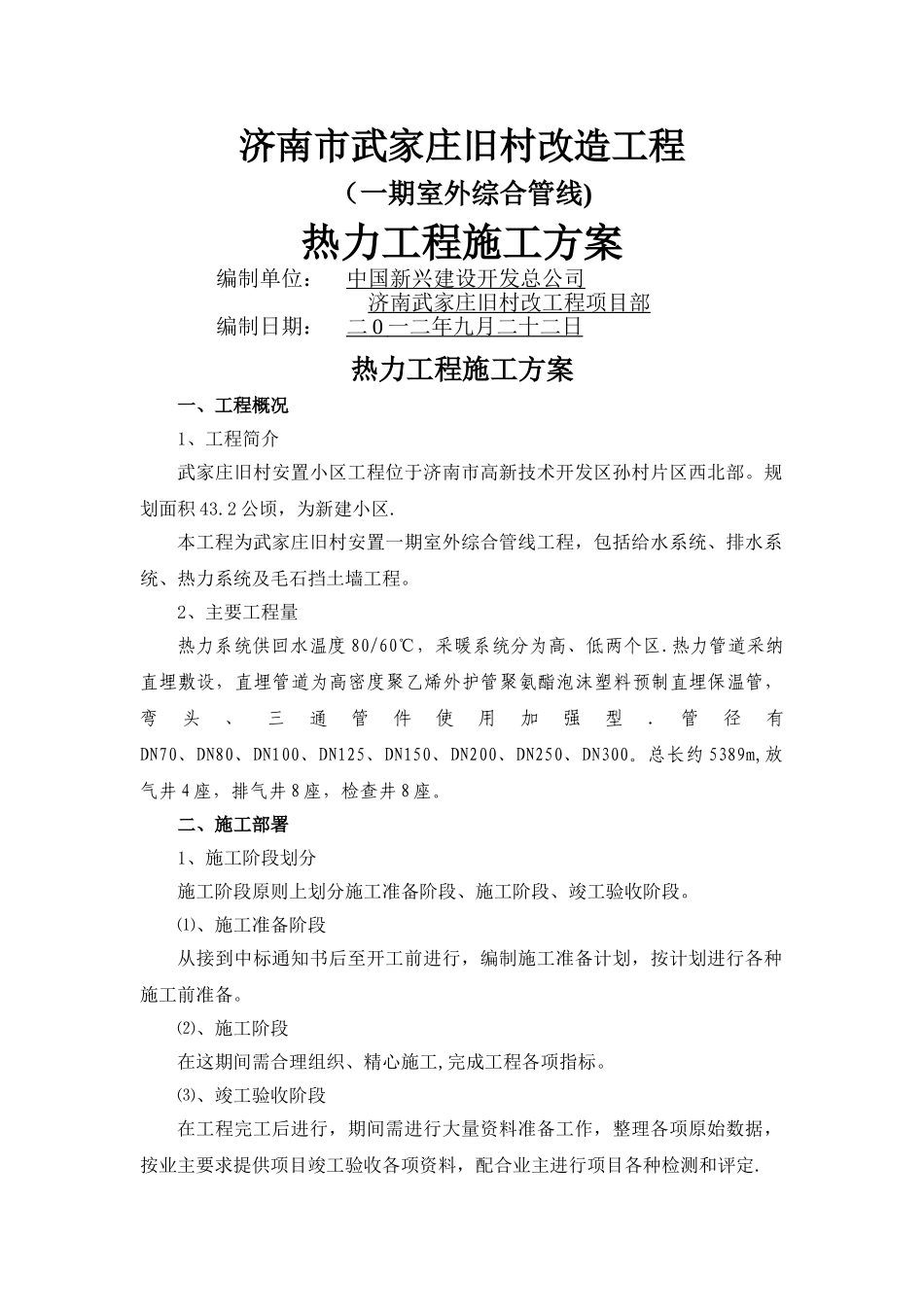

济南市武家庄旧村改造工程(一期室外综合管线)热力工程施工方案编制单位: 中国新兴建设开发总公司济南武家庄旧村改工程项目部编制日期: 二 0 一二年九月二十二日 热力工程施工方案一、工程概况1、工程简介武家庄旧村安置小区工程位于济南市高新技术开发区孙村片区西北部
规划面积 43
2 公顷,为新建小区
本工程为武家庄旧村安置一期室外综合管线工程,包括给水系统、排水系统、热力系统及毛石挡土墙工程
2、主要工程量热力系统供回水温度 80/60℃,采暖系统分为高、低两个区
热力管道采纳直埋敷设,直埋管道为高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管,弯头、三通管件使用加强型
管径有DN70、DN80、DN100、DN125、DN150、DN200、DN250、DN300
总长约 5389m,放气井 4 座,排气井 8 座,检查井 8 座

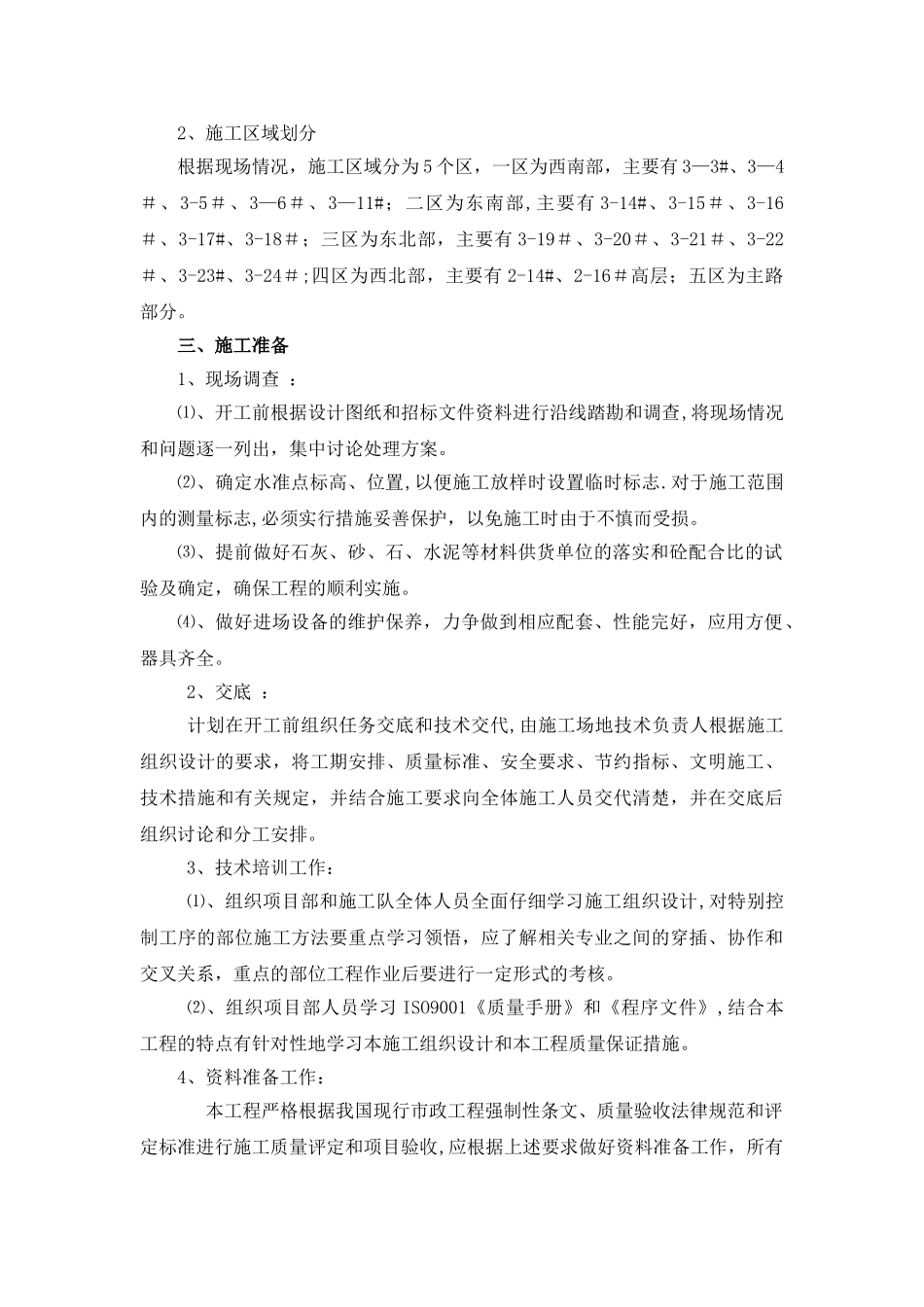

二、施工部署1、施工阶段划分施工阶段原则上划分施工准备阶段、施工阶段、竣工验收阶段
⑴、施工准备阶段从接到中标通知书后至开工前进行,编制施工准备计划,按计划进行各种施工前准备
⑵、施工阶段在这期间需合理组织、精心施工,完成工程各项指标
⑶、竣工验收阶段在工程完工后进行,期间需进行大量资料准备工作,整理各项原始数据,按业主要求提供项目竣工验收各项资料,配合业主进行项目各种检测和评定
2、施工区域划分根据现场情况,施工区域分为 5 个区,一区为西南部,主要有 3—3#、3—4#、3-5#、3—6#、3—11#;二区为东南部,主要有 3-14#、3-15#、3-16#、3-17#、3-18#;三区为东北部,主要有 3-19#、3-20#、3-21#、3-22#、3-23#、3-24#;四区为西北部,主要有 2-14#、2-16#高层;五区为主路部分
