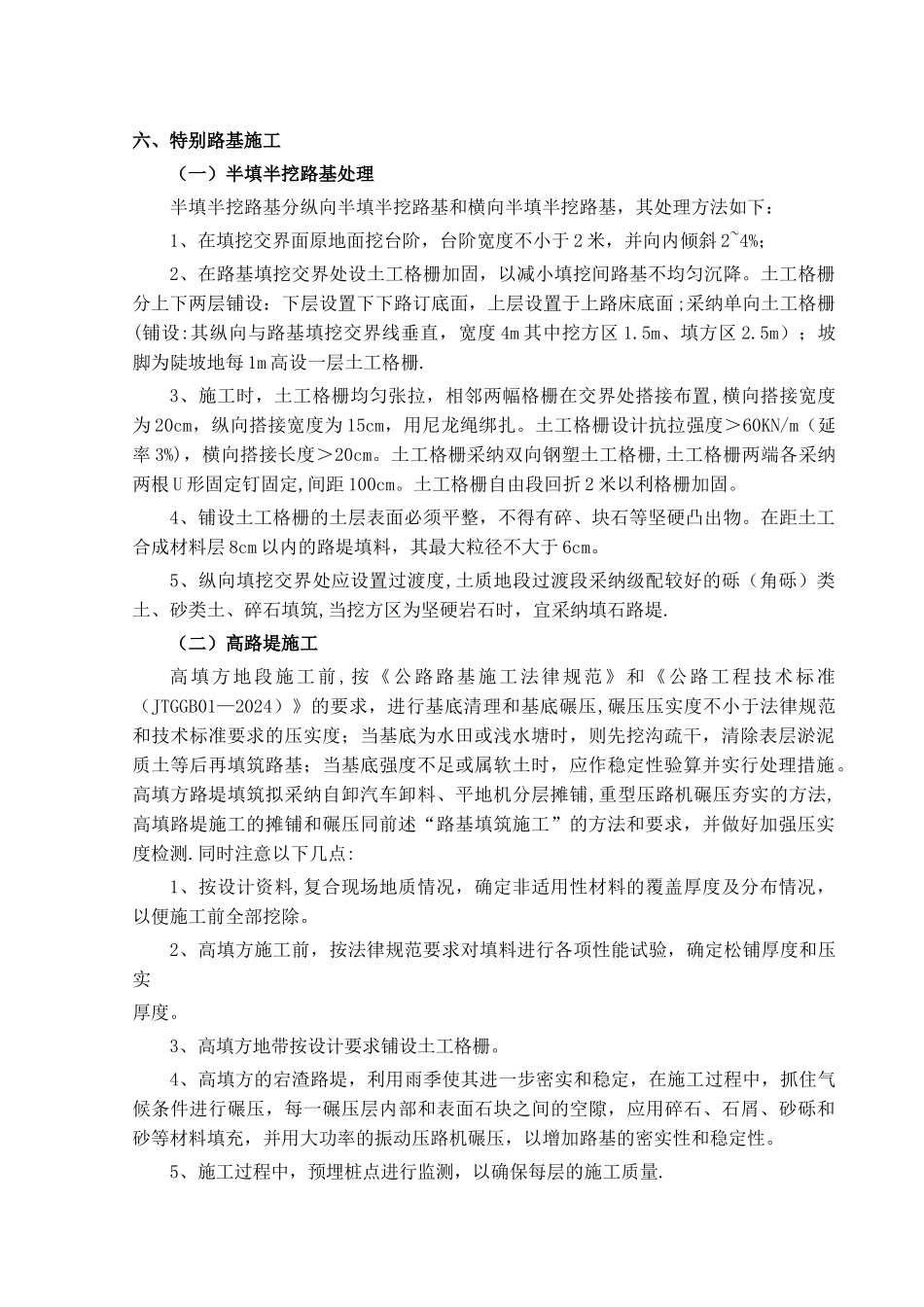

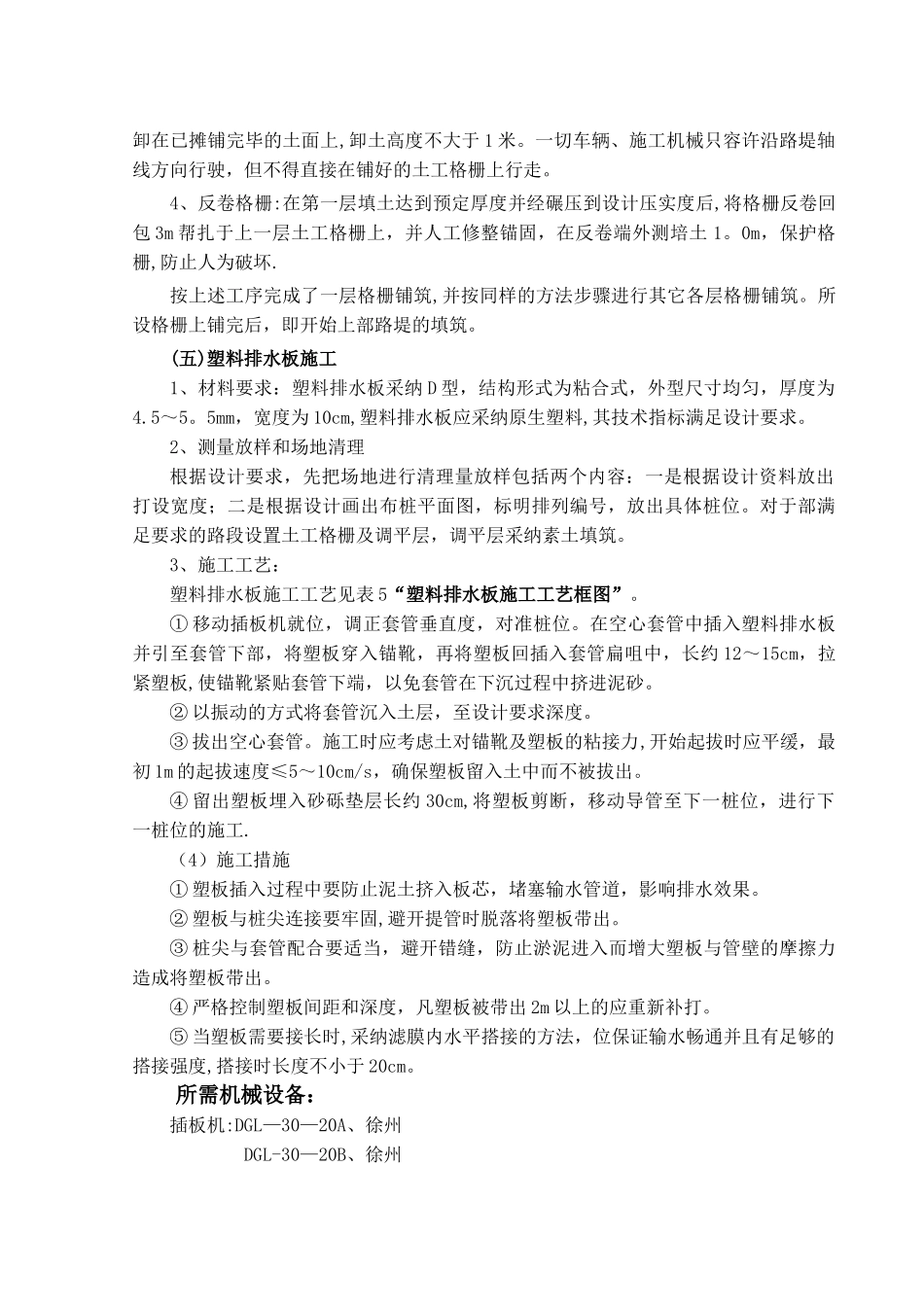

六、特别路基施工(一)半填半挖路基处理半填半挖路基分纵向半填半挖路基和横向半填半挖路基,其处理方法如下:1、在填挖交界面原地面挖台阶,台阶宽度不小于 2 米,并向内倾斜 2~4%;2、在路基填挖交界处设土工格栅加固,以减小填挖间路基不均匀沉降。土工格栅分上下两层铺设:下层设置下下路订底面,上层设置于上路床底面;采纳单向土工格栅(铺设:其纵向与路基填挖交界线垂直,宽度 4m 其中挖方区 1.5m、填方区 2.5m);坡脚为陡坡地每 1m 高设一层土工格栅.3、施工时,土工格栅均匀张拉,相邻两幅格栅在交界处搭接布置,横向搭接宽度为 20cm,纵向搭接宽度为 15cm,用尼龙绳绑扎。土工格栅设计抗拉强度>60KN/m(延率 3%),横向搭接长度>20cm。土工格栅采纳双向钢塑土工格栅,土工格栅两端各采纳两根 U 形固定钉固定,间距 100cm。土工格栅自由段回折 2 米以利格栅加固。4、铺设土工格栅的土层表面必须平整,不得有碎、块石等坚硬凸出物。在距土工合成材料层 8cm 以内的路堤填料,其最大粒径不大于 6cm。5、纵向填挖交界处应设置过渡度,土质地段过渡段采纳级配较好的砾(角砾)类土、砂类土、碎石填筑,当挖方区为坚硬岩石时,宜采纳填石路堤.(二)高路堤施工高填方地段施工前,按《公路路基施工法律规范》和《公路工程技术标准(JTGGB01—2024)》的要求,进行基底清理和基底碾压,碾压压实度不小于法律规范和技术标准要求的压实度;当基底为水田或浅水塘时,则先挖沟疏干,清除表层淤泥质土等后再填筑路基;当基底强度不足或属软土时,应作稳定性验算并实行处理措施。高填方路堤填筑拟采纳自卸汽车卸料、平地机分层摊铺,重型压路机碾压夯实的方法,高填路堤施工的摊铺和碾压同前述“路基填筑施工”的方法和要求,并做好加强压实度检测.同时注意以下几点:1、按设计资料,复合现场地质情况,确定非适用性材料的覆盖厚度及分布情况,以便施工前全部挖除。2、高填方施工前,按法律规范要求对填料进行各项性能试验,确定松铺厚度和压实厚度。3、高填方地带按设计要求铺设土工格栅。4、高填方的宕渣路堤,利用雨季使其进一步密实和稳定,在施工过程中,抓住气候条件进行碾压,每一碾压层内部和表面石块之间的空隙,应用碎石、石屑、砂砾和砂等材料填充,并用大功率的振动压路机碾压,以增加路基的密实性和稳定性。5、施工过程中,预埋桩点进行监测,以确保每层的施工质量.(三)换填碎石施工本合同段个别坑洼地段,需挖除淤泥换填碎石土...
