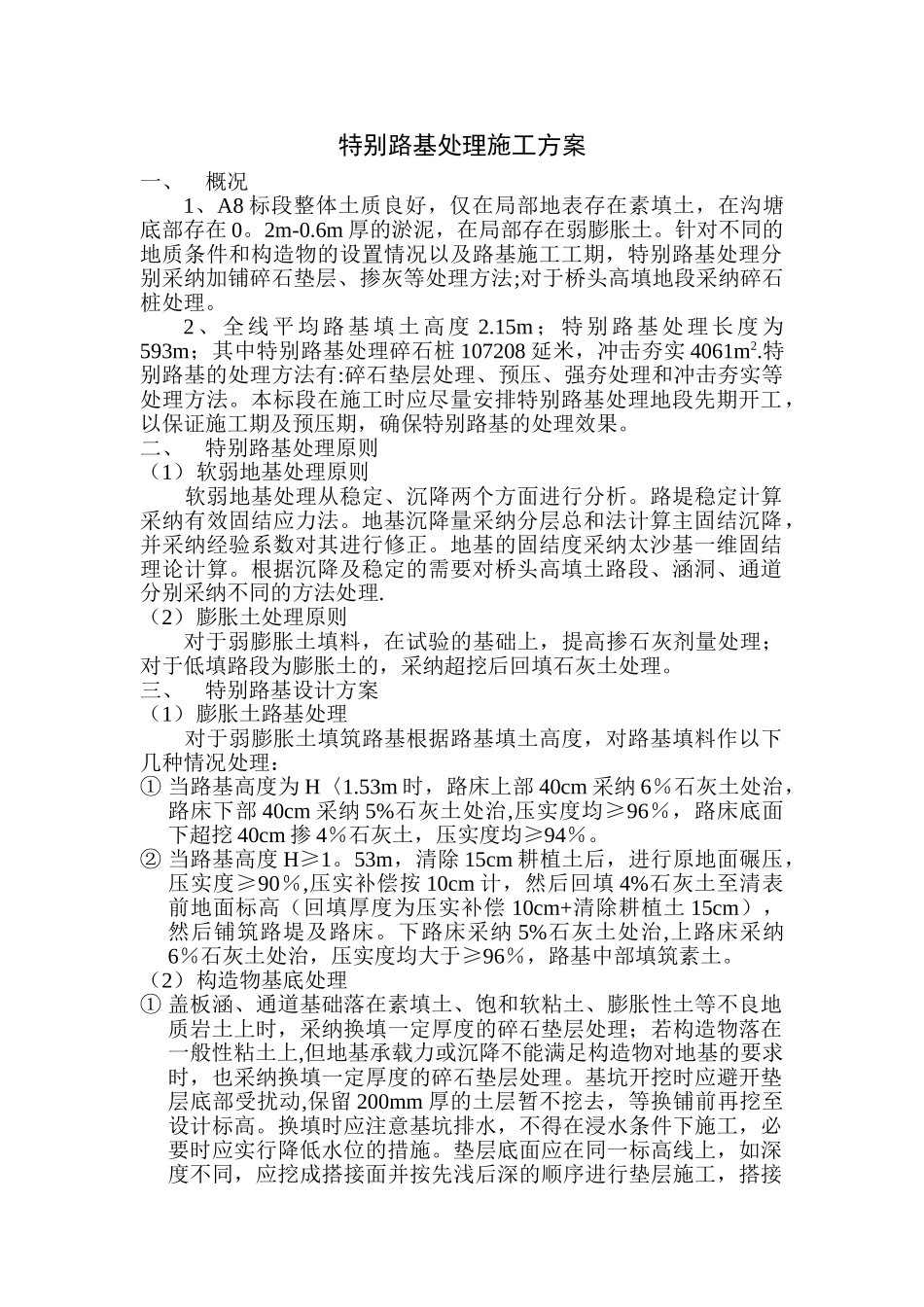

特别路基处理施工方案一、概况1、A8 标段整体土质良好,仅在局部地表存在素填土,在沟塘底部存在 0
6m 厚的淤泥,在局部存在弱膨胀土
针对不同的地质条件和构造物的设置情况以及路基施工工期,特别路基处理分别采纳加铺碎石垫层、掺灰等处理方法;对于桥头高填地段采纳碎石桩处理
2 、 全 线 平 均 路 基 填 土 高 度 2
15m ; 特 别 路 基 处 理 长 度 为593m;其中特别路基处理碎石桩 107208 延米,冲击夯实 4061m2
特别路基的处理方法有:碎石垫层处理、预压、强夯处理和冲击夯实等处理方法
本标段在施工时应尽量安排特别路基处理地段先期开工,以保证施工期及预压期,确保特别路基的处理效果

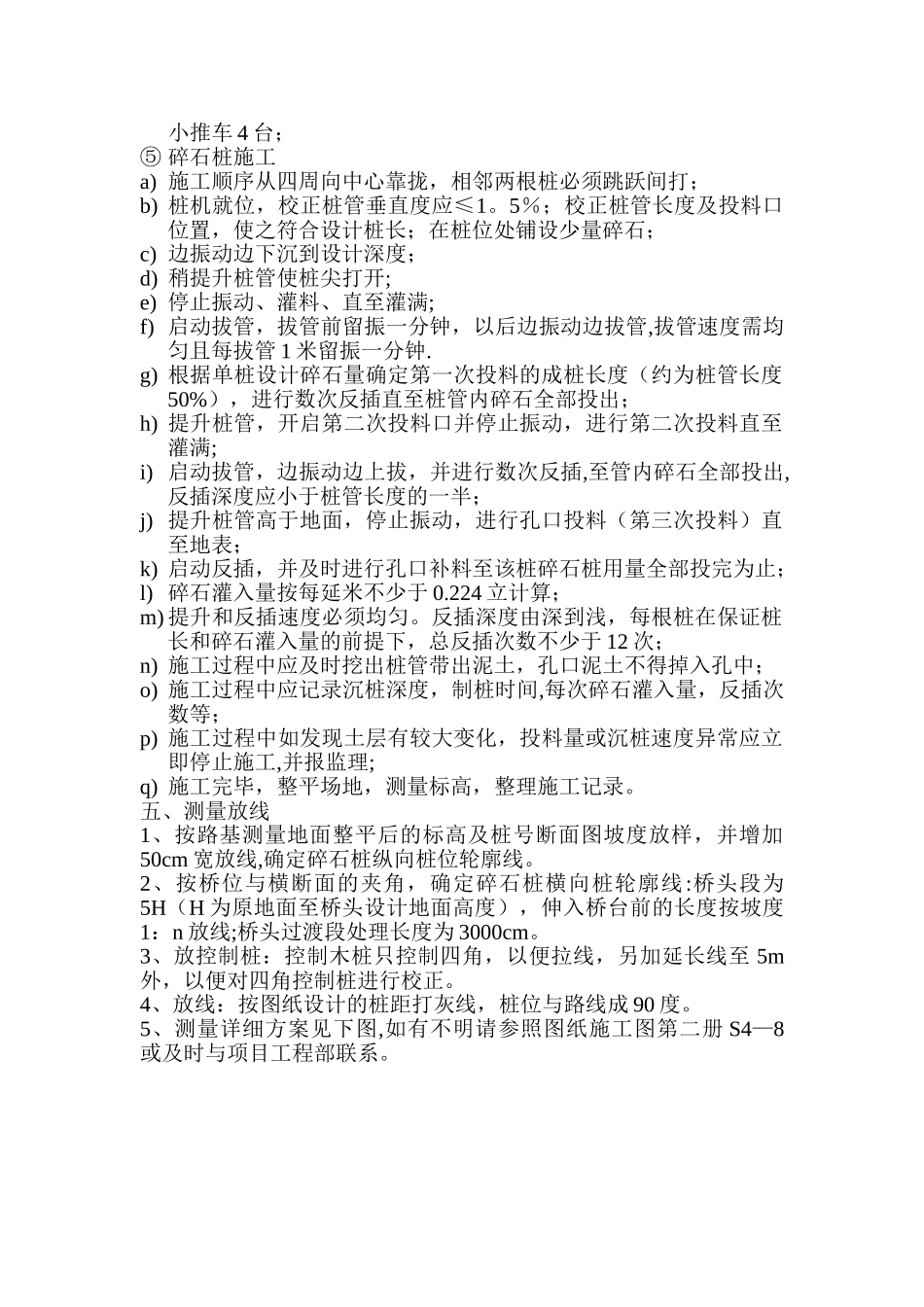

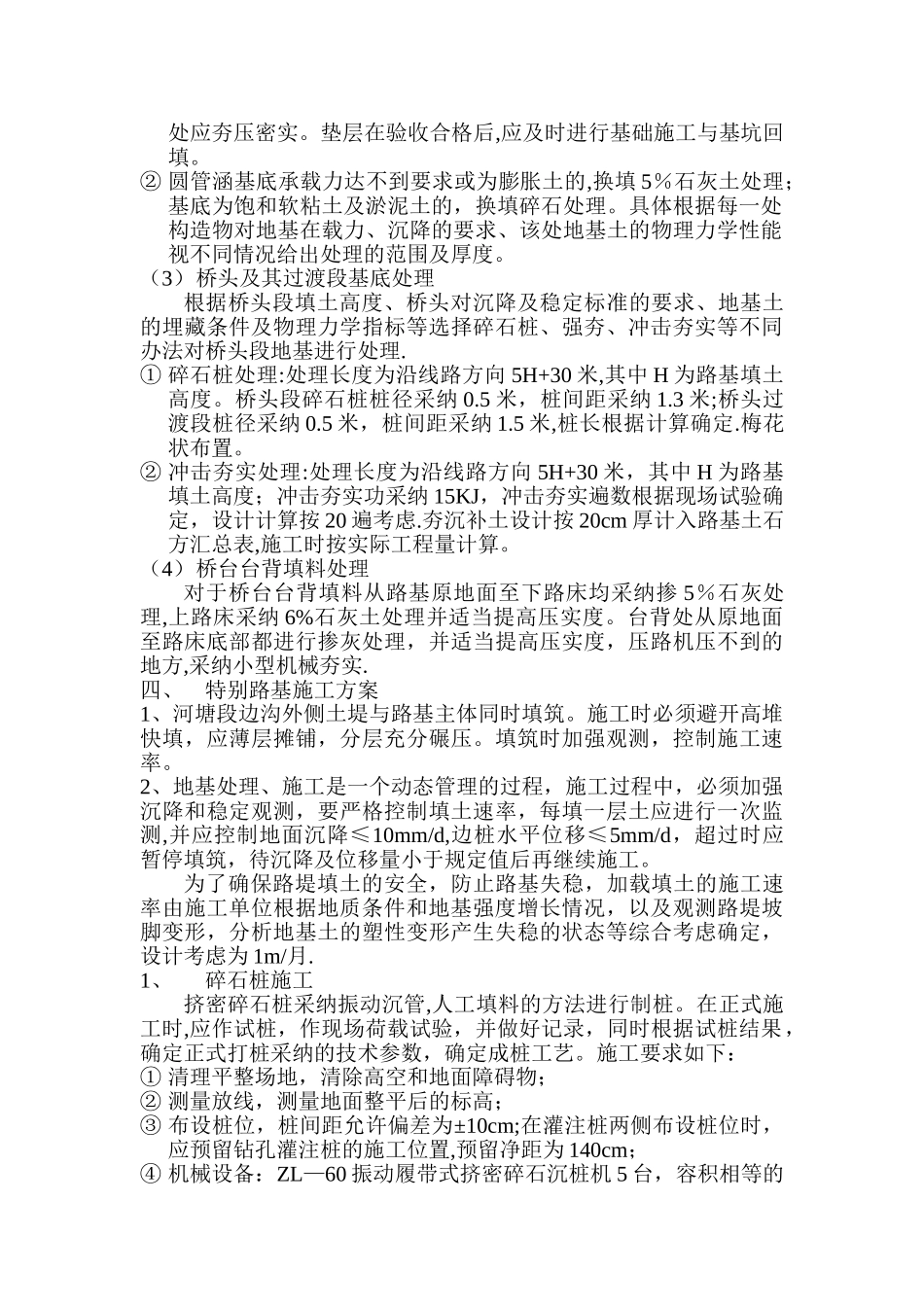

二、特别路基处理原则(1)软弱地基处理原则软弱地基处理从稳定、沉降两个方面进行分析
路堤稳定计算采纳有效固结应力法
地基沉降量采纳分层总和法计算主固结沉降,并采纳经验系数对其进行修正
地基的固结度采纳太沙基一维固结理论计算
根据沉降及稳定的需要对桥头高填土路段、涵洞、通道分别采纳不同的方法处理
(2)膨胀土处理原则对于弱膨胀土填料,在试验的基础上,提高掺石灰剂量处理;对于低填路段为膨胀土的,采纳超挖后回填石灰土处理
三、特别路基设计方案(1)膨胀土路基处理对于弱膨胀土填筑路基根据路基填土高度,对路基填料作以下几种情况处理:① 当路基高度为 H〈1
53m 时,路床上部 40cm 采纳 6%石灰土处治,路床下部 40cm 采纳 5%石灰土处治,压实度均≥96%,路床底面下超挖 40cm 掺 4%石灰土,压实度均≥94%
② 当路基高度 H≥1
53m,清除 15cm 耕植土后,进行原地面碾压,压实度≥90%,压实补偿按 10cm 计,然后回填 4%石灰土至清表前地面标高(回填厚度为压实补偿 10cm+清除耕植土 15cm),然后铺筑路堤及路床
下路床采纳 5%石
