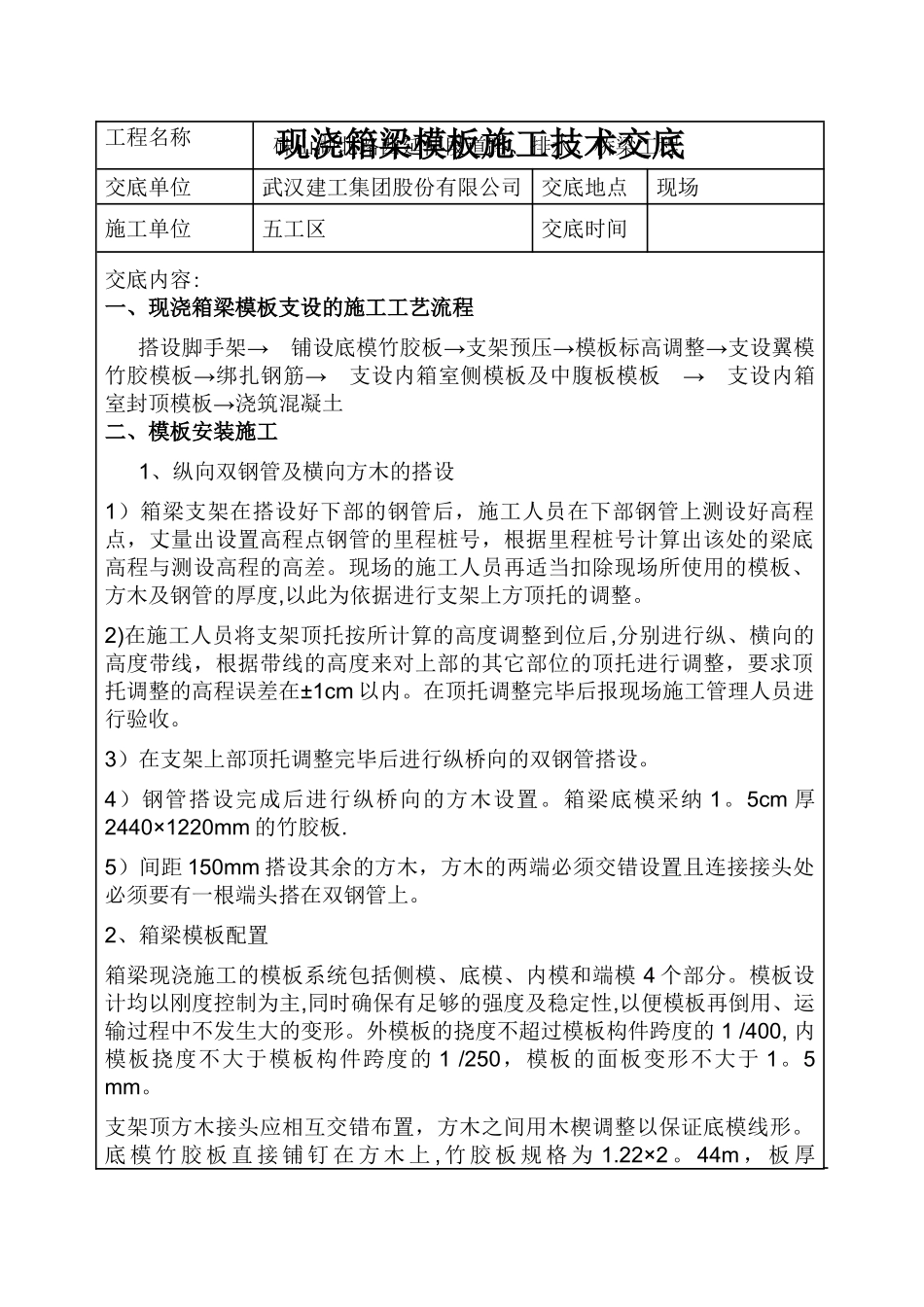

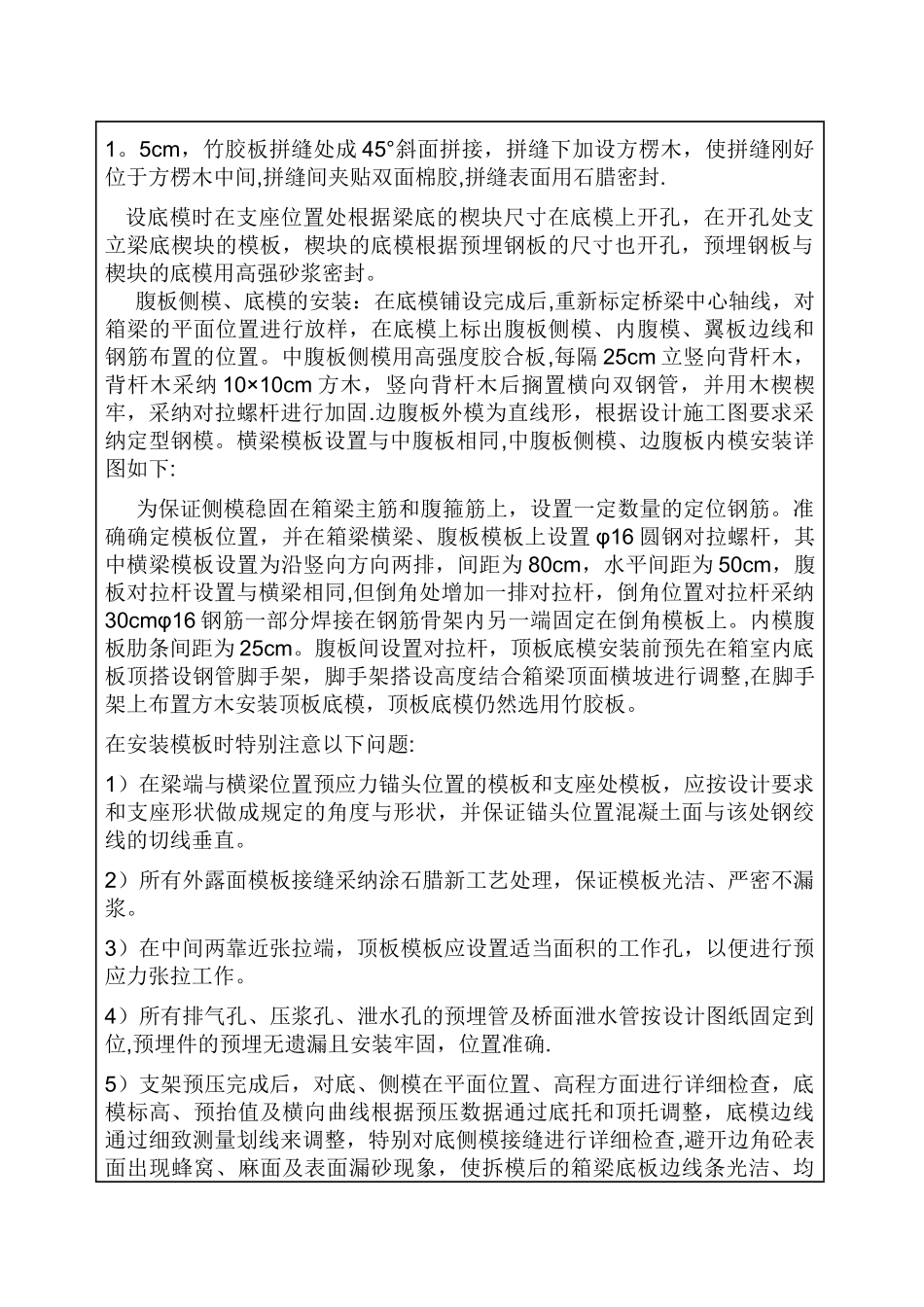

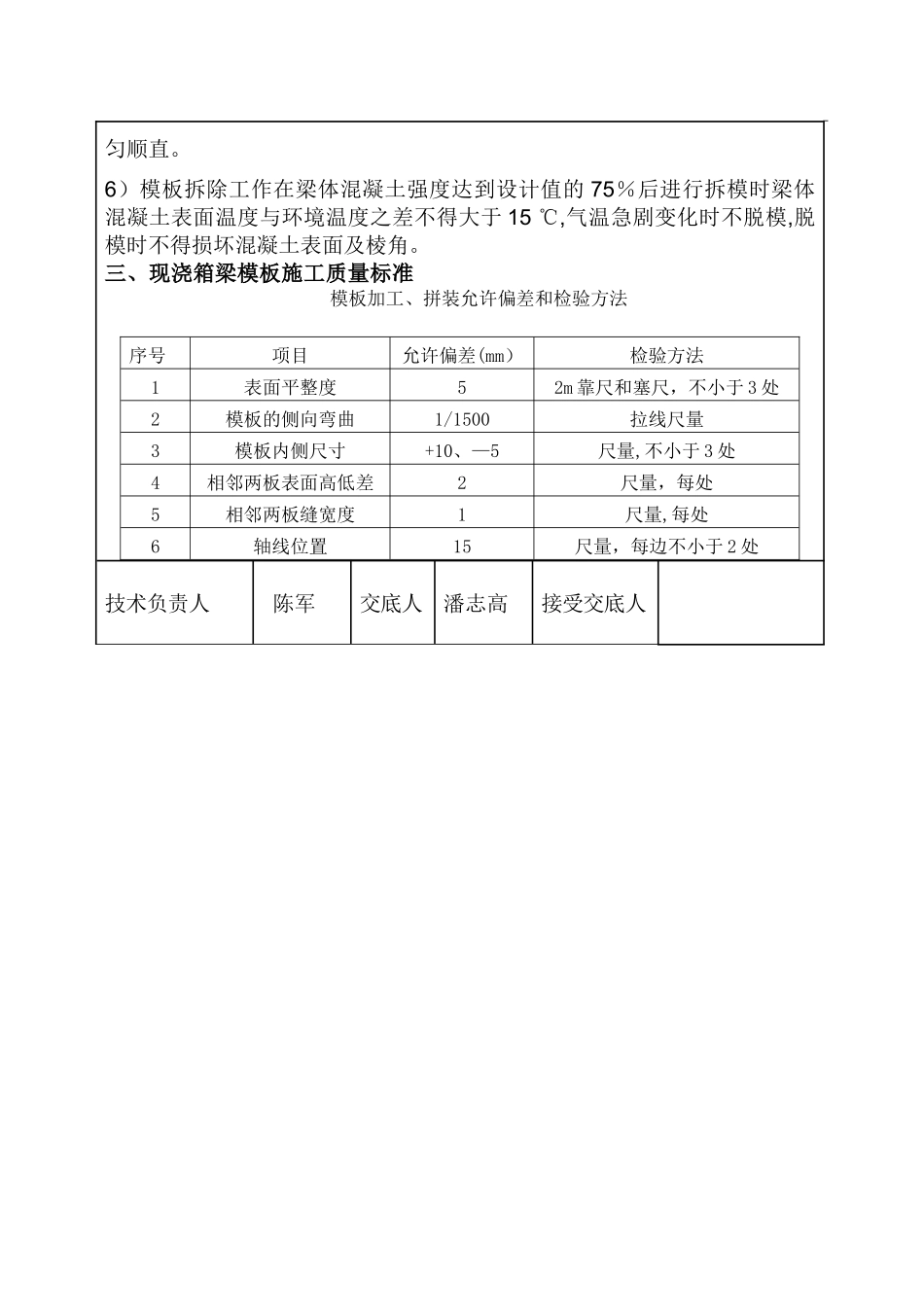

工程名称 硃山湖北路西延伸段道路、排水、桥梁工程交底单位武汉建工集团股份有限公司交底地点现场施工单位五工区交底时间交底内容:一、现浇箱梁模板支设的施工工艺流程 搭设脚手架→ 铺设底模竹胶板→支架预压→模板标高调整→支设翼模竹胶模板→绑扎钢筋→ 支设内箱室侧模板及中腹板模板 → 支设内箱室封顶模板→浇筑混凝土二、模板安装施工 1、纵向双钢管及横向方木的搭设1)箱梁支架在搭设好下部的钢管后,施工人员在下部钢管上测设好高程点,丈量出设置高程点钢管的里程桩号,根据里程桩号计算出该处的梁底高程与测设高程的高差
现场的施工人员再适当扣除现场所使用的模板、方木及钢管的厚度,以此为依据进行支架上方顶托的调整
2)在施工人员将支架顶托按所计算的高度调整到位后,分别进行纵、横向的高度带线,根据带线的高度来对上部的其它部位的顶托进行调整,要求顶托调整的高程误差在±1cm 以内
在顶托调整完毕后报现场施工管理人员进行验收
3)在支架上部顶托调整完毕后进行纵桥向的双钢管搭设
4)钢管搭设完成后进行纵桥向的方木设置
箱梁底模采纳 1
5cm 厚2440×1220mm 的竹胶板
5)间距 150mm 搭设其余的方木,方木的两端必须交错设置且连接接头处必须要有一根端头搭在双钢管上
2、箱梁模板配置箱梁现浇施工的模板系统包括侧模、底模、内模和端模 4 个部分
模板设计均以刚度控制为主,同时确保有足够的强度及稳定性,以便模板再倒用、运输过程中不发生大的变形
外模板的挠度不超过模板构件跨度的 1 /400, 内模板挠度不大于模板构件跨度的 1 /250,模板的面板变形不大于 1
支架顶方木接头应相互交错布置,方木之间用木楔调整以保证底模线形
底 模 竹 胶 板 直 接 铺 钉 在 方 木 上 , 竹 胶 板 规 格 为 1
44m , 板 厚现浇箱梁模板施工技术交底1
5cm,竹胶板拼缝
