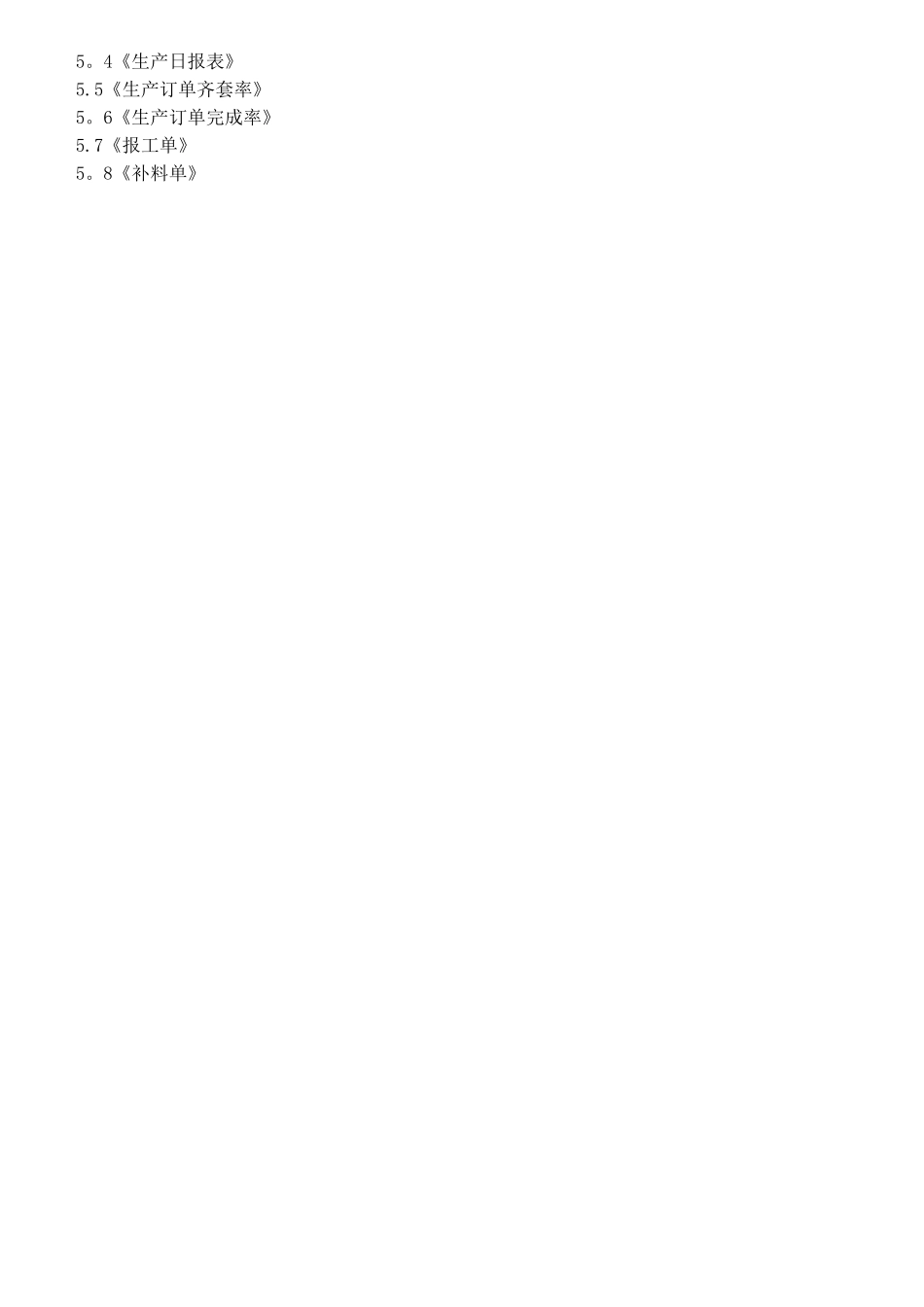

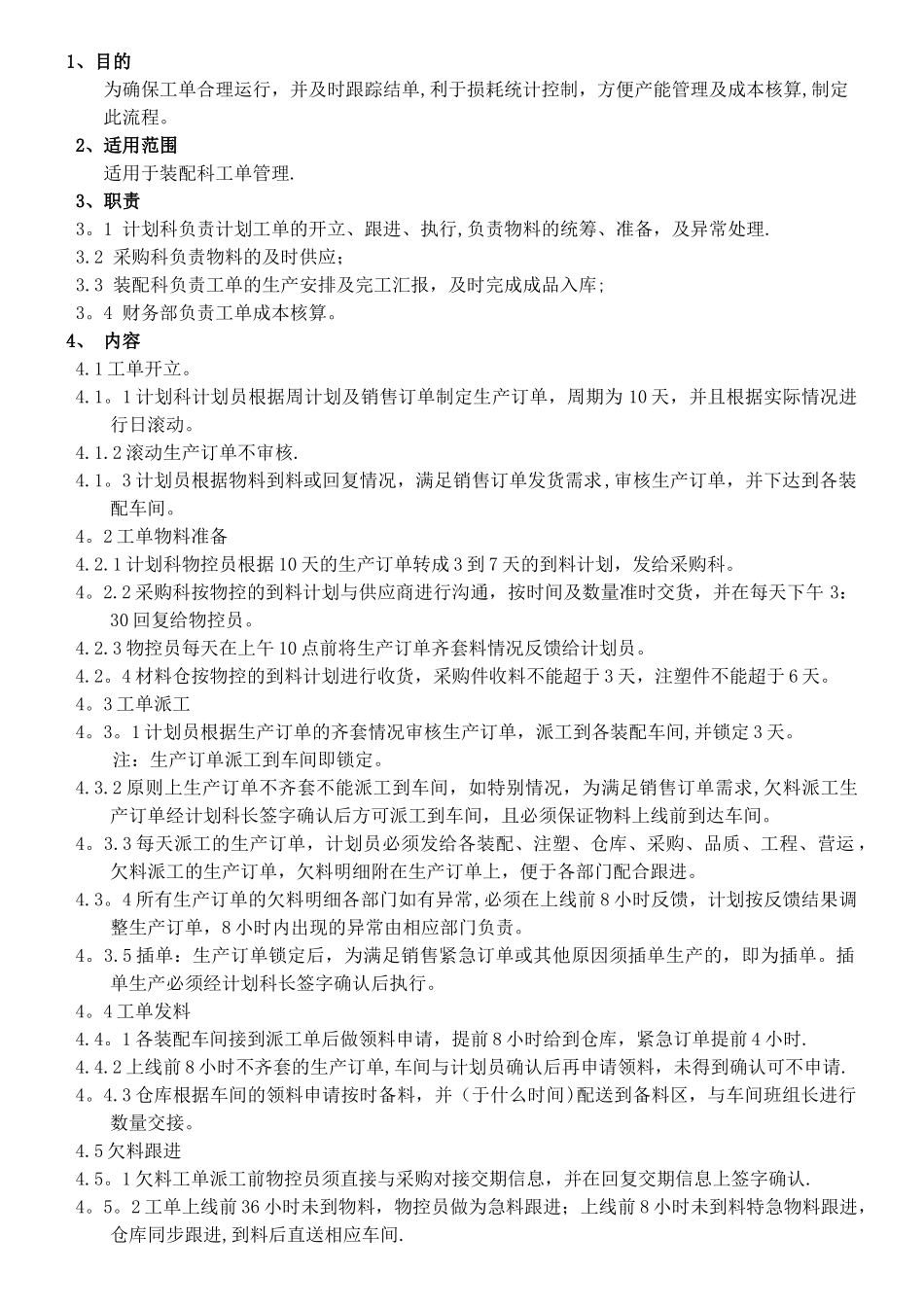

1、目的为确保工单合理运行,并及时跟踪结单,利于损耗统计控制,方便产能管理及成本核算,制定此流程
2、适用范围适用于装配科工单管理
1 计划科负责计划工单的开立、跟进、执行,负责物料的统筹、准备,及异常处理
2 采购科负责物料的及时供应;3
3 装配科负责工单的生产安排及完工汇报,及时完成成品入库;3
4 财务部负责工单成本核算
4、 内容4
1 工单开立
1 计划科计划员根据周计划及销售订单制定生产订单,周期为 10 天,并且根据实际情况进行日滚动
2 滚动生产订单不审核
3 计划员根据物料到料或回复情况,满足销售订单发货需求,审核生产订单,并下达到各装配车间
2 工单物料准备4
1 计划科物控员根据 10 天的生产订单转成 3 到 7 天的到料计划,发给采购科
2 采购科按物控的到料计划与供应商进行沟通,按时间及数量准时交货,并在每天下午 3:30 回复给物控员
3 物控员每天在上午 10 点前将生产订单齐套料情况反馈给计划员
4 材料仓按物控的到料计划进行收货,采购件收料不能超于 3 天,注塑件不能超于 6 天
3 工单派工4
1 计划员根据生产订单的齐套情况审核生产订单,派工到各装配车间,并锁定 3 天
注:生产订单派工到车间即锁定
2 原则上生产订单不齐套不能派工到车间,如特别情况,为满足销售订单需求,欠料派工生产订单经计划科长签字确认后方可派工到车间,且必须保证物料上线前到达车间
3 每天派工的生产订单,计划员必须发给各装配、注塑、仓库、采购、品质、工程、营运 ,欠料派工的生产订单,欠料明细附在生产订单上,便于各部门配合跟进

4 所有生产订单的欠料明细各部门如有异常,必须在上线前 8 小时反馈,计划按反馈结果调整生产订单,8 小时内出现的异常由相应部门负
