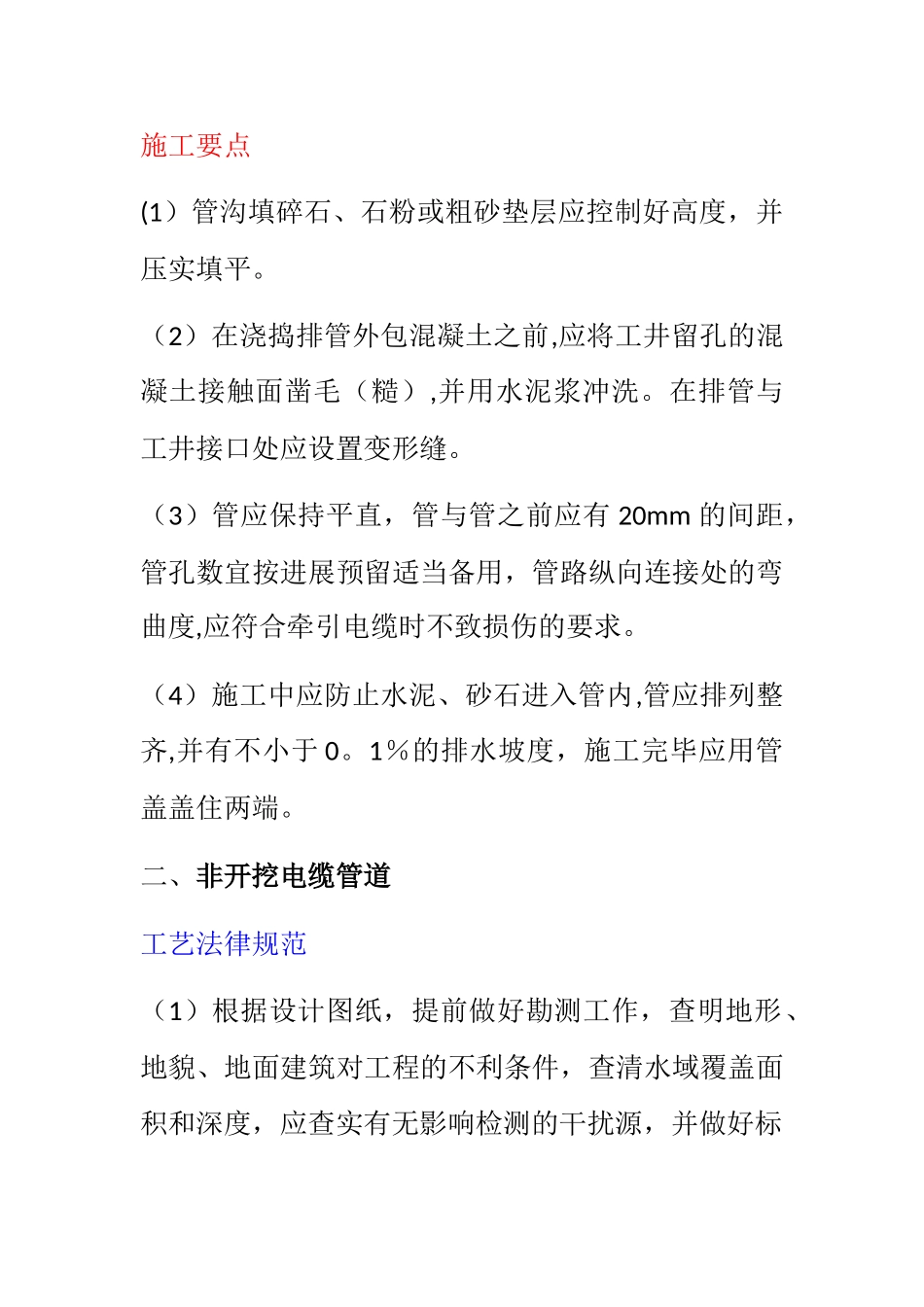

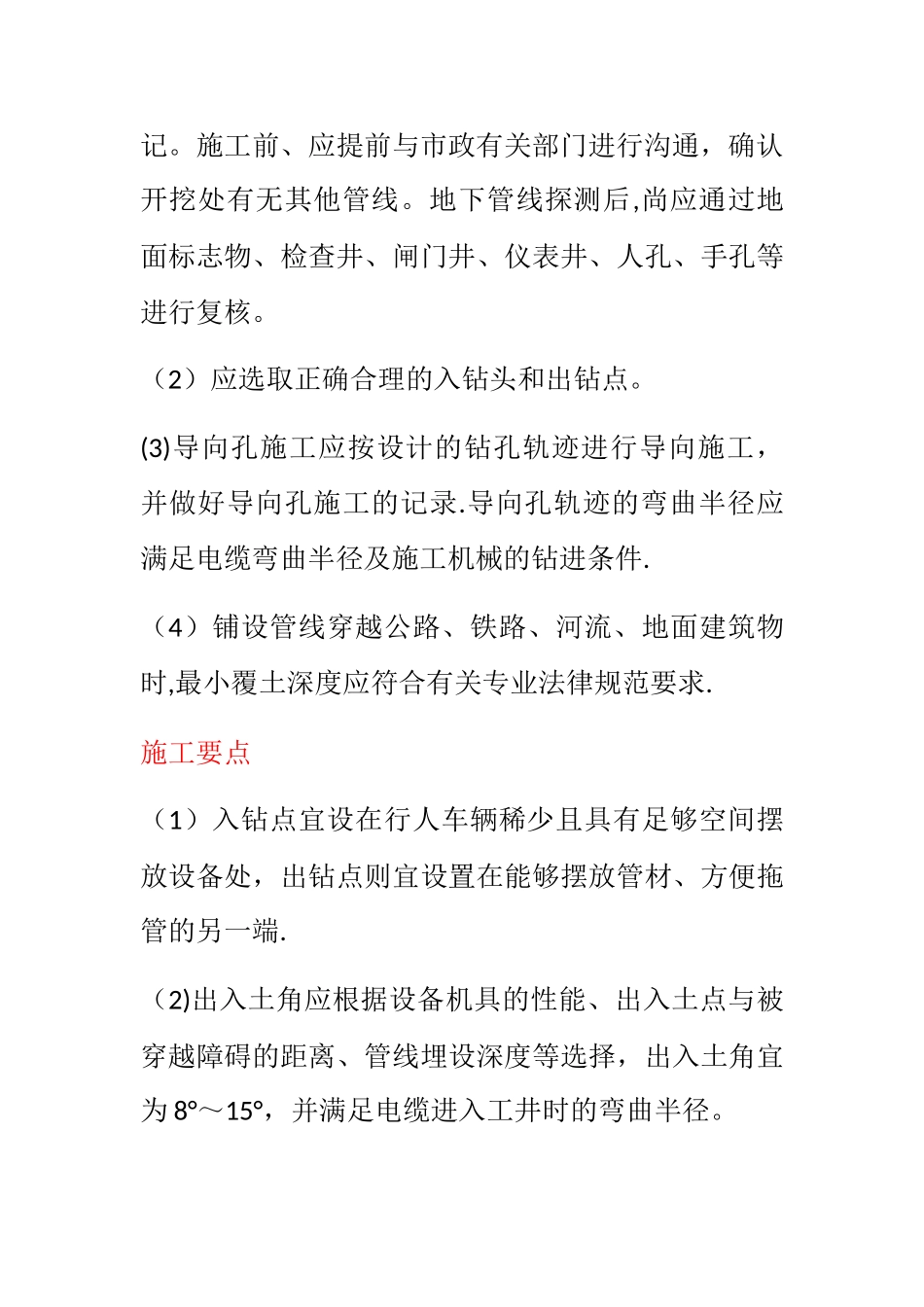

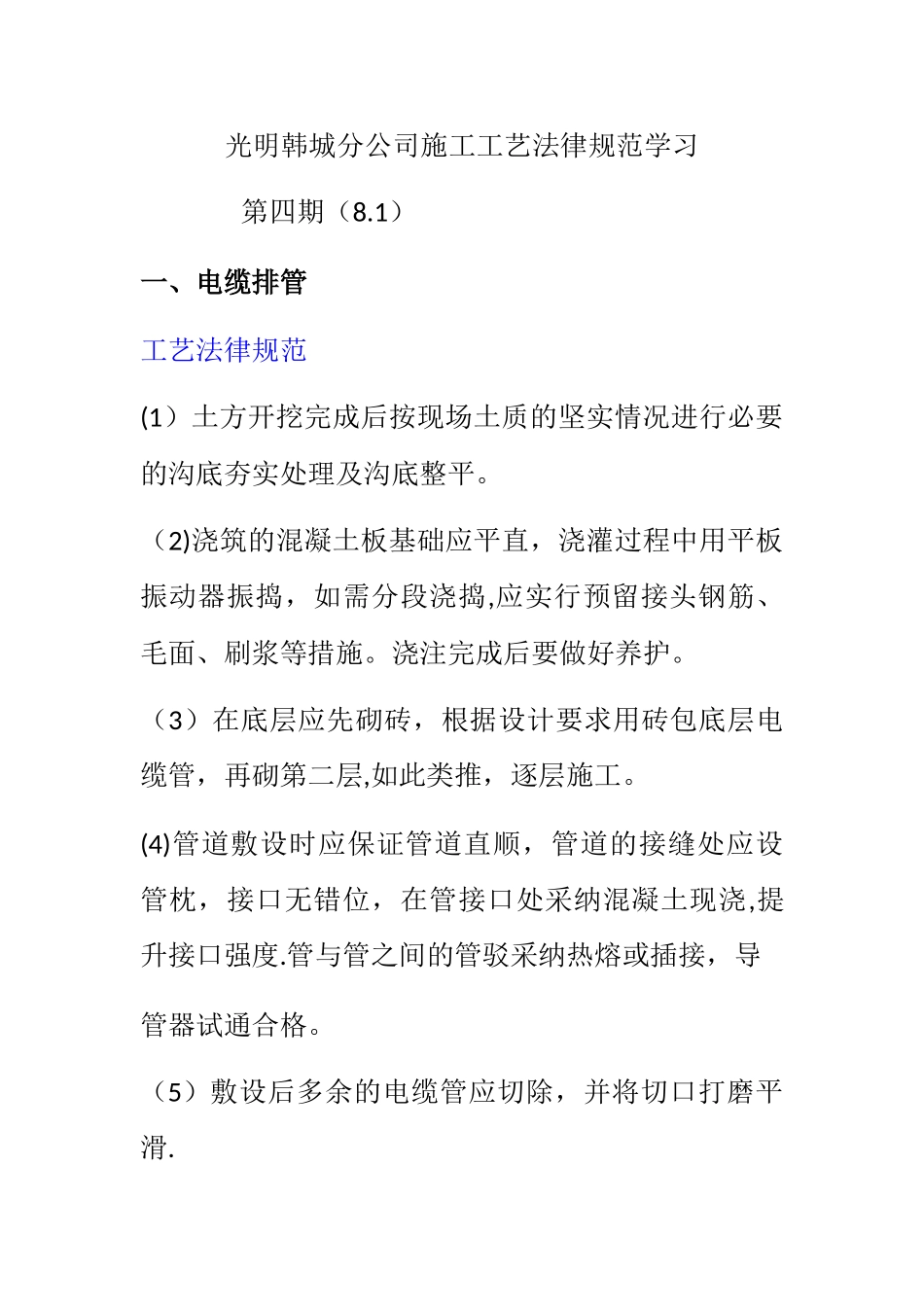

光明韩城分公司施工工艺法律规范学习 第四期(8.1)一、电缆排管工艺法律规范(1)土方开挖完成后按现场土质的坚实情况进行必要的沟底夯实处理及沟底整平。(2)浇筑的混凝土板基础应平直,浇灌过程中用平板振动器振捣,如需分段浇捣,应实行预留接头钢筋、毛面、刷浆等措施。浇注完成后要做好养护。(3)在底层应先砌砖,根据设计要求用砖包底层电缆管,再砌第二层,如此类推,逐层施工。(4)管道敷设时应保证管道直顺,管道的接缝处应设管枕,接口无错位,在管接口处采纳混凝土现浇,提升接口强度.管与管之间的管驳采纳热熔或插接,导管器试通合格。(5)敷设后多余的电缆管应切除,并将切口打磨平滑.施工要点(1)管沟填碎石、石粉或粗砂垫层应控制好高度,并压实填平。(2)在浇捣排管外包混凝土之前,应将工井留孔的混凝土接触面凿毛(糙),并用水泥浆冲洗。在排管与工井接口处应设置变形缝。(3)管应保持平直,管与管之前应有 20mm 的间距,管孔数宜按进展预留适当备用,管路纵向连接处的弯曲度,应符合牵引电缆时不致损伤的要求。(4)施工中应防止水泥、砂石进入管内,管应排列整齐,并有不小于 0。1%的排水坡度,施工完毕应用管盖盖住两端。二、非开挖电缆管道工艺法律规范(1)根据设计图纸,提前做好勘测工作,查明地形、地貌、地面建筑对工程的不利条件,查清水域覆盖面积和深度,应查实有无影响检测的干扰源,并做好标记。施工前、应提前与市政有关部门进行沟通,确认开挖处有无其他管线。地下管线探测后,尚应通过地面标志物、检查井、闸门井、仪表井、人孔、手孔等进行复核。(2)应选取正确合理的入钻头和出钻点。(3)导向孔施工应按设计的钻孔轨迹进行导向施工,并做好导向孔施工的记录.导向孔轨迹的弯曲半径应满足电缆弯曲半径及施工机械的钻进条件.(4)铺设管线穿越公路、铁路、河流、地面建筑物时,最小覆土深度应符合有关专业法律规范要求.施工要点(1)入钻点宜设在行人车辆稀少且具有足够空间摆放设备处,出钻点则宜设置在能够摆放管材、方便拖管的另一端.(2)出入土角应根据设备机具的性能、出入土点与被穿越障碍的距离、管线埋设深度等选择,出入土角宜为 8°~15°,并满足电缆进入工井时的弯曲半径。(3)钻进和回拖只允许钻杆顺时针旋转,以免钻杆松脱;钻杆分离过程中钻杆必须逆时针旋转,以免损坏螺纹。(4)回拖铺管结束后,必须在回扩孔内压密注浆,固化泥浆的配制及充填应满足有关工艺的要求。(5)管材间的连接应采纳热熔对...
