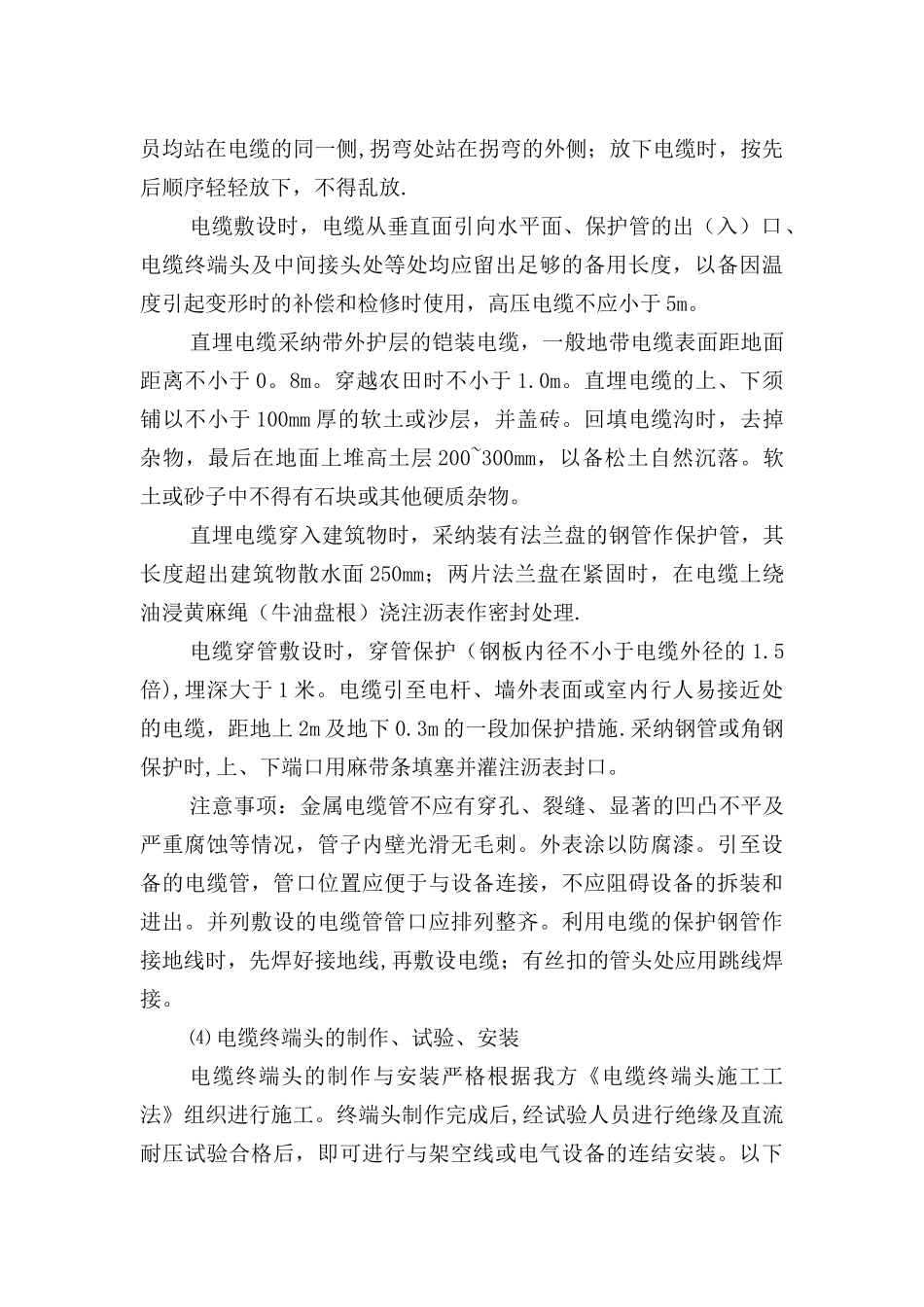

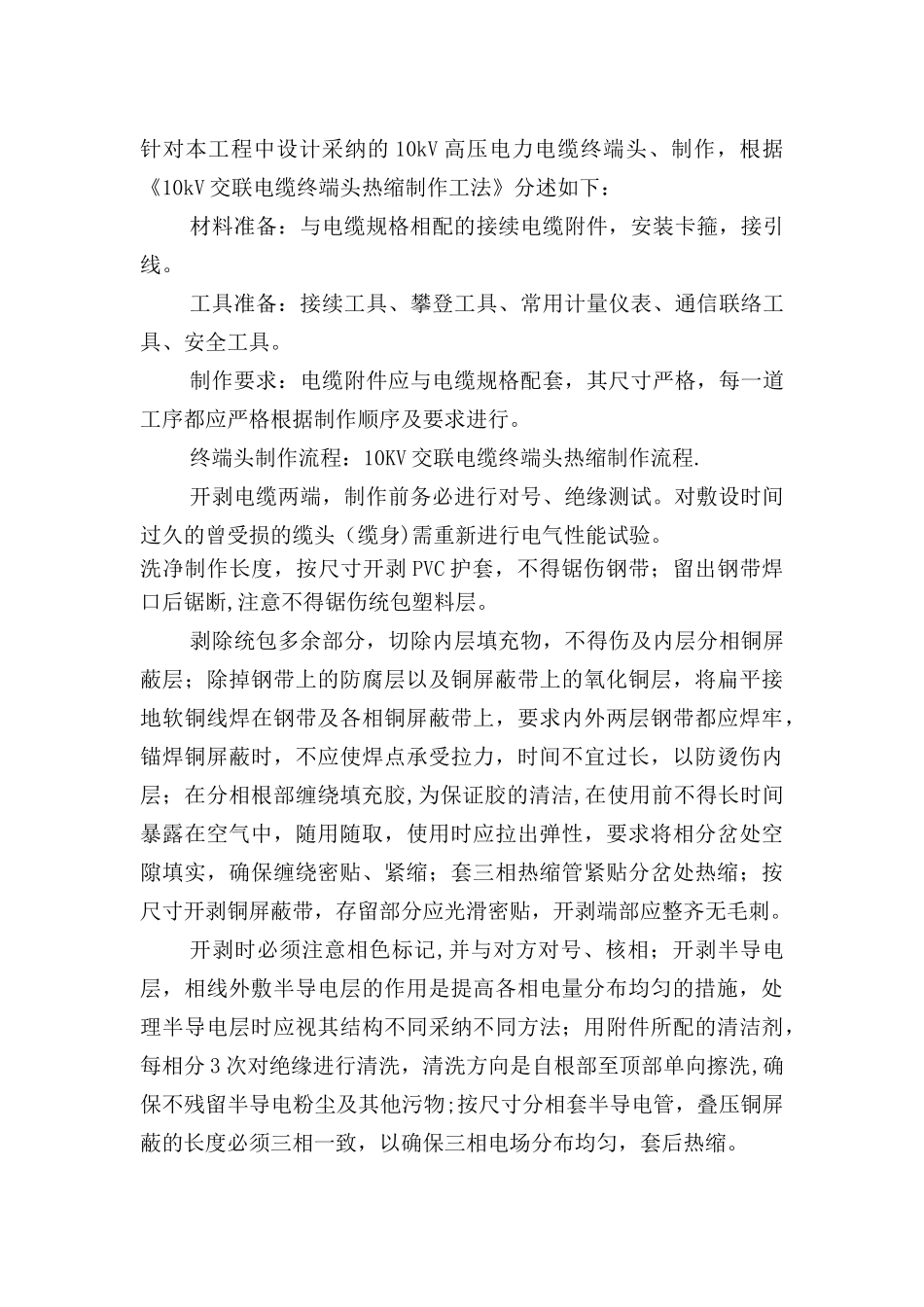

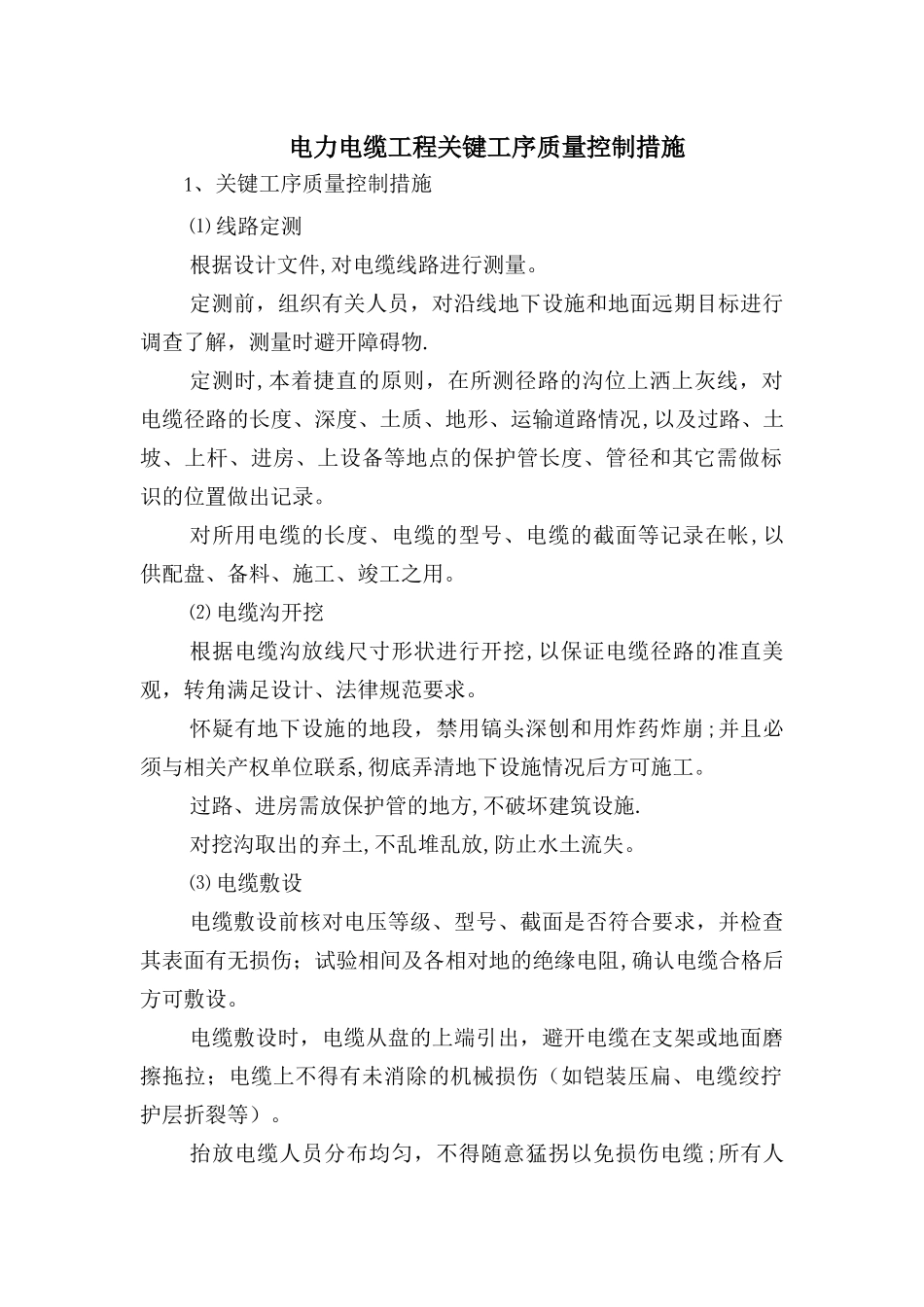

电力电缆工程关键工序质量控制措施1、关键工序质量控制措施⑴ 线路定测根据设计文件,对电缆线路进行测量
定测前,组织有关人员,对沿线地下设施和地面远期目标进行调查了解,测量时避开障碍物
定测时,本着捷直的原则,在所测径路的沟位上洒上灰线,对电缆径路的长度、深度、土质、地形、运输道路情况,以及过路、土坡、上杆、进房、上设备等地点的保护管长度、管径和其它需做标识的位置做出记录
对所用电缆的长度、电缆的型号、电缆的截面等记录在帐,以供配盘、备料、施工、竣工之用
⑵ 电缆沟开挖根据电缆沟放线尺寸形状进行开挖,以保证电缆径路的准直美观,转角满足设计、法律规范要求
怀疑有地下设施的地段,禁用镐头深刨和用炸药炸崩;并且必须与相关产权单位联系,彻底弄清地下设施情况后方可施工
过路、进房需放保护管的地方,不破坏建筑设施
对挖沟取出的弃土,不乱堆乱放,防止水土流失
⑶ 电缆敷设电缆敷设前核对电压等级、型号、截面是否符合要求,并检查其表面有无损伤;试验相间及各相对地的绝缘电阻,确认电缆合格后方可敷设
电缆敷设时,电缆从盘的上端引出,避开电缆在支架或地面磨擦拖拉;电缆上不得有未消除的机械损伤(如铠装压扁、电缆绞拧护层折裂等)
抬放电缆人员分布均匀,不得随意猛拐以免损伤电缆;所有人员均站在电缆的同一侧,拐弯处站在拐弯的外侧;放下电缆时,按先后顺序轻轻放下,不得乱放
电缆敷设时,电缆从垂直面引向水平面、保护管的出(入)口、电缆终端头及中间接头处等处均应留出足够的备用长度,以备因温度引起变形时的补偿和检修时使用,高压电缆不应小于 5m
直埋电缆采纳带外护层的铠装电缆,一般地带电缆表面距地面距离不小于 0
穿越农田时不小于 1
直埋电缆的上、下须铺以不小于 100mm 厚的软土或沙层,并盖砖
回填电缆沟时,去掉杂物,最后在地面上堆高土层 200~300mm,以备松土自然沉落
软土或砂子中不得有石
