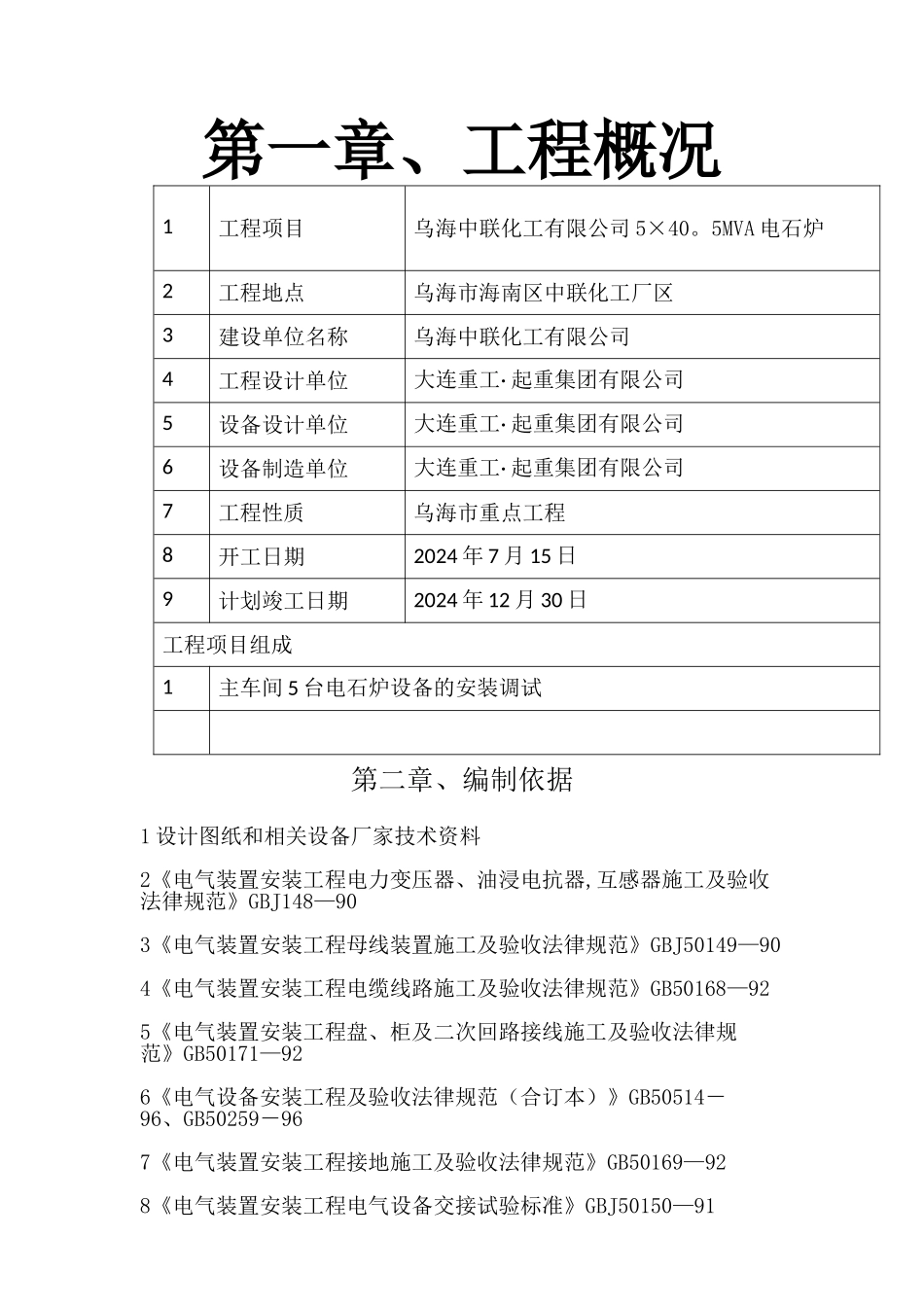

第一章、工程概况1工程项目乌海中联化工有限公司 5×40
5MVA 电石炉2工程地点乌海市海南区中联化工厂区3建设单位名称乌海中联化工有限公司4工程设计单位大连重工· 起重集团有限公司 5设备设计单位大连重工· 起重集团有限公司 6设备制造单位大连重工· 起重集团有限公司 7工程性质乌海市重点工程8开工日期2024 年 7 月 15 日9计划竣工日期2024 年 12 月 30 日工程项目组成1主车间 5 台电石炉设备的安装调试第二章、编制依据1 设计图纸和相关设备厂家技术资料2《电气装置安装工程电力变压器、油浸电抗器,互感器施工及验收法律规范》GBJ148—903《电气装置安装工程母线装置施工及验收法律规范》GBJ50149—904《电气装置安装工程电缆线路施工及验收法律规范》GB50168—925《电气装置安装工程盘、柜及二次回路接线施工及验收法律规范》GB50171—926《电气设备安装工程及验收法律规范(合订本)》GB50514-96、GB50259-967《电气装置安装工程接地施工及验收法律规范》GB50169—928《电气装置安装工程电气设备交接试验标准》GBJ50150—919《建筑电气工程施工质量验收法律规范》GB50303—202410《施工现场临时用电安全技术法律规范》JGJ46—8811 国家标准图集《35KV 及以下电缆敷设》(03D101-5)12《建筑电气工程施工质量验收法律规范》GB50303-202413《电力建设安全工作规程》DL50091-9214《继电保护和自动装置技术规程》DL400-9115 国家标准图集《接地装置安装》(03D501-4)16《自动化仪表工程施工及验收法律规范》GB50093-202417 本公司有在多项类似工程中的施工经验
第三章、电气施工方案一、安装程序、工艺及检验1)
施工前要做如下准备:1
1 由技术负责人
