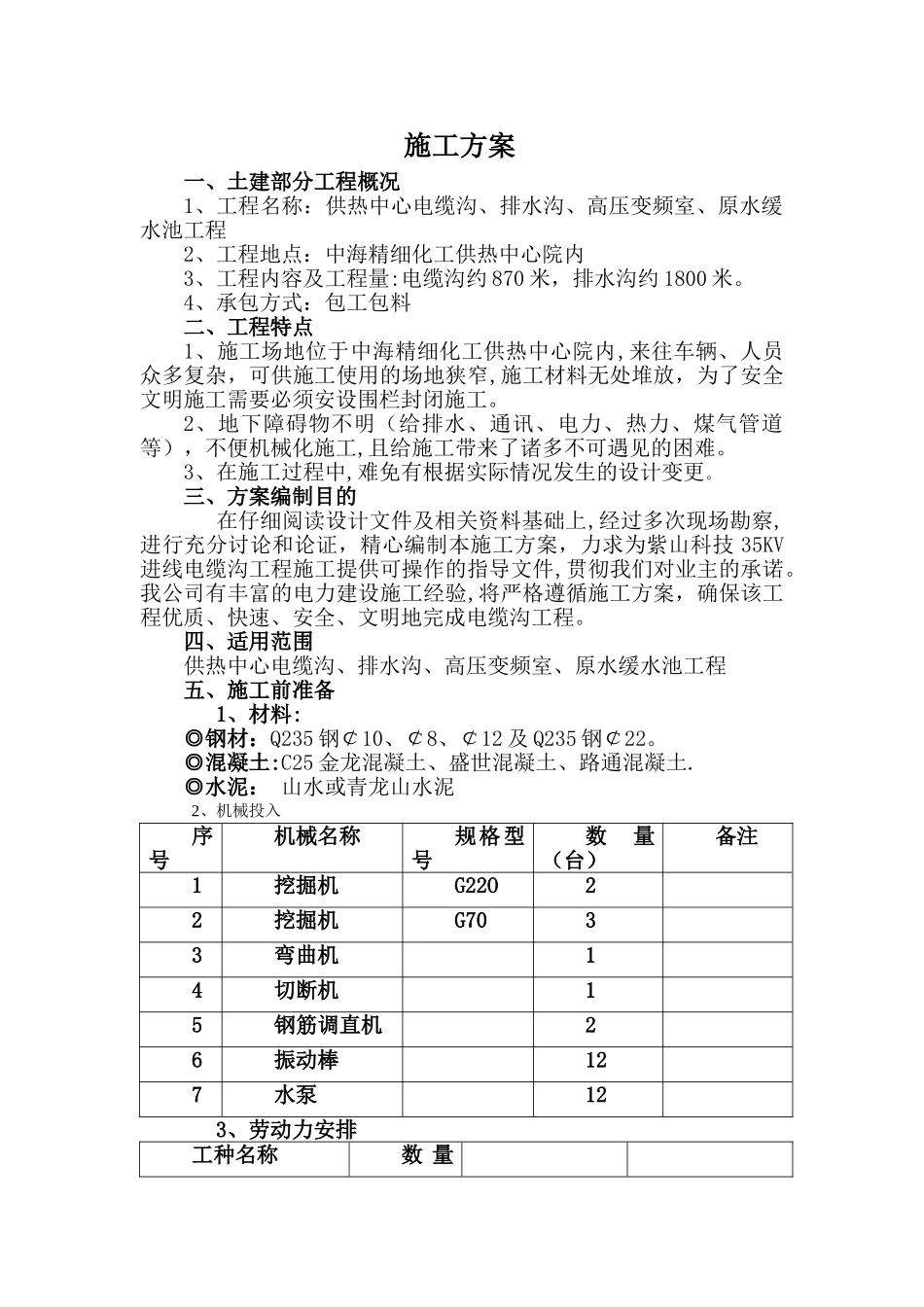

施工方案 一、土建部分工程概况 1、工程名称:供热中心电缆沟、排水沟、高压变频室、原水缓水池工程2、工程地点:中海精细化工供热中心院内3、工程内容及工程量:电缆沟约 870 米,排水沟约 1800 米
4、承包方式:包工包料二、工程特点1、施工场地位于中海精细化工供热中心院内,来往车辆、人员众多复杂,可供施工使用的场地狭窄,施工材料无处堆放,为了安全文明施工需要必须安设围栏封闭施工
2、地下障碍物不明(给排水、通讯、电力、热力、煤气管道等),不便机械化施工,且给施工带来了诸多不可遇见的困难
3、在施工过程中,难免有根据实际情况发生的设计变更
三、方案编制目的 在仔细阅读设计文件及相关资料基础上,经过多次现场勘察,进行充分讨论和论证,精心编制本施工方案,力求为紫山科技 35KV进线电缆沟工程施工提供可操作的指导文件,贯彻我们对业主的承诺
我公司有丰富的电力建设施工经验,将严格遵循施工方案,确保该工程优质、快速、安全、文明地完成电缆沟工程
四、适用范围供热中心电缆沟、排水沟、高压变频室、原水缓水池工程五、施工前准备 1、材料:◎钢材:Q235 钢¢10、¢8、¢12 及 Q235 钢¢22
◎混凝土:C25 金龙混凝土、盛世混凝土、路通混凝土

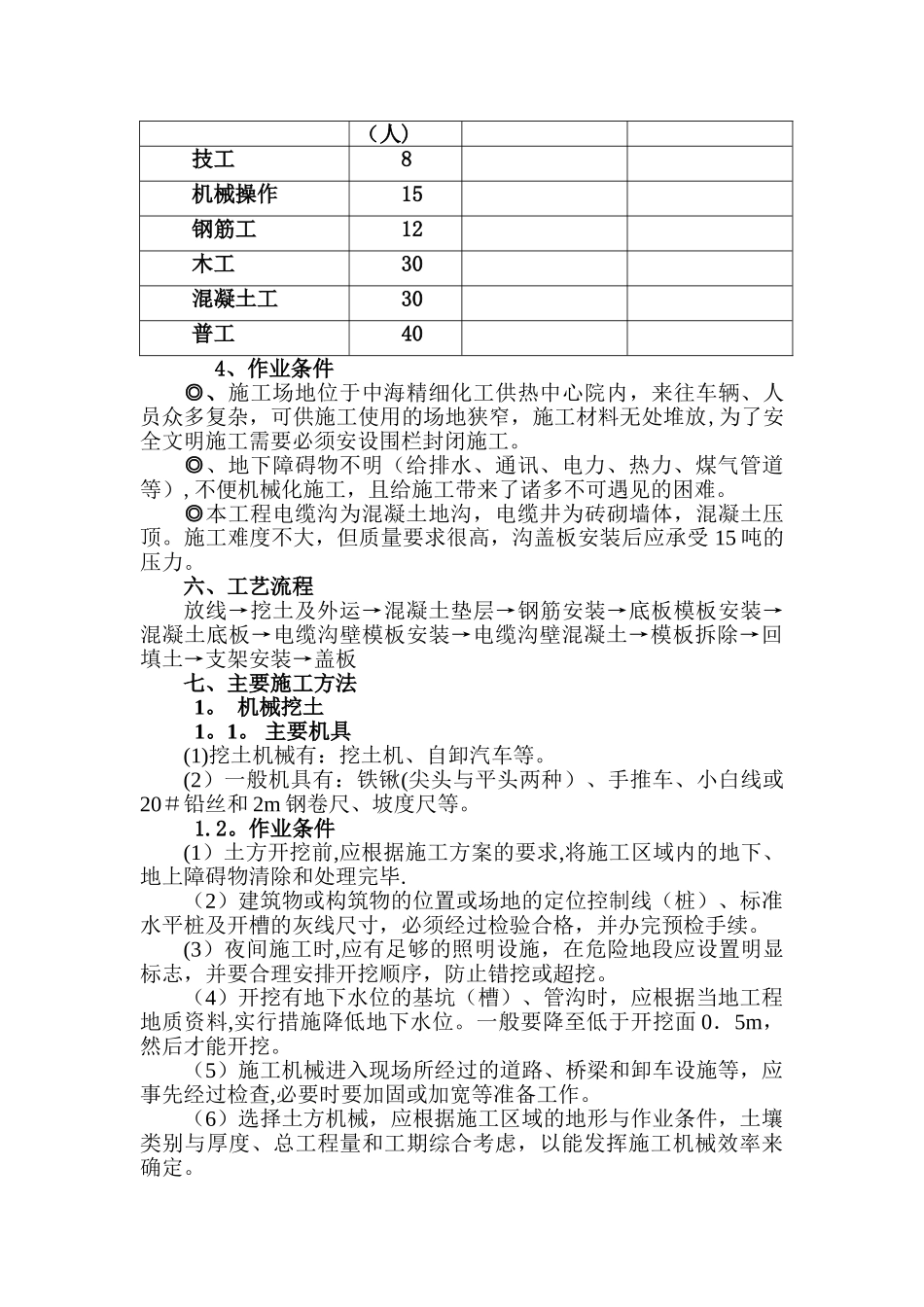

◎水泥: 山水或青龙山水泥 2、机械投入序号机械名称规格型号数量(台)备注1挖掘机G22O22挖掘机G7033弯曲机14切断机15钢筋调直机26振动棒127水泵12 3、劳动力安排工种名称数 量(人)技工8机械操作15钢筋工12木工30混凝土工30普工404、作业条件◎、施工场地位于中海精细化工供热中心院内,来往车辆、人员众多复杂,可供施工使用的场地狭窄,施工材料无处堆放,为了安全文明施工需要必须安设围栏封闭施工
◎、地下障碍物不明(给排水、通讯、电力、热力、煤气管道等),不便机械化施工,且给施工带来了诸多不可遇见的困难

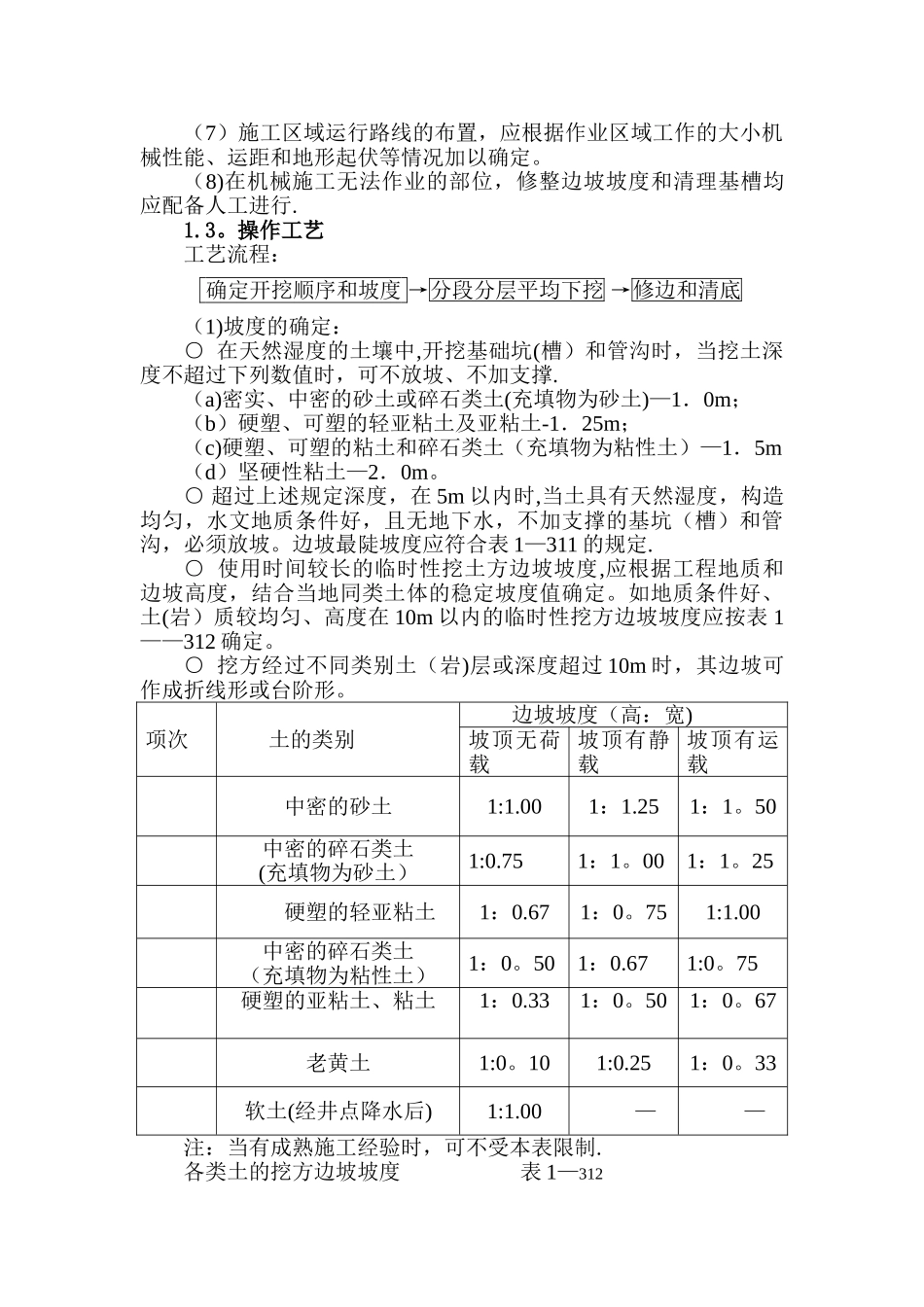

◎本工程电缆沟为
