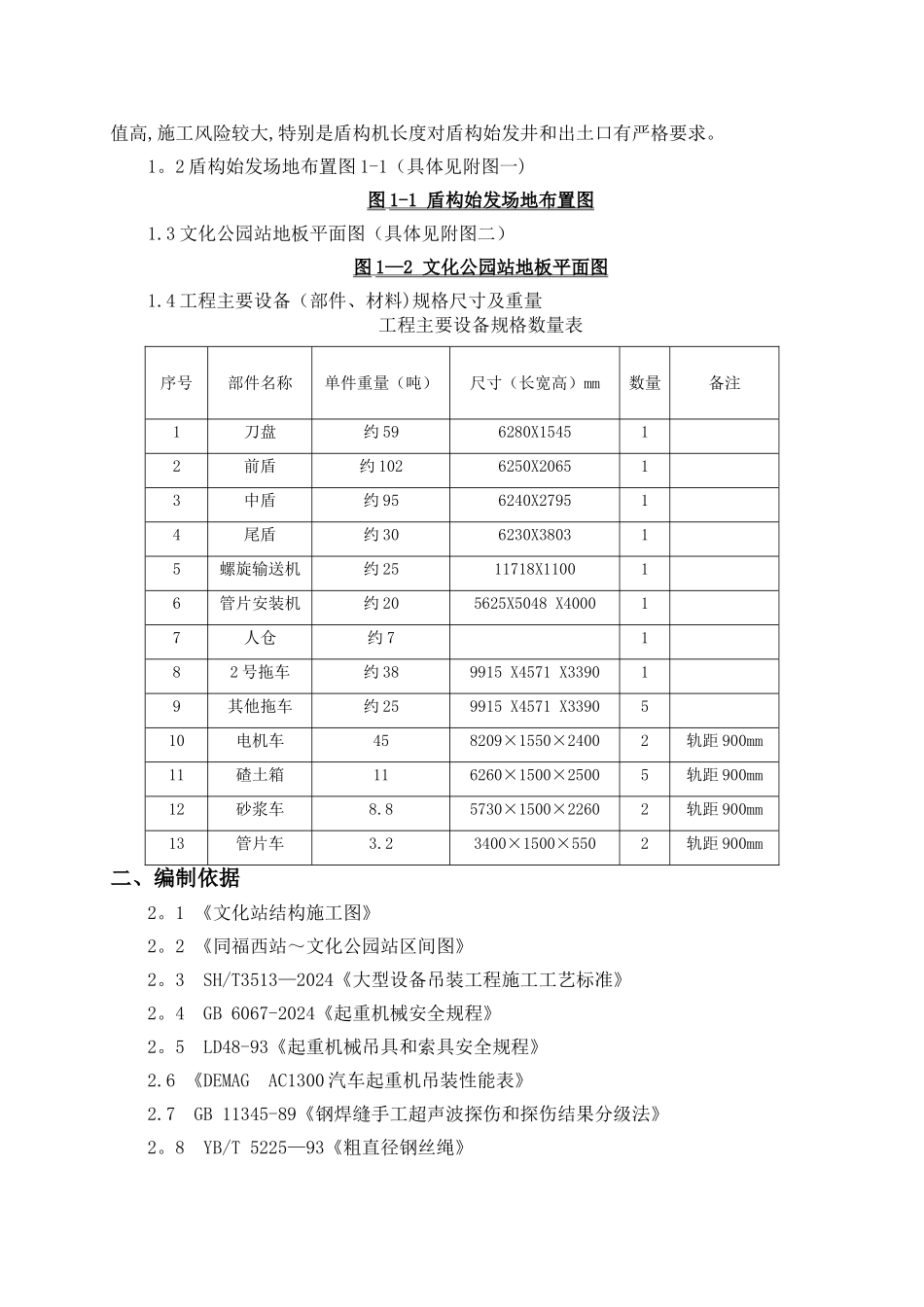

广州市轨道交通二、八号线延长线工程【施工 14 标】土建工程盾构组装及碴土运输方案 编制: 复核: 审批: 中铁隧道集团有限公司广州地铁二、八线延长线工程 14 标项目经理部二〇一三年九月七日 目 录一、工程概况 .............................. Error: Reference source not found 二、编制依据 .............................................................. 2 三、施工总体思路及难度分析 ................................................ 3 3 。 1 总体思路 .......................................................... 3 3 。 2 难度分析 .......................................................... 4 四、左线隧道碴土运输方法及技术措施 ........................................ 4 4.1 轨道线路平面布置 ................................................... 4 4 。 2 轨道线路垂直布置 .................................................. 5 4.3 道岔选择 ........................................................... 5 4 。 4 放坡轨枕选择 ...................................................... 5 4.5 焊接工艺要求 ....................................................... 5 4 。 6 轨道运输系统组成 .................................................. 5 4 。 7 轨道运输系统循环过程 .............................................. 6 4.8 、运输系统参数 ...................................................... 6 4 。 9 运输能力确定 ...................................................... 8 五、右线隧道碴土运输方法及技术措施 ........................................ 9 六、左线盾构组装方案 ...................................................... 9 6 。 1 整体施工顺序 ...................................................... 9 6 。 2 盾构机组装所需料具配置表 ......................................... 10 6 。 3 盾构组装及平移工艺 ............................................... 10 6 。 4 顶升油缸支撑点的确定 . ............................................ 11 6 。 5 盾构平移摩擦力计算 ............................................... ...
