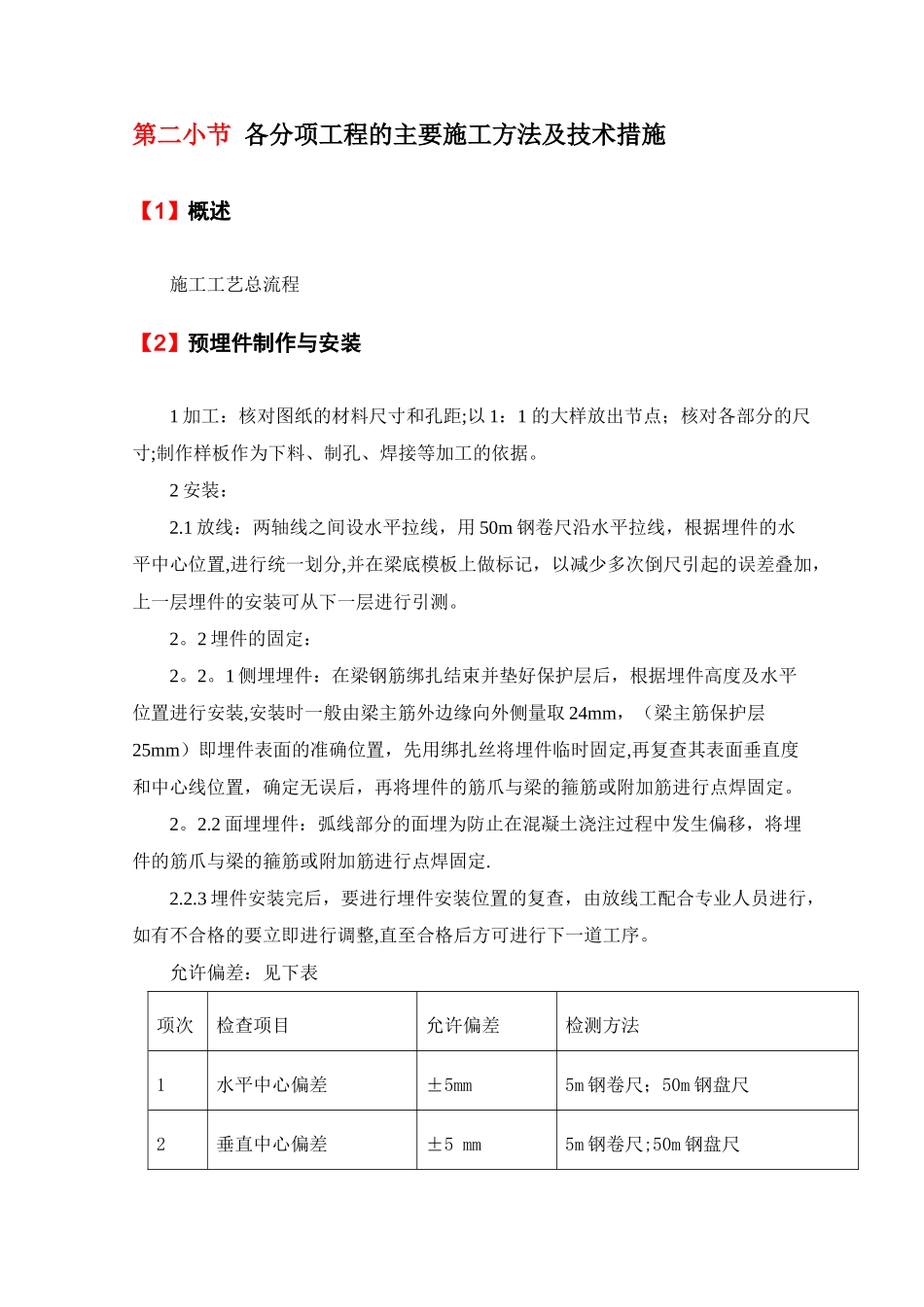

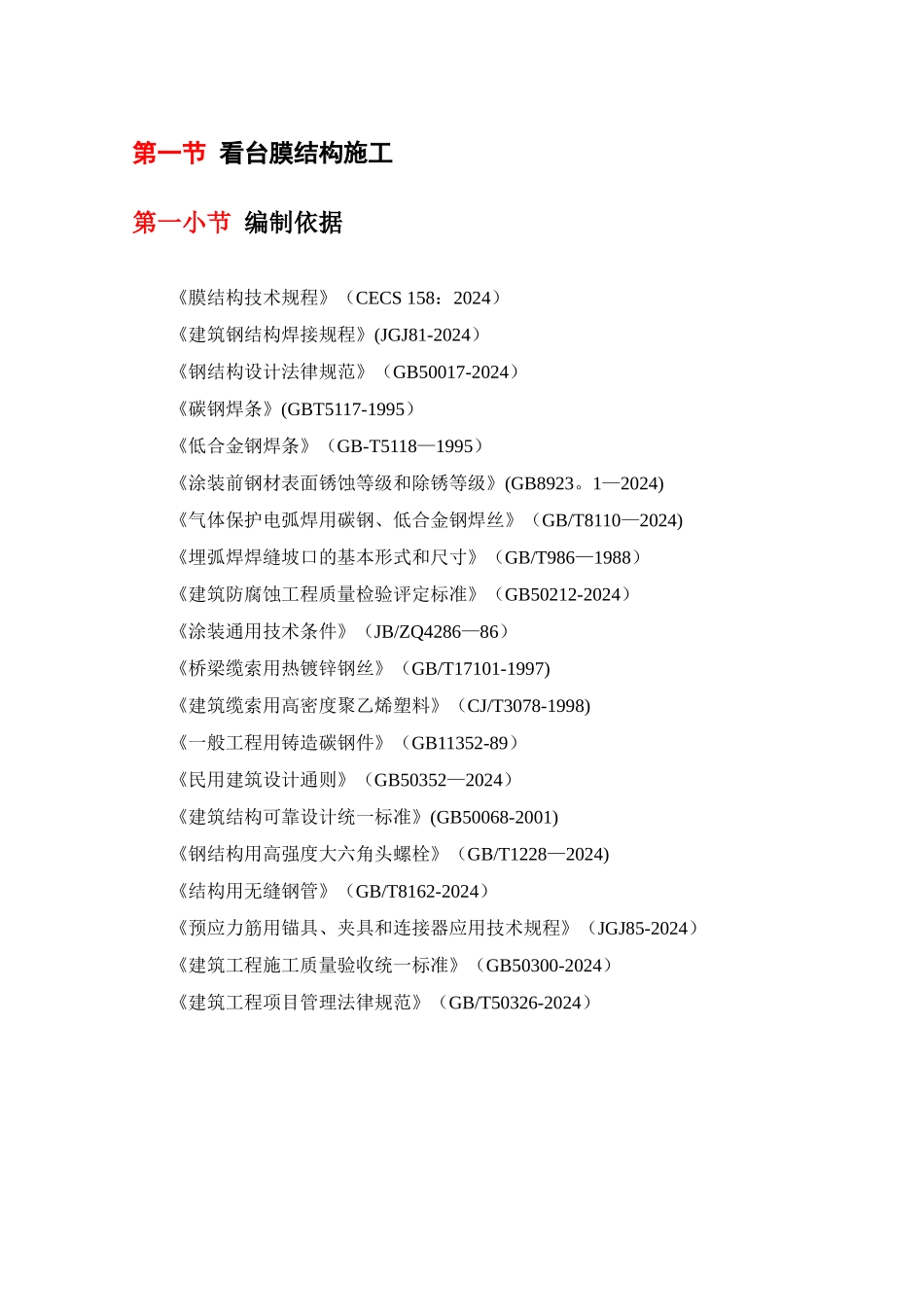

第一节 看台膜结构施工第一小节 编制依据《膜结构技术规程》(CECS 158:2024)《建筑钢结构焊接规程》(JGJ81-2024)《钢结构设计法律规范》(GB50017-2024)《碳钢焊条》(GBT5117-1995)《低合金钢焊条》(GB-T5118—1995)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923
1—2024)《气体保护电弧焊用碳钢、低合金钢焊丝》(GB/T8110—2024)《埋弧焊焊缝坡口的基本形式和尺寸》(GB/T986—1988)《建筑防腐蚀工程质量检验评定标准》(GB50212-2024)《涂装通用技术条件》(JB/ZQ4286—86)《桥梁缆索用热镀锌钢丝》(GB/T17101-1997)《建筑缆索用高密度聚乙烯塑料》(CJ/T3078-1998)《一般工程用铸造碳钢件》(GB11352-89)《民用建筑设计通则》(GB50352—2024)《建筑结构可靠设计统一标准》(GB50068-2001)《钢结构用高强度大六角头螺栓》(GB/T1228—2024)《结构用无缝钢管》(GB/T8162-2024)《预应力筋用锚具、夹具和连接器应用技术规程》(JGJ85-2024)《建筑工程施工质量验收统一标准》(GB50300-2024)《建筑工程项目管理法律规范》(GB/T50326-2024)第二小节 各分项工程的主要施工方法及技术措施【1】概述施工工艺总流程【2】预埋件制作与安装 1 加工:核对图纸的材料尺寸和孔距;以 1:1 的大样放出节点;核对各部分的尺寸;制作样板作为下料、制孔、焊接等加工的依据
2 安装:2
1 放线:两轴线之间设水平拉线,用 50m 钢卷尺沿水平拉线,根据埋件的水平中心位置,进行统一划分,并在梁底模板上做标记,以减少多次倒尺引起的误差叠加,上一层埋件的安装可从下一层进行引测
2 埋件的固定:2

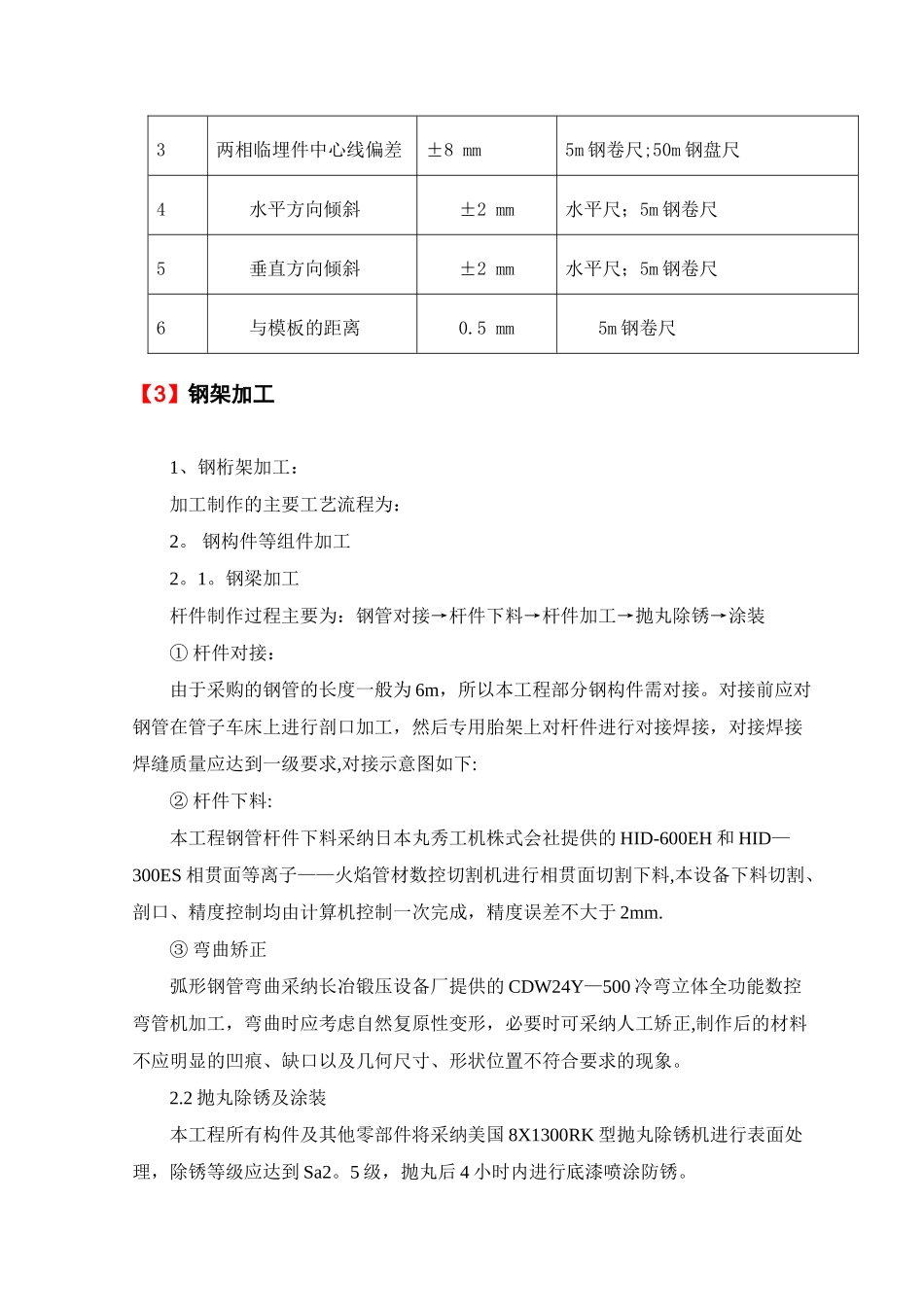

1 侧埋埋件:
