石栏杆施工工艺

石栏杆施工工艺_第1页
1/2
石栏杆施工工艺_第2页
2/2

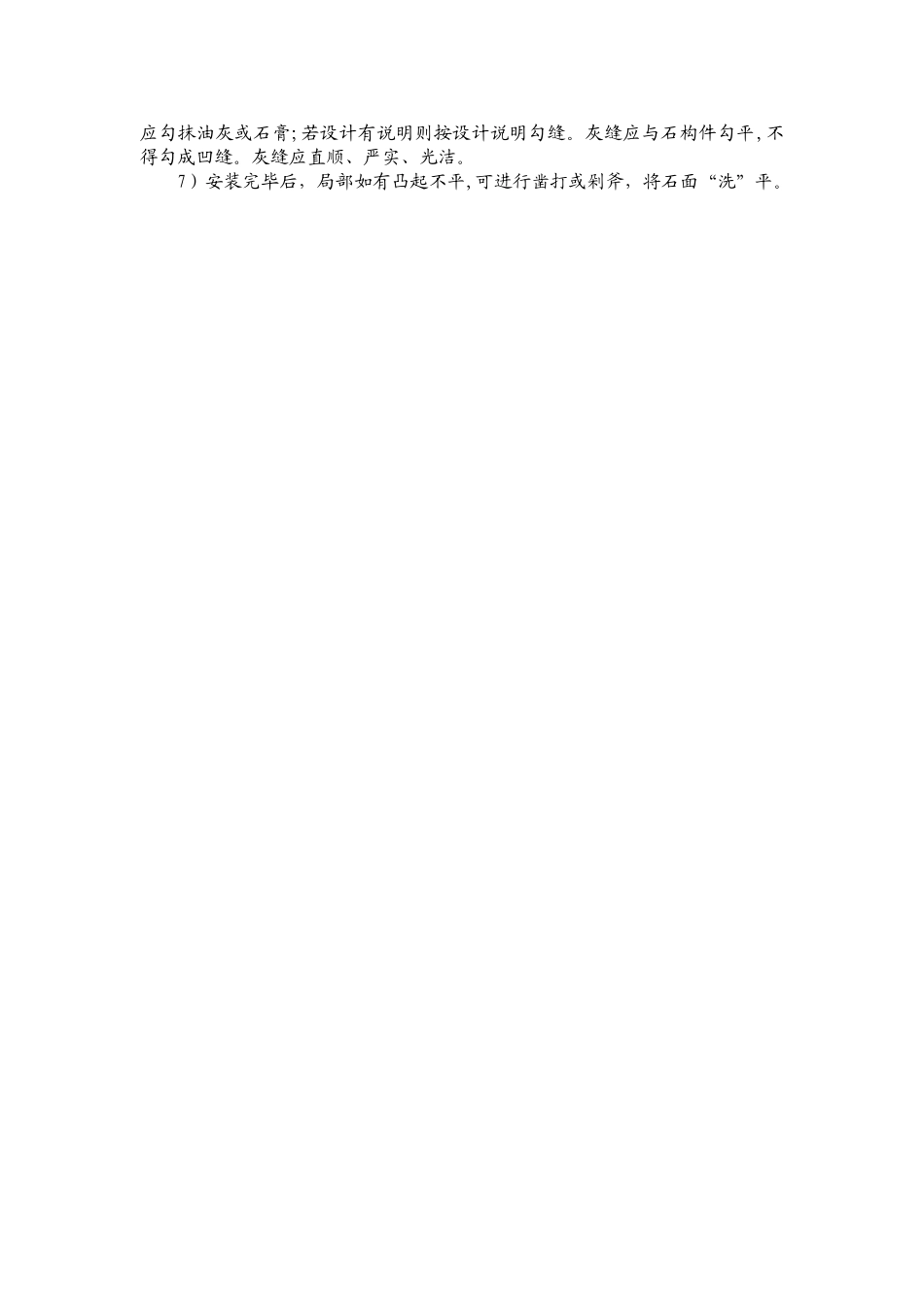

1.1.1青石栏杆施工(1) 施工工艺施工工艺流程(2)柱的安装1)拉线安装,在柱座面上弹出柱身边线,在柱座侧面弹出柱身中心线,安装时柱顶石上的十字线应与柱中线重合.2)石柱安装时,应将望柱榫头和地栿石的榫槽、榫窝清理洁净,先在榫窝上抹一层水灰比为 0。5 素水泥砂浆,厚约 10mm,再将望柱对准中心线砌上,如有竖向偏斜,可用铁片在灰缝边缘内垫平。3)安装石柱时,应随时用线坠检查整个柱身的垂直,如有偏斜应拆除重砌,不得用敲击方法去纠正。(3)栏板安装1)安装望柱也应按规矩拉通线,按线安装,栏板安装前应在望柱和地栿石上弹出构件中心线及两侧边线,校核标高。栏板位置线放完后,按预先画好的栏板图进行安装。 2)坐浆:栏板安装前将柱子和地栿上的榫槽、榫窝清理洁净,刷一层水灰比为 0.5 的素水泥浆,随即安装,以保证栏板与望柱之间不留缝隙。3)搬运:栏板搬运时必须使每条绳子同时受力,并认真校核石料的受力位置后慢慢就位,将挑出部位放于临时支撑上。4)就位:栏杆石构件按榫、窝、槽就位。5)凋整:当栏板安装就位后认真与控制线进行校核,若有位移,应点撬归位,将构件调整至正确位置。6)勾缝:如石料间的缝隙较大,可在接缝处勾抹大理石胶,大理石胶的颜色应根据石材的颜色进行调整,采纳白水泥进行颜色可达到最佳效果;如缝子很细,测量定位地栿石铺设施工准备座浆石构件验收安装柱身、栏板铺灰校正勾缝清洁制备素水泥浆成品保护制备水泥砂浆应勾抹油灰或石膏;若设计有说明则按设计说明勾缝。灰缝应与石构件勾平,不得勾成凹缝。灰缝应直顺、严实、光洁。7)安装完毕后,局部如有凸起不平,可进行凿打或剁斧,将石面“洗”平。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

石栏杆施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
