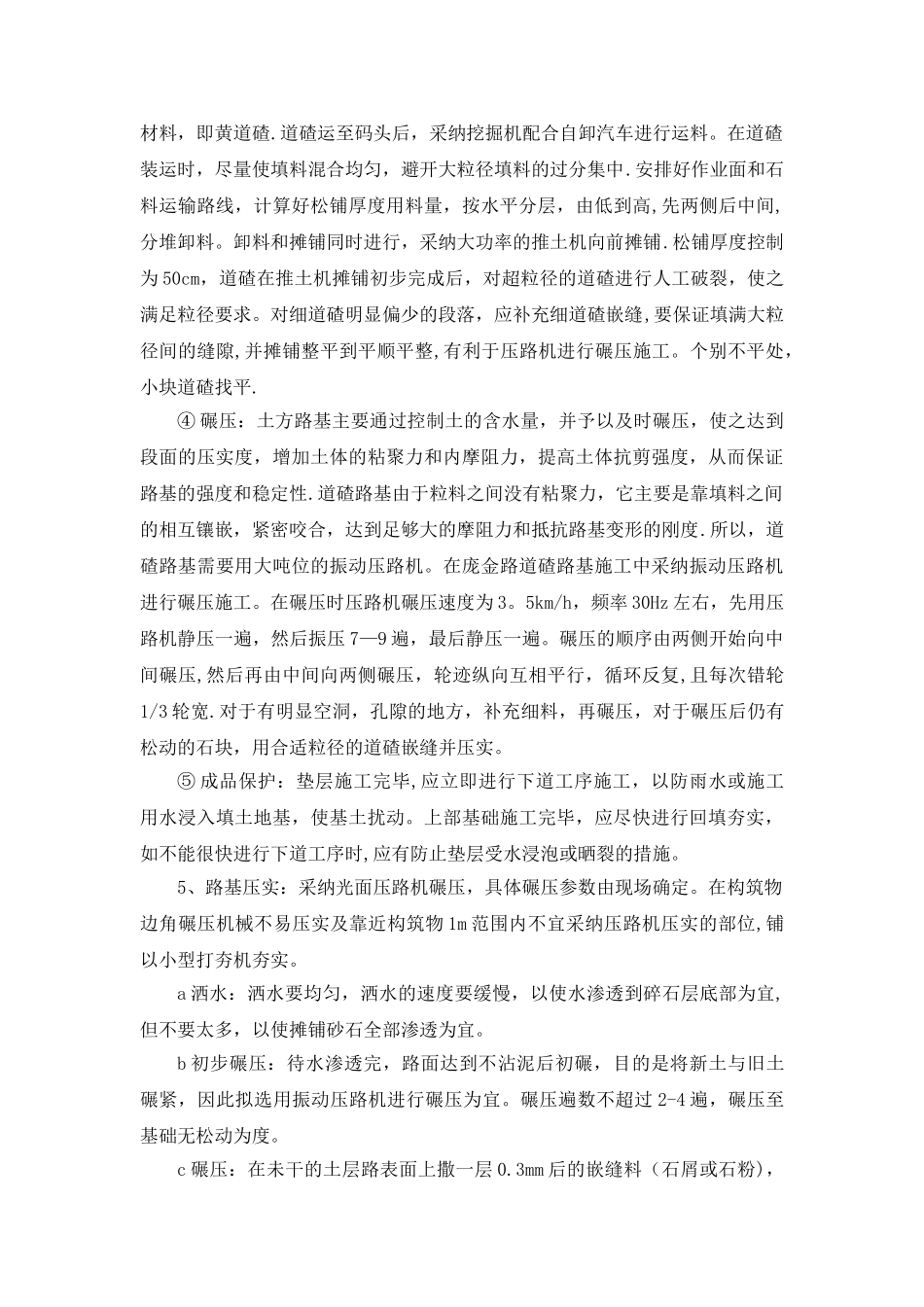

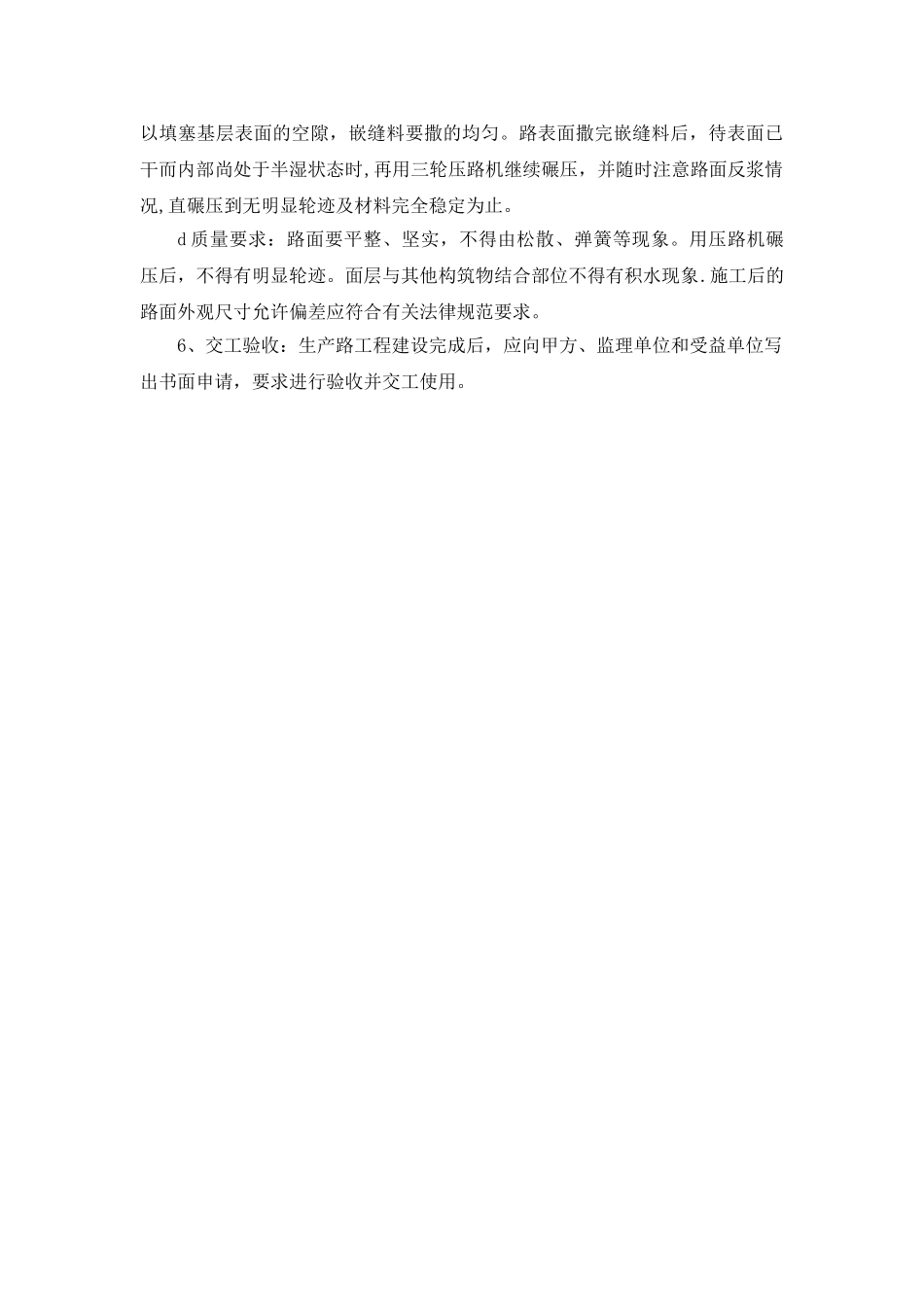

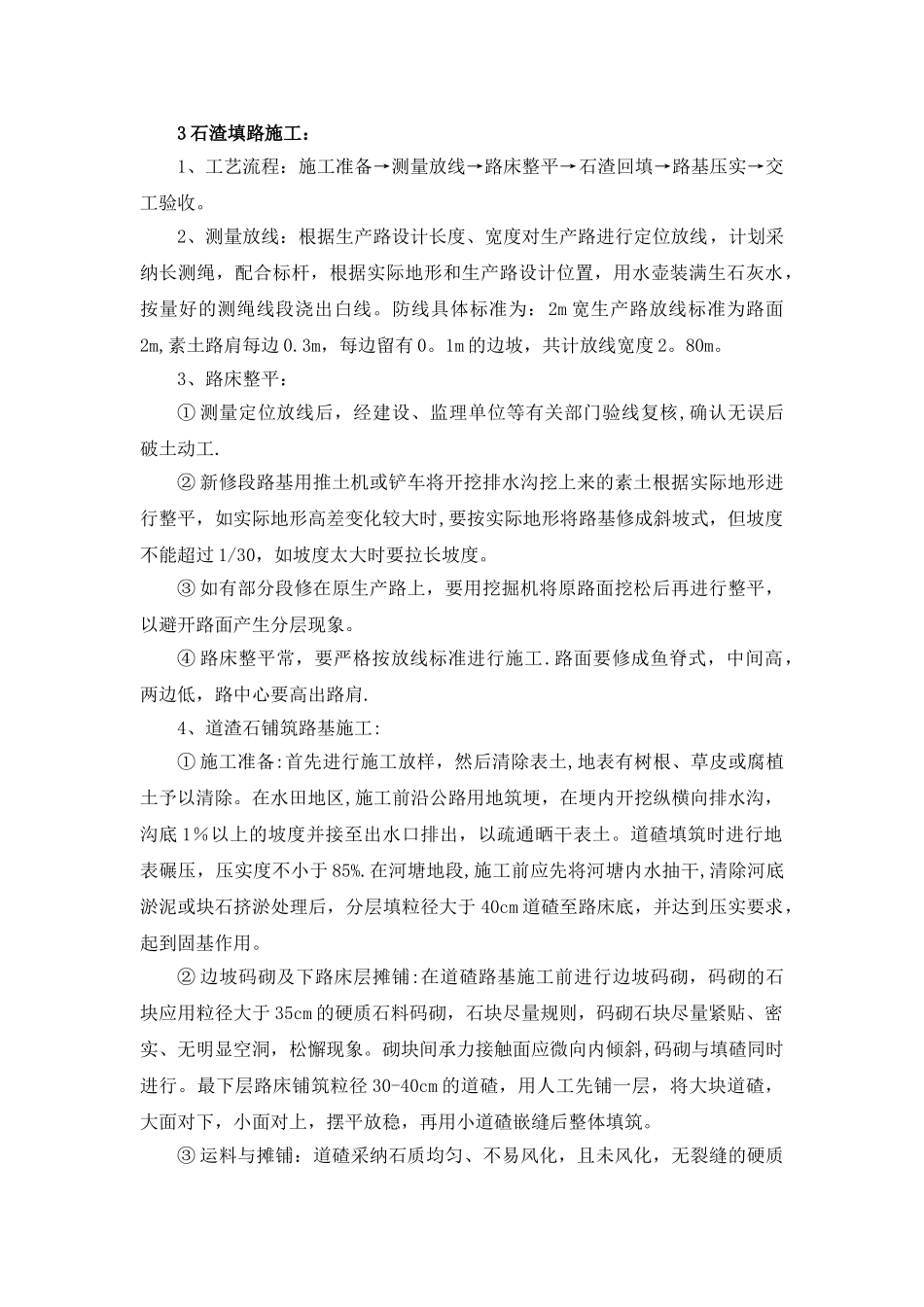

3 石渣填路施工:1、工艺流程:施工准备→测量放线→路床整平→石渣回填→路基压实→交工验收。2、测量放线:根据生产路设计长度、宽度对生产路进行定位放线,计划采纳长测绳,配合标杆,根据实际地形和生产路设计位置,用水壶装满生石灰水,按量好的测绳线段浇出白线。防线具体标准为:2m 宽生产路放线标准为路面2m,素土路肩每边 0.3m,每边留有 0。1m 的边坡,共计放线宽度 2。80m。3、路床整平:① 测量定位放线后,经建设、监理单位等有关部门验线复核,确认无误后破土动工.② 新修段路基用推土机或铲车将开挖排水沟挖上来的素土根据实际地形进行整平,如实际地形高差变化较大时,要按实际地形将路基修成斜坡式,但坡度不能超过 1/30,如坡度太大时要拉长坡度。③ 如有部分段修在原生产路上,要用挖掘机将原路面挖松后再进行整平,以避开路面产生分层现象。④ 路床整平常,要严格按放线标准进行施工.路面要修成鱼脊式,中间高,两边低,路中心要高出路肩.4、道渣石铺筑路基施工:① 施工准备:首先进行施工放样,然后清除表土,地表有树根、草皮或腐植土予以清除。在水田地区,施工前沿公路用地筑埂,在埂内开挖纵横向排水沟,沟底 1%以上的坡度并接至出水口排出,以疏通晒干表土。道碴填筑时进行地表碾压,压实度不小于 85%.在河塘地段,施工前应先将河塘内水抽干,清除河底淤泥或块石挤淤处理后,分层填粒径大于 40cm 道碴至路床底,并达到压实要求,起到固基作用。② 边坡码砌及下路床层摊铺:在道碴路基施工前进行边坡码砌,码砌的石块应用粒径大于 35cm 的硬质石料码砌,石块尽量规则,码砌石块尽量紧贴、密实、无明显空洞,松懈现象。砌块间承力接触面应微向内倾斜,码砌与填碴同时进行。最下层路床铺筑粒径 30-40cm 的道碴,用人工先铺一层,将大块道碴,大面对下,小面对上,摆平放稳,再用小道碴嵌缝后整体填筑。③ 运料与摊铺:道碴采纳石质均匀、不易风化,且未风化,无裂缝的硬质材料,即黄道碴.道碴运至码头后,采纳挖掘机配合自卸汽车进行运料。在道碴装运时,尽量使填料混合均匀,避开大粒径填料的过分集中.安排好作业面和石料运输路线,计算好松铺厚度用料量,按水平分层,由低到高,先两侧后中间,分堆卸料。卸料和摊铺同时进行,采纳大功率的推土机向前摊铺.松铺厚度控制为 50cm,道碴在推土机摊铺初步完成后,对超粒径的道碴进行人工破裂,使之满足粒径要求。对细道碴明显偏少的段落,应补充细道碴嵌缝,要保证...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

石渣填路施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
