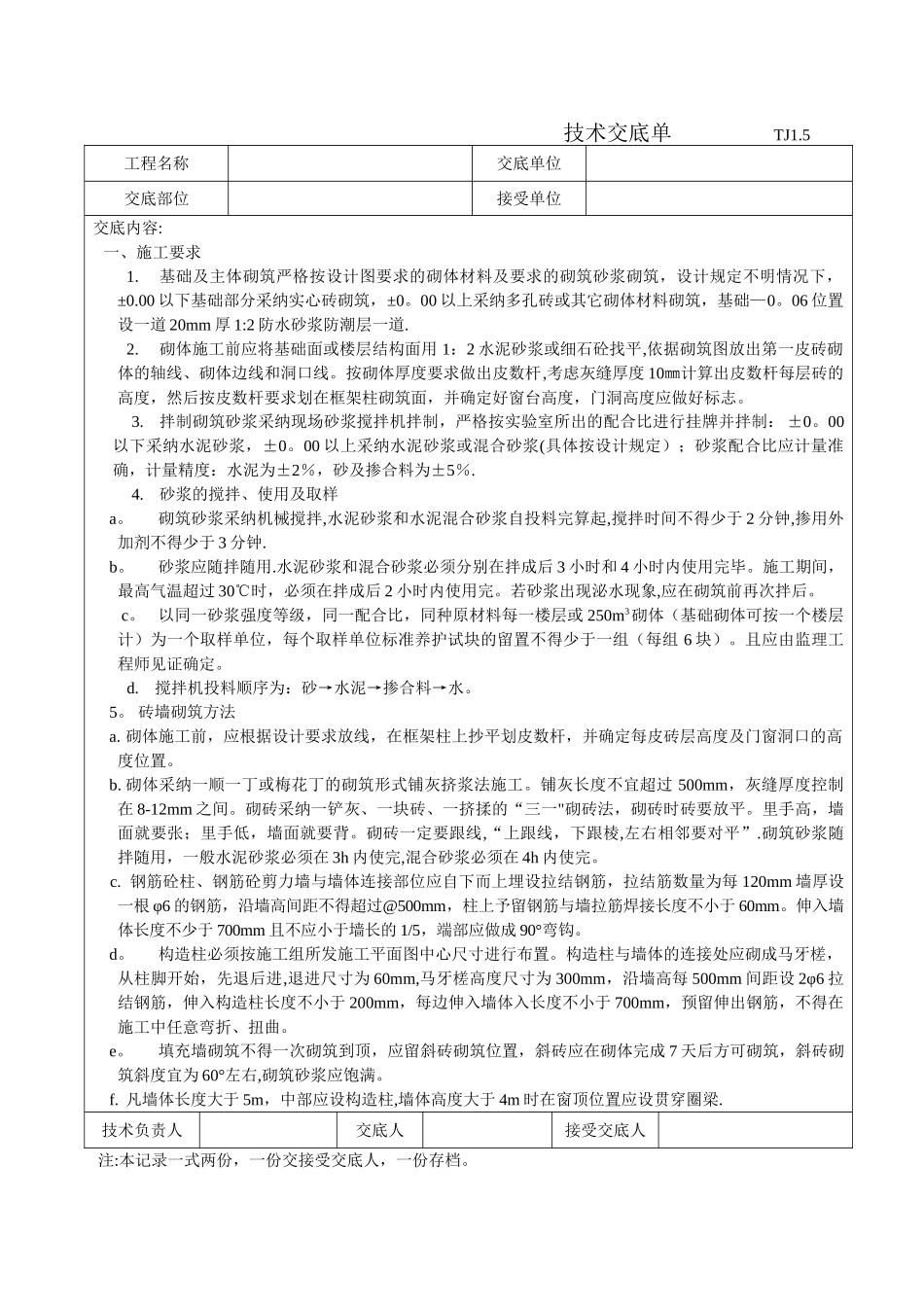

技术交底单 TJ1
5工程名称交底单位交底部位接受单位交底内容:一、施工要求1
基础及主体砌筑严格按设计图要求的砌体材料及要求的砌筑砂浆砌筑,设计规定不明情况下,±0
00 以下基础部分采纳实心砖砌筑,±0
00 以上采纳多孔砖或其它砌体材料砌筑,基础—0
06 位置设一道 20mm 厚 1:2 防水砂浆防潮层一道
砌体施工前应将基础面或楼层结构面用 1:2 水泥砂浆或细石砼找平,依据砌筑图放出第一皮砖砌 体的轴线、砌体边线和洞口线
按砌体厚度要求做出皮数杆,考虑灰缝厚度 10㎜计算出皮数杆每层砖的高度,然后按皮数杆要求划在框架柱砌筑面,并确定好窗台高度,门洞高度应做好标志
拌制砌筑砂浆采纳现场砂浆搅拌机拌制,严格按实验室所出的配合比进行挂牌并拌制: ±0
00以下采纳水泥砂浆,±0
00 以上采纳水泥砂浆或混合砂浆(具体按设计规定);砂浆配合比应计量准确,计量精度:水泥为±2%,砂及掺合料为±5%
砂浆的搅拌、使用及取样 a
砌筑砂浆采纳机械搅拌,水泥砂浆和水泥混合砂浆自投料完算起,搅拌时间不得少于 2 分钟,掺用外加剂不得少于 3 分钟
砂浆应随拌随用
水泥砂浆和混合砂浆必须分别在拌成后 3 小时和 4 小时内使用完毕
施工期间,最高气温超过 30℃时,必须在拌成后 2 小时内使用完
若砂浆出现泌水现象,应在砌筑前再次拌后
以同一砂浆强度等级,同一配合比,同种原材料每一楼层或 250m3砌体(基础砌体可按一个楼层计)为一个取样单位,每个取样单位标准养护试块的留置不得少于一组(每组 6 块)
且应由监理工程师见证确定
搅拌机投料顺序为:砂→水泥→掺合料→水
砖墙砌筑方法 a
砌体施工前,应根据设计要求放线,在框架柱上抄平划皮数杆,并确定每皮砖层高度及门窗洞口的高度位置
砌体采纳一顺一丁或梅花丁的砌筑形式铺灰挤浆法施工
