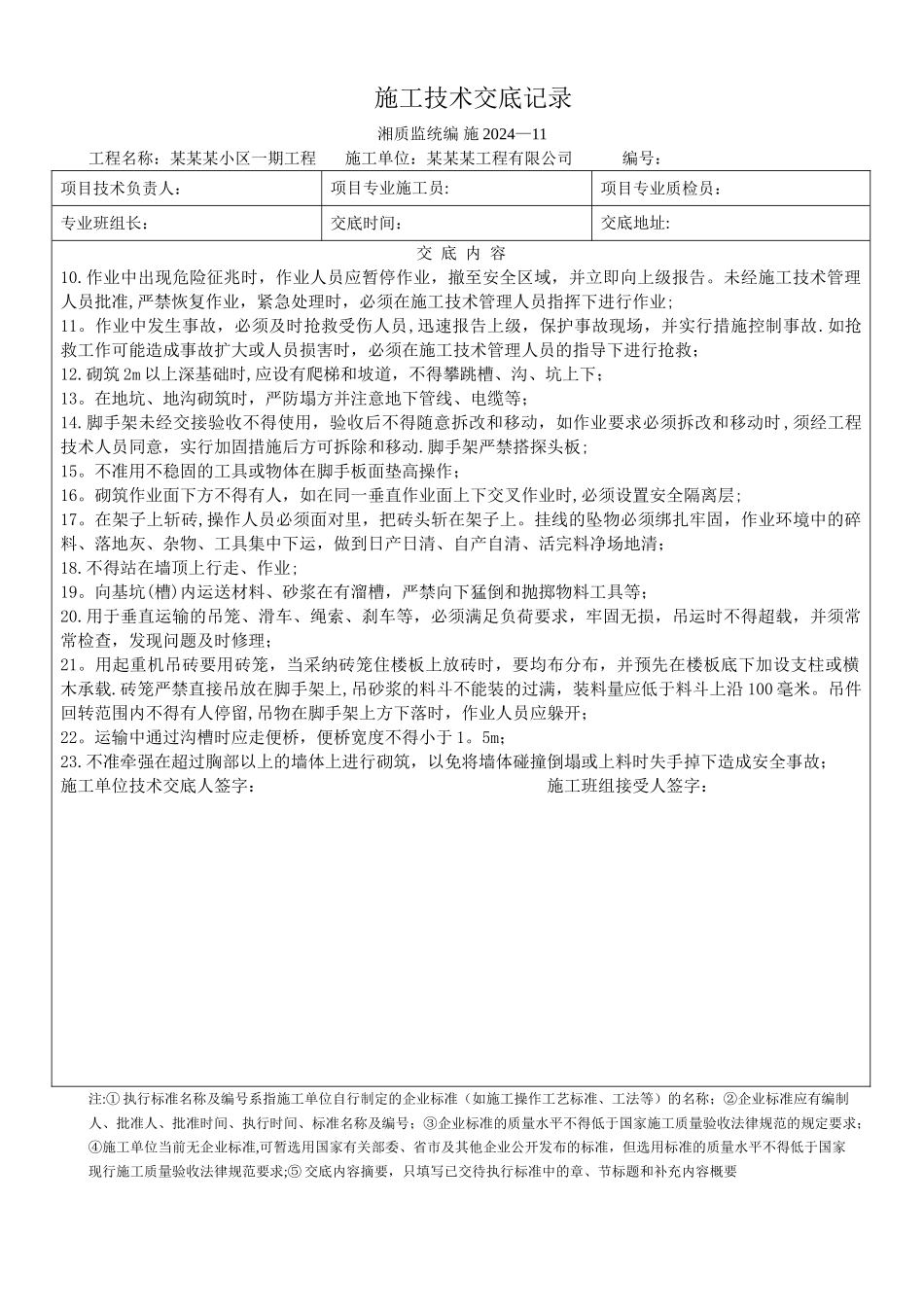

施工技术交底记录 湘质监统编 施 2024—11工程名称:某某某住宅小区一期工程 施工单位:某某某工程有限公司 编号:项目技术负责人:项目专业施工员:项目专业质检员:专业班组长:交底时间:交底地址:交 底 内 容一、砌体工程1、砌筑前必须在前一天浇水湿润,常温施工不得用干砖上墙,雨季不得使用含水率达饱和状态的砖砌墙;2、砂浆搅拌:砂浆的配合比应采纳重量比,严格按配合比调制砂浆,砂浆强度为 M5
0 混合水泥砂浆,机械搅拌时间不少于 1
5 分钟;3、墙体组砌方法:为两平一侧墙(俗称 18 墙)和全顺墙(俗称 12 墙);4、为保证墙面平整,宜双面挂线,可照顾墙面双面平整,为下到工序控制抹灰厚度奠定基础;5、砌砖宜采纳满铺满挤操作方法,水平灰缝和竖向灰缝控制在 10mm,不小于 8mm,不大于12mm,砌筑砂浆应随搅拌随使用,水泥砂浆在 3 小时内用完,混合砂浆在 4 小时内用完,不得使用过夜砂浆,随砌随将舌头灰刮尽
严禁通缝现象,半头砖应分散使用;6、内外墙交接处最好留斜槎,槎子长度不应小于墙体高度的 2/3,也可留置直槎,但直槎必须做成凸槎,留置槎处应加设拉结筋,120mm 墙放置 1A6 拉结筋,180mm 墙放置 2A6 拉结筋,间距沿墙高度不应超过 500mm,埋入长度从留槎处算起,每边不小于 500mm7、过梁安装时,其标高、位置及型号必须准确,坐灰饱满,两端支点长度应一致
墙两端长度不能满足过梁伸入墙内长度时,必须现浇,且应在两端的砼柱式剪力墙上植入与过梁内相同规格的钢筋,确保过梁的稳定;8、在墙与构造柱连接处砌成马牙槎,每个马牙槎沿墙高度方向的尺寸不宜超过 300mm,马牙槎应先退后进,拉结筋按设计要求放置,沿墙高每 500mm 放置 2A6 水平拉结筋;9、墙体高度在超过 4000mm 时,应设置圈梁,圈梁高度宜在窗洞的过梁安置标高处
施工单位技术交底人签字
