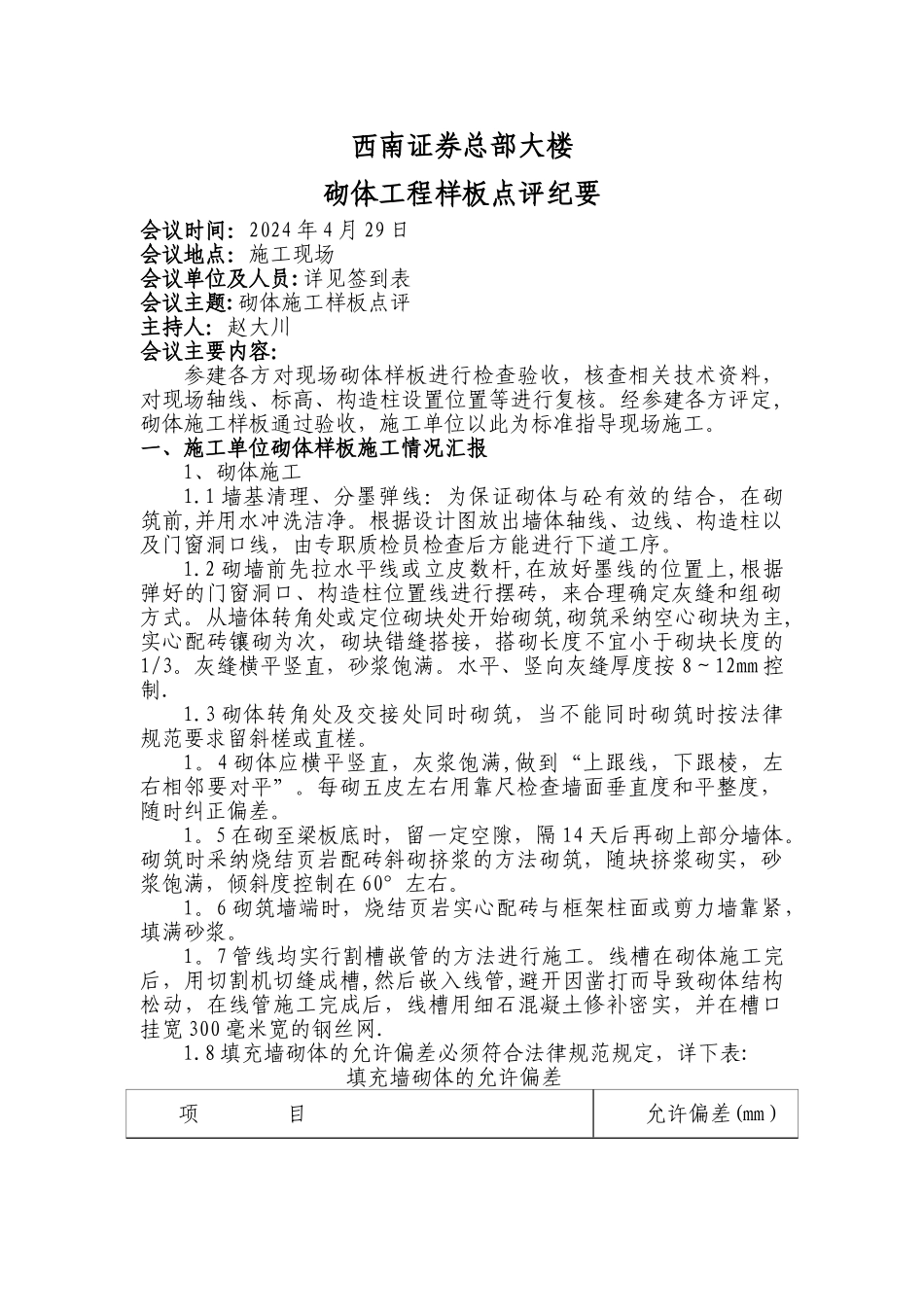

西南证券总部大楼砌体工程样板点评纪要会议时间:2024 年 4 月 29 日会议地点:施工现场会议单位及人员:详见签到表会议主题:砌体施工样板点评主持人:赵大川会议主要内容:参建各方对现场砌体样板进行检查验收,核查相关技术资料,对现场轴线、标高、构造柱设置位置等进行复核
经参建各方评定,砌体施工样板通过验收,施工单位以此为标准指导现场施工
一、施工单位砌体样板施工情况汇报1、砌体施工1
1 墙基清理、分墨弹线:为保证砌体与砼有效的结合,在砌筑前,并用水冲洗洁净
根据设计图放出墙体轴线、边线、构造柱以及门窗洞口线,由专职质检员检查后方能进行下道工序
2 砌墙前先拉水平线或立皮数杆,在放好墨线的位置上,根据弹好的门窗洞口、构造柱位置线进行摆砖,来合理确定灰缝和组砌方式
从墙体转角处或定位砌块处开始砌筑,砌筑采纳空心砌块为主,实心配砖镶砌为次,砌块错缝搭接,搭砌长度不宜小于砌块长度的1/3
灰缝横平竖直,砂浆饱满
水平、竖向灰缝厚度按 8~12mm 控制
3 砌体转角处及交接处同时砌筑,当不能同时砌筑时按法律规范要求留斜槎或直槎
4 砌体应横平竖直,灰浆饱满,做到“上跟线,下跟棱,左右相邻要对平”
每砌五皮左右用靠尺检查墙面垂直度和平整度,随时纠正偏差
5 在砌至梁板底时,留一定空隙,隔 14 天后再砌上部分墙体
砌筑时采纳烧结页岩配砖斜砌挤浆的方法砌筑,随块挤浆砌实,砂浆饱满,倾斜度控制在 60°左右
6 砌筑墙端时,烧结页岩实心配砖与框架柱面或剪力墙靠紧,填满砂浆
7 管线均实行割槽嵌管的方法进行施工
线槽在砌体施工完后,用切割机切缝成槽,然后嵌入线管,避开因凿打而导致砌体结构松动,在线管施工完成后,线槽用细石混凝土修补密实,并在槽口挂宽 300 毫米宽的钢丝网

8 填充墙砌体的允许偏差必须符合法律规范规定,详下表:填充墙砌体的允许偏差项 目允许偏
