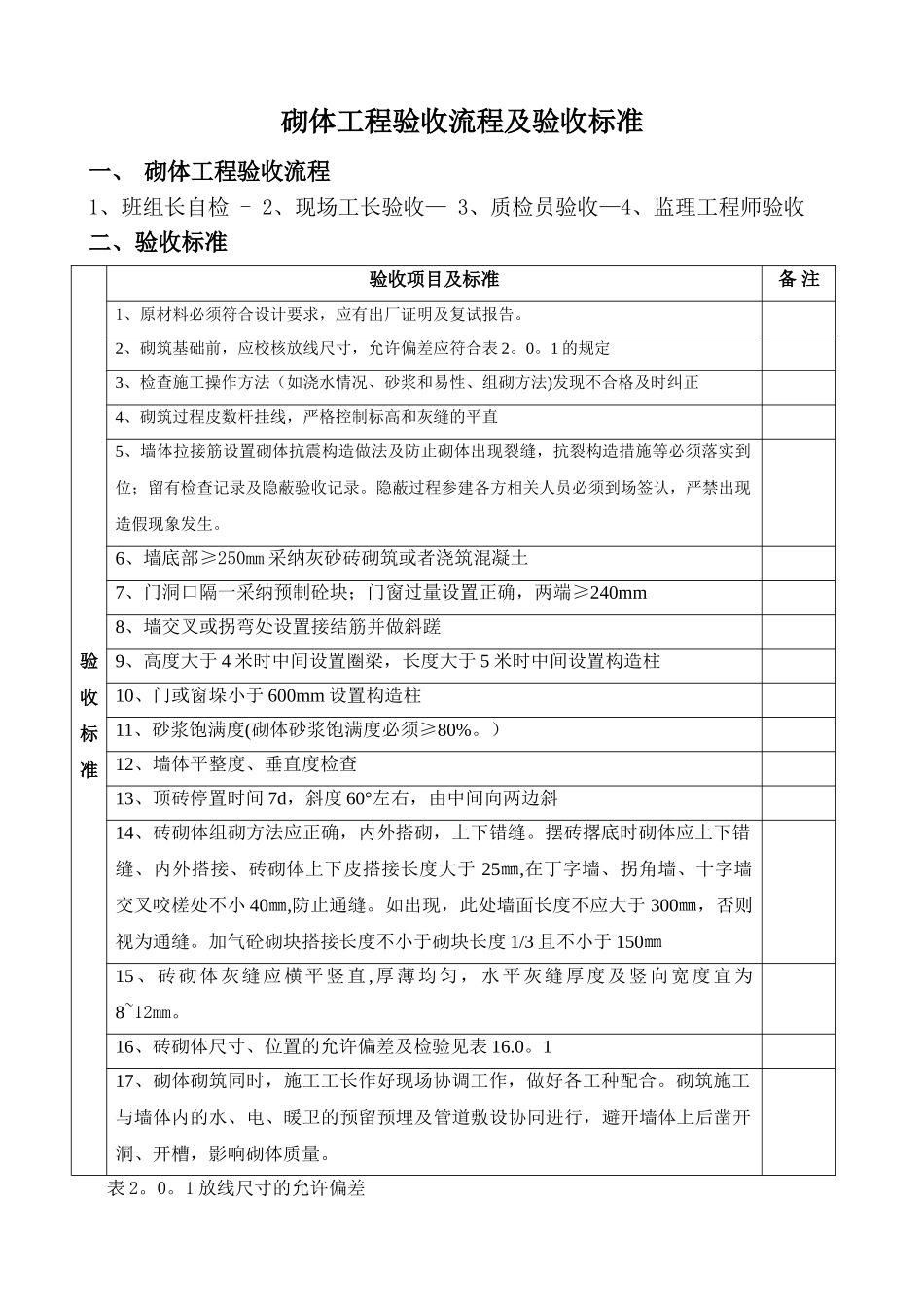

砌体工程验收流程及验收标准一、 砌体工程验收流程1、班组长自检 - 2、现场工长验收— 3、质检员验收—4、监理工程师验收二、验收标准验收标准验收项目及标准备 注1、原材料必须符合设计要求,应有出厂证明及复试报告。2、砌筑基础前,应校核放线尺寸,允许偏差应符合表 2。0。1 的规定3、检查施工操作方法(如浇水情况、砂浆和易性、组砌方法)发现不合格及时纠正4、砌筑过程皮数杆挂线,严格控制标高和灰缝的平直5、墙体拉接筋设置砌体抗震构造做法及防止砌体出现裂缝,抗裂构造措施等必须落实到位;留有检查记录及隐蔽验收记录。隐蔽过程参建各方相关人员必须到场签认,严禁出现造假现象发生。6、墙底部≥250mm 采纳灰砂砖砌筑或者浇筑混凝土7、门洞口隔一采纳预制砼块;门窗过量设置正确,两端≥240mm8、墙交叉或拐弯处设置接结筋并做斜蹉9、高度大于 4 米时中间设置圈梁,长度大于 5 米时中间设置构造柱10、门或窗垛小于 600mm 设置构造柱11、砂浆饱满度(砌体砂浆饱满度必须≥80%。)12、墙体平整度、垂直度检查13、顶砖停置时间 7d,斜度 60°左右,由中间向两边斜14、砖砌体组砌方法应正确,内外搭砌,上下错缝。摆砖撂底时砌体应上下错缝、内外搭接、砖砌体上下皮搭接长度大于 25㎜,在丁字墙、拐角墙、十字墙交叉咬槎处不小 40㎜,防止通缝。如出现,此处墙面长度不应大于 300㎜,否则视为通缝。加气砼砌块搭接长度不小于砌块长度 1/3 且不小于 150㎜15、砖砌体灰缝应横平竖直 ,厚薄均匀,水平灰缝厚度及竖向宽度宜为8~12mm。16、砖砌体尺寸、位置的允许偏差及检验见表 16.0。117、砌体砌筑同时,施工工长作好现场协调工作,做好各工种配合。砌筑施工与墙体内的水、电、暖卫的预留预埋及管道敷设协同进行,避开墙体上后凿开洞、开槽,影响砌体质量。表 2。0。1 放线尺寸的允许偏差长度 L、宽度 B(m)允许偏差(mm)长度 L、宽度 B(m)允许偏差(mm)L(或 B)≤30±560<L(或 B)≤90±1530<L(或 B)≤60±10L(或 B)>90±20表 16.0.1 砖砌体尺寸、位置的允许偏差及检验项次项目允许偏差(mm)检验方法抽检数量1轴线位移10用经纬仪和尺或用其他测量仪器检查承重墙、柱全数检查2基础、墙、柱顶面标高±5用水准仪和尺检查不应少于 5 处3墙面垂直度每层5用 2m 拖线板检查不应少于 5 处全高≤10m10用经纬仪、吊线、和尺或用其他测量仪器检查外墙全部阳角≥10m204表面平整度清水墙、柱5用 2m 靠尺...
