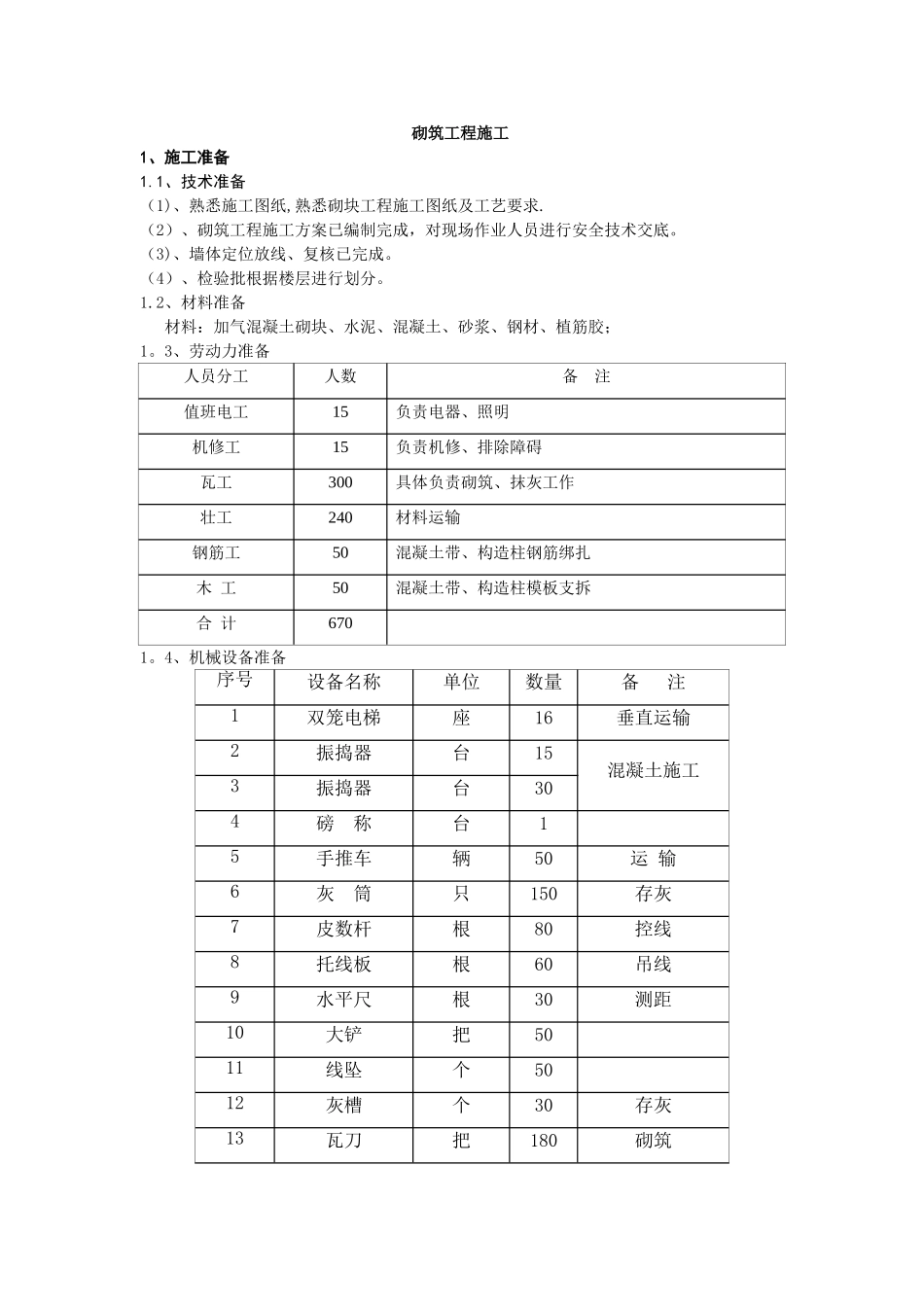

砌筑工程施工1、施工准备1
1、技术准备(1)、熟悉施工图纸,熟悉砌块工程施工图纸及工艺要求
(2)、砌筑工程施工方案已编制完成,对现场作业人员进行安全技术交底
(3)、墙体定位放线、复核已完成
(4)、检验批根据楼层进行划分
2、材料准备材料:加气混凝土砌块、水泥、混凝土、砂浆、钢材、植筋胶;1
3、劳动力准备人员分工人数备 注值班电工15负责电器、照明机修工15负责机修、排除障碍瓦工300具体负责砌筑、抹灰工作壮工240材料运输钢筋工50混凝土带、构造柱钢筋绑扎木 工50混凝土带、构造柱模板支拆合 计6701
4、机械设备准备序号设备名称单位数量备 注1双笼电梯座16垂直运输2振捣器台15混凝土施工3振捣器台304磅 称台15手推车辆50运 输6灰 筒只150存灰7皮数杆根80控线8托线板根60吊线9水平尺根30测距10大铲把5011线坠个5012灰槽个30存灰13瓦刀把180砌筑14手锯把50切砖15砖笼个2016夹具个12017注射器个拉筋植筋使用18钻机个1219钻头个2020清孔刷个3021吹风筒个122、施工条件(1)、主体部分承重结构施工完毕,经有关部门验收合格
(2)、弹出轴线、墙边线、门窗洞口线,经复验,办理预检手续
(3)、立皮数杆:用 30×40(mm)木料制作,皮数杆上注明门窗洞口、等尺寸标高,经复核,办理预检手续
(4)、根据最下面一皮砖的标高,拉通线检查,如水平灰缝厚度超过 2 公分,用细石混凝土找平
(5)、砂浆配合比经实验室确定,准备好砂浆试模
(6)、现场已具备材料堆场及雨季施工材料保护措施
3、施工过程隐检3

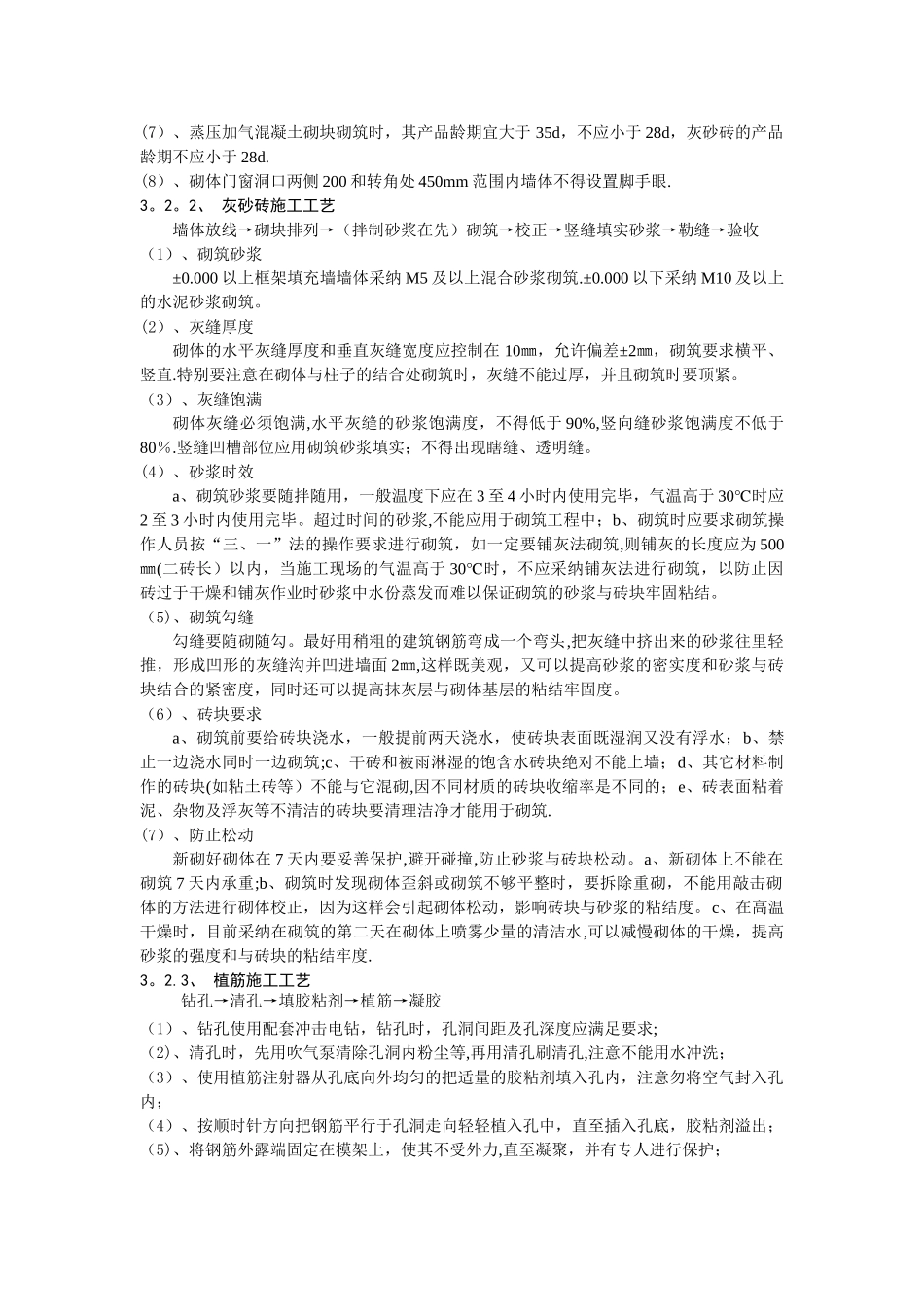

2、施工工艺和施工要点3
1、砌体施工工艺墙体放线 →制备砂浆→抄平→砌块排列→铺砂浆→砌块就位→校正→砖砌块浇水砂筑镶→竖缝灌砂浆→勒缝(1)、墙体拐角处及纵横墙交接处应同时砌筑,应留斜槎,斜槎长度不应小于斜槎高度的2/
