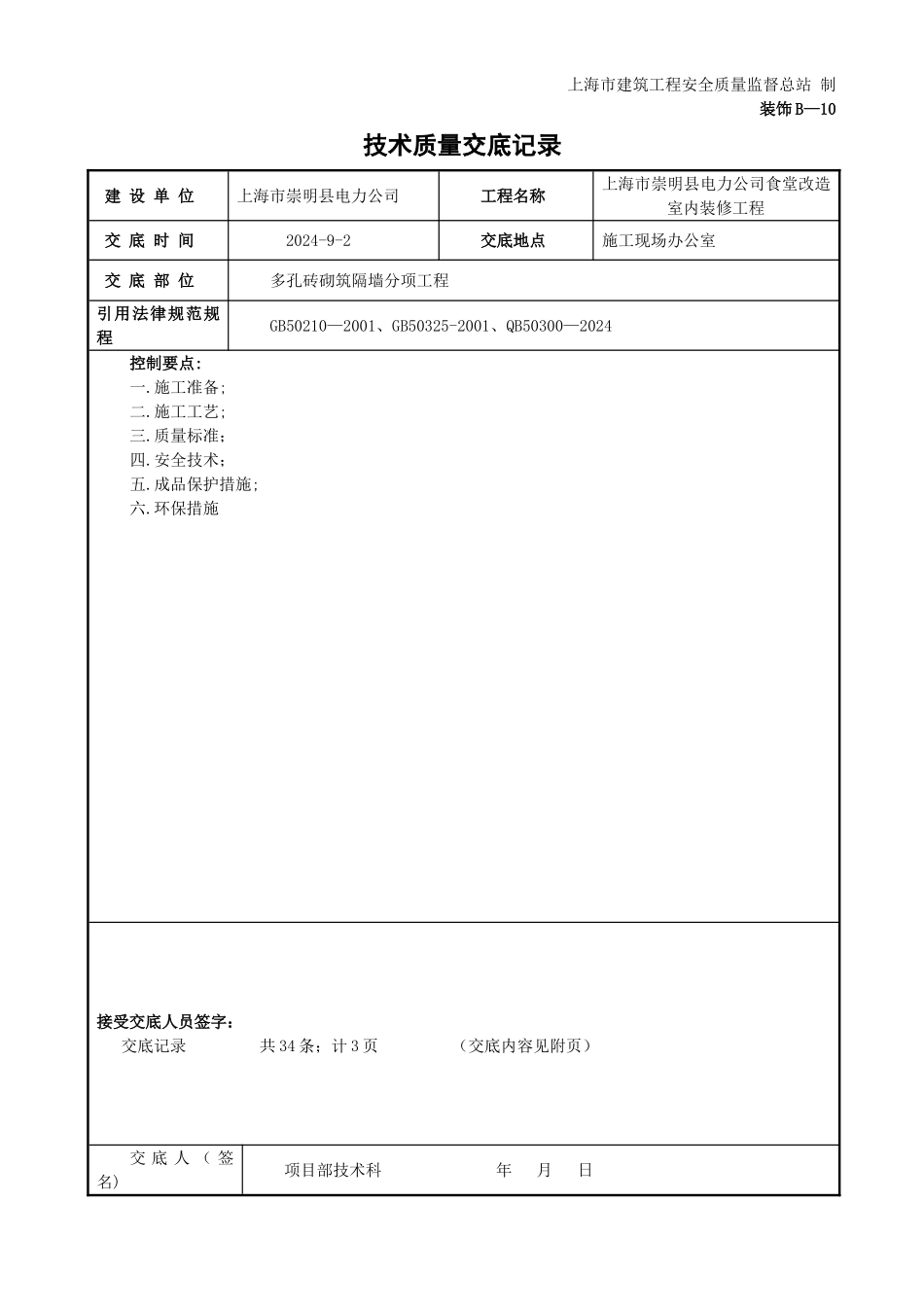

上海市建筑工程安全质量监督总站 制装饰 B—10技术质量交底记录建 设 单 位上海市崇明县电力公司工程名称上海市崇明县电力公司食堂改造室内装修工程交 底 时 间2024-9-2交底地点施工现场办公室交 底 部 位多孔砖砌筑隔墙分项工程引用法律规范规程GB50210—2001、GB50325-2001、QB50300—2024控制要点:一
施工准备;二
施工工艺;三
质量标准;四
安全技术;五
成品保护措施;六

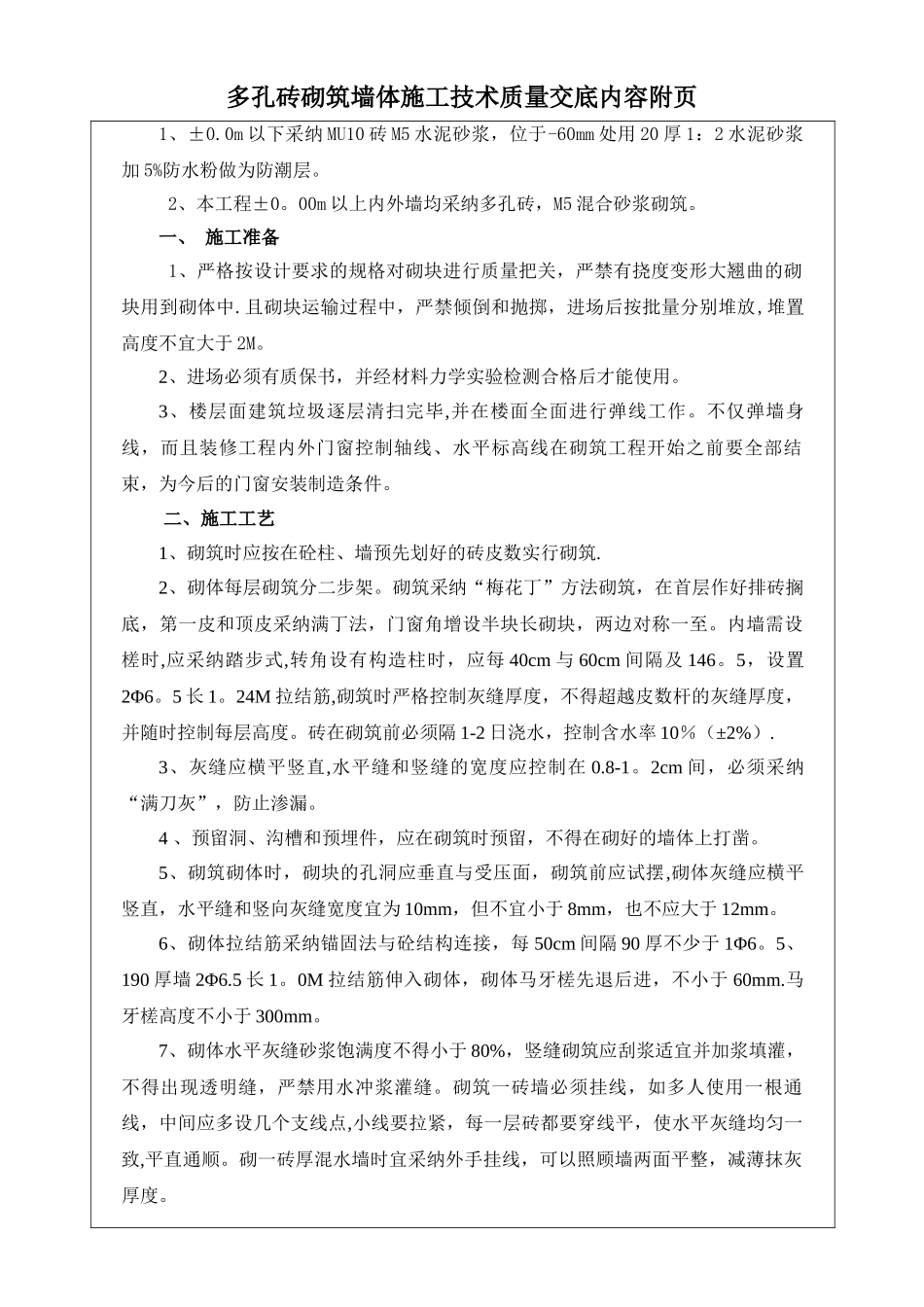

环保措施 接受交底人员签字:交底记录 共 34 条;计 3 页 (交底内容见附页)交 底 人 ( 签名)项目部技术科 年 月 日多孔砖砌筑墙体施工技术质量交底内容附页1、±0
0m 以下采纳 MU10 砖 M5 水泥砂浆,位于-60mm 处用 20 厚 1:2 水泥砂浆加 5%防水粉做为防潮层
2、本工程±0
00m 以上内外墙均采纳多孔砖,M5 混合砂浆砌筑
一、 施工准备 1、严格按设计要求的规格对砌块进行质量把关,严禁有挠度变形大翘曲的砌块用到砌体中
且砌块运输过程中,严禁倾倒和抛掷,进场后按批量分别堆放,堆置高度不宜大于 2M
2、进场必须有质保书,并经材料力学实验检测合格后才能使用
3、楼层面建筑垃圾逐层清扫完毕,并在楼面全面进行弹线工作
不仅弹墙身线,而且装修工程内外门窗控制轴线、水平标高线在砌筑工程开始之前要全部结束,为今后的门窗安装制造条件
二、施工工艺 1、砌筑时应按在砼柱、墙预先划好的砖皮数实行砌筑
2、砌体每层砌筑分二步架
砌筑采纳“梅花丁”方法砌筑,在首层作好排砖搁底,第一皮和顶皮采纳满丁法,门窗角增设半块长砌块,两边对称一至
内墙需设槎时,应采纳踏步式,转角设有构造柱时,应每 40cm 与 60cm 间隔及 146
5,设置2Φ6
24M 拉结筋,砌筑时严格控制灰缝厚度,不得超越皮数杆的灰缝厚度,并随时控制每层高度
