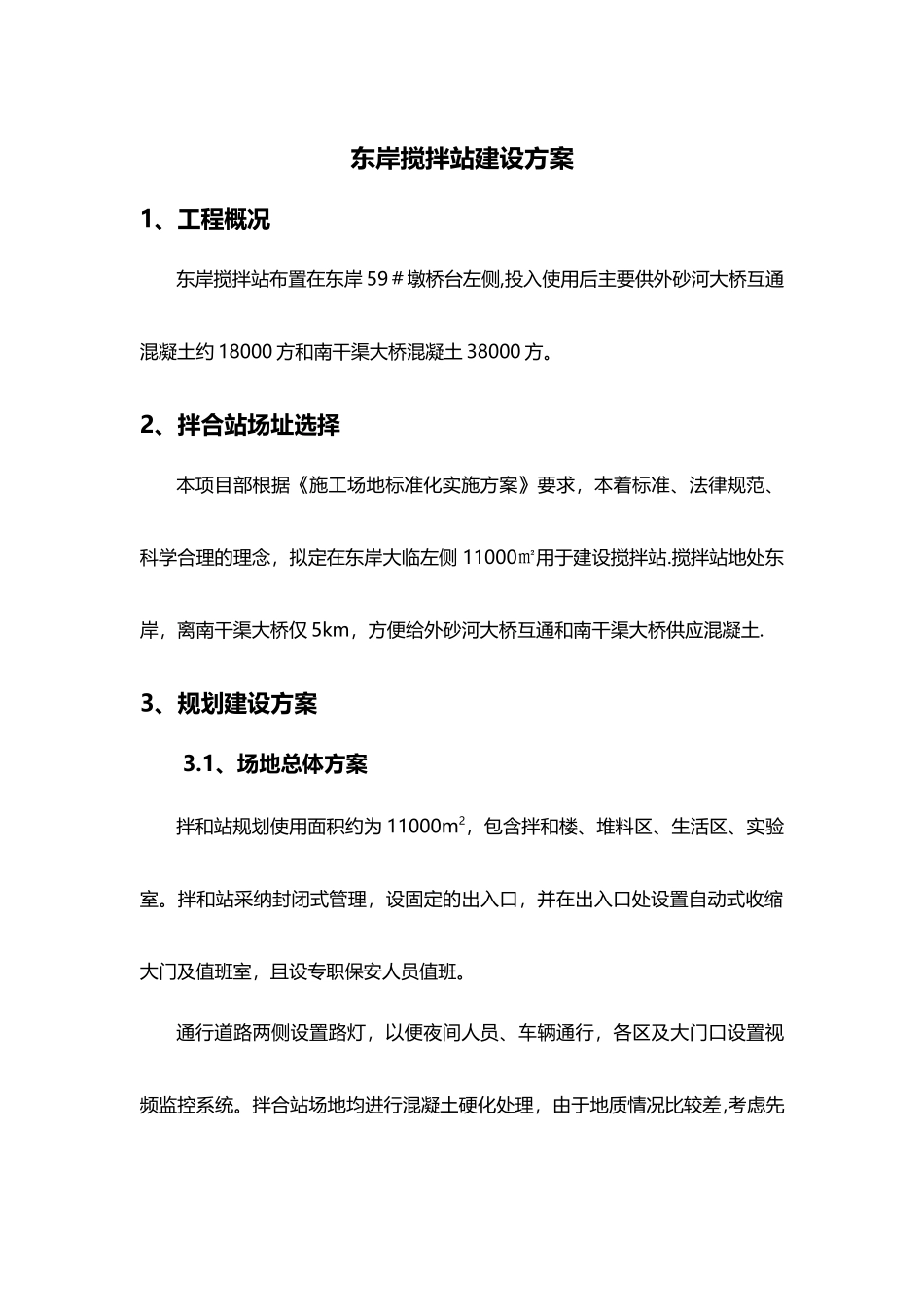

东岸搅拌站建设方案1、工程概况东岸搅拌站布置在东岸 59#墩桥台左侧,投入使用后主要供外砂河大桥互通混凝土约 18000 方和南干渠大桥混凝土 38000 方。2、拌合站场址选择本项目部根据《施工场地标准化实施方案》要求,本着标准、法律规范、科学合理的理念,拟定在东岸大临左侧 11000㎡用于建设搅拌站.搅拌站地处东岸,离南干渠大桥仅 5km,方便给外砂河大桥互通和南干渠大桥供应混凝土.3、规划建设方案3.1、场地总体方案拌和站规划使用面积约为 11000m2,包含拌和楼、堆料区、生活区、实验室。拌和站采纳封闭式管理,设固定的出入口,并在出入口处设置自动式收缩大门及值班室,且设专职保安人员值班。通行道路两侧设置路灯,以便夜间人员、车辆通行,各区及大门口设置视频监控系统。拌合站场地均进行混凝土硬化处理,由于地质情况比较差,考虑先填筑 70cm 二片石,找平后浇筑 20cm 厚的 C20 混凝土进行硬化处理,场内通行道路面层用 20cm 厚的 C20 混凝土进行硬化处理。场地硬化根据四周低、中心高的原则进行,面层排水坡度为 1%,场地四周设置排水沟,确保场地雨天不积水、不泥泞,晴天不扬尘。详见附图一《搅拌站布置图》。3.2、生产区建设混凝土生产系统选用 2 套 120 型搅拌机,2 座拌合楼并排在场地北侧,料场位于两套搅拌机南侧。搅拌楼基础及部件安装均根据拌和站生产厂家提供的图纸进行施工,安装调试完成后在搅拌楼、砂石料传送带及仓室上空安设遮雨棚,遮雨棚采纳彩钢瓦,四周使用镀锌钢管固定,钢管间设斜撑以满足防风要求.3。2。1、搅拌楼基础施工根据拌和站生产厂家的技术指导和实际生产经验,以及根据现场地质条件,在水泥仓、主机和配料机下均施打 AB 型直径 400mm 的 PHC 管桩.其中每个水泥仓根据支腿个数施打 PHC 管桩,根据计算施打桩长 39m,并把四个水泥仓基础浇筑成整体性基础,保证水泥仓的稳定性;主机根据支腿个数施工 PHC 管桩,根据计算施打桩长 27m,在出车方向每两个支腿下施工成条形基础;每个配料机下施打 6 根管桩,并浇筑整体性梁,保证配料机的稳定性。其余皮带机等基础换填 70cm 片石后施工制作单支腿基础.在施工基础时严格控制浇筑混凝土的高程和平整度,保证基础的同一水平面不超出标高的±2cm 的范围,将设备共振带来的危害减至最小。 3.2.2、搅拌楼安装A、安装顺序以主楼为中心,向三面辐射安装,这样在将大件物件占地腾出的同时,能够在较短的时间内结束大型吊机的吊装任...
