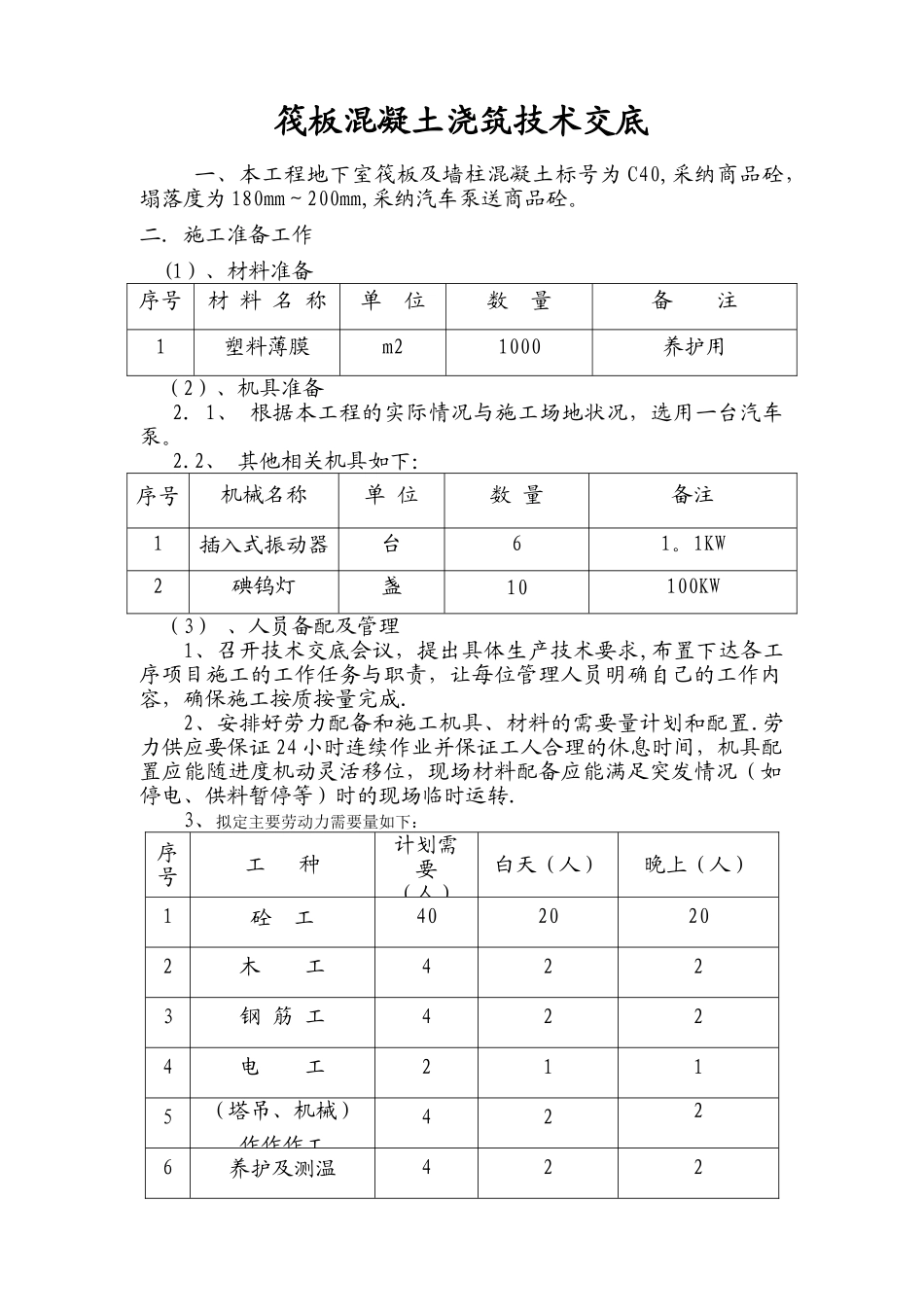

筏板混凝土浇筑技术交底一、本工程地下室筏板及墙柱混凝土标号为 C40,采纳商品砼,塌落度为 180mm~200mm,采纳汽车泵送商品砼
二.施工准备工作(1)、材料准备序号材 料 名 称单 位数 量备 注1塑料薄膜m21000养护用(2)、机具准备2
1、 根据本工程的实际情况与施工场地状况,选用一台汽车泵
2、 其他相关机具如下:序号机械名称单 位数 量备注1插入式振动器台61
1KW2碘钨灯盏10100KW(3) 、人员备配及管理1、召开技术交底会议,提出具体生产技术要求,布置下达各工序项目施工的工作任务与职责,让每位管理人员明确自己的工作内容,确保施工按质按量完成
2、安排好劳力配备和施工机具、材料的需要量计划和配置
劳力供应要保证 24 小时连续作业并保证工人合理的休息时间,机具配置应能随进度机动灵活移位,现场材料配备应能满足突发情况(如停电、供料暂停等)时的现场临时运转
3、拟定主要劳动力需要量如下:序号工 种计划需要(人)白天(人)晚上(人)1砼 工4020202木 工4223钢 筋 工4224电 工2115(塔吊、机械)作作作工4226养护及测温42 2(3)、施工布署本工程属于大体积混凝土,浇筑将采纳汽车泵,按顺序浇筑混凝土

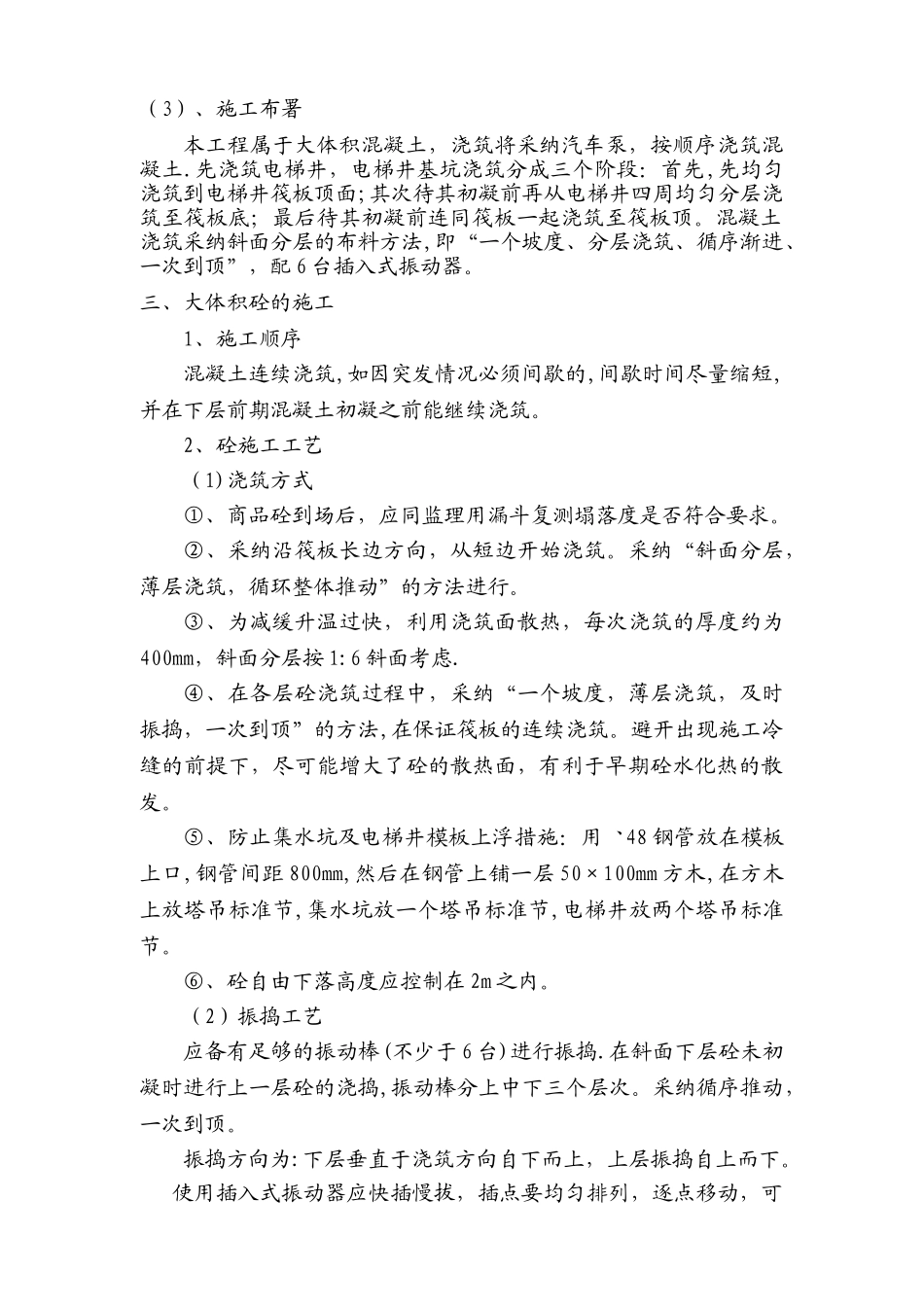

先浇筑电梯井,电梯井基坑浇筑分成三个阶段:首先,先均匀浇筑到电梯井筏板顶面;其次待其初凝前再从电梯井四周均匀分层浇筑至筏板底;最后待其初凝前连同筏板一起浇筑至筏板顶
混凝土浇筑采纳斜面分层的布料方法,即“一个坡度、分层浇筑、循序渐进、一次到顶”,配 6 台插入式振动器
三、大体积砼的施工1、施工顺序混凝土连续浇筑,如因突发情况必须间歇的,间歇时间尽量缩短,并在下层前期混凝土初凝之前能继续浇筑
2、砼施工工艺(1)浇筑方式①、商品砼到场后,应同监理用漏斗复测塌落度是否符合要求
②、采纳沿筏板长边方向,从短边开始浇筑
采纳“斜面分层,
