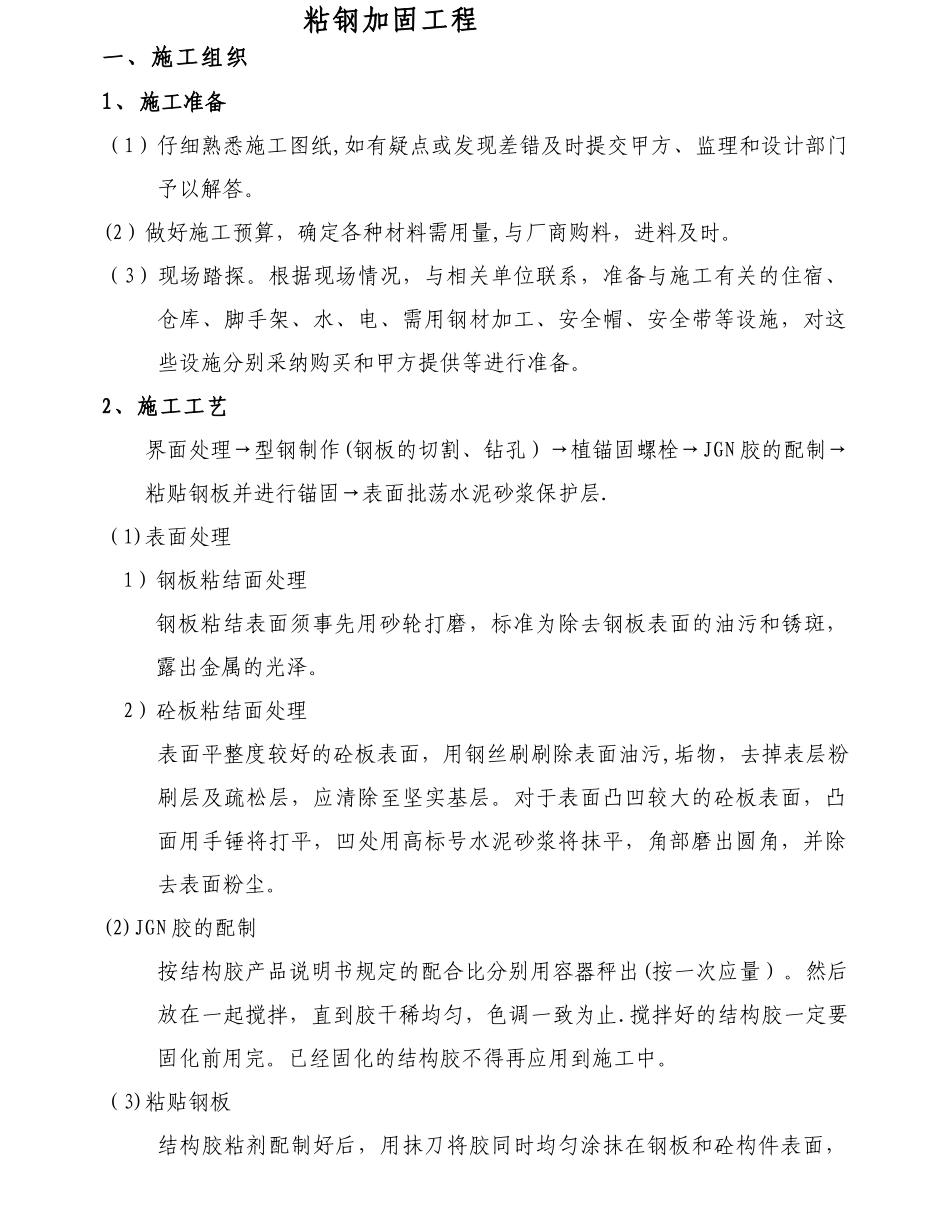

粘钢加固工程一、施工组织1、施工准备(1)仔细熟悉施工图纸,如有疑点或发现差错及时提交甲方、监理和设计部门予以解答
(2)做好施工预算,确定各种材料需用量,与厂商购料,进料及时
(3)现场踏探
根据现场情况,与相关单位联系,准备与施工有关的住宿、仓库、脚手架、水、电、需用钢材加工、安全帽、安全带等设施,对这些设施分别采纳购买和甲方提供等进行准备
2、施工工艺界面处理→型钢制作(钢板的切割、钻孔)→植锚固螺栓→JGN 胶的配制→粘贴钢板并进行锚固→表面批荡水泥砂浆保护层
(1)表面处理1)钢板粘结面处理钢板粘结表面须事先用砂轮打磨,标准为除去钢板表面的油污和锈斑,露出金属的光泽
2)砼板粘结面处理表面平整度较好的砼板表面,用钢丝刷刷除表面油污,垢物,去掉表层粉刷层及疏松层,应清除至坚实基层
对于表面凸凹较大的砼板表面,凸面用手锤将打平,凹处用高标号水泥砂浆将抹平,角部磨出圆角,并除去表面粉尘
(2)JGN 胶的配制按结构胶产品说明书规定的配合比分别用容器秤出(按一次应量)
然后放在一起搅拌,直到胶干稀均匀,色调一致为止
搅拌好的结构胶一定要固化前用完
已经固化的结构胶不得再应用到施工中

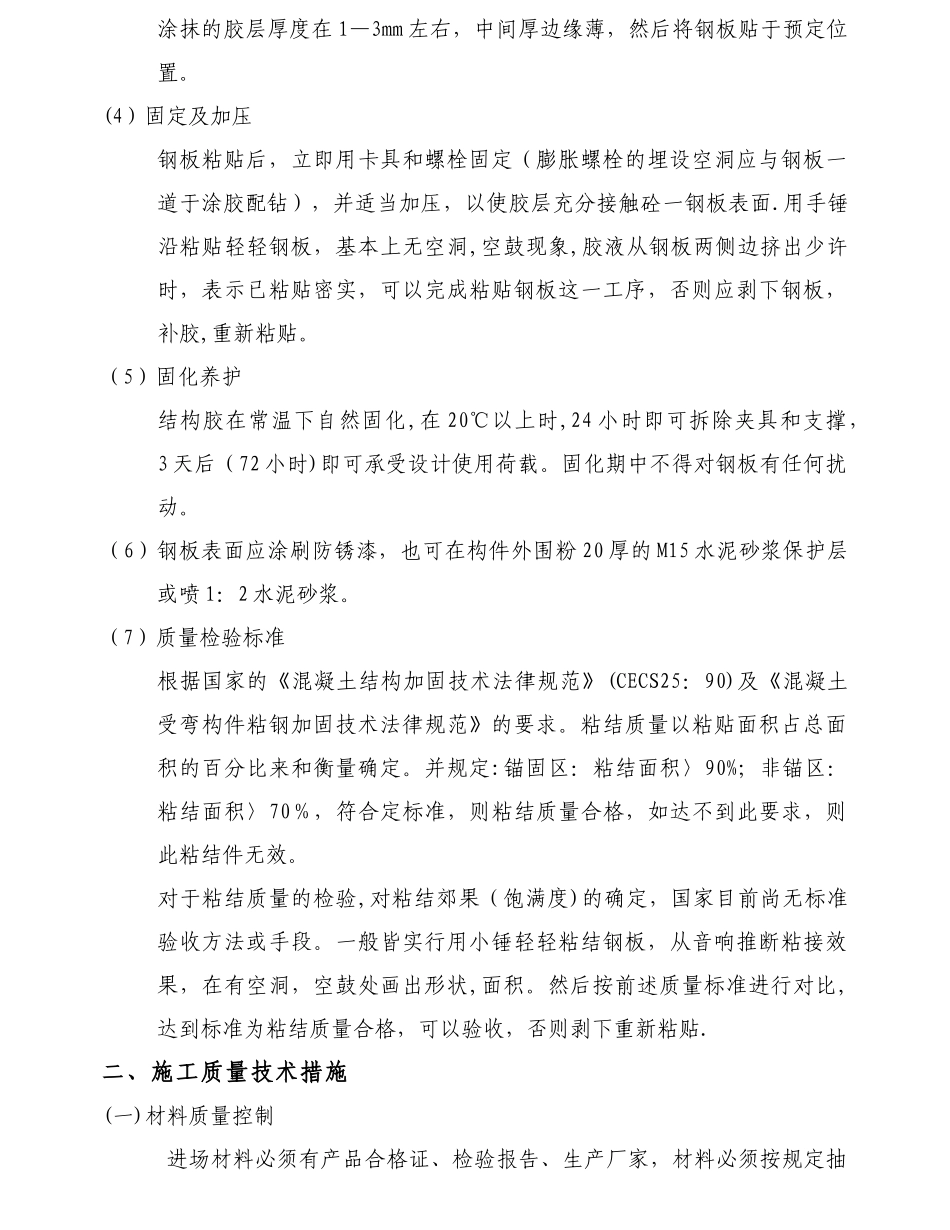

(3)粘贴钢板结构胶粘剂配制好后,用抹刀将胶同时均匀涂抹在钢板和砼构件表面,涂抹的胶层厚度在 1—3mm 左右,中间厚边缘薄,然后将钢板贴于预定位置
(4)固定及加压钢板粘贴后,立即用卡具和螺栓固定(膨胀螺栓的埋设空洞应与钢板一道于涂胶配钻),并适当加压,以使胶层充分接触砼一钢板表面
用手锤沿粘贴轻轻钢板,基本上无空洞,空鼓现象,胶液从钢板两侧边挤出少许时,表示已粘贴密实,可以完成粘贴钢板这一工序,否则应剥下钢板,补胶,重新粘贴
(5)固化养护结构胶在常温下自然固化,在 20℃以上时,24 小时即可拆除夹具和支撑,3 天后(72 小时)即可承受设计使用荷载

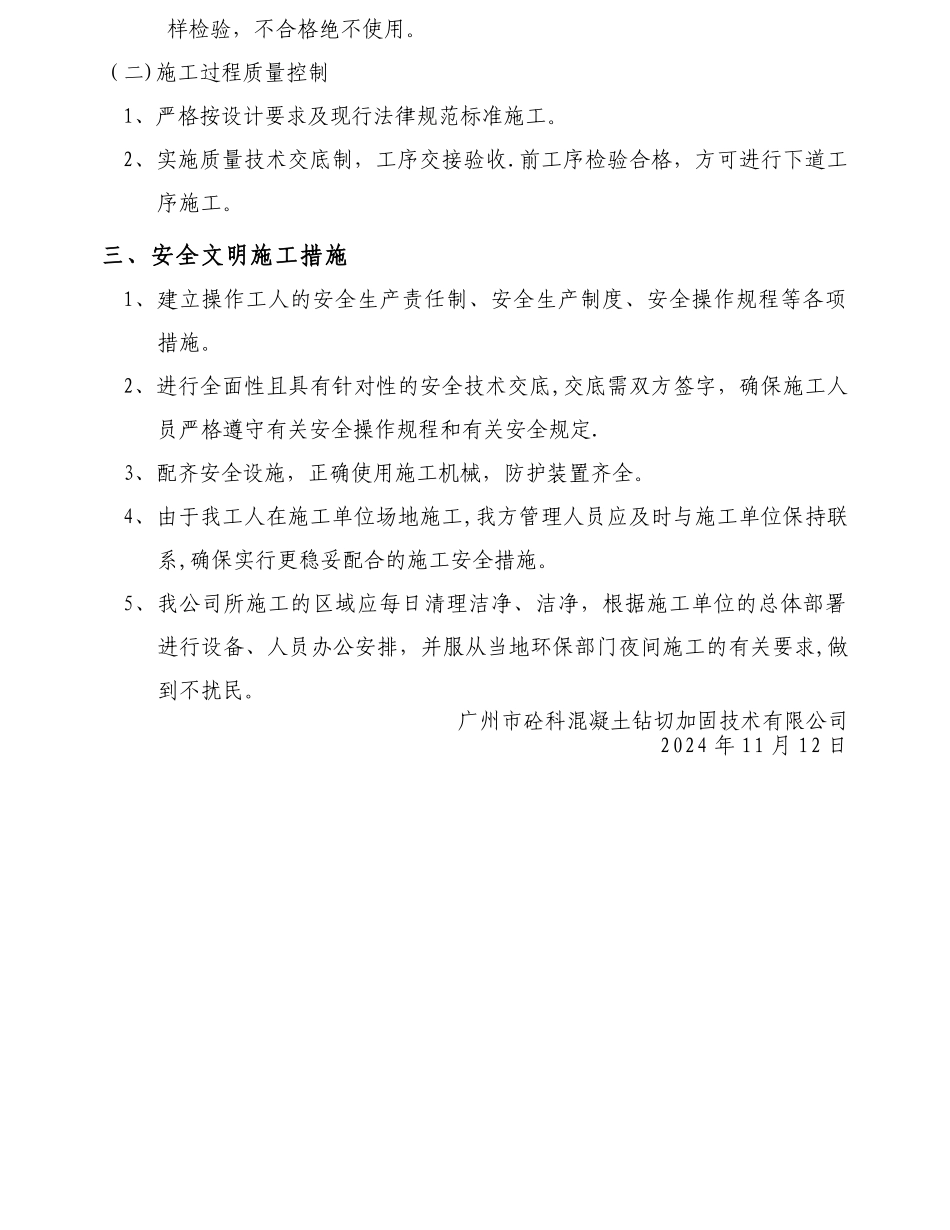

固化期中不得对钢板有任何扰动
