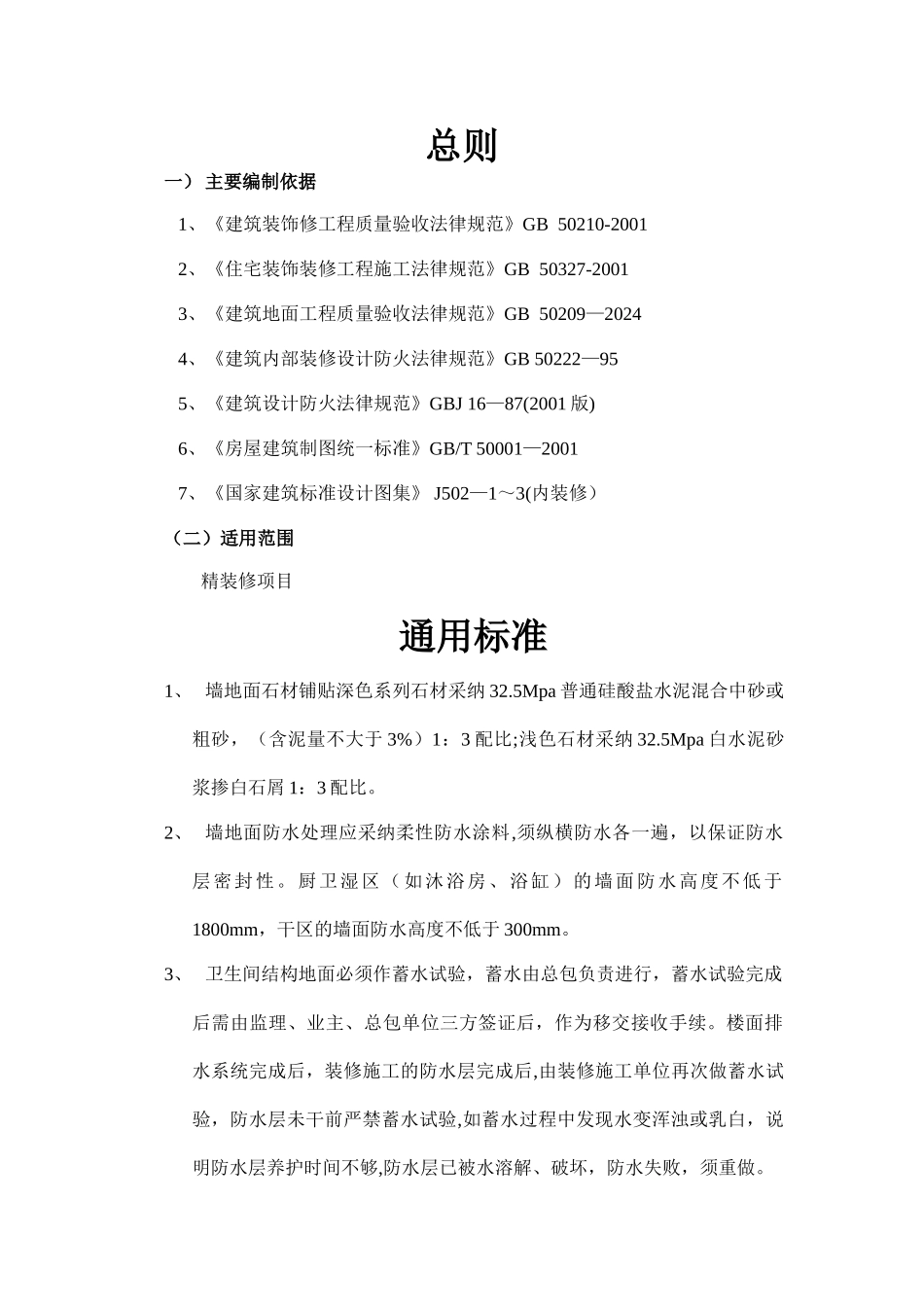

精装修工程细部节点构造标准资料二 O 一一年七月总则一) 主要编制依据 1、《建筑装饰修工程质量验收法律规范》GB 50210-2001 2、《住宅装饰装修工程施工法律规范》GB 50327-2001 3、《建筑地面工程质量验收法律规范》GB 50209—2024 4、《建筑内部装修设计防火法律规范》GB 50222—95 5、《建筑设计防火法律规范》GBJ 16—87(2001 版) 6、《房屋建筑制图统一标准》GB/T 50001—2001 7、《国家建筑标准设计图集》 J502—1~3(内装修)(二)适用范围精装修项目通用标准1、 墙地面石材铺贴深色系列石材采纳 32.5Mpa 普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于 3%)1:3 配比;浅色石材采纳 32.5Mpa 白水泥砂浆掺白石屑 1:3 配比。2、 墙地面防水处理应采纳柔性防水涂料,须纵横防水各一遍,以保证防水层密封性。厨卫湿区(如沐浴房、浴缸)的墙面防水高度不低于1800mm,干区的墙面防水高度不低于 300mm。3、 卫生间结构地面必须作蓄水试验,蓄水由总包负责进行,蓄水试验完成后需由监理、业主、总包单位三方签证后,作为移交接收手续。楼面排水系统完成后,装修施工的防水层完成后,由装修施工单位再次做蓄水试验,防水层未干前严禁蓄水试验,如蓄水过程中发现水变浑浊或乳白,说明防水层养护时间不够,防水层已被水溶解、破坏,防水失败,须重做。4、 石材应做六面防护,石材六面防护须纵横各一遍,待第一遍防护干了以后开始刷第二遍防护,干后铺贴。5、 石材面层铺贴前应用专用锯齿状批刀背面刮一层粘结剂,晾干后再刮一层粘结剂进行铺贴。浅色石材应采纳白色石材专用粘结剂.6、 所有石材外露切割面必须进行抛光处理。7、 地面石材完成后应进行晶面处理,亮度要求不小于 95°。8、 大理石铺贴时应铲除背面网格布(干挂墙面除外)。9、 所有型钢规格符合国家标准,热镀锌处理;钢架焊接部位须作二度以上防锈处理;不锈钢石材挂件钢号为 202 以上、沿海项目需采纳 304 钢号。10、 淋浴房挡水条需按设计图纸要求现场弹线,结构楼面预植 φ6mm 圆钢,间距不大于 300mm,在顶端处焊接 φ6mm 圆钢连接,制模浇捣翻边.翻边处地面应预先凿毛,采纳细石砼(瓜子片)浇捣,挡水翻边与墙体交接处应伸入墙体 20mm,并与地面统一做防水处理。11、 木基层必须进行三防处理,即:防火、防潮、防虫.12、 木制品要求工厂加工,现场安装.木皮厚度应不低于 60 丝,油漆需符合环保要求,阳角收口应在工厂制作完成后现场安...
