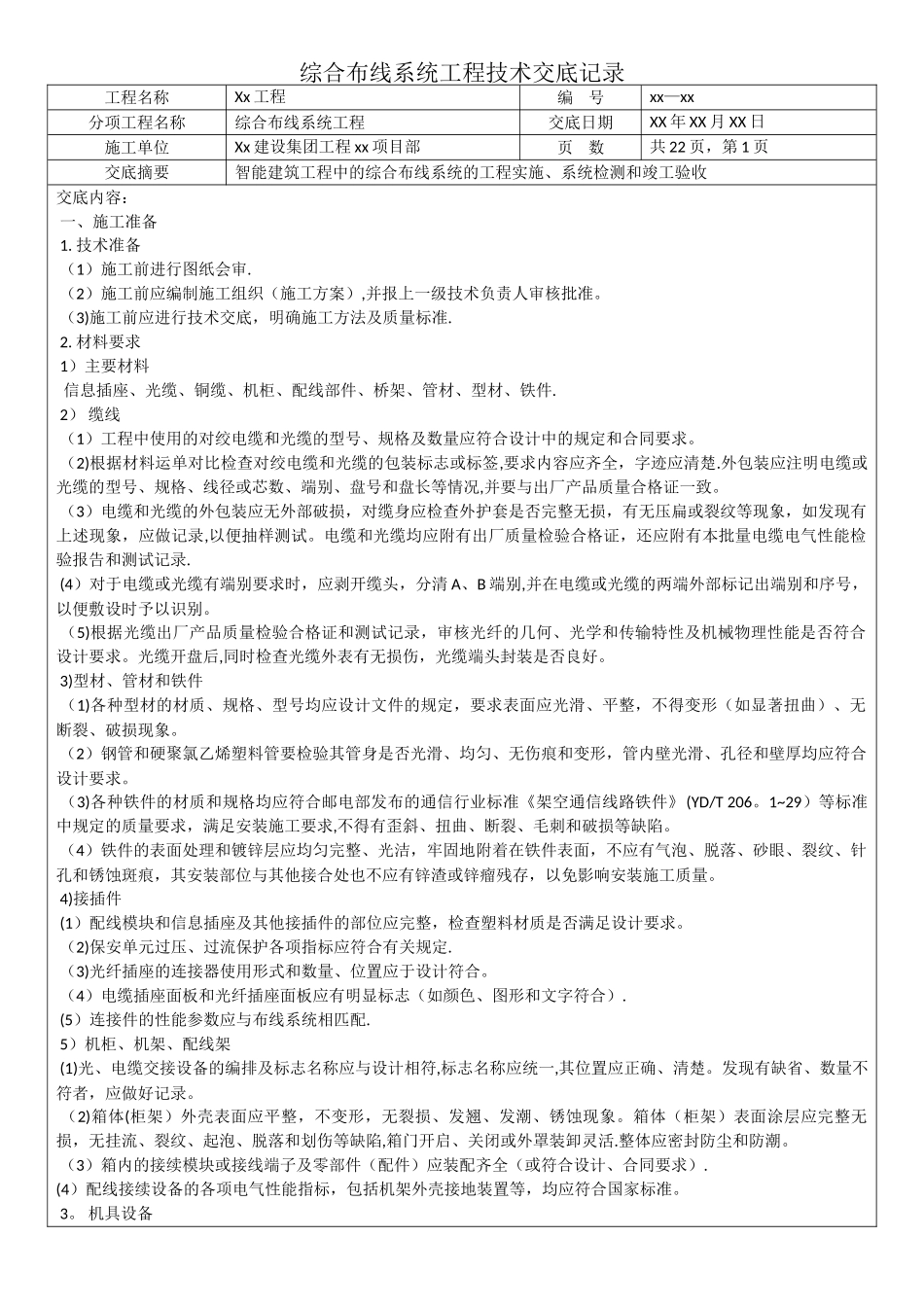

综合布线系统工程技术交底记录工程名称Xx 工程编 号xx—xx分项工程名称综合布线系统工程交底日期XX 年 XX 月 XX 日施工单位Xx 建设集团工程 xx 项目部页 数共 22 页,第 1 页交底摘要智能建筑工程中的综合布线系统的工程实施、系统检测和竣工验收交底内容: 一、施工准备 1
技术准备 (1)施工前进行图纸会审
(2)施工前应编制施工组织(施工方案),并报上一级技术负责人审核批准
(3)施工前应进行技术交底,明确施工方法及质量标准
材料要求 1)主要材料 信息插座、光缆、铜缆、机柜、配线部件、桥架、管材、型材、铁件
2) 缆线 (1)工程中使用的对绞电缆和光缆的型号、规格及数量应符合设计中的规定和合同要求
(2)根据材料运单对比检查对绞电缆和光缆的包装标志或标签,要求内容应齐全,字迹应清楚
外包装应注明电缆或光缆的型号、规格、线径或芯数、端别、盘号和盘长等情况,并要与出厂产品质量合格证一致
(3)电缆和光缆的外包装应无外部破损,对缆身应检查外护套是否完整无损,有无压扁或裂纹等现象,如发现有上述现象,应做记录,以便抽样测试
电缆和光缆均应附有出厂质量检验合格证,还应附有本批量电缆电气性能检验报告和测试记录
(4)对于电缆或光缆有端别要求时,应剥开缆头,分清 A、B 端别,并在电缆或光缆的两端外部标记出端别和序号,以便敷设时予以识别
(5)根据光缆出厂产品质量检验合格证和测试记录,审核光纤的几何、光学和传输特性及机械物理性能是否符合设计要求
光缆开盘后,同时检查光缆外表有无损伤,光缆端头封装是否良好
3)型材、管材和铁件 (1)各种型材的材质、规格、型号均应设计文件的规定,要求表面应光滑、平整,不得变形(如显著扭曲)、无断裂、破损现象
(2)钢管和硬聚氯乙烯塑料管要检验其管身是否光滑、均匀、无伤痕和变形,管内壁光滑、孔径和壁厚均应符合设
