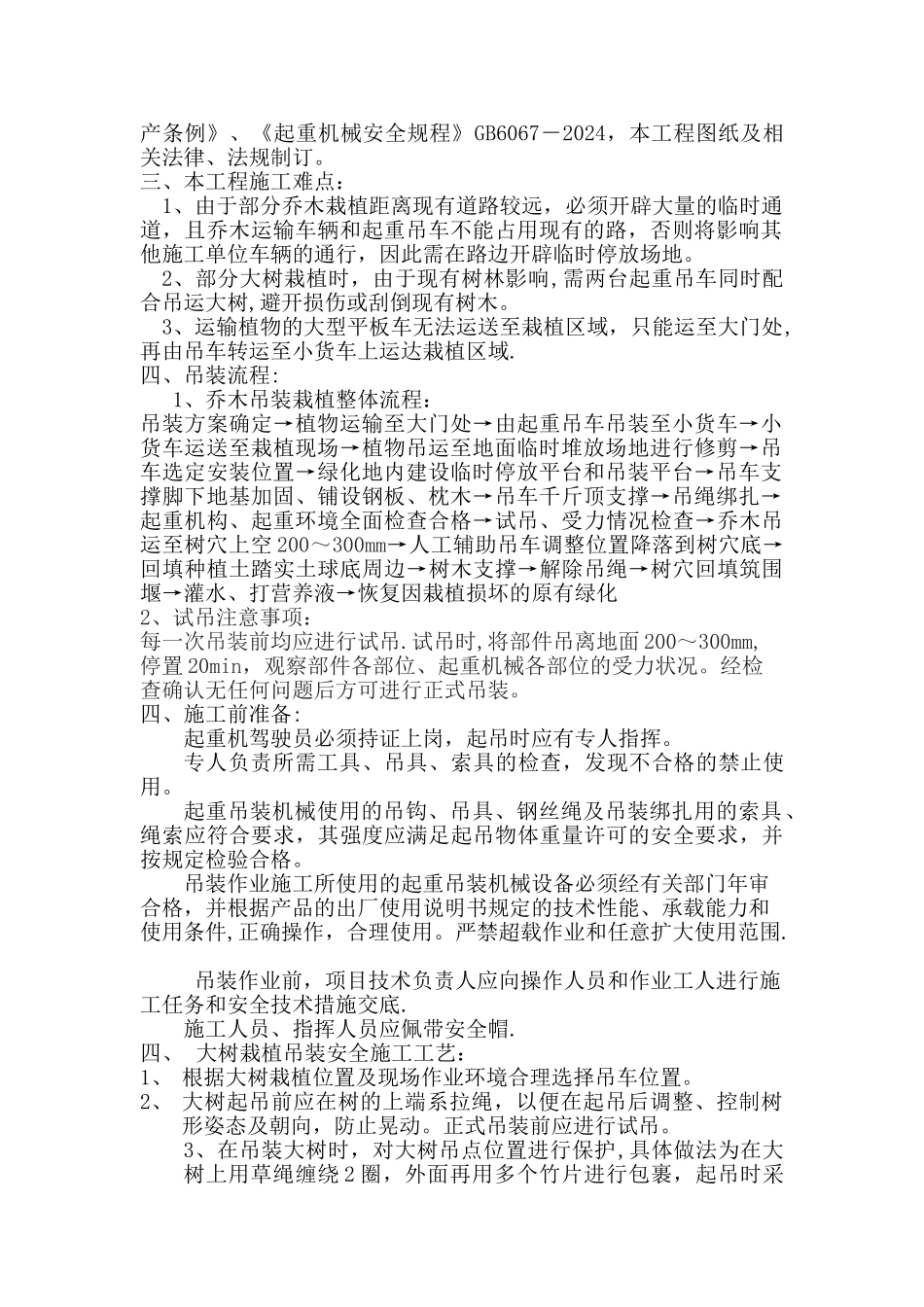

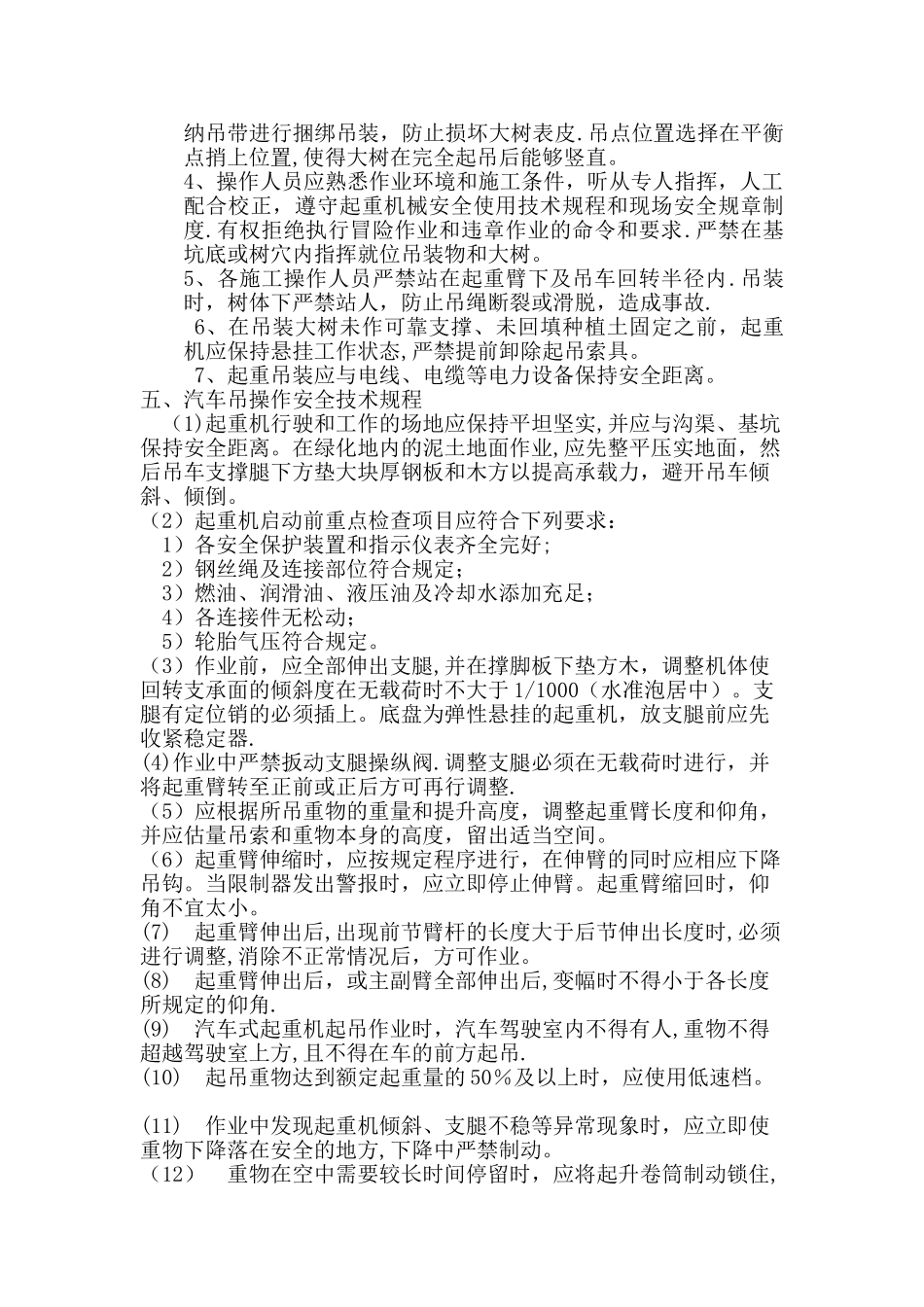

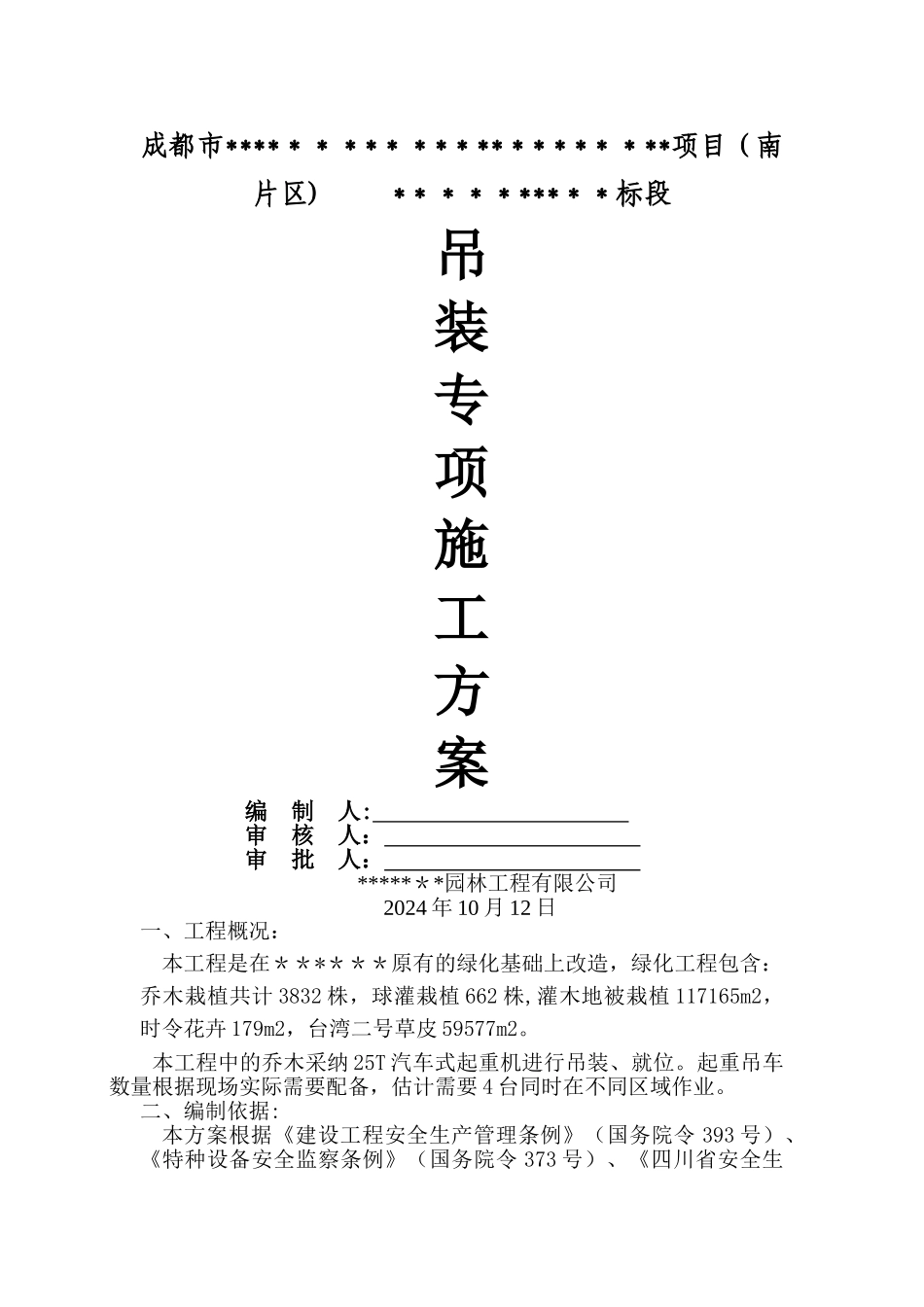

成都市**********************项目(南片区) **********标段吊装专项施工方案编 制 人: 审 核 人: 审 批 人: *******园林工程有限公司 2024 年 10 月 12 日 一、工程概况:本工程是在******原有的绿化基础上改造,绿化工程包含:乔木栽植共计 3832 株,球灌栽植 662 株,灌木地被栽植 117165m2,时令花卉 179m2,台湾二号草皮 59577m2。本工程中的乔木采纳 25T 汽车式起重机进行吊装、就位。起重吊车数量根据现场实际需要配备,估计需要 4 台同时在不同区域作业。二、编制依据:本方案根据《建设工程安全生产管理条例》(国务院令 393 号)、《特种设备安全监察条例》(国务院令 373 号)、《四川省安全生产条例》、《起重机械安全规程》GB6067-2024,本工程图纸及相关法律、法规制订。三、本工程施工难点:1、由于部分乔木栽植距离现有道路较远,必须开辟大量的临时通道,且乔木运输车辆和起重吊车不能占用现有的路,否则将影响其他施工单位车辆的通行,因此需在路边开辟临时停放场地。2、部分大树栽植时,由于现有树林影响,需两台起重吊车同时配合吊运大树,避开损伤或刮倒现有树木。3、运输植物的大型平板车无法运送至栽植区域,只能运至大门处,再由吊车转运至小货车上运达栽植区域.四、吊装流程: 1、乔木吊装栽植整体流程:吊装方案确定→植物运输至大门处→由起重吊车吊装至小货车→小货车运送至栽植现场→植物吊运至地面临时堆放场地进行修剪→吊车选定安装位置→绿化地内建设临时停放平台和吊装平台→吊车支撑脚下地基加固、铺设钢板、枕木→吊车千斤顶支撑→吊绳绑扎→起重机构、起重环境全面检查合格→试吊、受力情况检查→乔木吊运至树穴上空 200~300mm→人工辅助吊车调整位置降落到树穴底→回填种植土踏实土球底周边→树木支撑→解除吊绳→树穴回填筑围堰→灌水、打营养液→恢复因栽植损坏的原有绿化2、试吊注意事项:每一次吊装前均应进行试吊.试吊时,将部件吊离地面 200~300mm,停置 20min,观察部件各部位、起重机械各部位的受力状况。经检查确认无任何问题后方可进行正式吊装。四、施工前准备:起重机驾驶员必须持证上岗,起吊时应有专人指挥。专人负责所需工具、吊具、索具的检查,发现不合格的禁止使用。起重吊装机械使用的吊钩、吊具、钢丝绳及吊装绑扎用的索具、绳索应符合要求,其强度应满足起吊物体重量许可的安全要求,并按规定检验合格。吊装作业施工所使用的起...
