电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

绿化及防护林工程施工组织设计

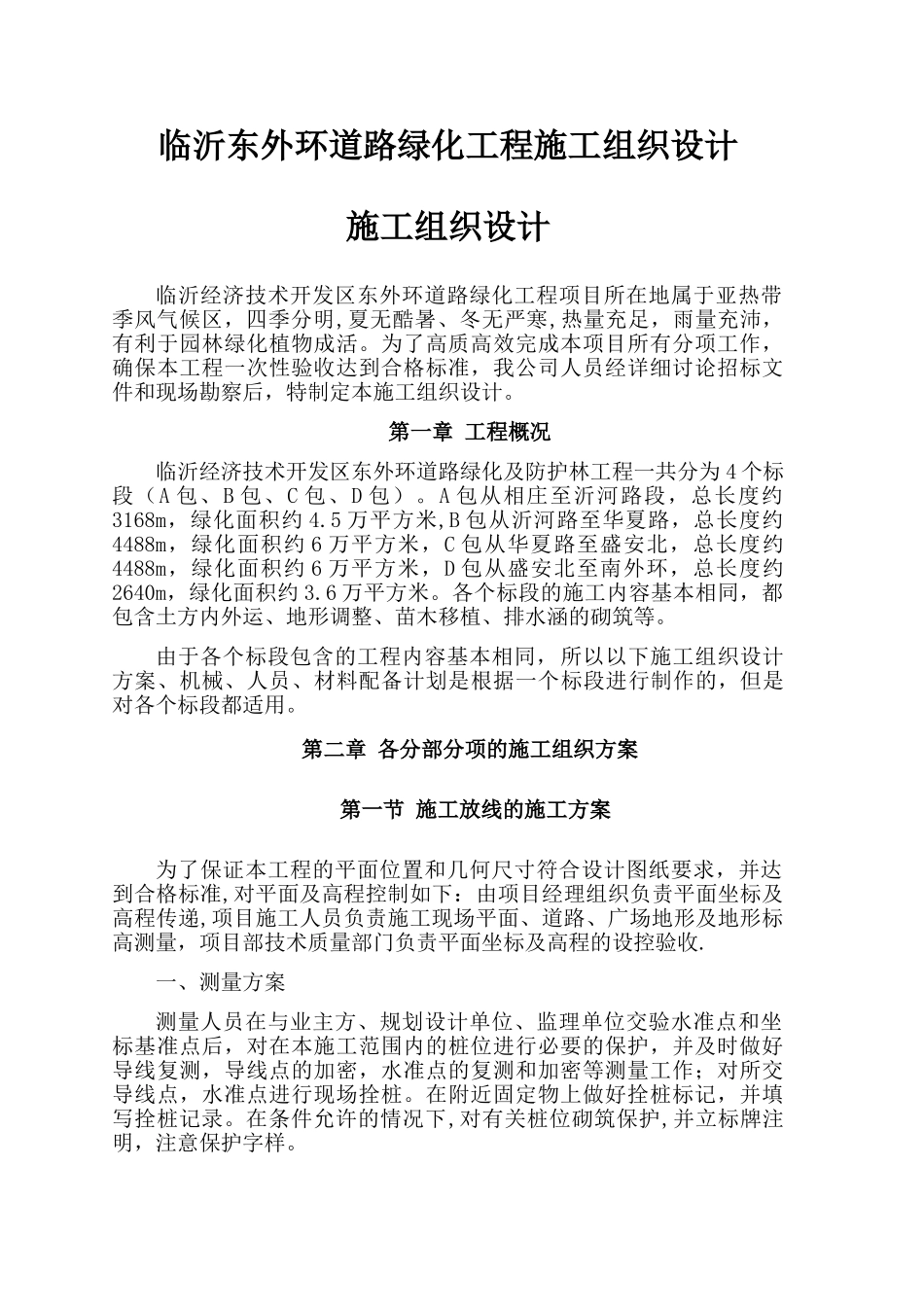

绿化及防护林工程施工组织设计_第1页
1/56

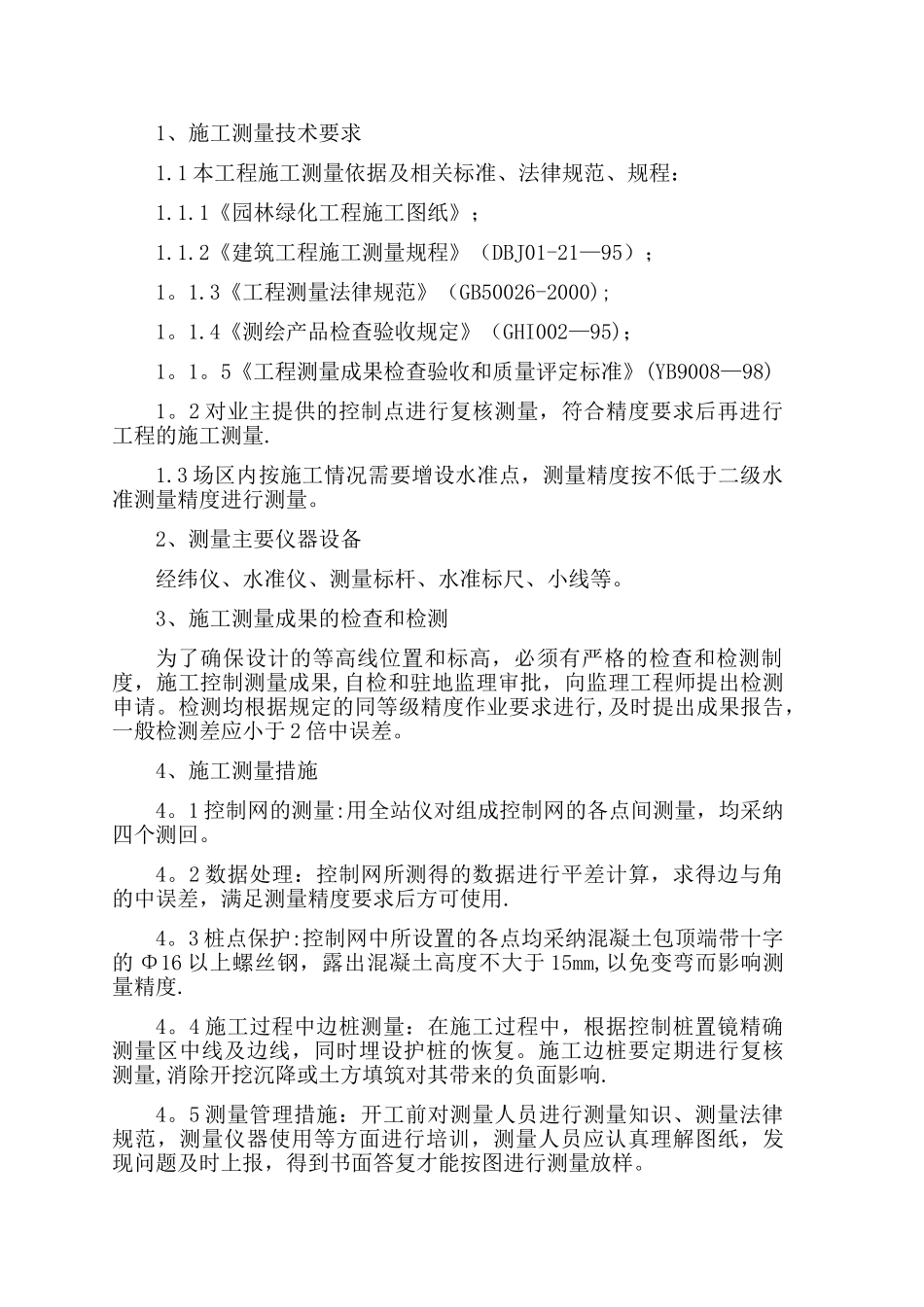

绿化及防护林工程施工组织设计_第2页
2/56

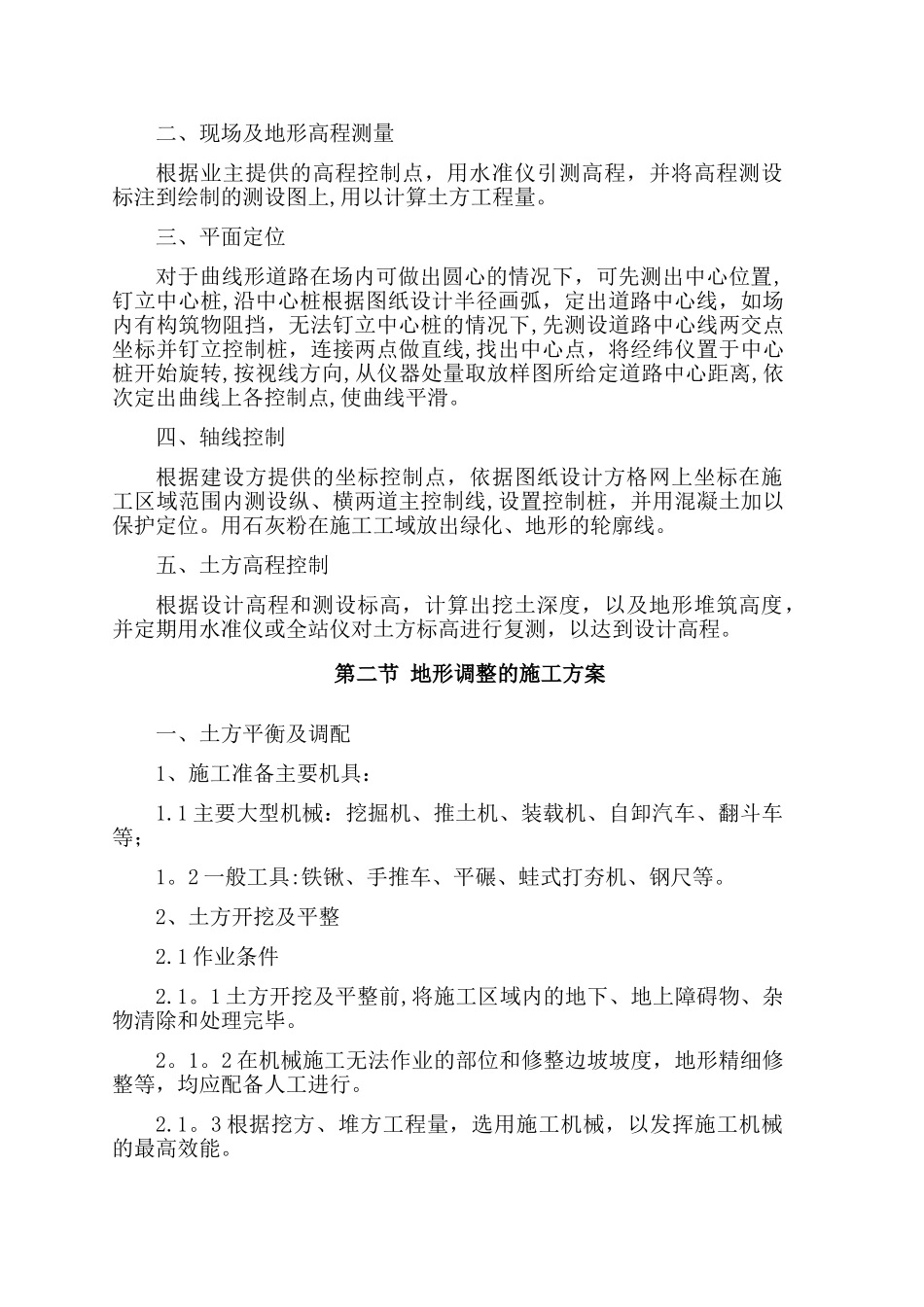

绿化及防护林工程施工组织设计_第3页
3/56
临沂东外环道路绿化工程施工组织设计施工组织设计临沂经济技术开发区东外环道路绿化工程项目所在地属于亚热带季风气候区,四季分明,夏无酷暑、冬无严寒,热量充足,雨量充沛,有利于园林绿化植物成活。为了高质高效完成本项目所有分项工作,确保本工程一次性验收达到合格标准,我公司人员经详细讨论招标文件和现场勘察后,特制定本施工组织设计。第一章 工程概况临沂经济技术开发区东外环道路绿化及防护林工程一共分为 4 个标段(A 包、B 包、C 包、D 包)。A 包从相庄至沂河路段,总长度约3168m,绿化面积约 4.5 万平方米,B 包从沂河路至华夏路,总长度约4488m,绿化面积约 6 万平方米,C 包从华夏路至盛安北,总长度约4488m,绿化面积约 6 万平方米,D 包从盛安北至南外环,总长度约2640m,绿化面积约 3.6 万平方米。各个标段的施工内容基本相同,都包含土方内外运、地形调整、苗木移植、排水涵的砌筑等。由于各个标段包含的工程内容基本相同,所以以下施工组织设计方案、机械、人员、材料配备计划是根据一个标段进行制作的,但是对各个标段都适用。第二章 各分部分项的施工组织方案 第一节 施工放线的施工方案为了保证本工程的平面位置和几何尺寸符合设计图纸要求,并达到合格标准,对平面及高程控制如下:由项目经理组织负责平面坐标及高程传递,项目施工人员负责施工现场平面、道路、广场地形及地形标高测量,项目部技术质量部门负责平面坐标及高程的设控验收.一、测量方案测量人员在与业主方、规划设计单位、监理单位交验水准点和坐标基准点后,对在本施工范围内的桩位进行必要的保护,并及时做好导线复测,导线点的加密,水准点的复测和加密等测量工作;对所交导线点,水准点进行现场拴桩。在附近固定物上做好拴桩标记,并填写拴桩记录。在条件允许的情况下,对有关桩位砌筑保护,并立标牌注明,注意保护字样。1、施工测量技术要求1.1 本工程施工测量依据及相关标准、法律规范、规程:1.1.1《园林绿化工程施工图纸》;1.1.2《建筑工程施工测量规程》(DBJ01-21—95);1。1.3《工程测量法律规范》(GB50026-2000);1。1.4《测绘产品检查验收规定》(GHI002—95);1。1。5《工程测量成果检查验收和质量评定标准》(YB9008—98)1。2 对业主提供的控制点进行复核测量,符合精度要求后再进行工程的施工测量.1.3 场区内按施工情况需要增设水准点,测量精度按不低于二级水准测量精度进行测量。2、测量主要仪器设备经纬仪、水准...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

绿化及防护林工程施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
