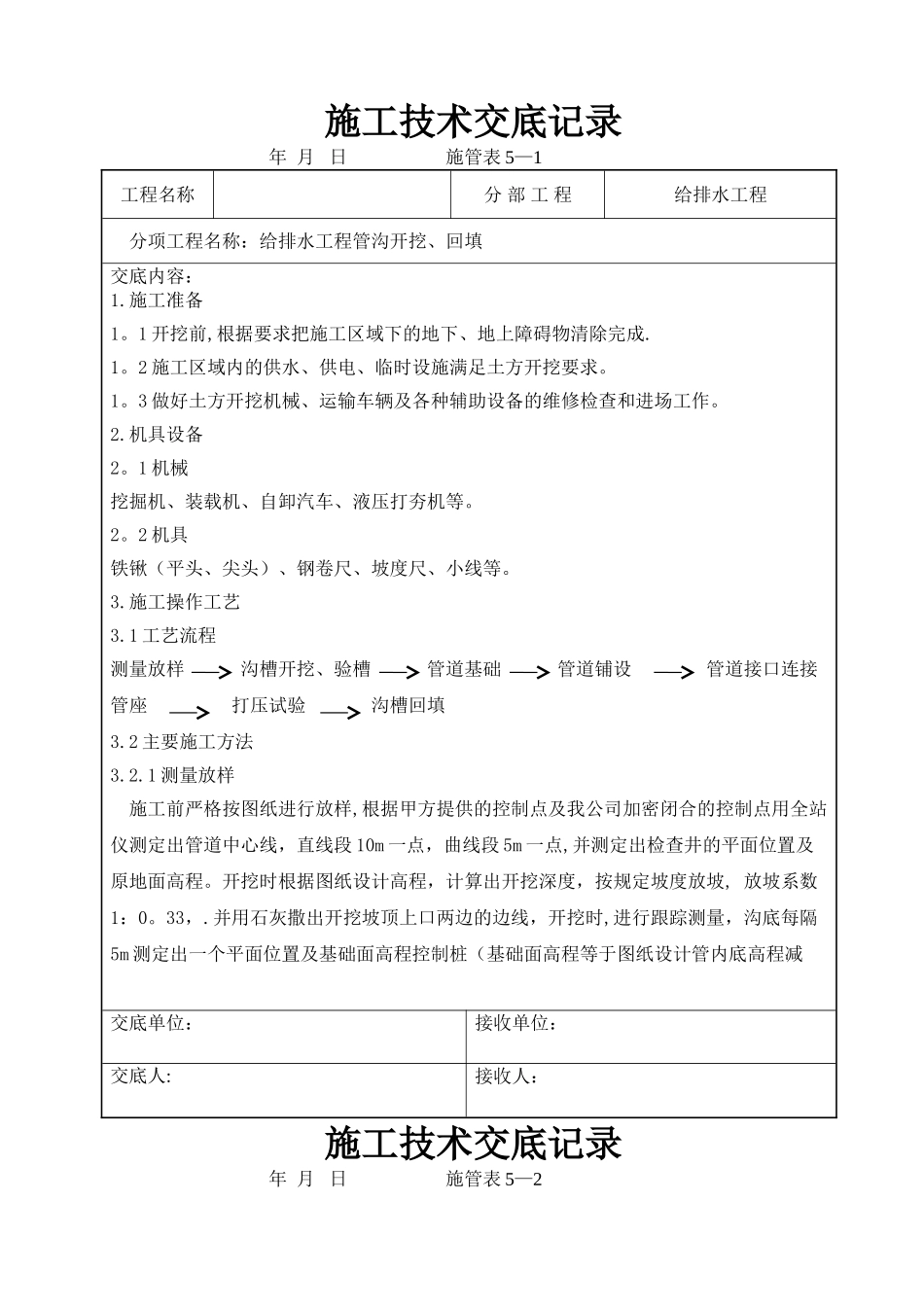

施工技术交底记录 年 月 日 施管表 5—1工程名称分 部 工 程给排水工程分项工程名称:给排水工程管沟开挖、回填交底内容: 1
施工准备 1
1 开挖前,根据要求把施工区域下的地下、地上障碍物清除完成
2 施工区域内的供水、供电、临时设施满足土方开挖要求
3 做好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作
机具设备 2
1 机械 挖掘机、装载机、自卸汽车、液压打夯机等
2 机具 铁锹(平头、尖头)、钢卷尺、坡度尺、小线等
施工操作工艺3
1 工艺流程 测量放样 沟槽开挖、验槽 管道基础 管道铺设 管道接口连接 管座 打压试验 沟槽回填 3
2 主要施工方法 3

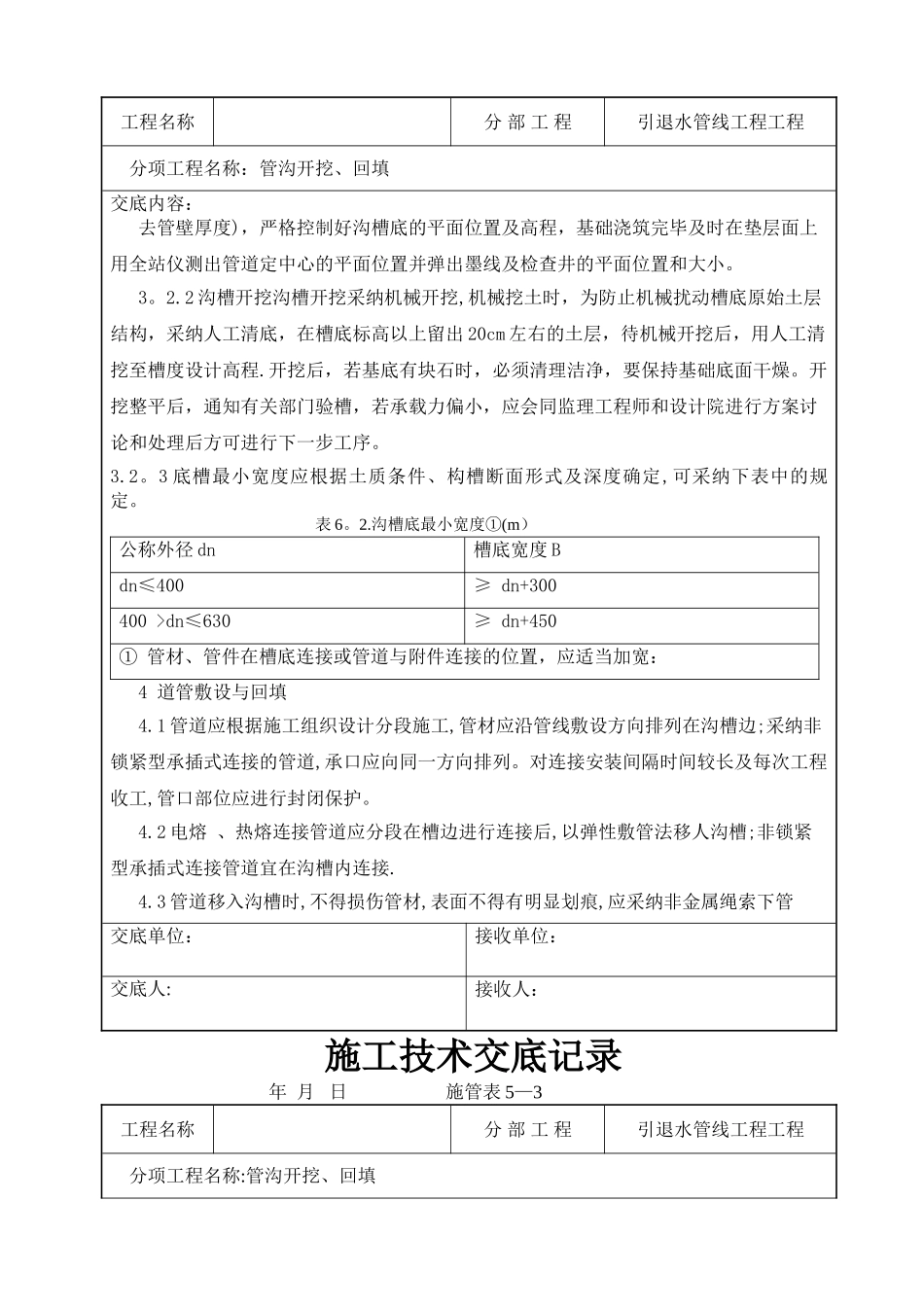

1 测量放样 施工前严格按图纸进行放样,根据甲方提供的控制点及我公司加密闭合的控制点用全站仪测定出管道中心线,直线段 10m 一点,曲线段 5m 一点,并测定出检查井的平面位置及原地面高程
开挖时根据图纸设计高程,计算出开挖深度,按规定坡度放坡, 放坡系数1:0

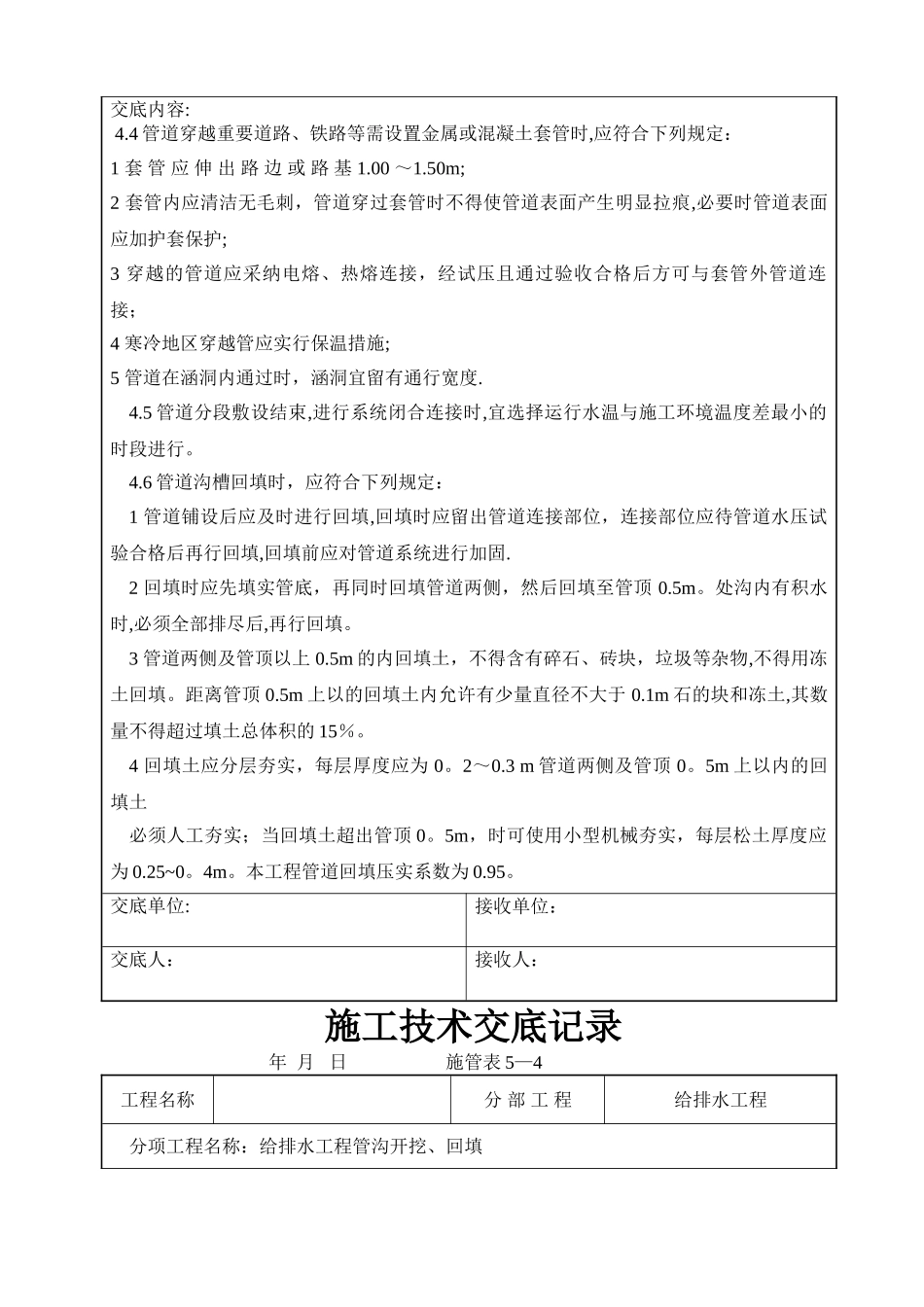

并用石灰撒出开挖坡顶上口两边的边线,开挖时,进行跟踪测量,沟底每隔5m 测定出一个平面位置及基础面高程控制桩(基础面高程等于图纸设计管内底高程减交底单位:接收单位:交底人:接收人:施工技术交底记录 年 月 日 施管表 5—2工程名称分 部 工 程引退水管线工程工程分项工程名称:管沟开挖、回填交底内容: 去管壁厚度),严格控制好沟槽底的平面位置及高程,基础浇筑完毕及时在垫层面上用全站仪测出管道定中心的平面位置并弹出墨线及检查井的平面位置和大小
2 沟槽开挖沟槽开挖采纳机械开挖,机械挖土时,为防止机械扰动槽底原始土层结构,采纳人工清底,在槽底标高以上留出 20cm 左右的土层,待机械开挖后,用人工清挖至槽度设计高程
开挖后,若基底有块石时,必须清理洁净,要保持基础底面干燥
开挖整平后,通知有关部门验
