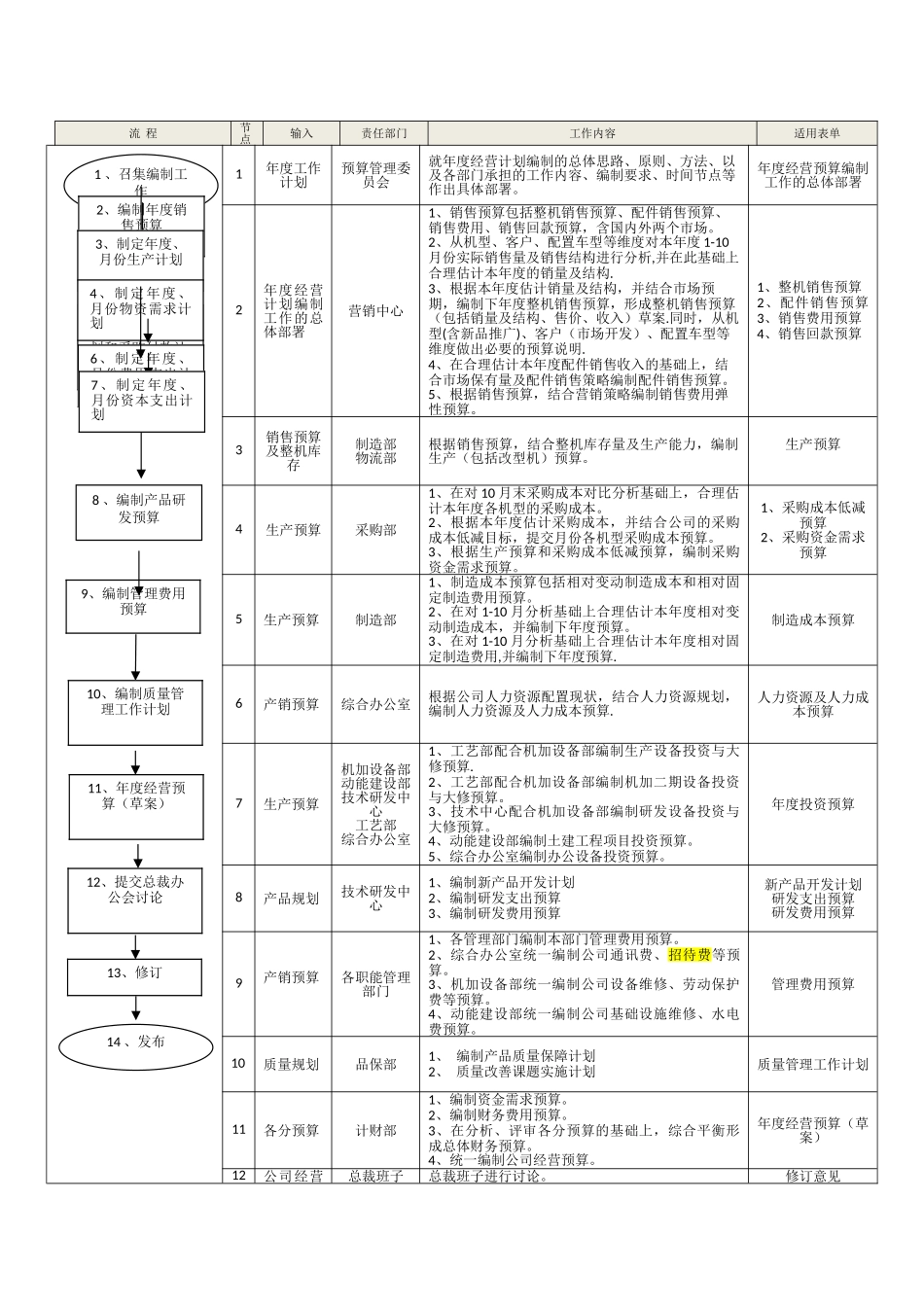

编制全面预算流程流 程节点输入责任部门工作内容适用表单1年度工作计划预算管理委员会就年度经营计划编制的总体思路、原则、方法、以及各部门承担的工作内容、编制要求、时间节点等作出具体部署。年度经营预算编制工作的总体部署2年度经营计划编制工作的总体部署营销中心1、销售预算包括整机销售预算、配件销售预算、销售费用、销售回款预算,含国内外两个市场。2、从机型、客户、配置车型等维度对本年度 1-10月份实际销售量及销售结构进行分析,并在此基础上合理估计本年度的销量及结构.3、根据本年度估计销量及结构,并结合市场预期,编制下年度整机销售预算,形成整机销售预算(包括销量及结构、售价、收入)草案.同时,从机型(含新品推广)、客户(市场开发)、配置车型等维度做出必要的预算说明.4、在合理估计本年度配件销售收入的基础上,结合市场保有量及配件销售策略编制配件销售预算。5、根据销售预算,结合营销策略编制销售费用弹性预算。1、整机销售预算2、配件销售预算3、销售费用预算4、销售回款预算3销售预算及整机库存制造部物流部根据销售预算,结合整机库存量及生产能力,编制生产(包括改型机)预算。生产预算4生产预算采购部1、在对 10 月末采购成本对比分析基础上,合理估计本年度各机型的采购成本。2、根据本年度估计采购成本,并结合公司的采购成本低减目标,提交月份各机型采购成本预算。3、根据生产预算和采购成本低减预算,编制采购资金需求预算。1、采购成本低减预算2、采购资金需求预算5生产预算制造部1、制造成本预算包括相对变动制造成本和相对固定制造费用预算。2、在对 1-10 月分析基础上合理估计本年度相对变动制造成本,并编制下年度预算。3、在对 1-10 月分析基础上合理估计本年度相对固定制造费用,并编制下年度预算.制造成本预算6产销预算综合办公室根据公司人力资源配置现状,结合人力资源规划,编制人力资源及人力成本预算.人力资源及人力成本预算7生产预算机加设备部动能建设部技术研发中心工艺部综合办公室1、工艺部配合机加设备部编制生产设备投资与大修预算.2、工艺部配合机加设备部编制机加二期设备投资与大修预算。3、技术中心配合机加设备部编制研发设备投资与大修预算。4、动能建设部编制土建工程项目投资预算。5、综合办公室编制办公设备投资预算。年度投资预算8产品规划技术研发中心1、编制新产品开发计划2、编制研发支出预算3、编制研发费用预算新产品开发计划研发支出预算研发费用预算9产...
