老垃圾填埋作业方案

老垃圾填埋作业方案_第1页
1/3
老垃圾填埋作业方案_第2页
2/3
老垃圾填埋作业方案_第3页
3/3

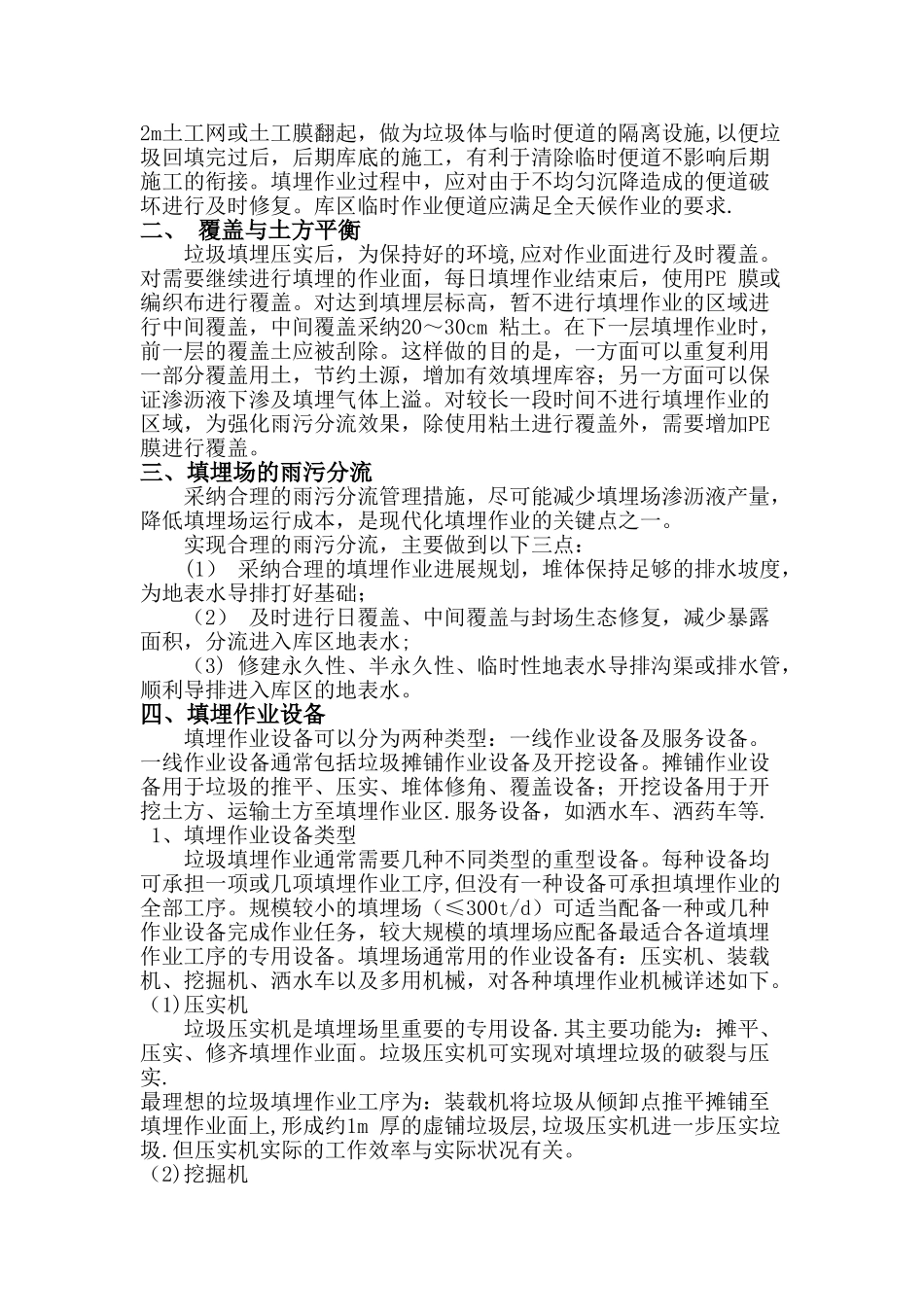

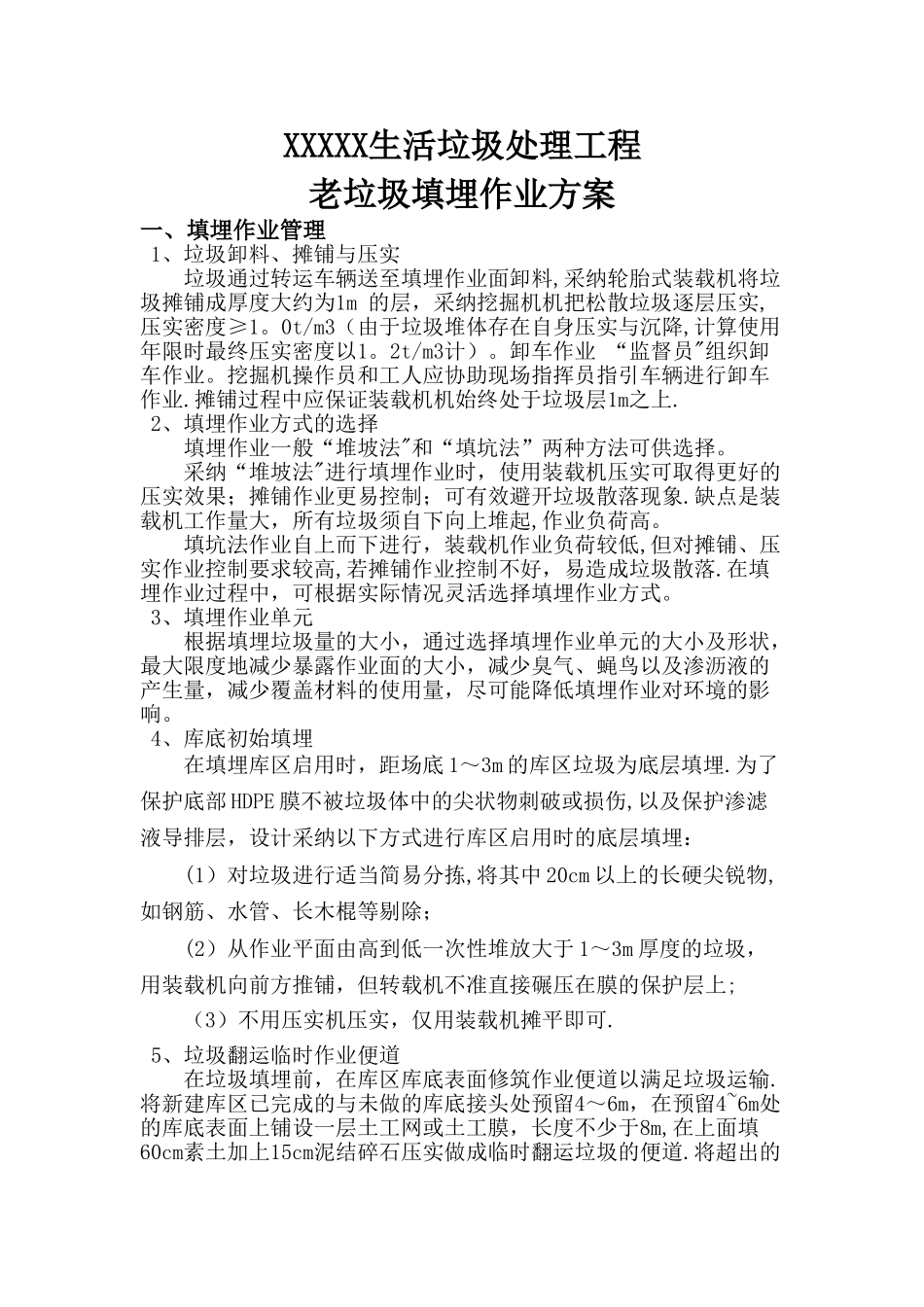

XXXXX生活垃圾处理工程老垃圾填埋作业方案一、填埋作业管理1、垃圾卸料、摊铺与压实垃圾通过转运车辆送至填埋作业面卸料,采纳轮胎式装载机将垃圾摊铺成厚度大约为1m 的层,采纳挖掘机机把松散垃圾逐层压实,压实密度≥1。0t/m3(由于垃圾堆体存在自身压实与沉降,计算使用年限时最终压实密度以1。2t/m3计)。卸车作业 “监督员"组织卸车作业。挖掘机操作员和工人应协助现场指挥员指引车辆进行卸车作业.摊铺过程中应保证装载机机始终处于垃圾层1m之上.2、填埋作业方式的选择填埋作业一般“堆坡法"和“填坑法”两种方法可供选择。采纳“堆坡法"进行填埋作业时,使用装载机压实可取得更好的压实效果;摊铺作业更易控制;可有效避开垃圾散落现象.缺点是装载机工作量大,所有垃圾须自下向上堆起,作业负荷高。填坑法作业自上而下进行,装载机作业负荷较低,但对摊铺、压实作业控制要求较高,若摊铺作业控制不好,易造成垃圾散落.在填埋作业过程中,可根据实际情况灵活选择填埋作业方式。3、填埋作业单元根据填埋垃圾量的大小,通过选择填埋作业单元的大小及形状,最大限度地减少暴露作业面的大小,减少臭气、蝇鸟以及渗沥液的产生量,减少覆盖材料的使用量,尽可能降低填埋作业对环境的影响。4、库底初始填埋在填埋库区启用时,距场底 1~3m 的库区垃圾为底层填埋.为了保护底部 HDPE 膜不被垃圾体中的尖状物刺破或损伤,以及保护渗滤液导排层,设计采纳以下方式进行库区启用时的底层填埋:(1)对垃圾进行适当简易分拣,将其中 20cm 以上的长硬尖锐物,如钢筋、水管、长木棍等剔除;(2)从作业平面由高到低一次性堆放大于 1~3m 厚度的垃圾,用装载机向前方推铺,但转载机不准直接碾压在膜的保护层上;(3)不用压实机压实,仅用装载机摊平即可.5、垃圾翻运临时作业便道在垃圾填埋前,在库区库底表面修筑作业便道以满足垃圾运输.将新建库区已完成的与未做的库底接头处预留4~6m,在预留4~6m处的库底表面上铺设一层土工网或土工膜,长度不少于8m,在上面填60cm素土加上15cm泥结碎石压实做成临时翻运垃圾的便道.将超出的2m土工网或土工膜翻起,做为垃圾体与临时便道的隔离设施,以便垃圾回填完过后,后期库底的施工,有利于清除临时便道不影响后期施工的衔接。填埋作业过程中,应对由于不均匀沉降造成的便道破坏进行及时修复。库区临时作业便道应满足全天候作业的要求.二、 覆盖与土方平衡垃圾填埋压实后,为保持好的环境,应对作业面进行及时覆盖。对需要继...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

老垃圾填埋作业方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
