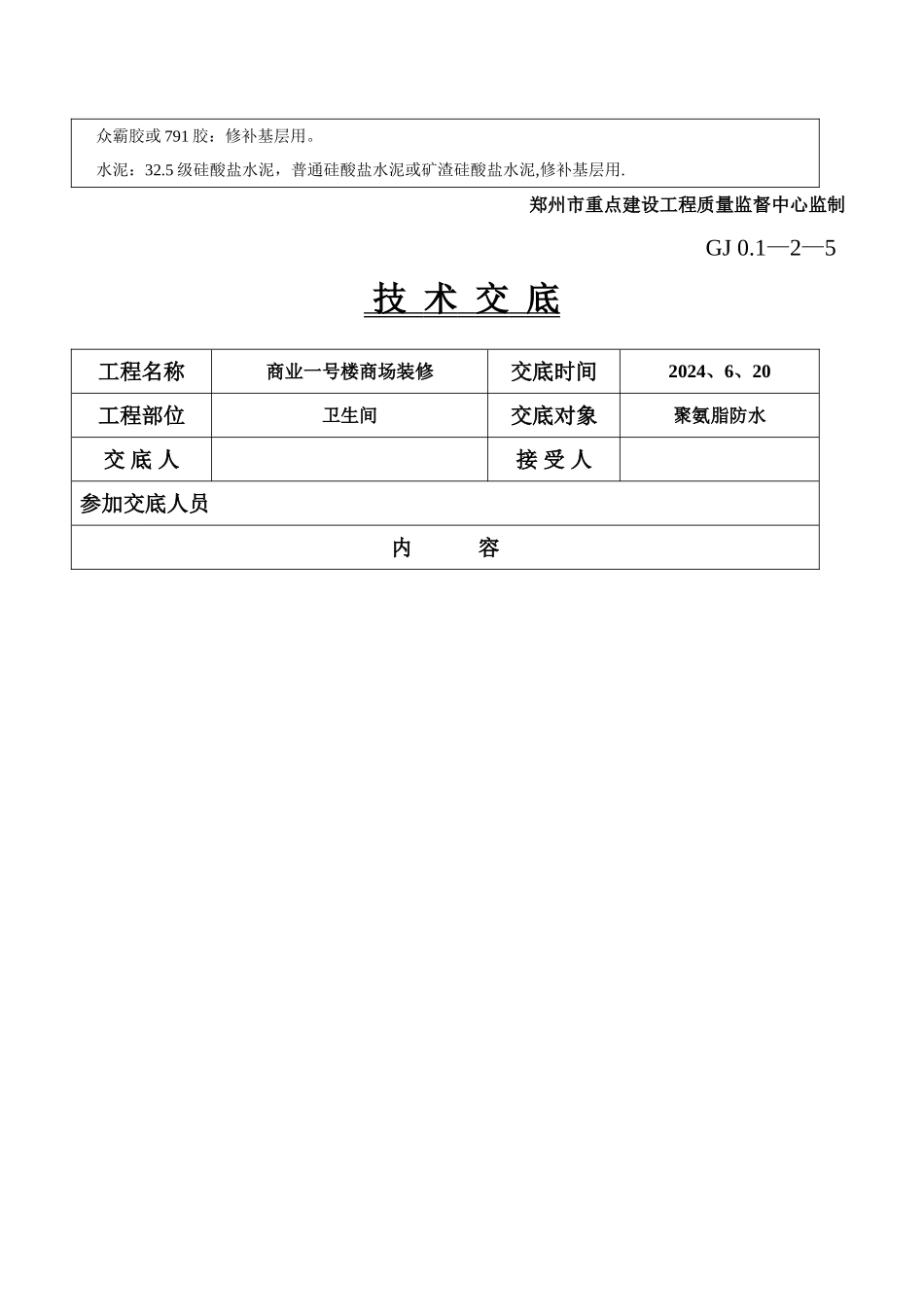

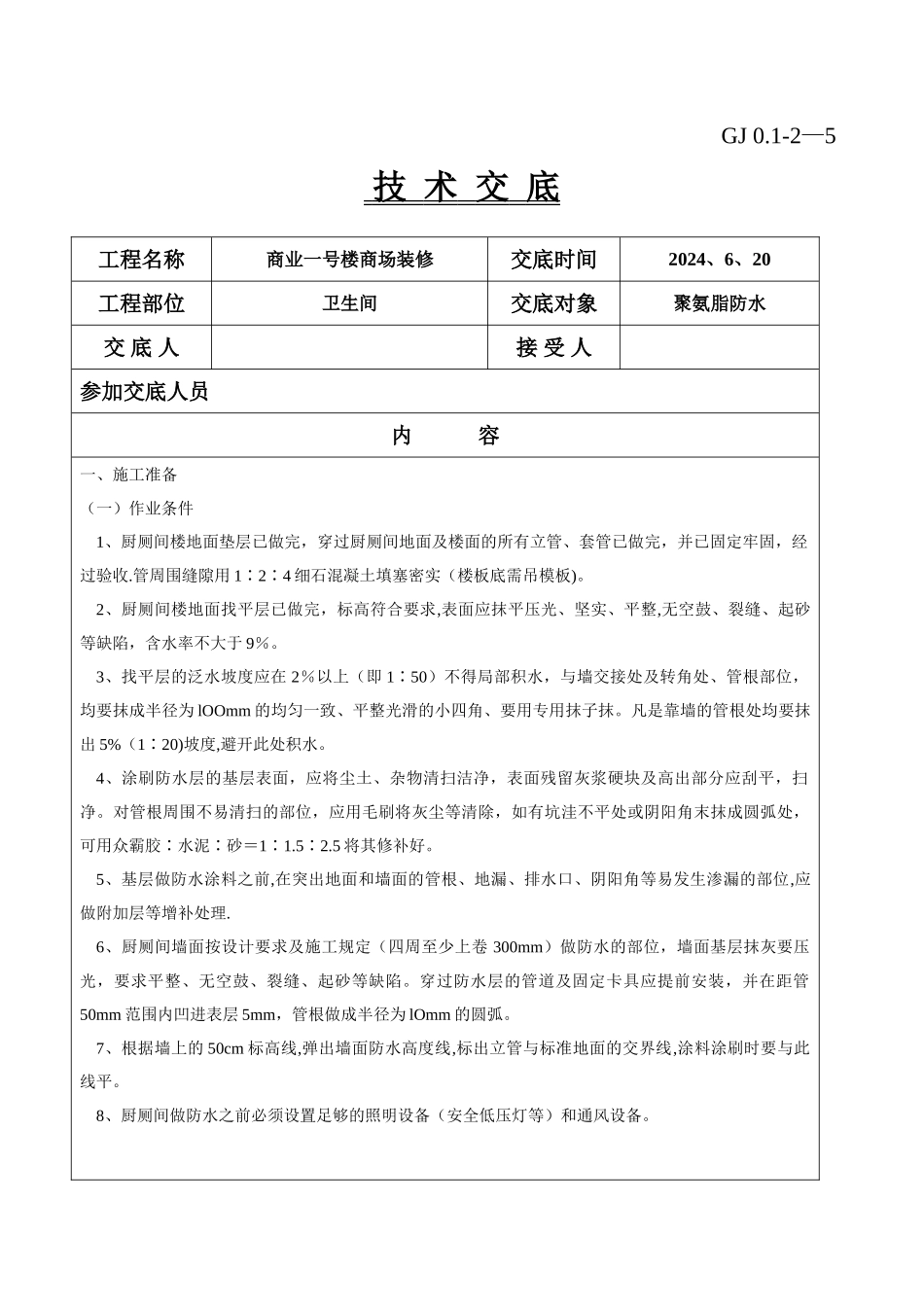

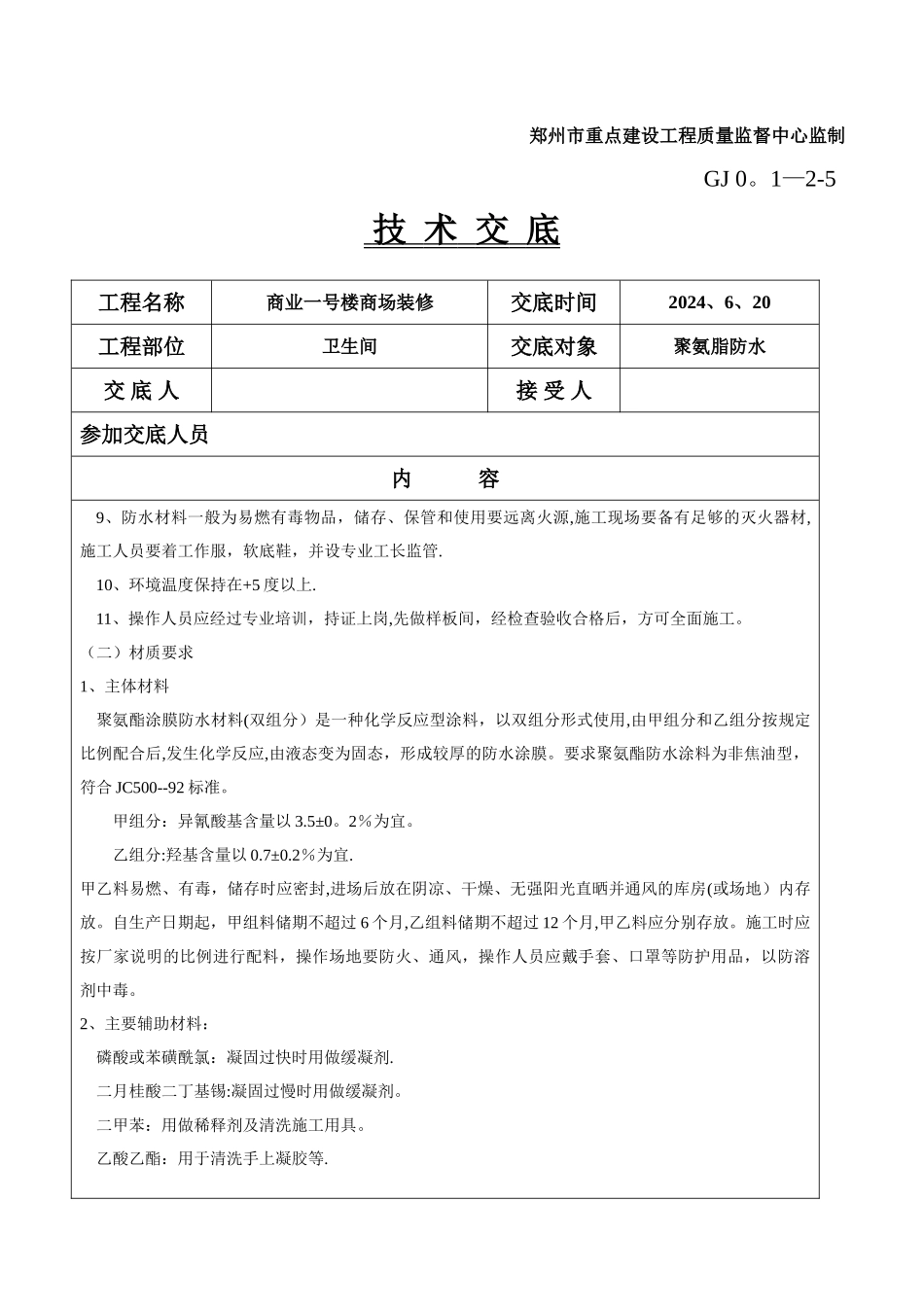

GJ 0.1-2—5 技 术 交 底 工程名称商业一号楼商场装修交底时间2024、6、20工程部位卫生间交底对象聚氨脂防水交 底 人接 受 人参加交底人员内 容一、施工准备 (一)作业条件 1、厨厕间楼地面垫层已做完,穿过厨厕间地面及楼面的所有立管、套管已做完,并已固定牢固,经过验收.管周围缝隙用 1∶2∶4 细石混凝土填塞密实(楼板底需吊模板)。 2、厨厕间楼地面找平层已做完,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于 9%。 3、找平层的泛水坡度应在 2%以上(即 1∶50)不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为 lOOmm 的均匀一致、平整光滑的小四角、要用专用抹子抹。凡是靠墙的管根处均要抹出 5%(1∶20)坡度,避开此处积水。 4、涂刷防水层的基层表面,应将尘土、杂物清扫洁净,表面残留灰浆硬块及高出部分应刮平,扫净。对管根周围不易清扫的部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角末抹成圆弧处,可用众霸胶∶水泥∶砂=1∶1.5∶2.5 将其修补好。 5、基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层等增补处理. 6、厨厕间墙面按设计要求及施工规定(四周至少上卷 300mm)做防水的部位,墙面基层抹灰要压光,要求平整、无空鼓、裂缝、起砂等缺陷。穿过防水层的管道及固定卡具应提前安装,并在距管50mm 范围内凹进表层 5mm,管根做成半径为 lOmm 的圆弧。 7、根据墙上的 50cm 标高线,弹出墙面防水高度线,标出立管与标准地面的交界线,涂料涂刷时要与此线平。 8、厨厕间做防水之前必须设置足够的照明设备(安全低压灯等)和通风设备。 郑州市重点建设工程质量监督中心监制GJ 0。1—2-5 技 术 交 底 工程名称商业一号楼商场装修交底时间2024、6、20工程部位卫生间交底对象聚氨脂防水交 底 人接 受 人参加交底人员内 容9、防水材料一般为易燃有毒物品,储存、保管和使用要远离火源,施工现场要备有足够的灭火器材,施工人员要着工作服,软底鞋,并设专业工长监管.10、环境温度保持在+5 度以上. 11、操作人员应经过专业培训,持证上岗,先做样板间,经检查验收合格后,方可全面施工。(二)材质要求 1、主体材料聚氨酯涂膜防水材料(双组分)是一种化学反应型涂料,以双组分形式使用,由甲组分和乙组分按规定比例配合后,发生化学反应,由液态变为固态,形成较厚的防水涂膜。要求聚...
