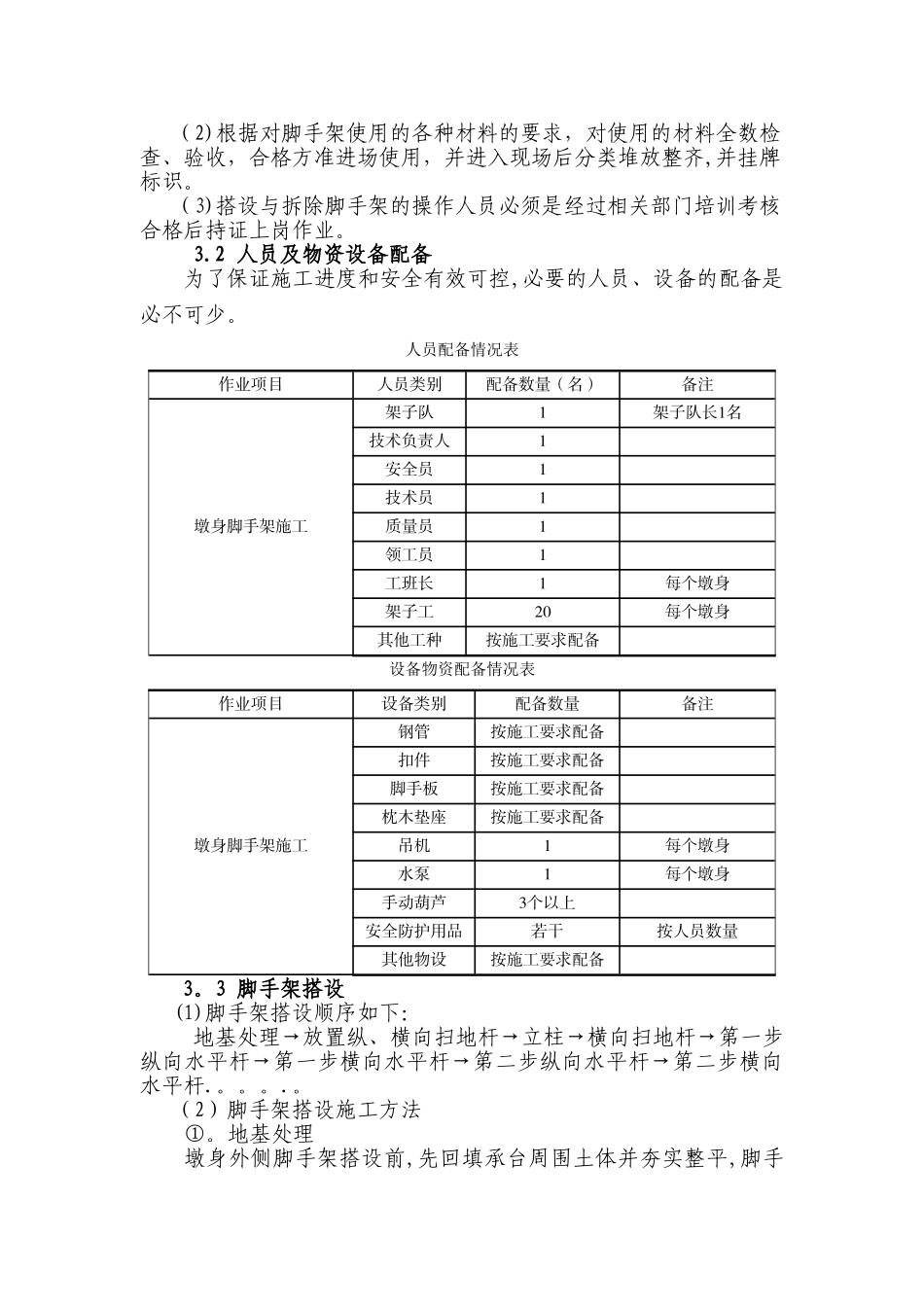

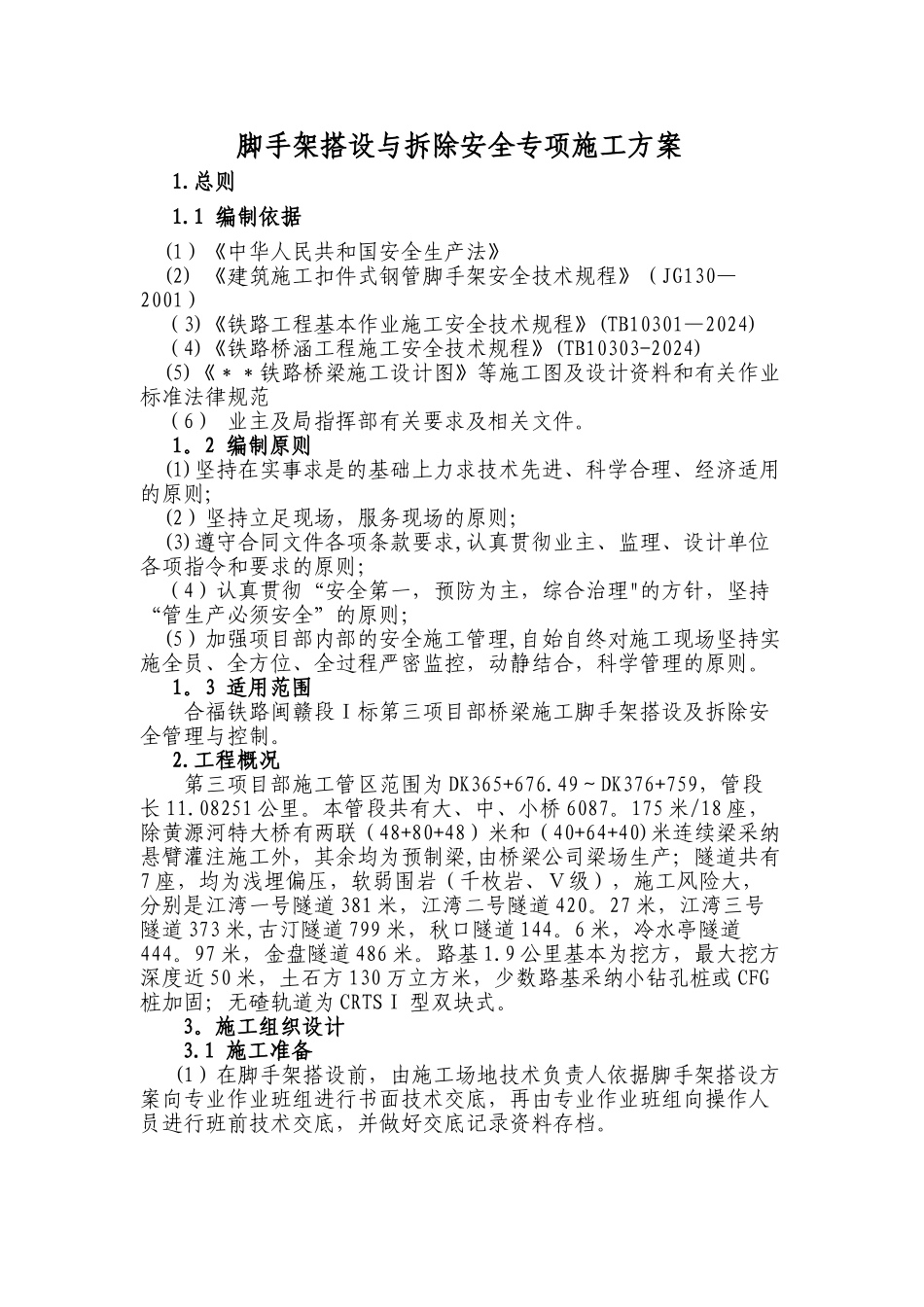

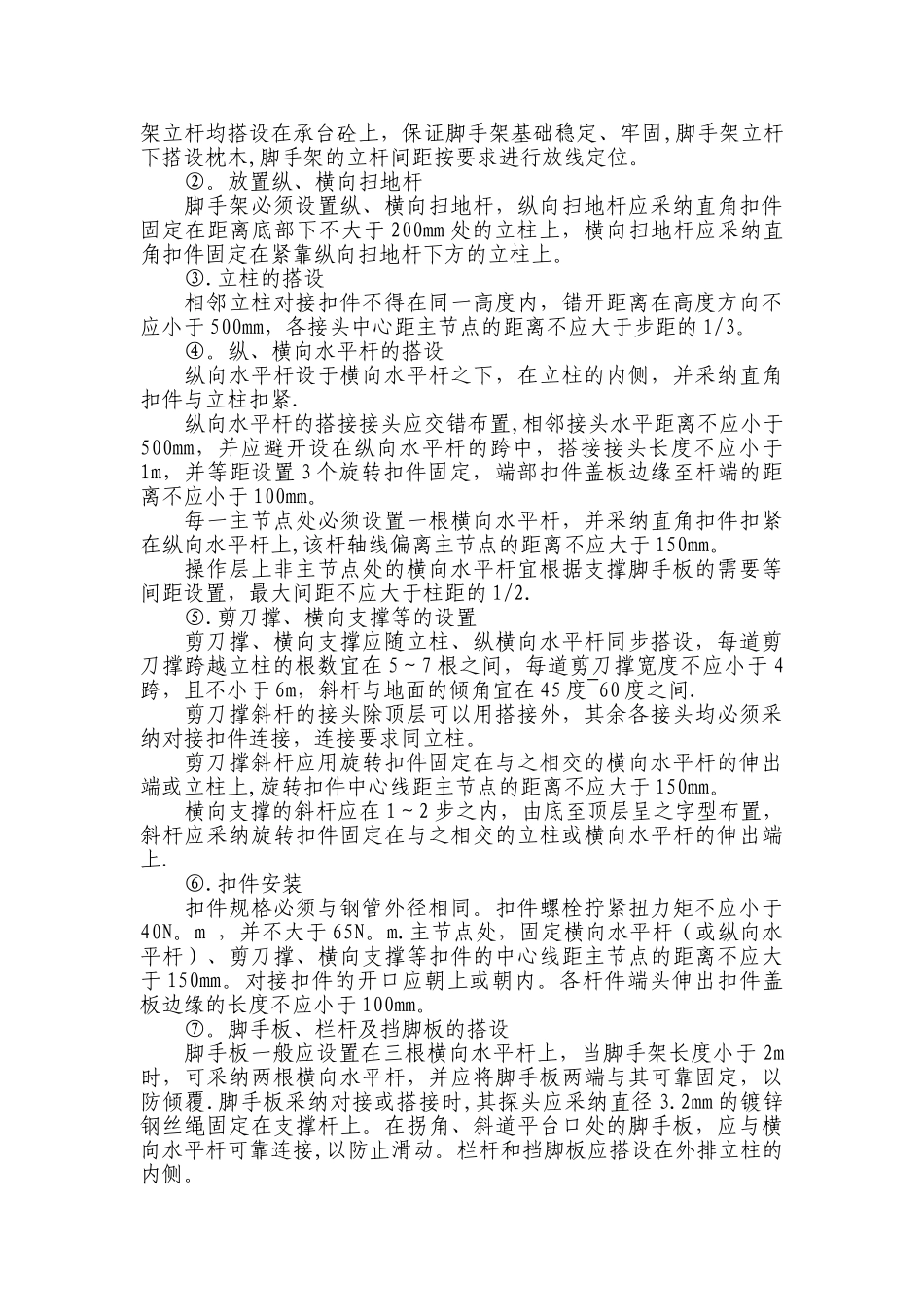

脚手架搭设与拆除安全专项施工方案1.总则1.1 编制依据(1)《中华人民共和国安全生产法》(2) 《建筑施工扣件式钢管脚手架安全技术规程》(JG130—2001)(3)《铁路工程基本作业施工安全技术规程》(TB10301—2024)(4)《铁路桥涵工程施工安全技术规程》(TB10303-2024)(5)《**铁路桥梁施工设计图》等施工图及设计资料和有关作业标准法律规范(6) 业主及局指挥部有关要求及相关文件。1。2 编制原则(1)坚持在实事求是的基础上力求技术先进、科学合理、经济适用的原则;(2)坚持立足现场,服务现场的原则;(3)遵守合同文件各项条款要求,认真贯彻业主、监理、设计单位各项指令和要求的原则;(4)认真贯彻“安全第一,预防为主,综合治理"的方针,坚持“管生产必须安全”的原则;(5)加强项目部内部的安全施工管理,自始自终对施工现场坚持实施全员、全方位、全过程严密监控,动静结合,科学管理的原则。1。3 适用范围合福铁路闽赣段Ⅰ标第三项目部桥梁施工脚手架搭设及拆除安全管理与控制。2.工程概况第三项目部施工管区范围为 DK365+676.49~DK376+759,管段长 11.08251 公里。本管段共有大、中、小桥 6087。175 米/18 座,除黄源河特大桥有两联(48+80+48)米和(40+64+40)米连续梁采纳悬臂灌注施工外,其余均为预制梁,由桥梁公司梁场生产;隧道共有7 座,均为浅埋偏压,软弱围岩(千枚岩、Ⅴ级),施工风险大,分别是江湾一号隧道 381 米,江湾二号隧道 420。27 米,江湾三号隧道 373 米,古汀隧道 799 米,秋口隧道 144。6 米,冷水亭隧道444。97 米,金盘隧道 486 米。路基 1.9 公里基本为挖方,最大挖方深度近 50 米,土石方 130 万立方米,少数路基采纳小钻孔桩或 CFG桩加固;无碴轨道为 CRTSⅠ 型双块式。3。施工组织设计3.1 施工准备(1)在脚手架搭设前,由施工场地技术负责人依据脚手架搭设方案向专业作业班组进行书面技术交底,再由专业作业班组向操作人员进行班前技术交底,并做好交底记录资料存档。(2)根据对脚手架使用的各种材料的要求,对使用的材料全数检查、验收,合格方准进场使用,并进入现场后分类堆放整齐,并挂牌标识。(3)搭设与拆除脚手架的操作人员必须是经过相关部门培训考核合格后持证上岗作业。3.2 人员及物资设备配备为了保证施工进度和安全有效可控,必要的人员、设备的配备是必不可少。人员配备情况表作业项目人员类别配备数量(名)备注墩身脚手架施工架子队1架子队长1名技术负责人1...
