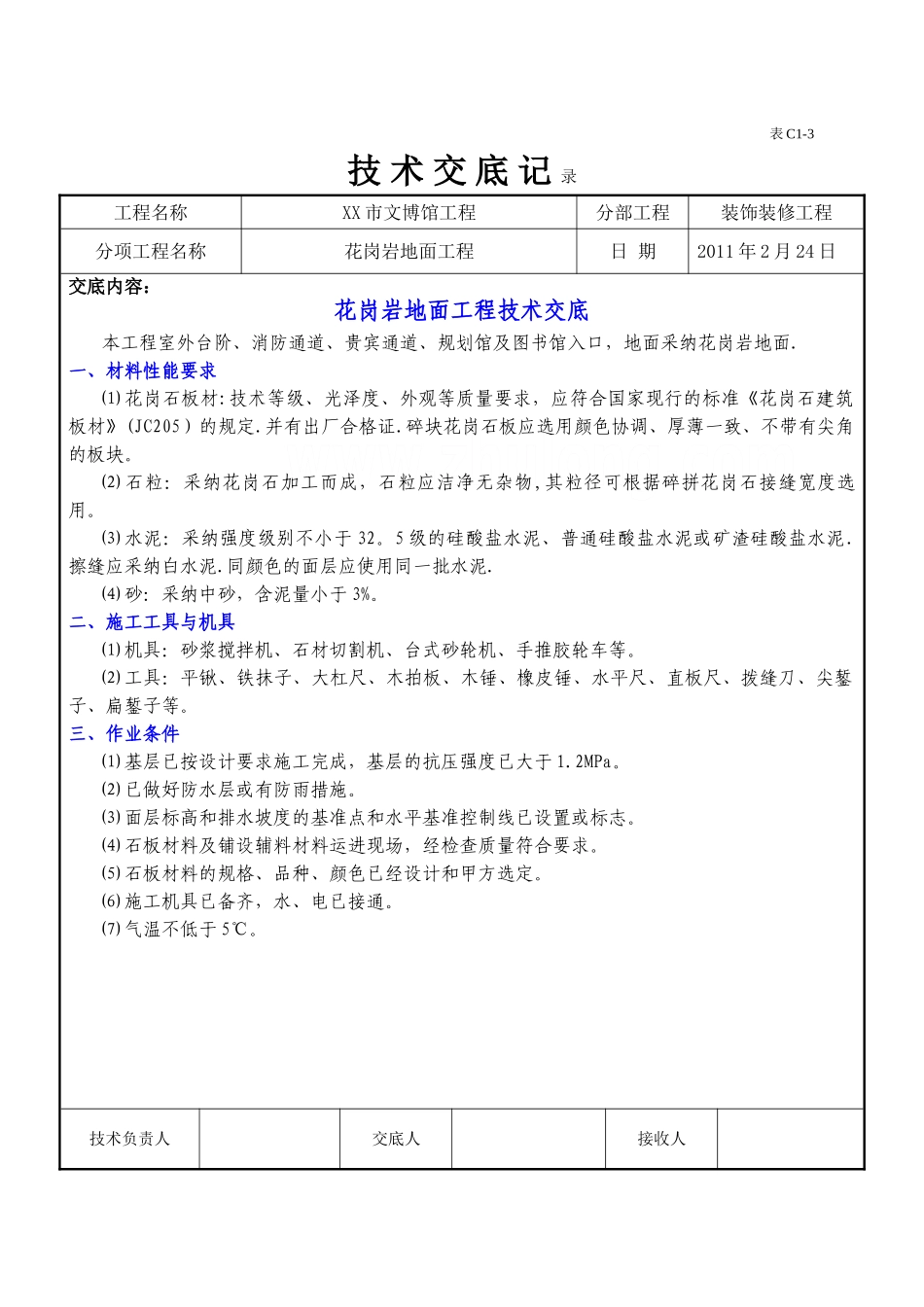

表 C1-3技 术 交 底 记 录工程名称XX 市文博馆工程分部工程装饰装修工程分项工程名称花岗岩地面工程日 期2011 年 2 月 24 日交底内容: 花岗岩地面工程技术交底本工程室外台阶、消防通道、贵宾通道、规划馆及图书馆入口,地面采纳花岗岩地面
一、材料性能要求⑴ 花岗石板材:技术等级、光泽度、外观等质量要求,应符合国家现行的标准《花岗石建筑板材》(JC205)的规定
并有出厂合格证
碎块花岗石板应选用颜色协调、厚薄一致、不带有尖角的板块
⑵ 石粒:采纳花岗石加工而成,石粒应洁净无杂物,其粒径可根据碎拼花岗石接缝宽度选用
⑶ 水泥:采纳强度级别不小于 32
5 级的硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥
擦缝应采纳白水泥
同颜色的面层应使用同一批水泥
⑷ 砂:采纳中砂,含泥量小于 3%
二、施工工具与机具⑴ 机具:砂浆搅拌机、石材切割机、台式砂轮机、手推胶轮车等
⑵ 工具:平锹、铁抹子、大杠尺、木拍板、木锤、橡皮锤、水平尺、直板尺、拨缝刀、尖錾子、扁錾子等
三、作业条件⑴ 基层已按设计要求施工完成,基层的抗压强度已大于 1
⑵ 已做好防水层或有防雨措施
⑶ 面层标高和排水坡度的基准点和水平基准控制线已设置或标志
⑷ 石板材料及铺设辅料材料运进现场,经检查质量符合要求
⑸ 石板材料的规格、品种、颜色已经设计和甲方选定
⑹ 施工机具已备齐,水、电已接通
⑺ 气温不低于 5℃

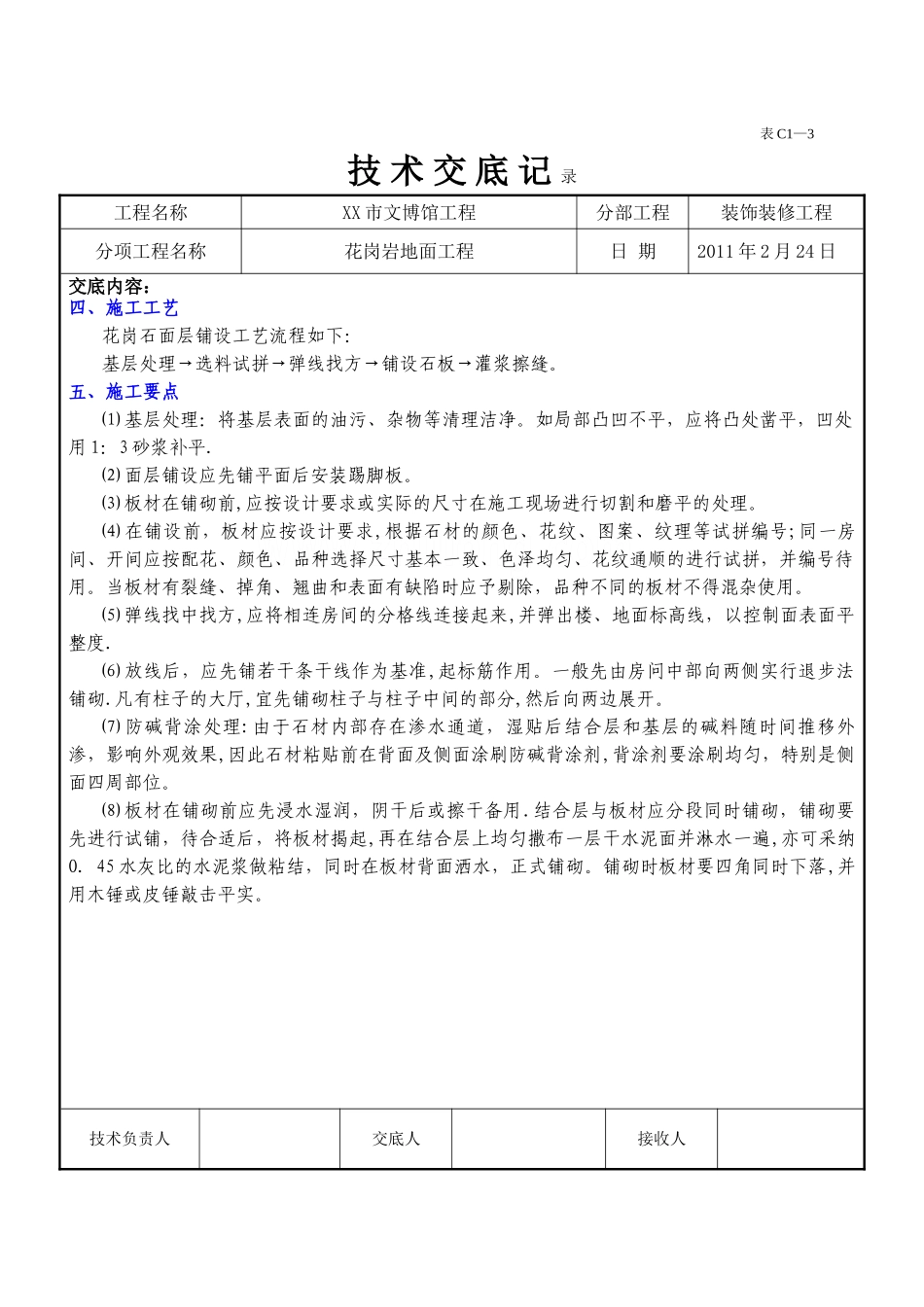

技术负责人交底人接收人表 C1—3技 术 交 底 记 录工程名称XX 市文博馆工程分部工程装饰装修工程分项工程名称花岗岩地面工程日 期2011 年 2 月 24 日交底内容: 四、施工工艺花岗石面层铺设工艺流程如下:基层处理→选料试拼→弹线找方→铺设石板→灌浆擦缝
五、施工要点⑴ 基层处理:将基层表面的油污、杂物等清理洁净

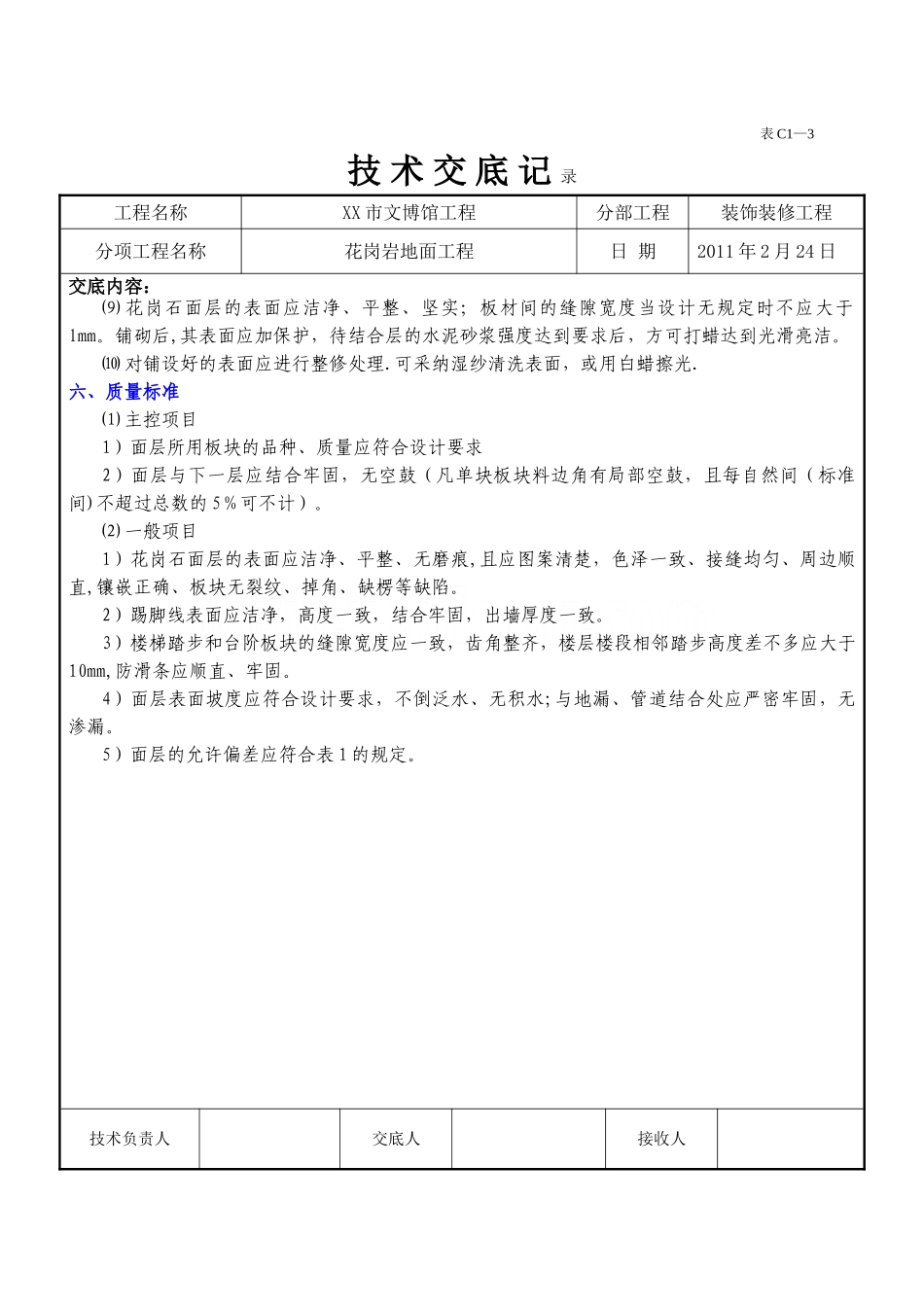

如局部凸凹不平,应将凸处凿平,凹处用 1:3 砂浆补平
