SG-006落地式卸料平台技术交底工程名称成华区保和街道天鹅社区 3、4、5 组(胜天新苑)保障性住房工程建设单位中房集团成都房地产开发有限公司监理单位四川元丰建设项目管理有限公司施工单位中国五冶集团有限公司交底部位交底日期交底人签字接受人签字交底内容一、工程概况根据高层的结构特点及现场实际情况,为了较好地解决各楼层周转材料的垂直运输问题,在结构施工至 2 层搭设一个落地式卸料平台
落地式卸料平台采纳 Φ48×3
5 钢管,钢管横向间距 1500mm,纵向间距 1500mm,步距 1800mm,每层与楼板进行拉结,外侧搭设剪刀撑
卸料平台架体不能与外脚手架拉结,必须为独立体系
本工程考虑最高落地式卸料平台高度为 8 米
最大卸料平台尺寸为 3m×4

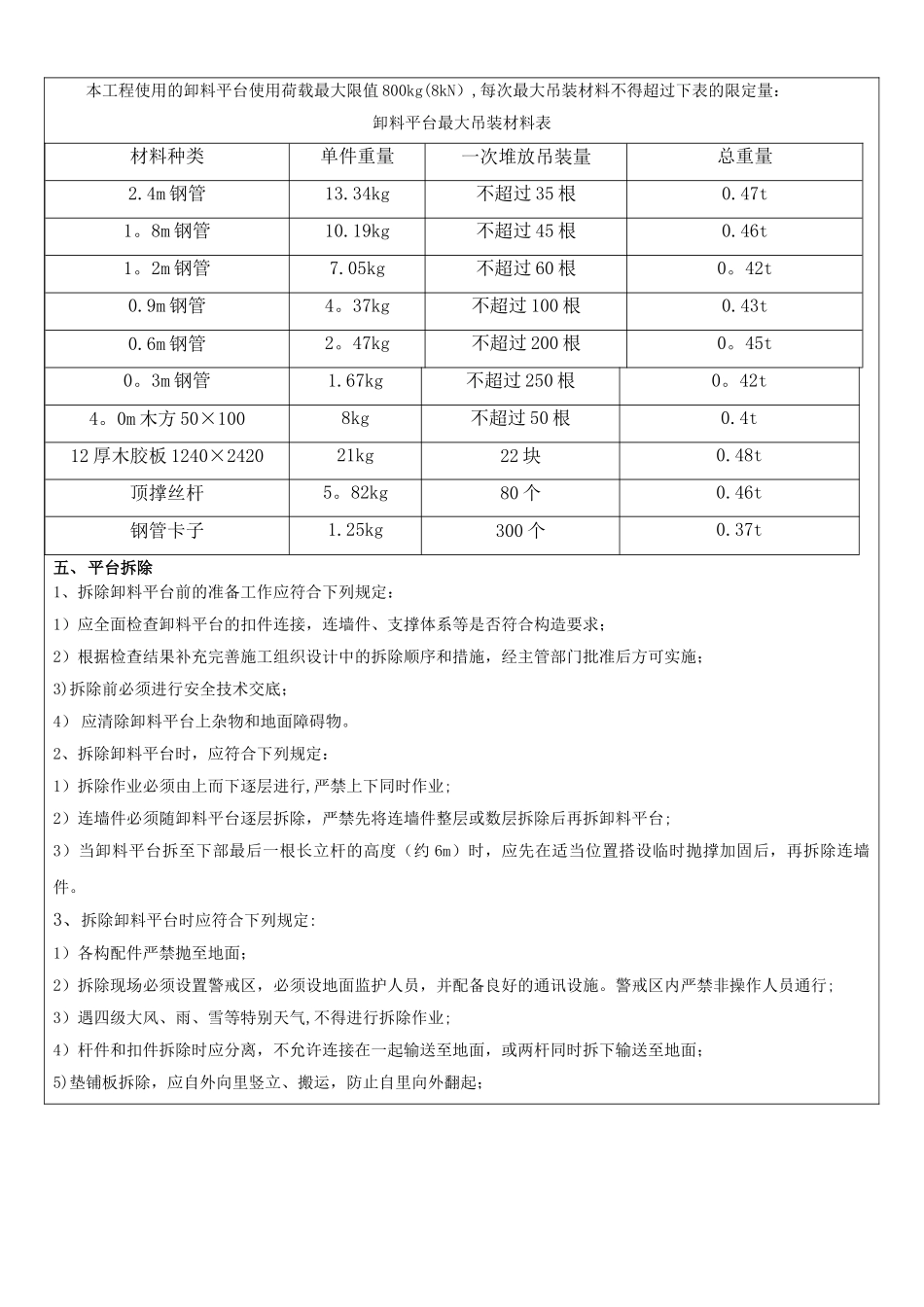

卸料平台名称钢管落地卸料平台 卸料平台布置方式沿纵向平台长度A(m)3平台宽度B(m)4
5平台高度H(m)8立杆纵距la(m)1
5立杆步距h(m)1
8立杆横距lb(m)1
5板底支撑间距s(m)0
3二、施工准备1)采纳 φ48×3
5 钢管,其质量应符合现行国家标准(GB/T3091-2001)中的规定
2)扣件采纳机械性能不低于 KTH330—08 的铸铁制造
铸件不得有裂纹、气孔,不宜有缩松、砂眼
毛刺、氧化脱皮等应立即清除洁净
3)脚手板采纳竹脚手板
三、工艺流程及控制要点1、流程:在牢固的地基弹线、立杆定位→摆放扫地杆→竖立杆并与扫地杆扣紧→装横向扫地横杆并与立杆和扫地杆扣紧(固定立杆底端前,应吊线确保立杆垂直)→装设第一步纵、横向水平杆(与立杆扣接固定)→校正立杆垂直和水平使其符合要求,按 40~60N·m 力拧紧扣件螺栓→安装第二步纵、横水平杆→加设临时斜撑杆(加抛撑)→安第三、四步纵横杆→接立杆→加立剪刀撑→装设作业层间横杆→铺设脚手板、绑扎防护及挡脚板、挂立安全网

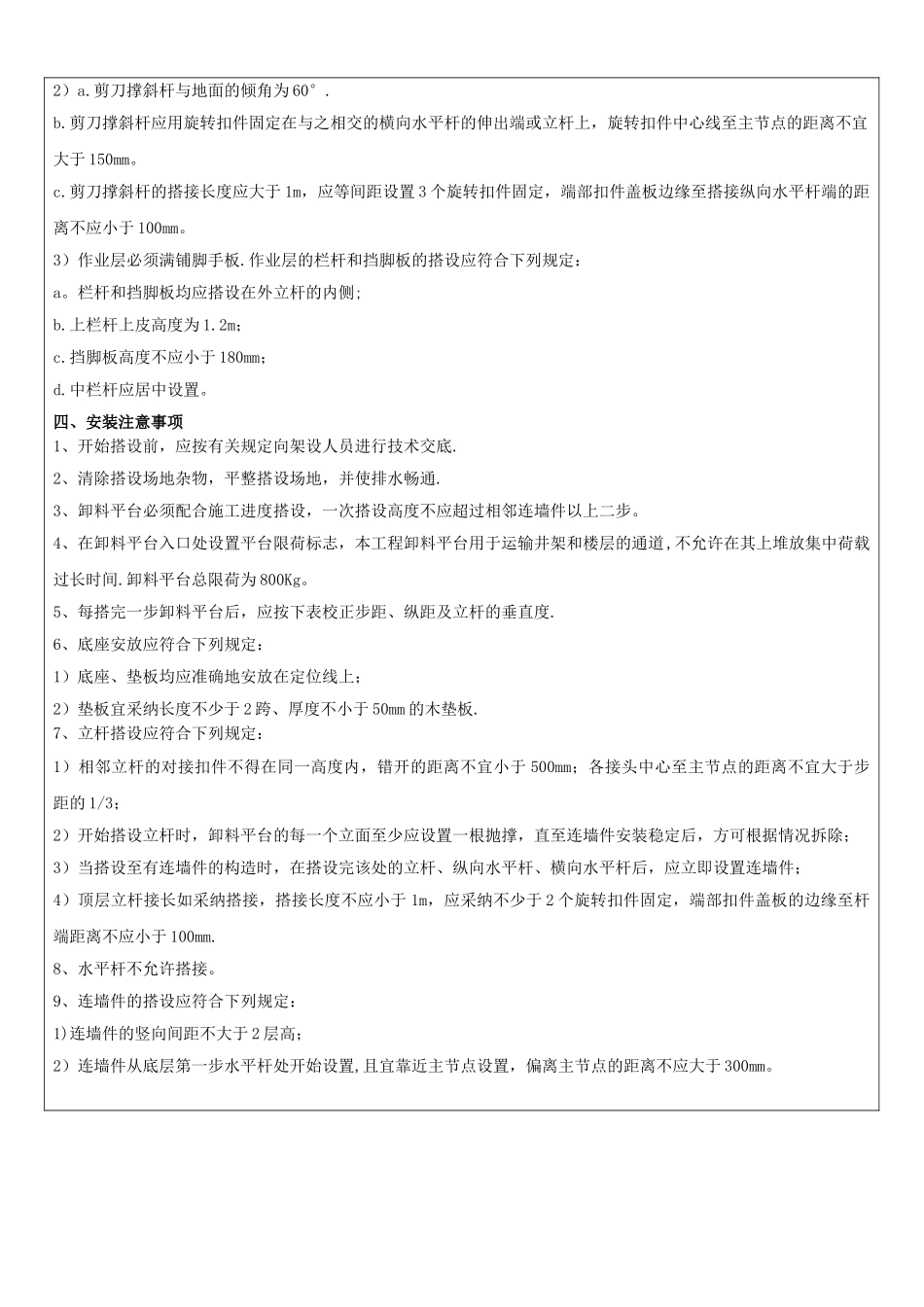

2、控制要点1)a
每杆立杆底部应
