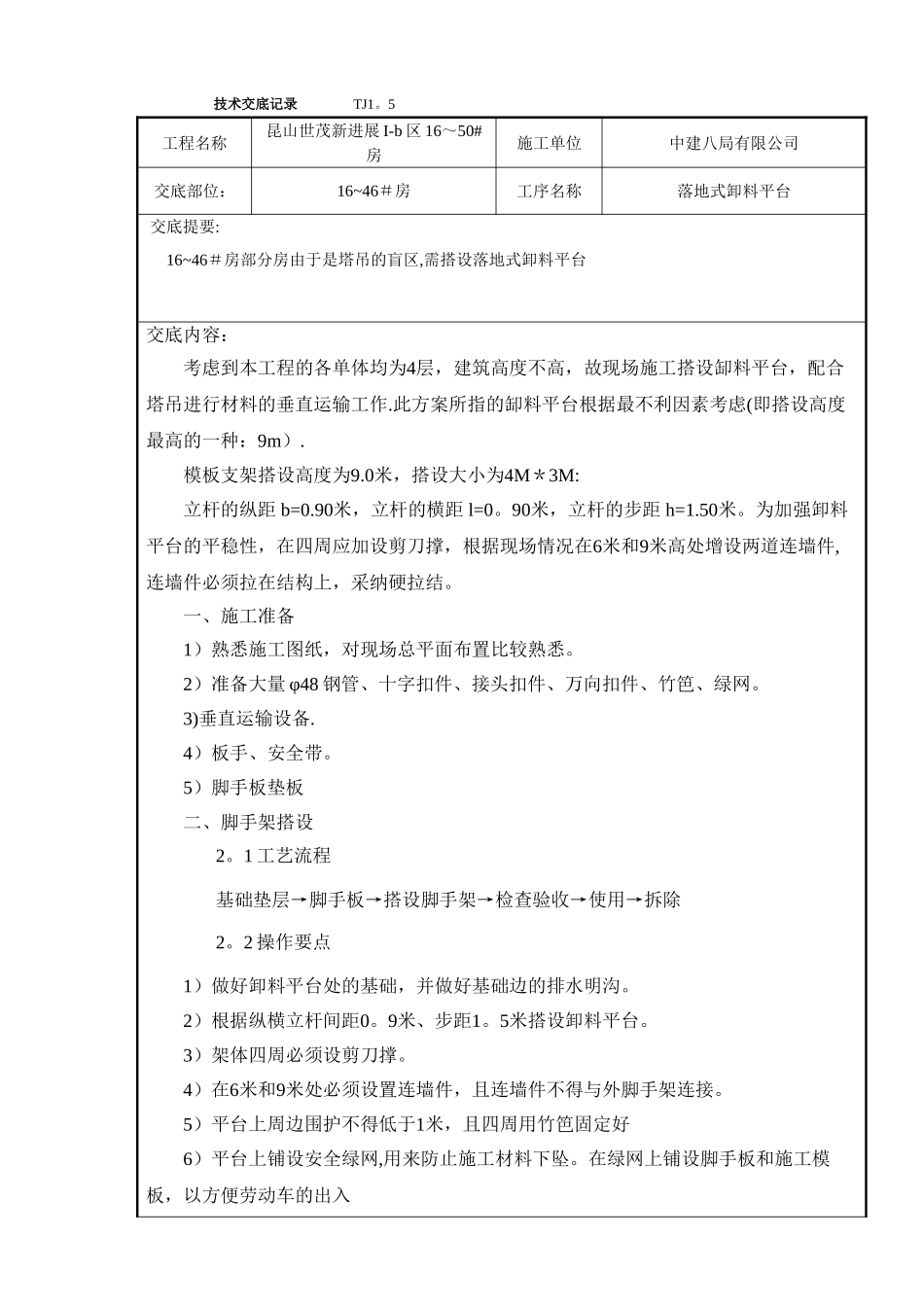

技术交底记录 TJ1
5工程名称昆山世茂新进展 I-b 区 16~50#房施工单位中建八局有限公司交底部位:16~46#房工序名称落地式卸料平台 交底提要: 16~46#房部分房由于是塔吊的盲区,需搭设落地式卸料平台交底内容:考虑到本工程的各单体均为4层,建筑高度不高,故现场施工搭设缷料平台,配合塔吊进行材料的垂直运输工作
此方案所指的缷料平台根据最不利因素考虑(即搭设高度最高的一种:9m)
模板支架搭设高度为9
0米,搭设大小为4M*3M:立杆的纵距 b=0
90米,立杆的横距 l=0
90米,立杆的步距 h=1
为加强卸料平台的平稳性,在四周应加设剪刀撑,根据现场情况在6米和9米高处增设两道连墙件,连墙件必须拉在结构上,采纳硬拉结
一、施工准备1)熟悉施工图纸,对现场总平面布置比较熟悉
2)准备大量 φ48 钢管、十字扣件、接头扣件、万向扣件、竹笆、绿网
3)垂直运输设备
4)板手、安全带
5)脚手板垫板二、脚手架搭设2
1 工艺流程基础垫层→脚手板→搭设脚手架→检查验收→使用→拆除2
2 操作要点1)做好卸料平台处的基础,并做好基础边的排水明沟
2)根据纵横立杆间距0
9米、步距1
5米搭设卸料平台
3)架体四周必须设剪刀撑
4)在6米和9米处必须设置连墙件,且连墙件不得与外脚手架连接
5)平台上周边围护不得低于1米,且四周用竹笆固定好6)平台上铺设安全绿网,用来防止施工材料下坠

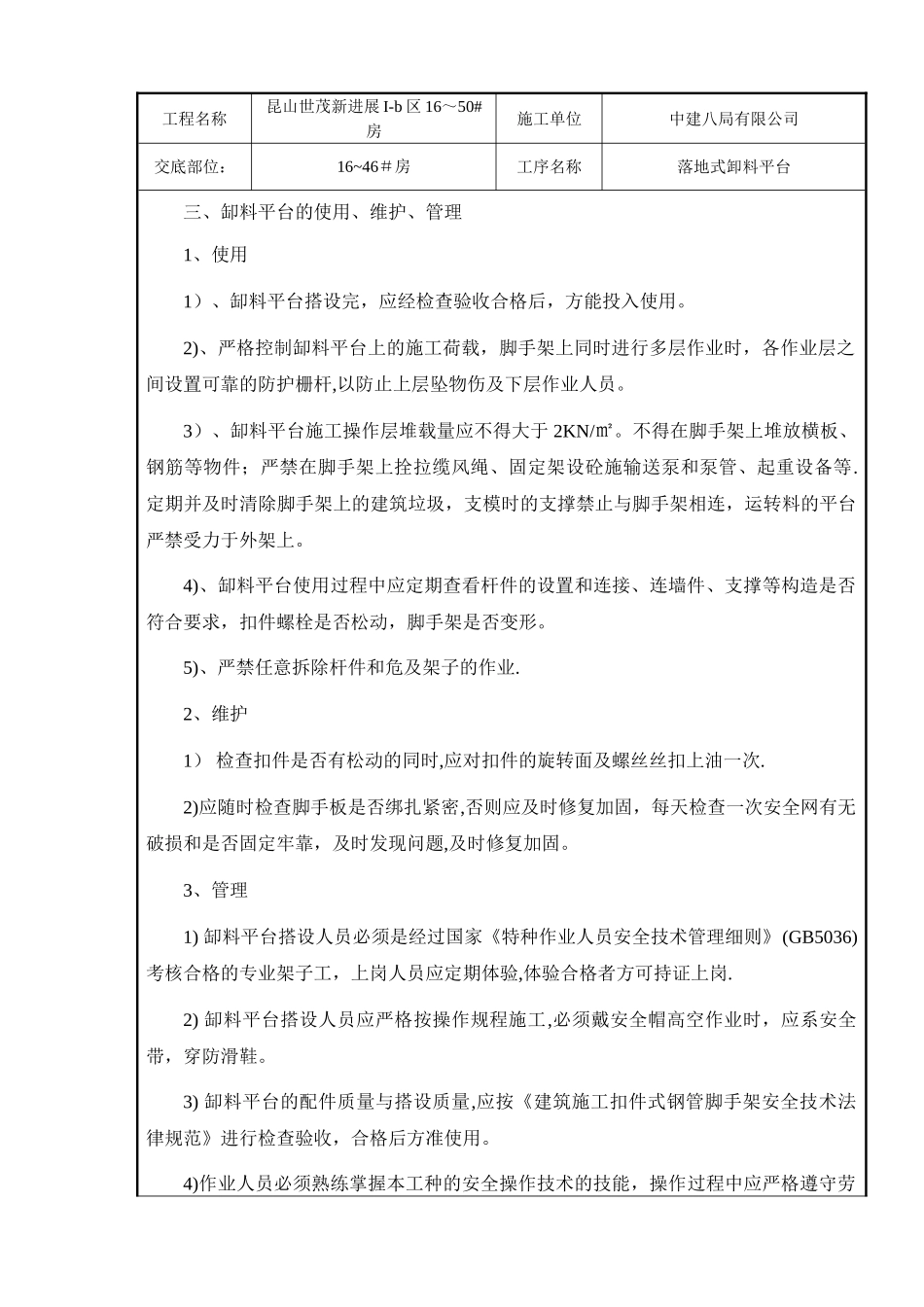

在绿网上铺设脚手板和施工模板,以方便劳动车的出入工程名称昆山世茂新进展 I-b 区 16~50#房施工单位中建八局有限公司交底部位:16~46#房工序名称落地式卸料平台三、缷料平台的使用、维护、管理1、使用1)、缷料平台搭设完,应经检查验收合格后,方能投入使用

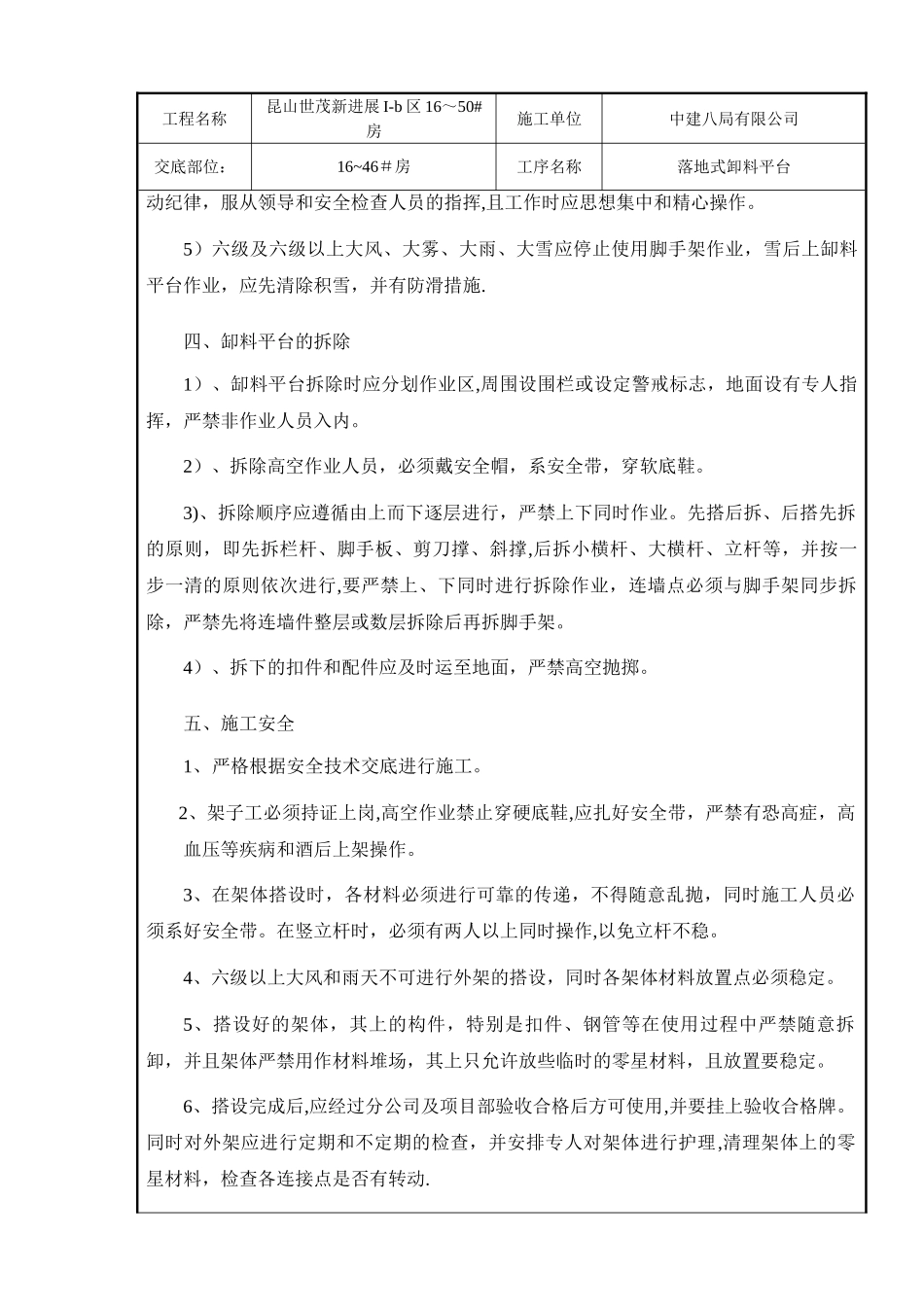

2)、严格控制缷料平台上的施工荷载,脚手架上同时进行多层作业时,各作业层之间设置可靠的防护栅杆,以防止上层坠物伤及下层作业人
