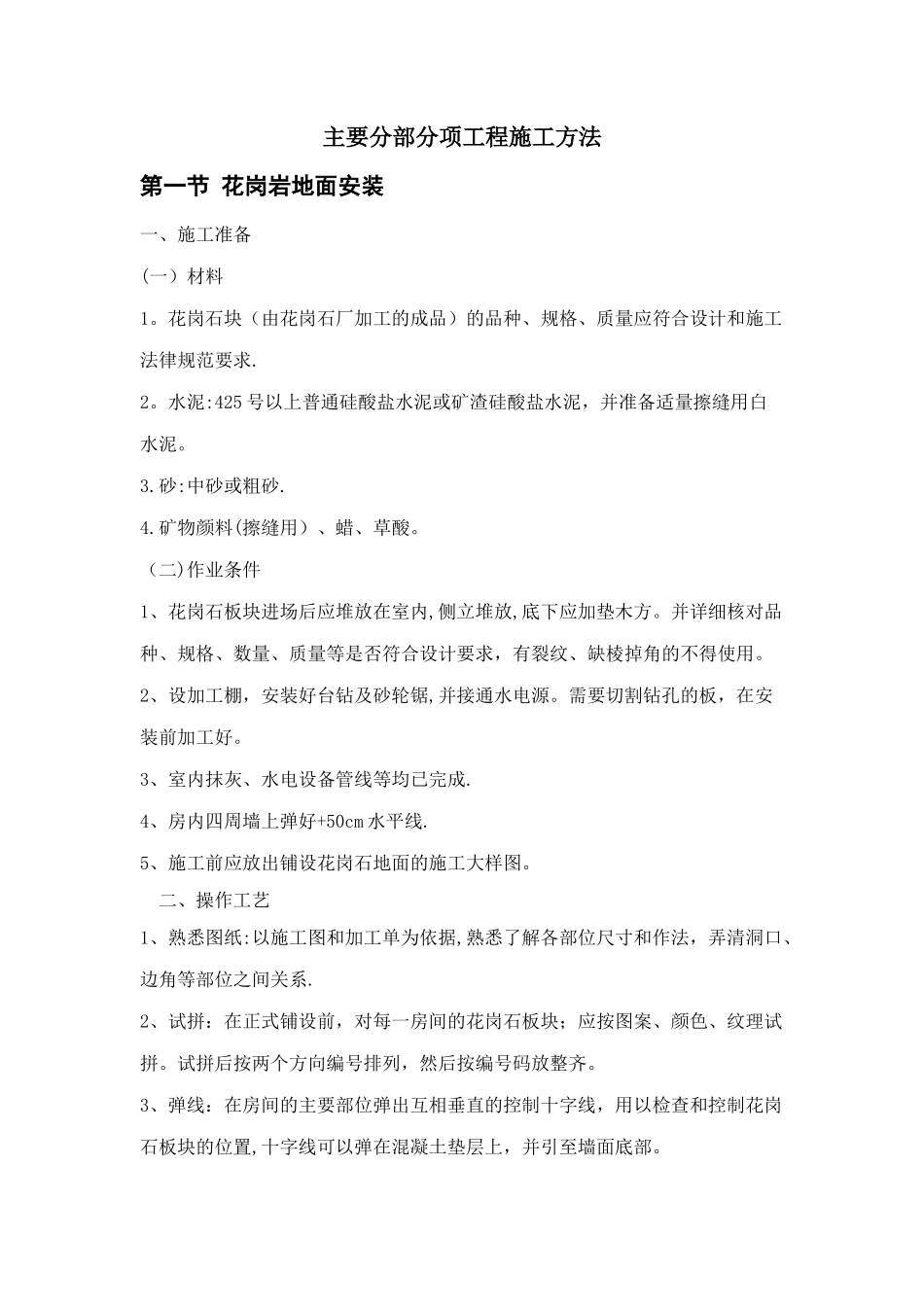

主要分部分项工程施工方法第一节 花岗岩地面安装一、施工准备 (一)材料 1
花岗石块(由花岗石厂加工的成品)的品种、规格、质量应符合设计和施工法律规范要求
水泥:425 号以上普通硅酸盐水泥或矿渣硅酸盐水泥,并准备适量擦缝用白水泥
砂:中砂或粗砂
矿物颜料(擦缝用)、蜡、草酸
(二)作业条件 1、花岗石板块进场后应堆放在室内,侧立堆放,底下应加垫木方
并详细核对品种、规格、数量、质量等是否符合设计要求,有裂纹、缺棱掉角的不得使用
2、设加工棚,安装好台钻及砂轮锯,并接通水电源
需要切割钻孔的板,在安装前加工好
3、室内抹灰、水电设备管线等均已完成
4、房内四周墙上弹好+50cm 水平线
5、施工前应放出铺设花岗石地面的施工大样图
二、操作工艺 1、熟悉图纸:以施工图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间关系
2、试拼:在正式铺设前,对每一房间的花岗石板块;应按图案、颜色、纹理试拼
试拼后按两个方向编号排列,然后按编号码放整齐
3、弹线:在房间的主要部位弹出互相垂直的控制十字线,用以检查和控制花岗石板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部
4、试排:在房内的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于 3cm
根据图纸要求把花岗石板块排好,以便检查板块之间的缝隙 ,核对板块与墙面、柱、洞口等的相对位置
5、基层自理:在铺砌花岗石板之前将混凝土垫层清扫洁净(包括试排用的干砂及大理石块),然后洒水湿润,扫一遍素水泥浆
6、铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆(找平层一般采纳 1:3 的干硬性水泥砂浆,干硬程度以手捍成团不松散为宜)
砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度
7、铺花岗石:一般房间应先里后
