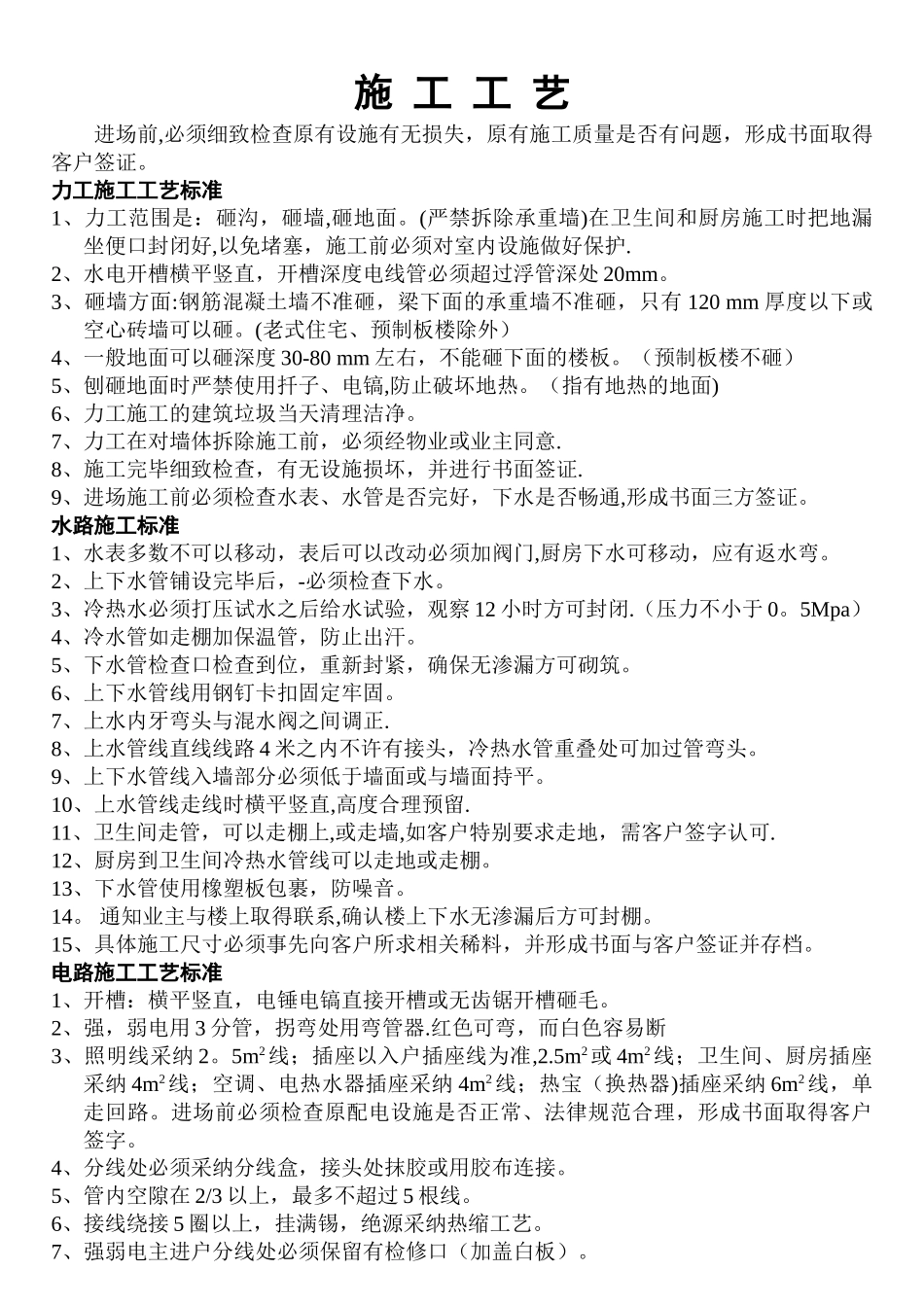

施 工 工 艺进场前,必须细致检查原有设施有无损失,原有施工质量是否有问题,形成书面取得客户签证
力工施工工艺标准1、力工范围是:砸沟,砸墙,砸地面
(严禁拆除承重墙)在卫生间和厨房施工时把地漏坐便口封闭好,以免堵塞,施工前必须对室内设施做好保护
2、水电开槽横平竖直,开槽深度电线管必须超过浮管深处 20mm
3、砸墙方面:钢筋混凝土墙不准砸,梁下面的承重墙不准砸,只有 120 mm 厚度以下或空心砖墙可以砸
(老式住宅、预制板楼除外)4、一般地面可以砸深度 30-80 mm 左右,不能砸下面的楼板
(预制板楼不砸)5、刨砸地面时严禁使用扦子、电镐,防止破坏地热
(指有地热的地面)6、力工施工的建筑垃圾当天清理洁净
7、力工在对墙体拆除施工前,必须经物业或业主同意
8、施工完毕细致检查,有无设施损坏,并进行书面签证
9、进场施工前必须检查水表、水管是否完好,下水是否畅通,形成书面三方签证
水路施工标准1、水表多数不可以移动,表后可以改动必须加阀门,厨房下水可移动,应有返水弯
2、上下水管铺设完毕后,-必须检查下水
3、冷热水必须打压试水之后给水试验,观察 12 小时方可封闭
(压力不小于 0
5Mpa)4、冷水管如走棚加保温管,防止出汗
5、下水管检查口检查到位,重新封紧,确保无渗漏方可砌筑
6、上下水管线用钢钉卡扣固定牢固
7、上水内牙弯头与混水阀之间调正
8、上水管线直线线路 4 米之内不许有接头,冷热水管重叠处可加过管弯头
9、上下水管线入墙部分必须低于墙面或与墙面持平
10、上水管线走线时横平竖直,高度合理预留
11、卫生间走管,可以走棚上,或走墙,如客户特别要求走地,需客户签字认可
12、厨房到卫生间冷热水管线可以走地或走棚
13、下水管使用橡塑板包裹,防噪音
通知业主与楼上取得联系,确认楼上下水无渗漏后方可封棚
15、具体施工尺寸必须事先向客户所求相关稀
