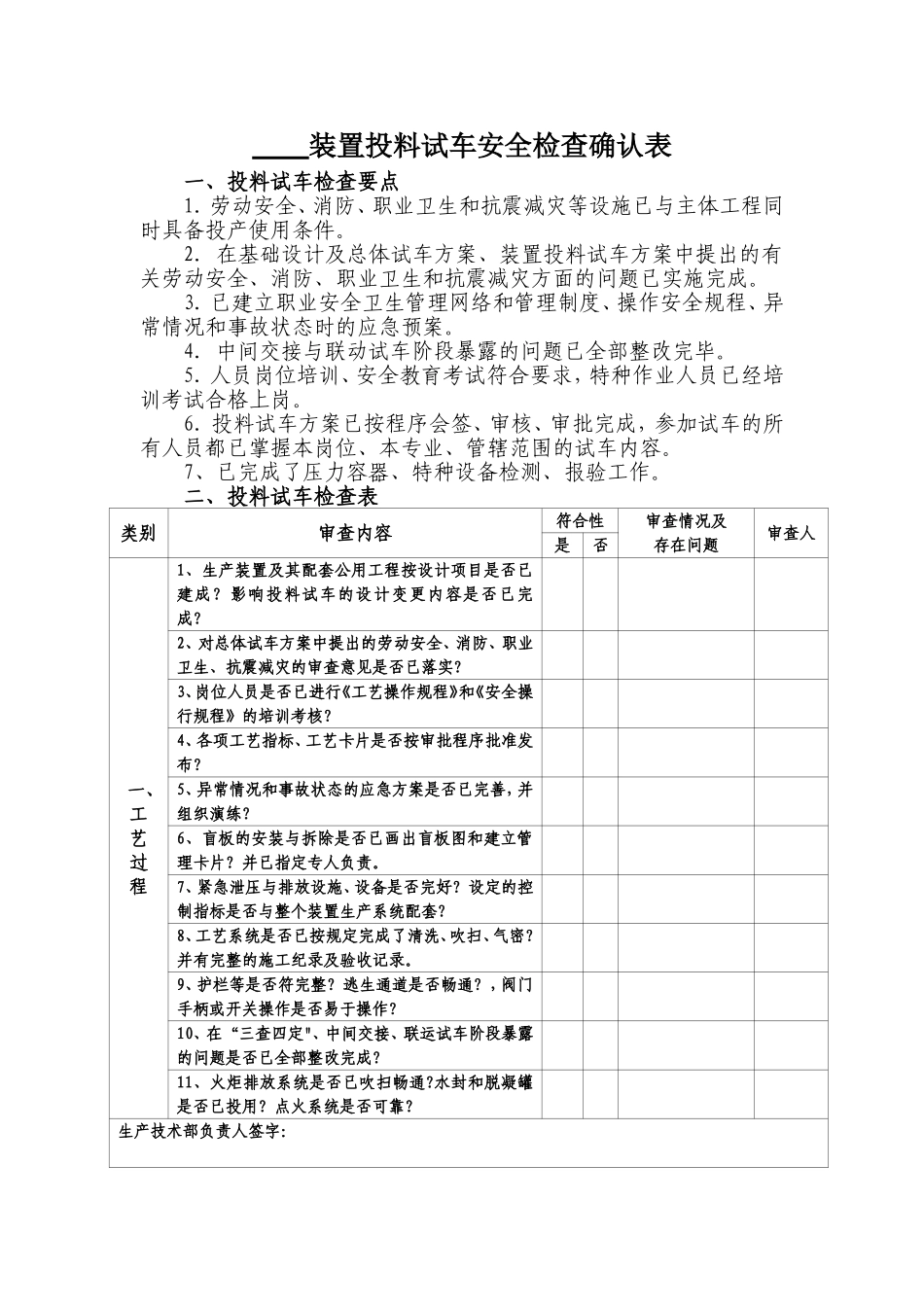

装置投料试车安全检查确认表一、投料试车检查要点1.劳动安全、消防、职业卫生和抗震减灾等设施已与主体工程同时具备投产使用条件
2.在基础设计及总体试车方案、装置投料试车方案中提出的有关劳动安全、消防、职业卫生和抗震减灾方面的问题已实施完成
3.已建立职业安全卫生管理网络和管理制度、操作安全规程、异常情况和事故状态时的应急预案
4.中间交接与联动试车阶段暴露的问题已全部整改完毕
5.人员岗位培训、安全教育考试符合要求,特种作业人员已经培训考试合格上岗
6.投料试车方案已按程序会签、审核、审批完成,参加试车的所有人员都已掌握本岗位、本专业、管辖范围的试车内容
7、已完成了压力容器、特种设备检测、报验工作

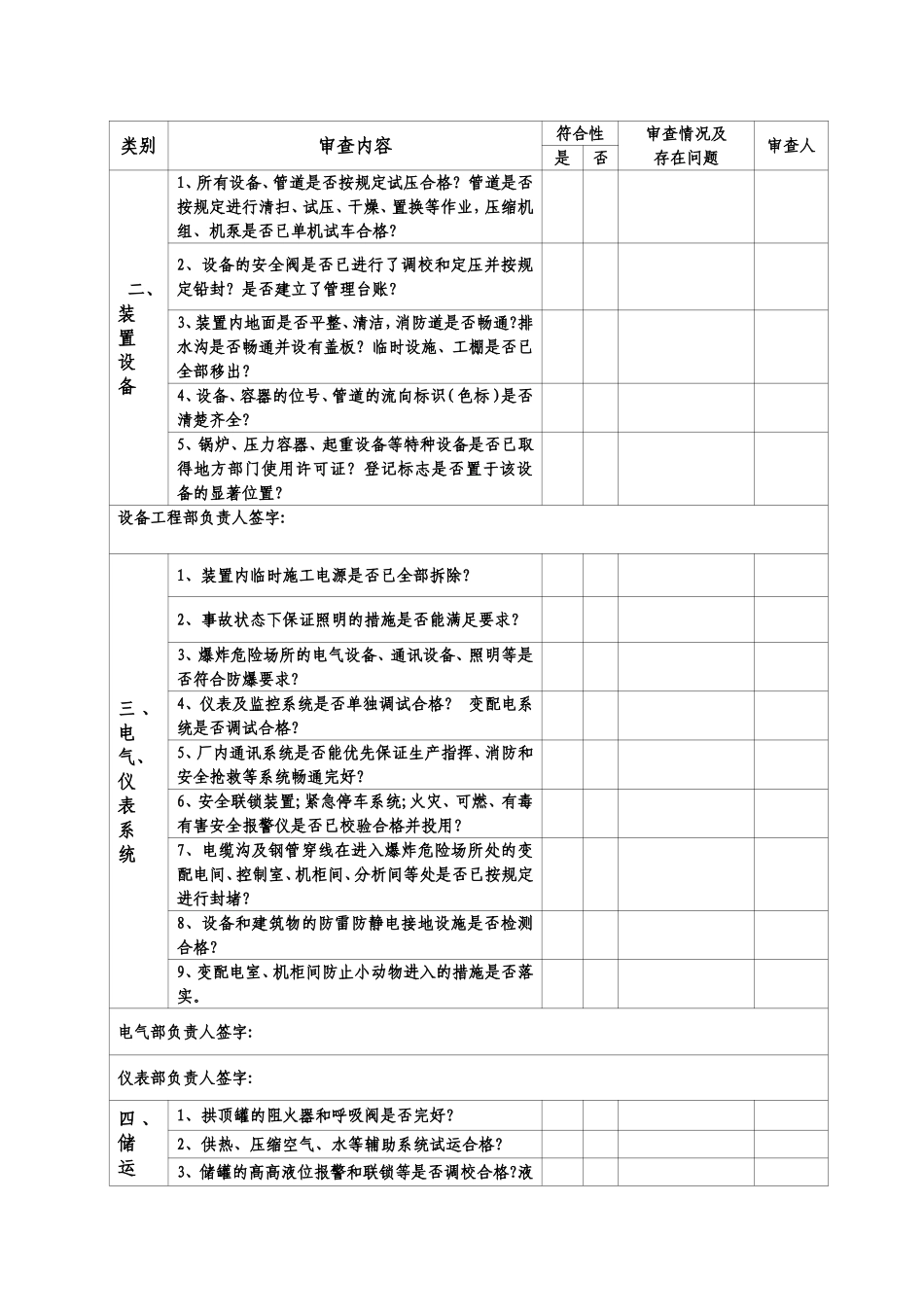

二、投料试车检查表类别审查内容符合性审查情况及存在问题审查人是否 一、工艺过程1、生产装置及其配套公用工程按设计项目是否已建成
影响投料试车的设计变更内容是否已完成
2、对总体试车方案中提出的劳动安全、消防、职业卫生、抗震减灾的审查意见是否已落实
3、岗位人员是否已进行《工艺操作规程》和《安全操行规程》的培训考核
4、各项工艺指标、工艺卡片是否按审批程序批准发布
5、异常情况和事故状态的应急方案是否已完善,并组织演练
6、盲板的安装与拆除是否已画出盲板图和建立管理卡片
并已指定专人负责
7、紧急泄压与排放设施、设备是否完好
设定的控制指标是否与整个装置生产系统配套
8、工艺系统是否已按规定完成了清洗、吹扫、气密
并有完整的施工纪录及验收记录
9、护栏等是否符完整
逃生通道是否畅通
,阀门手柄或开关操作是否易于操作
10、在“三查四定"、中间交接、联运试车阶段暴露的问题是否已全部整改完成
11、火炬排放系统是否已吹扫畅通
水封和脱凝罐是否已投用
点火系统是否可靠

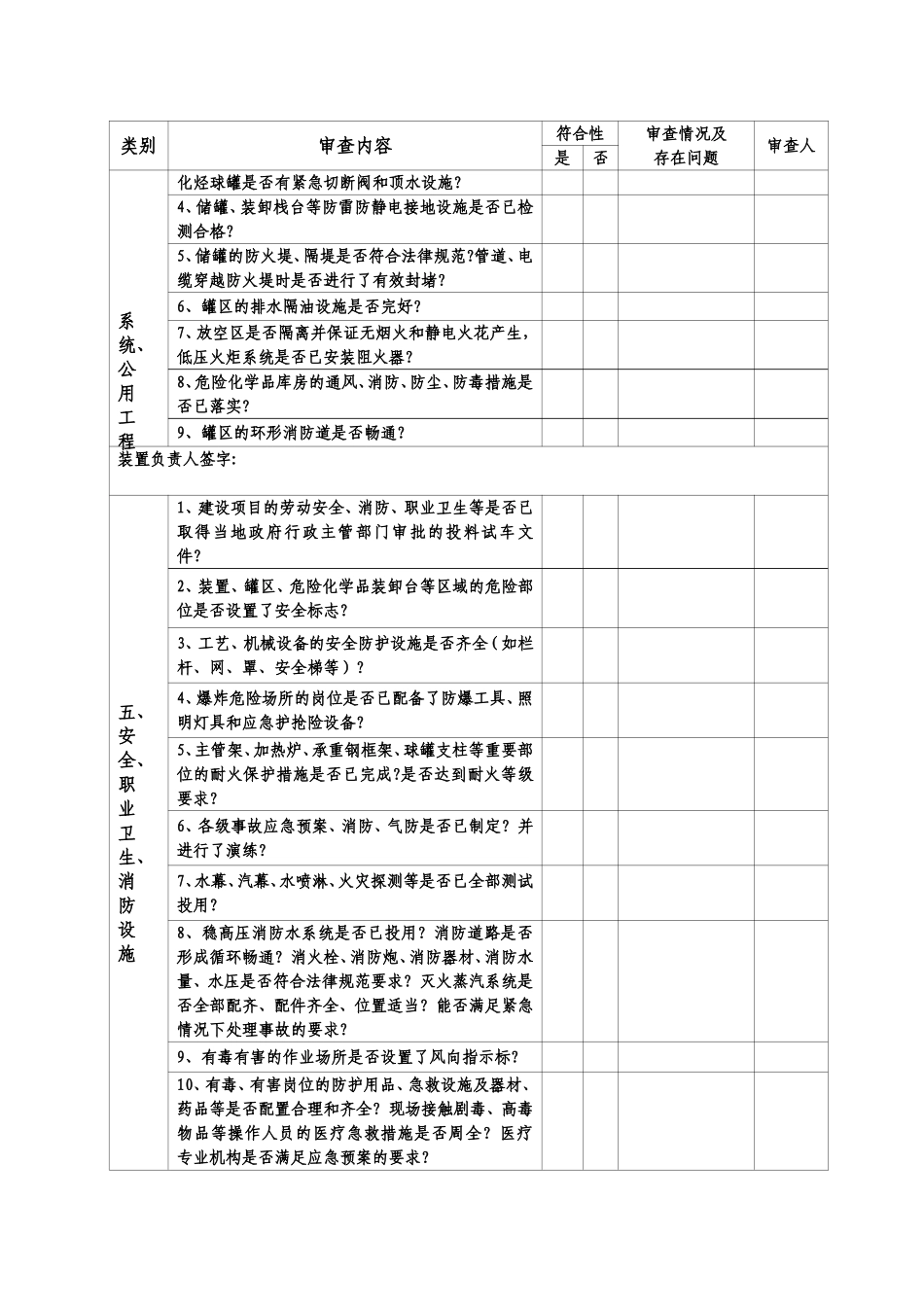

生产技术部负责人签字:类别审查内容符合性审查情况及存在问题审查人是否 二、装置设备1、所有设备、管道是否按规定试压合格
