目 录一、专业工程特点(即构造做法)………………………1(一)地面与楼面工程(二)墙柱面工程(三)顶面工程(四)踢脚线二、监理工作流程…………………………………………4三、监理工作控制目标及控制要点………………………8(一)抹灰工程(二)门、窗安装工程(三)吊顶工程(四)轻质隔墙工程(五)饰面板(砖)工程(六)细部工程(七)涂饰工程(八)裱糊与软包工程(九)地面工程四、监理工作的方法及措施…………………………………18ABCD 楼装饰工程监理细则 本工程依据《建设监理合同》,对工程实施装饰阶段的监理制定装饰工程监理细则,根据工程特别性,针对现场实际进展情况,对于一些技术控制点进行总体阐述

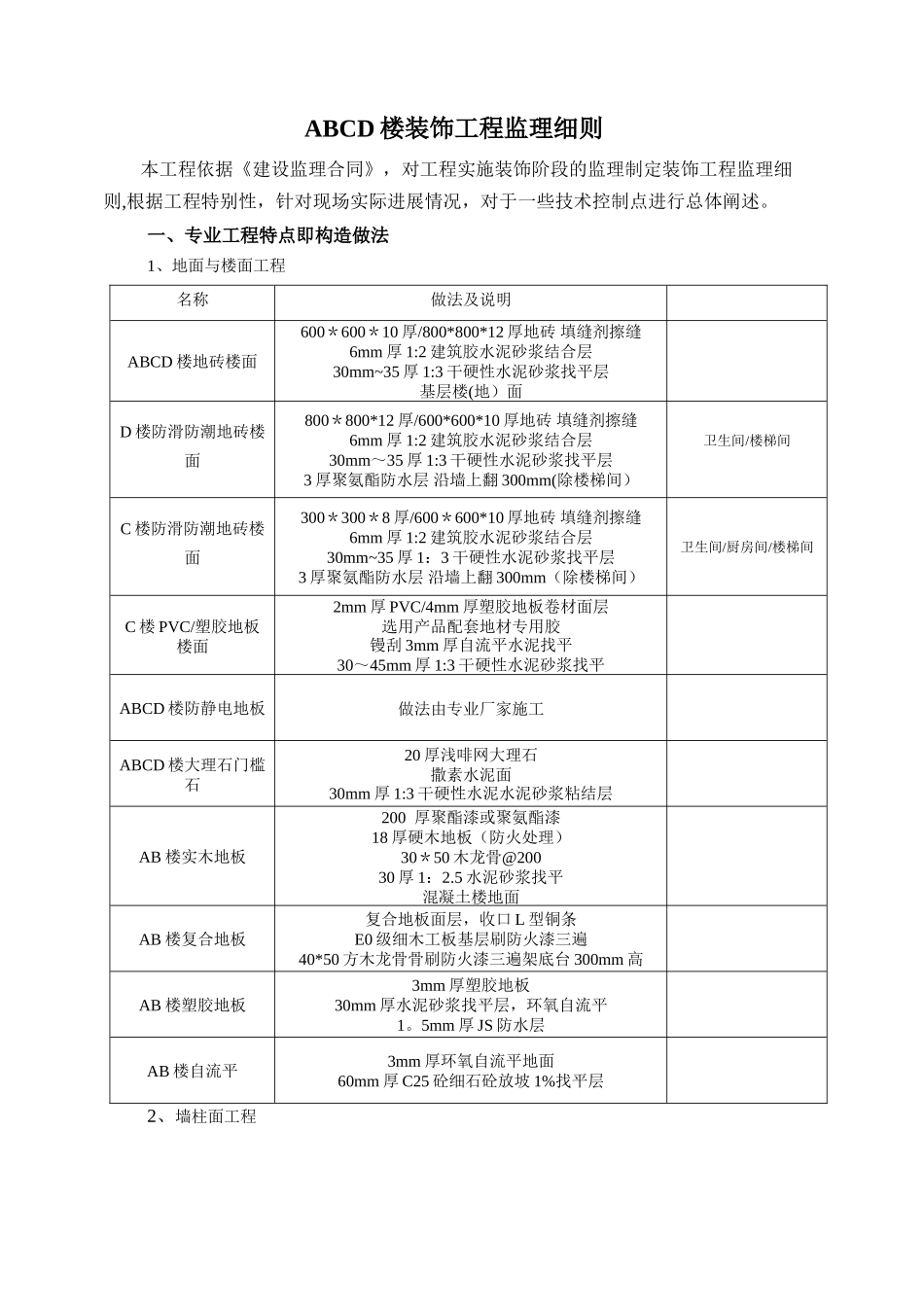

一、专业工程特点即构造做法1、地面与楼面工程名称做法及说明ABCD 楼地砖楼面600*600*10 厚/800*800*12 厚地砖 填缝剂擦缝6mm 厚 1:2 建筑胶水泥砂浆结合层30mm~35 厚 1:3 干硬性水泥砂浆找平层基层楼(地)面D 楼防滑防潮地砖楼面800*800*12 厚/600*600*10 厚地砖 填缝剂擦缝6mm 厚 1:2 建筑胶水泥砂浆结合层30mm~35 厚 1:3 干硬性水泥砂浆找平层3 厚聚氨酯防水层 沿墙上翻 300mm(除楼梯间)卫生间/楼梯间C 楼防滑防潮地砖楼面300*300*8 厚/600*600*10 厚地砖 填缝剂擦缝6mm 厚 1:2 建筑胶水泥砂浆结合层30mm~35 厚 1:3 干硬性水泥砂浆找平层3 厚聚氨酯防水层 沿墙上翻 300mm(除楼梯间)卫生间/厨房间/楼梯间C 楼 PVC/塑胶地板楼面2mm 厚 PVC/4mm 厚塑胶地板卷材面层选用产品配套地材专用胶镘刮 3mm 厚自流平水泥找平30~45mm 厚 1:3 干硬性水泥砂浆找平ABCD 楼防静电地板做法由专业厂家施工ABCD 楼大理石门槛石20 厚浅啡网大理石撒素水泥面3
