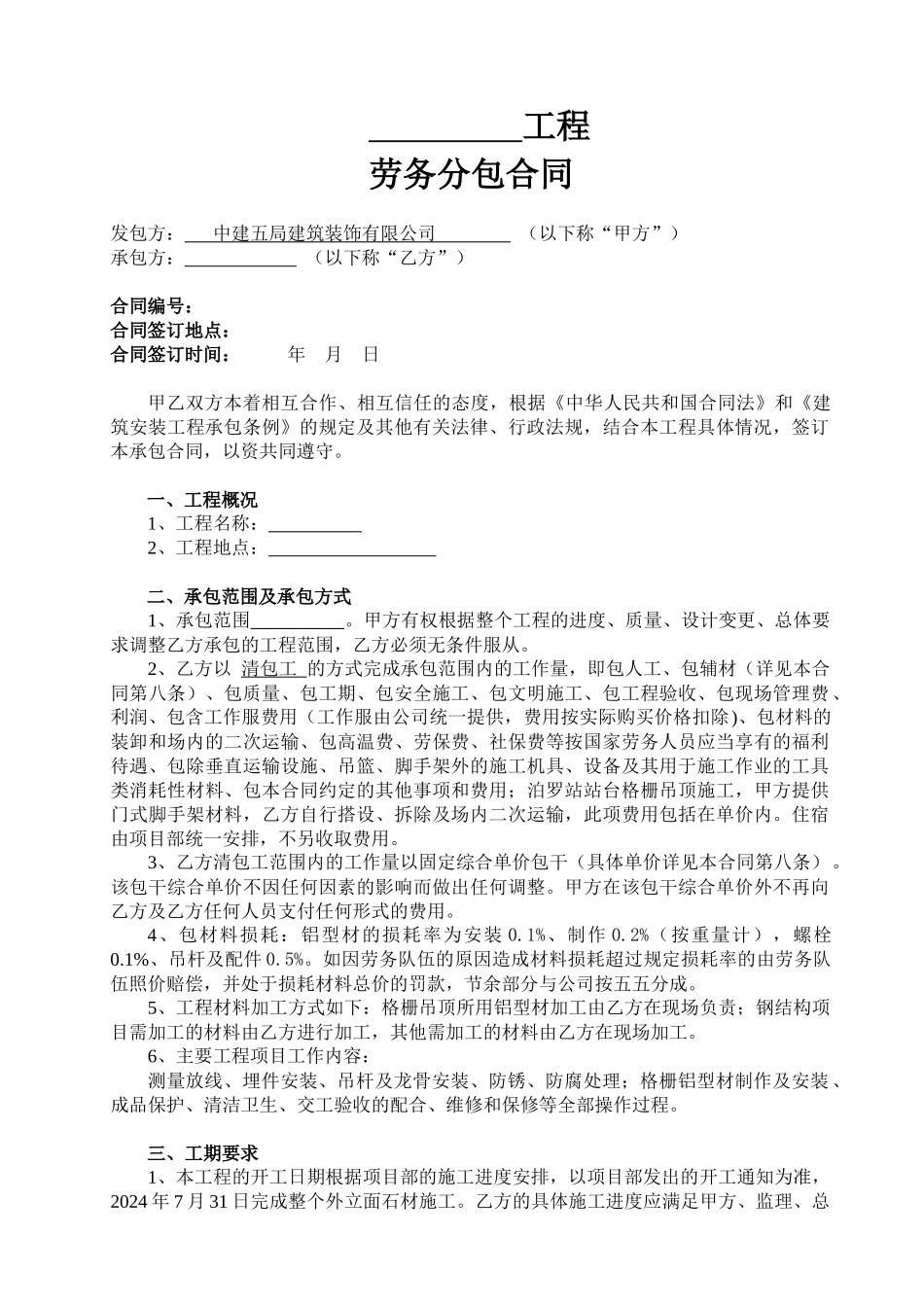

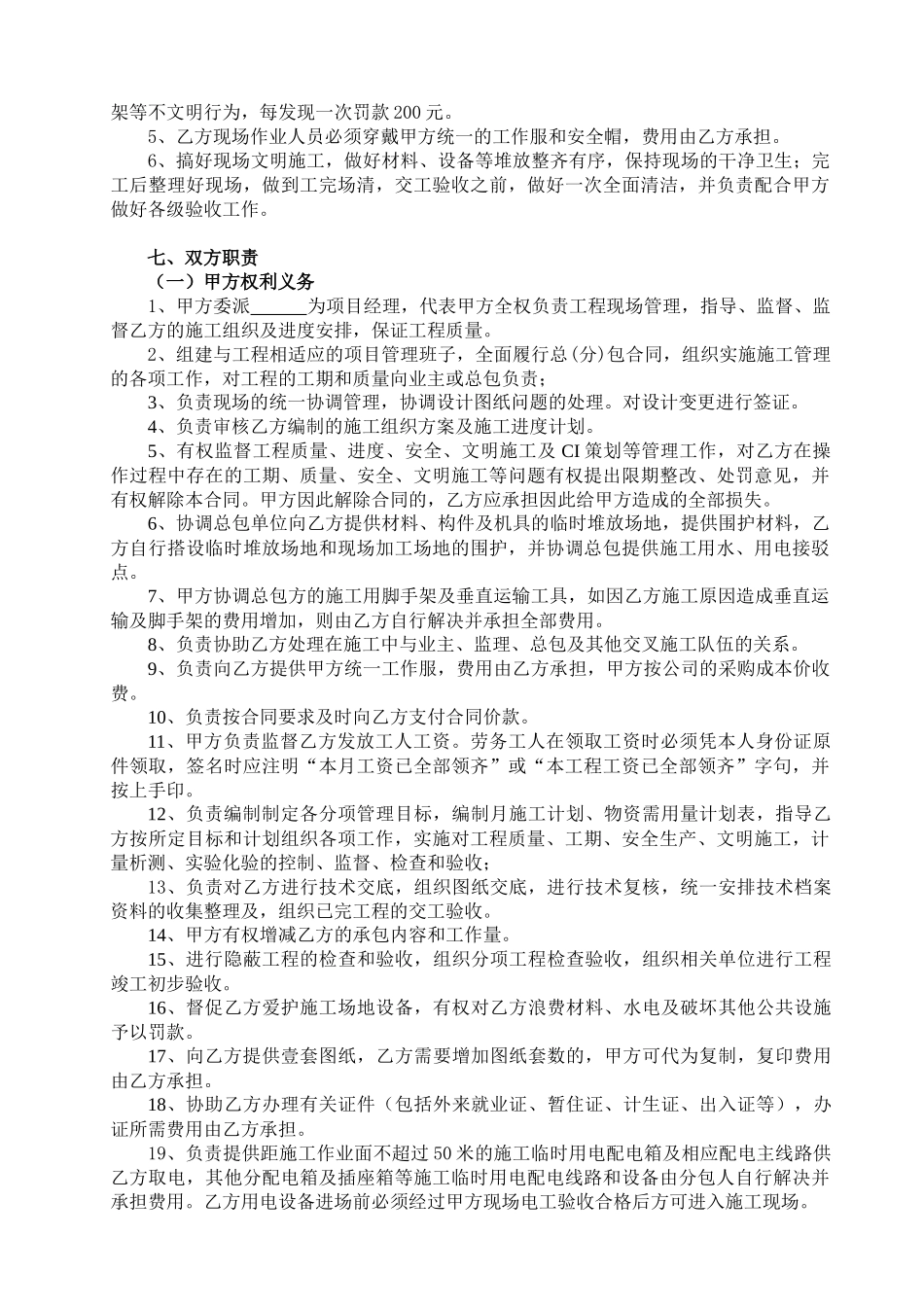

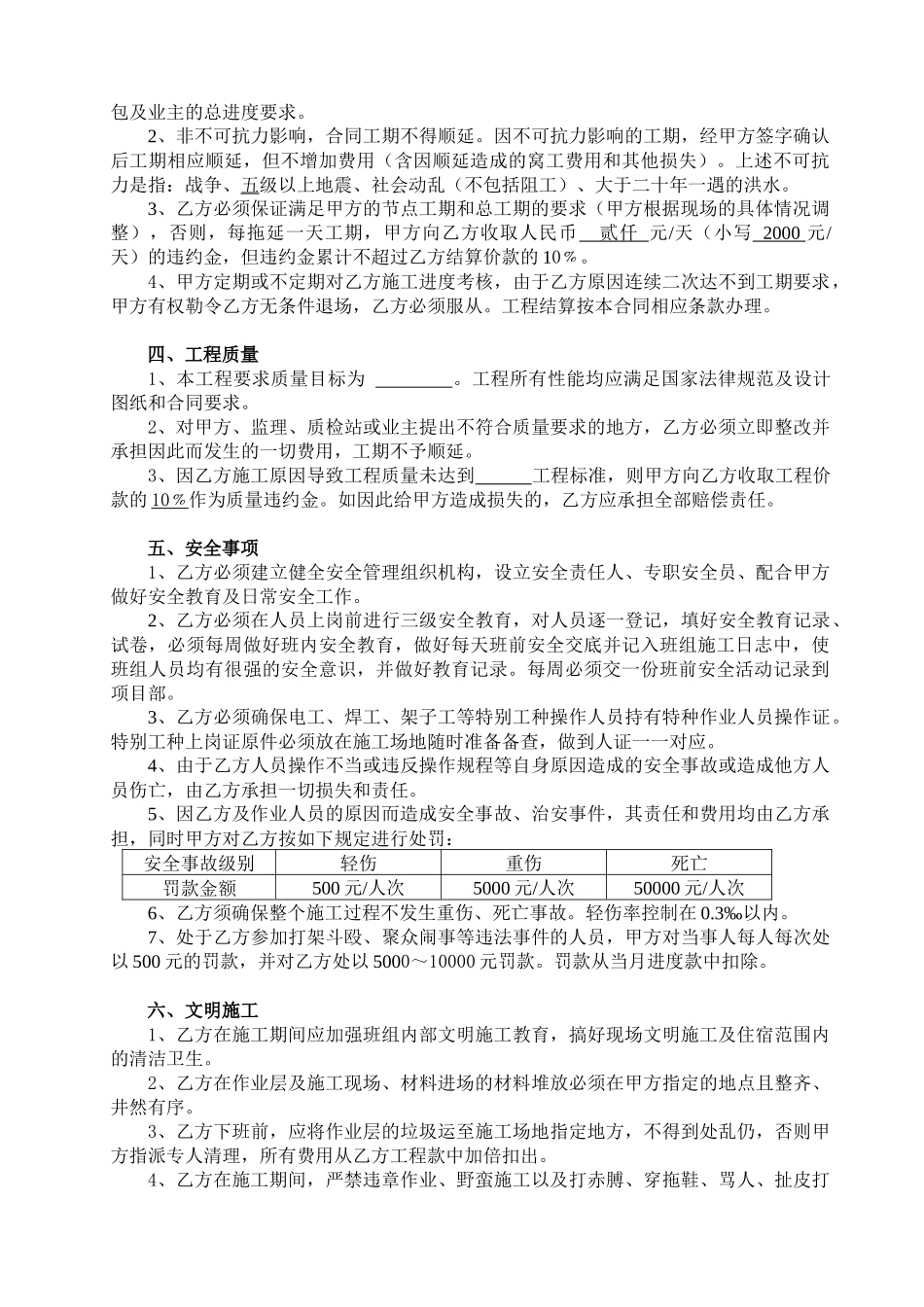

工程劳务分包合同发包方: 中建五局建筑装饰有限公司 (以下称“甲方”)承包方: (以下称“乙方”)合同编号: 合同签订地点: 合同签订时间: 年 月 日甲乙双方本着相互合作、相互信任的态度,根据《中华人民共和国合同法》和《建筑安装工程承包条例》的规定及其他有关法律、行政法规,结合本工程具体情况,签订本承包合同,以资共同遵守。一、工程概况1、工程名称: 2、工程地点: 二、承包范围及承包方式1、承包范围 。甲方有权根据整个工程的进度、质量、设计变更、总体要求调整乙方承包的工程范围,乙方必须无条件服从。2、乙方以 清包工 的方式完成承包范围内的工作量,即包人工、包辅材(详见本合同第八条)、包质量、包工期、包安全施工、包文明施工、包工程验收、包现场管理费、利润、包含工作服费用(工作服由公司统一提供,费用按实际购买价格扣除)、包材料的装卸和场内的二次运输、包高温费、劳保费、社保费等按国家劳务人员应当享有的福利待遇、包除垂直运输设施、吊篮、脚手架外的施工机具、设备及其用于施工作业的工具类消耗性材料、包本合同约定的其他事项和费用;泊罗站站台格栅吊顶施工,甲方提供门式脚手架材料,乙方自行搭设、拆除及场内二次运输,此项费用包括在单价内。住宿由项目部统一安排,不另收取费用。3、乙方清包工范围内的工作量以固定综合单价包干(具体单价详见本合同第八条)。该包干综合单价不因任何因素的影响而做出任何调整。甲方在该包干综合单价外不再向乙方及乙方任何人员支付任何形式的费用。4、包材料损耗:铝型材的损耗率为安装 0.1%、制作 0.2%(按重量计),螺栓0.1%、吊杆及配件 0.5%。如因劳务队伍的原因造成材料损耗超过规定损耗率的由劳务队伍照价赔偿,并处于损耗材料总价的罚款,节余部分与公司按五五分成。5、工程材料加工方式如下:格栅吊顶所用铝型材加工由乙方在现场负责;钢结构项目需加工的材料由乙方进行加工,其他需加工的材料由乙方在现场加工。6、主要工程项目工作内容:测量放线、埋件安装、吊杆及龙骨安装、防锈、防腐处理;格栅铝型材制作及安装 、成品保护、清洁卫生、交工验收的配合、维修和保修等全部操作过程。三、工期要求1、本工程的开工日期根据项目部的施工进度安排,以项目部发出的开工通知为准, 2024 年 7 月 31 日完成整个外立面石材施工。乙方的具体施工进度应满足甲方、监理、总包及业主的总进度要求。2、非不可抗力影响,合同工期不得顺...
