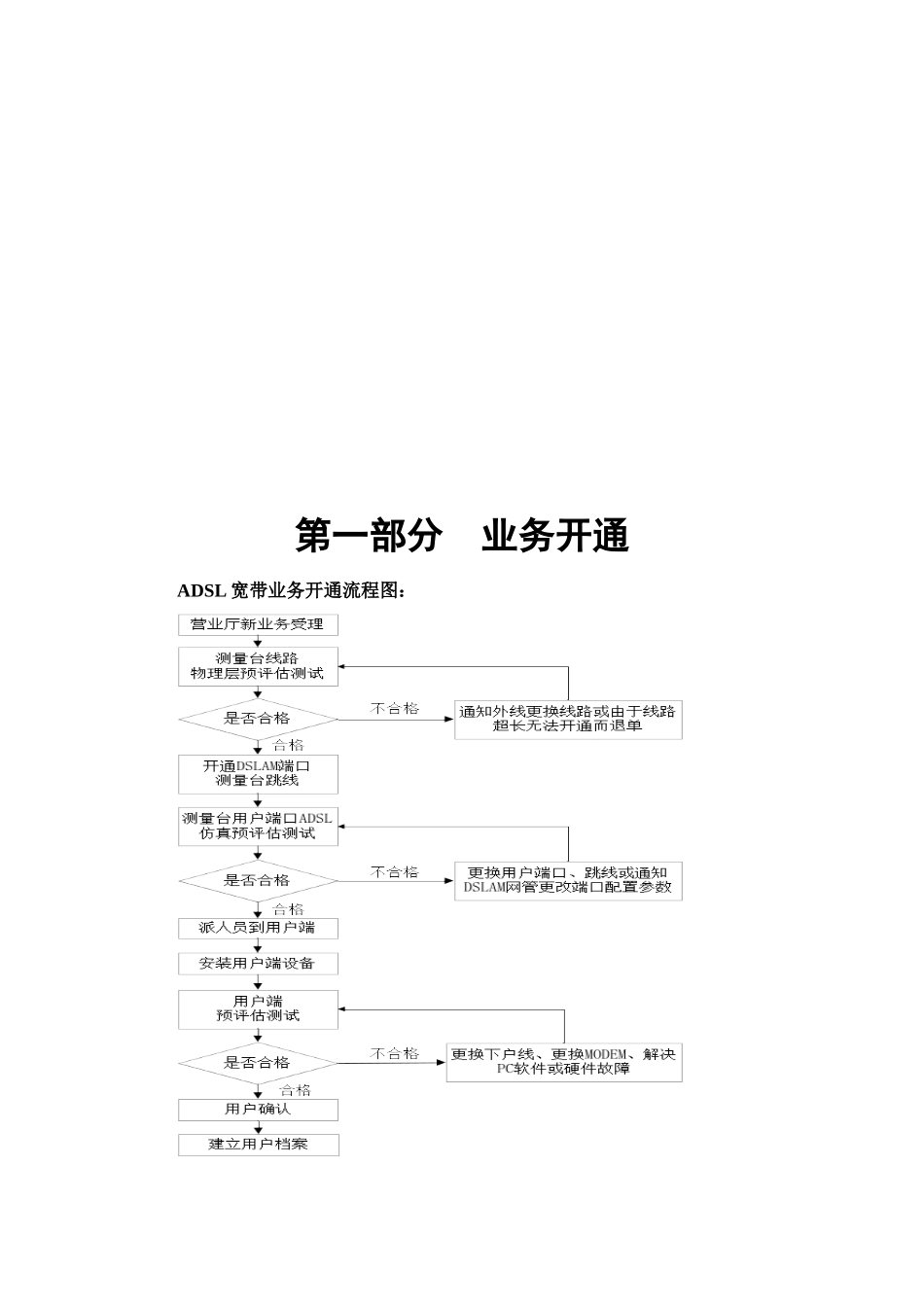

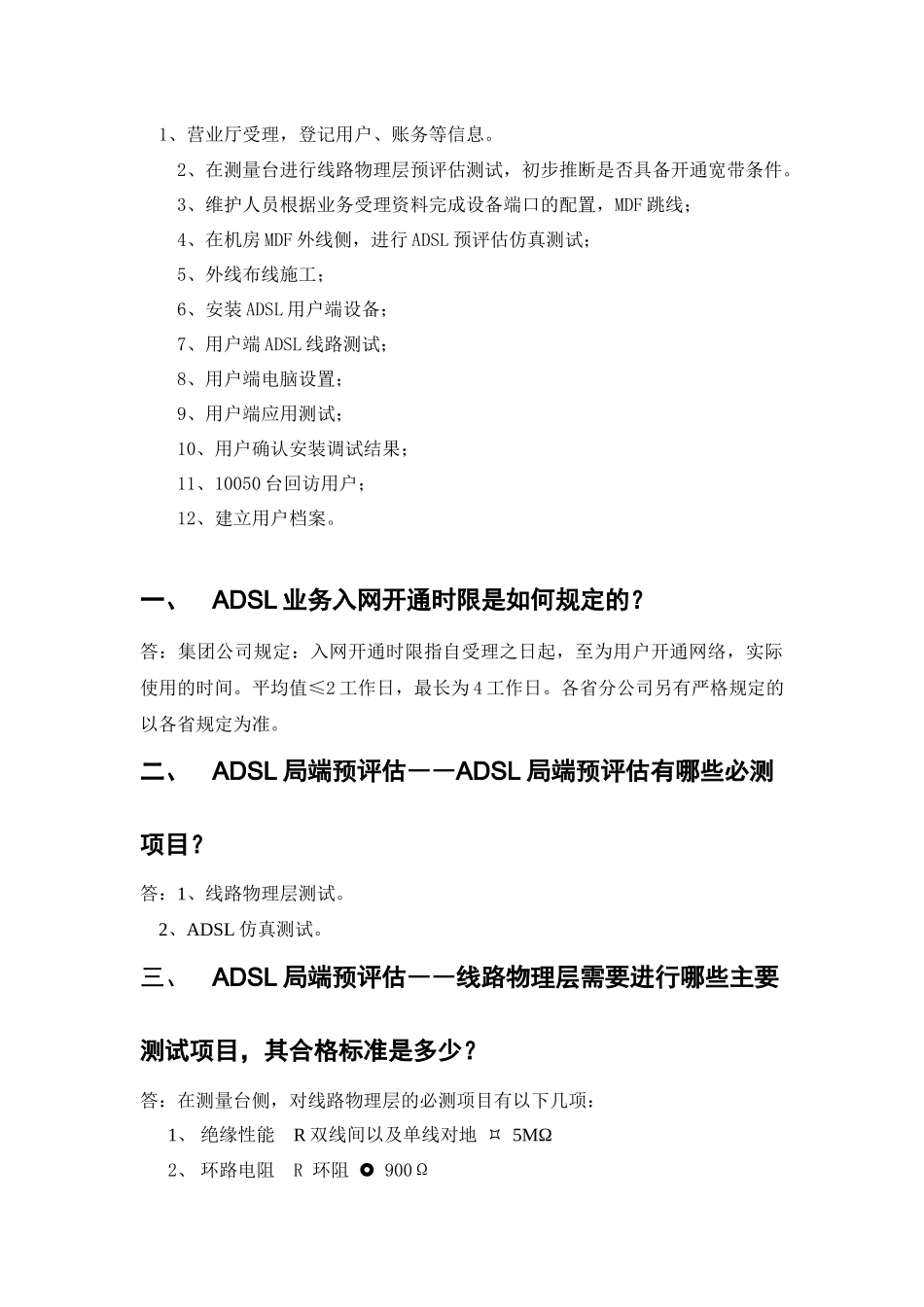

ADSL 业务开通和故障处理作业指导手册第一部分 业务开通ADSL 宽带业务开通流程图: 1、营业厅受理,登记用户、账务等信息。2、在测量台进行线路物理层预评估测试,初步推断是否具备开通宽带条件。3、维护人员根据业务受理资料完成设备端口的配置,MDF 跳线;4、在机房 MDF 外线侧,进行 ADSL 预评估仿真测试;5、外线布线施工;6、安装 ADSL 用户端设备;7、用户端 ADSL 线路测试;8、用户端电脑设置;9、用户端应用测试;10、用户确认安装调试结果;11、10050 台回访用户;12、建立用户档案。一、ADSL 业务入网开通时限是如何规定的?答:集团公司规定:入网开通时限指自受理之日起,至为用户开通网络,实际使用的时间。平均值≤2 工作日,最长为 4 工作日。各省分公司另有严格规定的以各省规定为准。二、ADSL 局端预评估――ADSL 局端预评估有哪些必测项目?答:1、线路物理层测试。 2、ADSL 仿真测试。三、ADSL 局端预评估――线路物理层需要进行哪些主要测试项目,其合格标准是多少?答:在测量台侧,对线路物理层的必测项目有以下几项:1、 绝缘性能 R 双线间以及单线对地 5MΩ 2、 环路电阻 R 环阻 900Ω四、ADSL 局端预评估――ADSL 仿真测试有哪些必测项目,其合格标准是多少?答:在测量台侧,对 ADSL 仿真的必测项目有以下几项:1、 最大可用速率 上行 600kbps(MDF 用户端口测试,甩开用户外线)下行 6000kbps(MDF 用户端口测试,甩开用户外线)2、 通道占用率 上行 90% 下行 80%3、 噪声容限 上行 6dB 下行 6dB4、 线路衰减 上行 6dB 下行 9dB五、ADSL 局端预评估――ADSL 仿真预评估测试未达到指标要求应如何处理?答:更换用户端口、更换跳线。六、 宽带装维人员在上门服务前,应注意那些事项?答:1、上门服务前主动与用户预约上门时间,了解用户是否有网卡、电脑软硬件配置情况,并按时上门服务。 2、准备好工具、仪表、材料等有关物品。 3、按规定统一着装,佩戴铁通徽标和工号牌。七、 上门服务时应携带哪些工具材料?答:1、工具仪表类:工具包、ADSL 线路测试仪、查线机、压线钳、螺丝刀(一字、十字)、偏口钳、尖嘴钳、锤子;2、材料类:接线盒、双绞线、五类线、ADSL 猫、语音分离器、胶带、RJ-11 水晶头、RJ-45 水晶头、卡钉;3、其它类:鞋套、垫布、抹布、垃圾清理袋、服务卡、施工单。八、入室施工要求...
