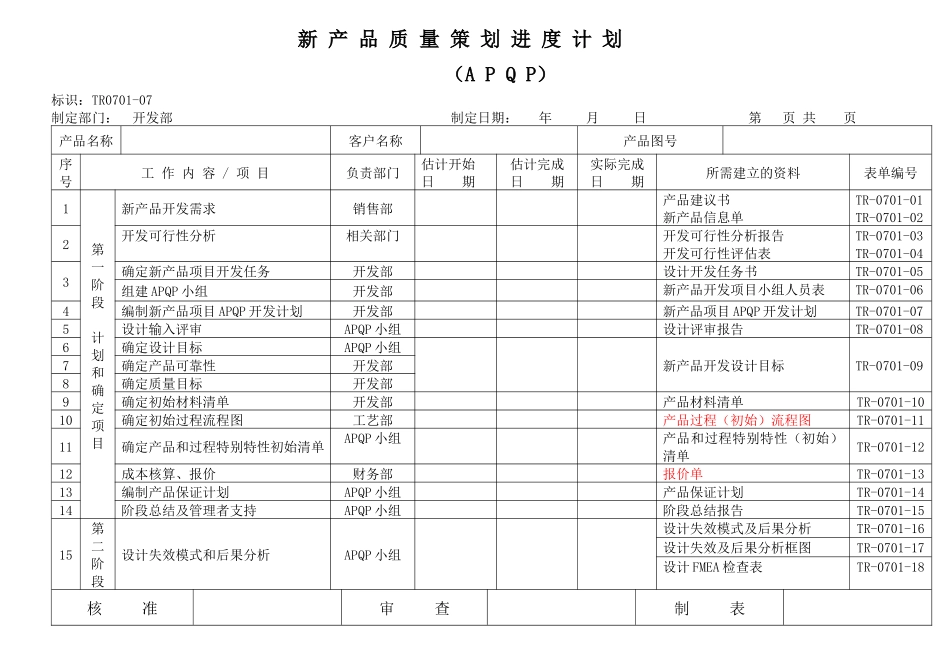

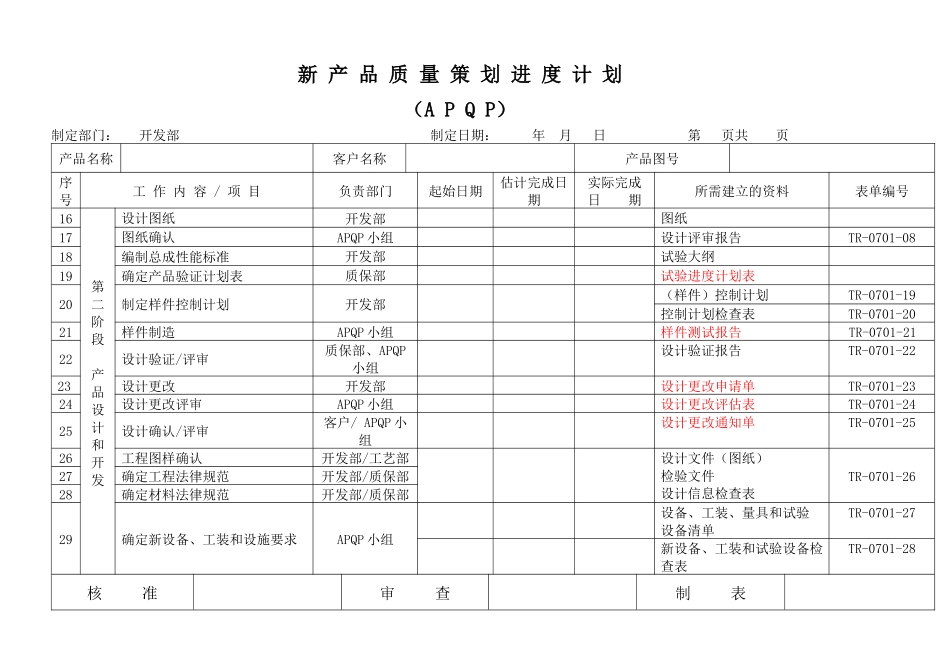

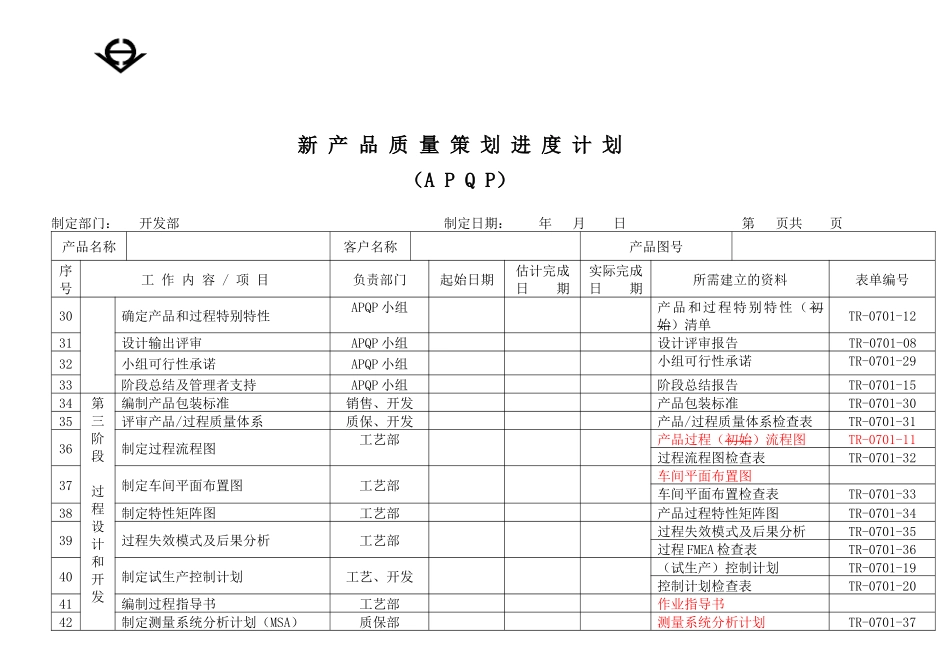

新 产 品 质 量 策 划 进 度 计 划 (A P Q P)标识:TR0701-07制定部门: 开发部 制定日期: 年 月 日 第 页 共 页产品名称客户名称产品图号序号工 作 内 容 / 项 目负责部门估计开始日 期估计完成日 期实际完成日 期所需建立的资料表单编号1第一阶段计划和确定项目新产品开发需求销售部产品建议书新产品信息单TR-0701-01TR-0701-022开发可行性分析相关部门开发可行性分析报告开发可行性评估表TR-0701-03TR-0701-043确定新产品项目开发任务开发部设计开发任务书TR-0701-05组建 APQP 小组开发部新产品开发项目小组人员表TR-0701-064编制新产品项目 APQP 开发计划开发部新产品项目 APQP 开发计划TR-0701-075设计输入评审APQP 小组设计评审报告TR-0701-086确定设计目标APQP 小组新产品开发设计目标TR-0701-097确定产品可靠性开发部8确定质量目标开发部9确定初始材料清单开发部产品材料清单TR-0701-1010确定初始过程流程图工艺部产品过程(初始)流程图TR-0701-1111确定产品和过程特别特性初始清单APQP 小组产品和过程特别特性(初始)清单TR-0701-1212成本核算、报价财务部报价单TR-0701-1313编制产品保证计划APQP 小组产品保证计划TR-0701-1414阶段总结及管理者支持APQP 小组 阶段总结报告TR-0701-1515第二阶段设计失效模式和后果分析APQP 小组设计失效模式及后果分析TR-0701-16设计失效及后果分析框图TR-0701-17设计 FMEA 检查表TR-0701-18核 准审 查制 表新 产 品 质 量 策 划 进 度 计 划(A P Q P)制定部门: 开发部 制定日期: 年 月 日 第 页共 页产品名称客户
