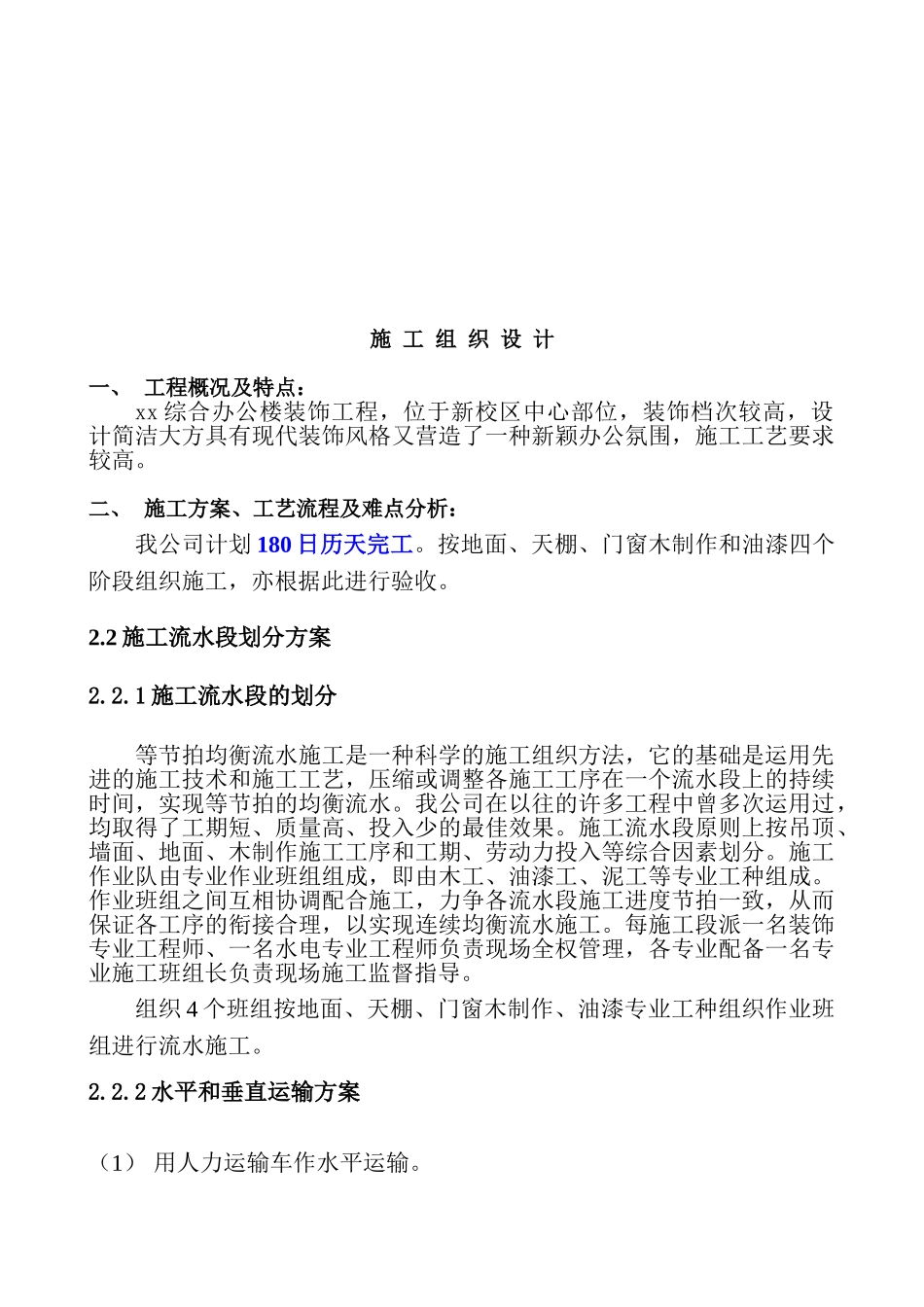

xx 综合办公楼装饰施工组织设计编制单位:河南 xx 建筑装饰工程有限公司编制日期:二 00 二年三月目 录一、 工程概况及特点二、 主要施工方案、工艺流程及难点分析三、 施工网络计划图四、 劳动力计划曲线图五、 工程施工主要机具、设备配备计划六、 质量目标、质量保证要点及技术组织措施七、 安全生产目标、保证措施及施工组织措施八、 环境保护及文明施工目标和保证措施九、 工期和进度保证措施施 工 组 织 设 计一、 工程概况及特点:xx 综合办公楼装饰工程,位于新校区中心部位,装饰档次较高,设计简洁大方具有现代装饰风格又营造了一种新颖办公氛围,施工工艺要求较高
二、 施工方案、工艺流程及难点分析:我公司计划 180 日历天完工
按地面、天棚、门窗木制作和油漆四个阶段组织施工,亦根据此进行验收
2 施工流水段划分方案2
1 施工流水段的划分等节拍均衡流水施工是一种科学的施工组织方法,它的基础是运用先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实现等节拍的均衡流水
我公司在以往的许多工程中曾多次运用过,均取得了工期短、质量高、投入少的最佳效果
施工流水段原则上按吊顶、墙面、地面、木制作施工工序和工期、劳动力投入等综合因素划分
施工作业队由专业作业班组组成,即由木工、油漆工、泥工等专业工种组成
作业班组之间互相协调配合施工,力争各流水段施工进度节拍一致,从而保证各工序的衔接合理,以实现连续均衡流水施工
每施工段派一名装饰专业工程师、一名水电专业工程师负责现场全权管理,各专业配备一名专业施工班组长负责现场施工监督指导
组织 4 个班组按地面、天棚、门窗木制作、油漆专业工种组织作业班组进行流水施工
2 水平和垂直运输方案(1) 用人力运输车作水平运输

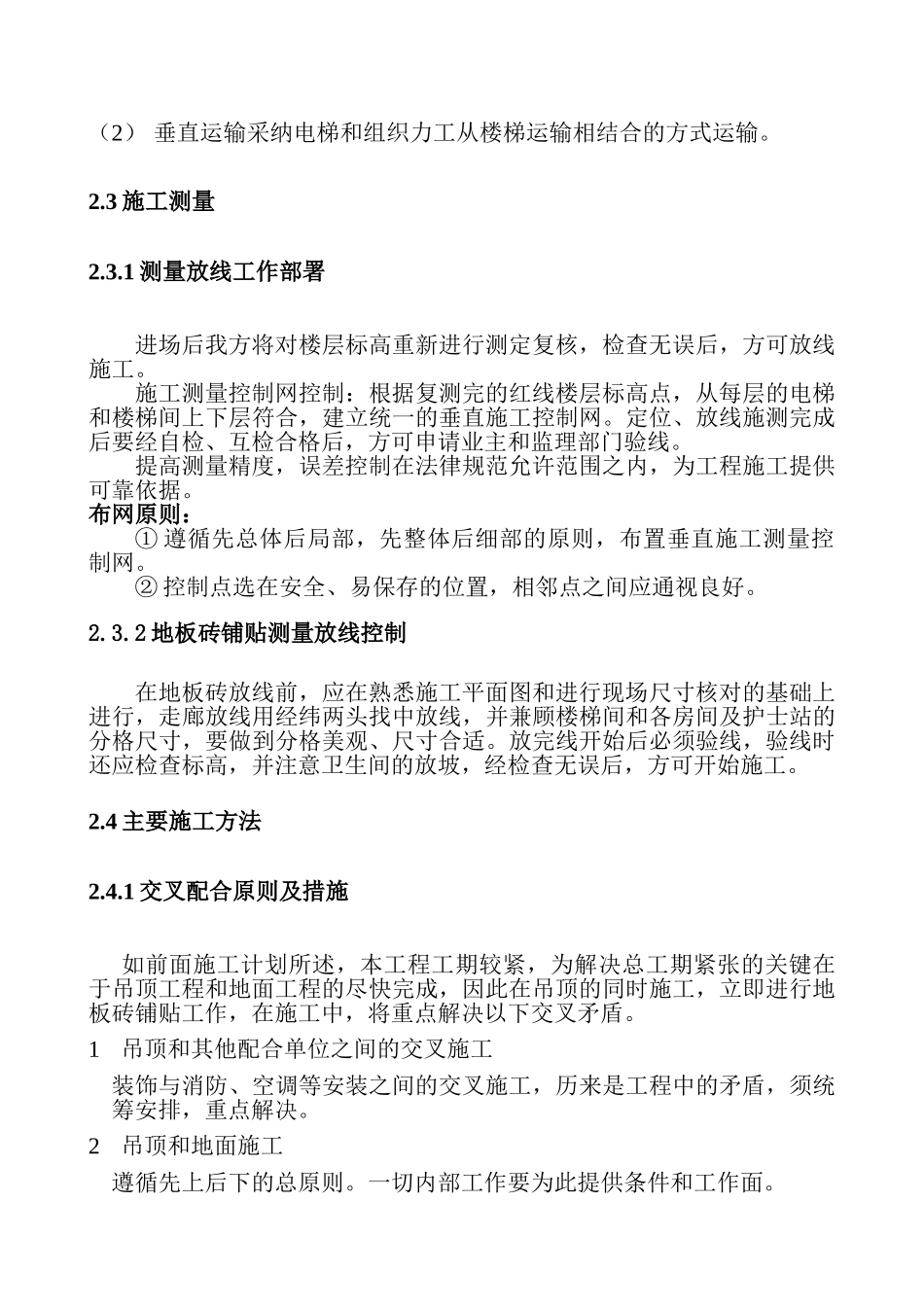

(2) 垂直运输采纳电梯和组织力工从楼梯运输相结合的方式运输
3 施工测量2
