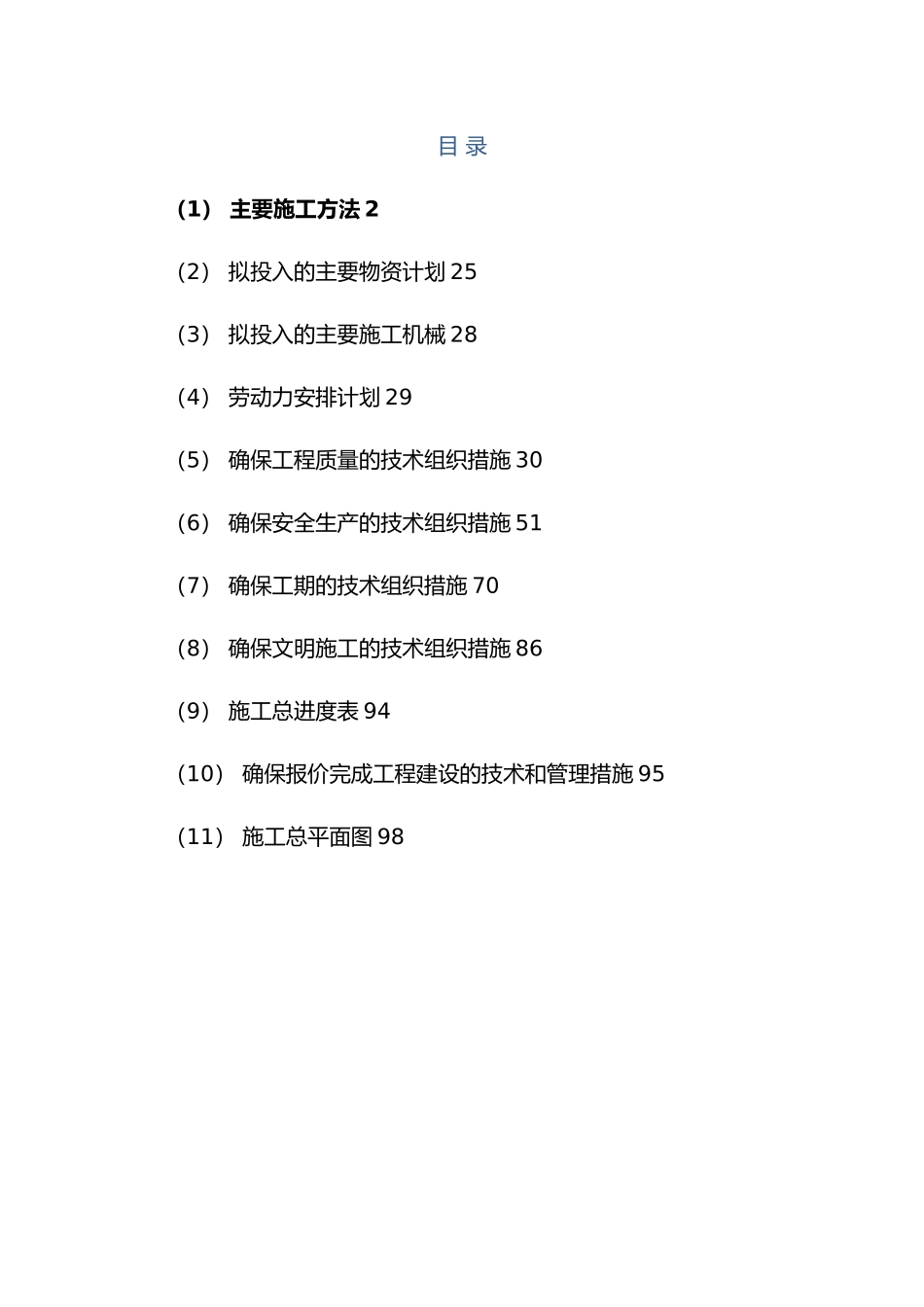

目 录(1) 主要施工方法 2(2) 拟投入的主要物资计划 25(3) 拟投入的主要施工机械 28(4) 劳动力安排计划 29(5) 确保工程质量的技术组织措施 30(6) 确保安全生产的技术组织措施 51(7) 确保工期的技术组织措施 70(8) 确保文明施工的技术组织措施 86(9) 施工总进度表 94(10) 确保报价完成工程建设的技术和管理措施 95(11) 施工总平面图 98(1) 主要施工方法一、设备安装部分:1
主要施工程序设备安装应遵循先大件后小件、先里后外的安装原则
设备安装主要施工程序(主要为风机盘管、空气处理机组等):2
设备安装施工准备(1)施工前,熟悉施工图纸和设备的技术文件,做好图纸会审、技术交底等准备工作;当设备安装有特别安装要求(如防震、防尘、防辐射等)时,应在安装地点具备相应的条件或实行措施后,方可进行相应工序的施工
(2)利用建筑结构作为起吊、搬运设备的承力点时,应协助相关部门对结构的承载力进行核算,必要时经设计单位同意,方可利用
(3)设备开箱时,应在建设与监理单位有关人员参加下,按下列项目进行检查并作好检查、记录
箱号、箱数、技术参数和性能要求均需符合行业标准、设计要求和合同约定
设备的名称、型号与规格b
装箱清单、设备技术文件资料、配件与专用工具c
设备有无缺损件、表面有无损坏和锈蚀d
其他需要记录的情况(4)设备与其零部件和专用工具,均应妥善保管、放置,做好防潮防盗等保护工作,不得使其变形损坏、锈蚀、错乱或丢失
(5)设备基础的定位尺寸,几何尺寸和质量要求,经检验应符合要求,并做好验收记录
(6)设备基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等杂物均应清除洁净;预埋地脚螺栓的螺纹和螺母应保护完好
设备吊装运输主要施工方法与技术要求(1)设备拖运① 施工前熟悉施工现场设备布置平面图,熟悉现场设备安装位置和方向
