XXX隧道工程编号:XX 隧道支护(喷射混凝土)施工技术交底XXX施工技术交底书单位工程名称:XX 隧道 No
分部工程名称:支护分项工程(工序)名称:喷射混凝土一、交底范围XXX 隧道(里程段落)段(围岩级别)级围岩喷射混凝土施工二、施工程序及操作要点 2
1 施工程序(1)隧道内初期支护喷射混凝土采用湿喷工艺
施工程序:施工准湿喷混合料拌和 f 混合料运输 f 喷射混凝土 f 检查验收 f 清理施工机具 f 养护

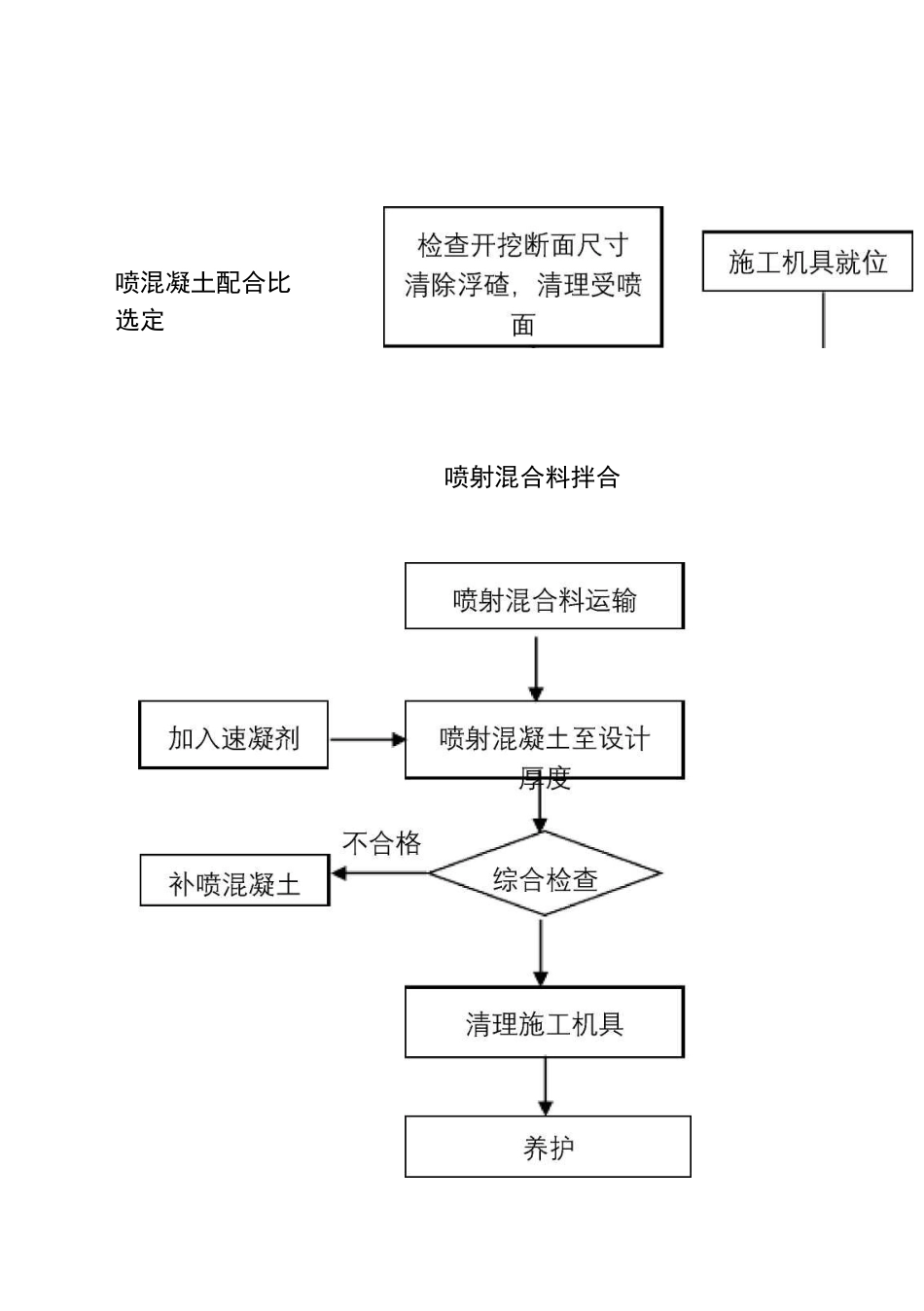

(2)工艺流程见下图喷混凝土配合比选定喷射混合料拌合2
2 操作要点2
1 断面检查及清理喷射前应检查开挖断面尺寸,清除开挖面拱部的松动岩块及拱脚与墙脚处的岩屑灰尘等杂物,欠挖处要补凿够
2 机具就位施工前,根据实际情况确定现场施工需要的罐车、湿喷机以及保障的相关机电数量和正常使用
湿喷机开机顺序:湿喷机各种管线安装一接通电源一开髙压风 f 启动速凝剂计量泵、主电机、振动器一加入喷射混凝土及液体速凝剂 f 喷射混凝土
3混合料搅拌、运输湿喷混凝土采用强制式自动计量 JS750 搅拌机搅拌,搅拌时间不得少于 2min
采用 6m3 混凝土罐车运输,随拌随运
当工作面量大时,增加运输车辆交替运料,满足湿喷混合料的供应
在运输过程中,运输罐车混凝土罐要转速均匀,防止混凝土产生离析、水泥浆流失、坍落度变化以及初凝等现象
4喷射混凝土(1)喷射混凝土前,为减少首层粗骨料的回弹量,必要时先喷一薄层水泥砂浆,待终凝后再喷射混凝土
(2)有条件情况下,宜将喷头固定在机械手上进行喷射作业;条件不许可,采用人工掌握喷头时,应由两人共同操作喷头
(3)喷射混凝土作业应采用分段、分片、分层依次进行,喷射混凝土应每环应及时封闭
为提高工作效率和保证质量,可按照先墙后拱,自下而上的喷射顺序施喷
岩面凹凸不平时,应先喷凹处后找平,喷射时喷嘴料束应呈螺旋轨迹路线缓
