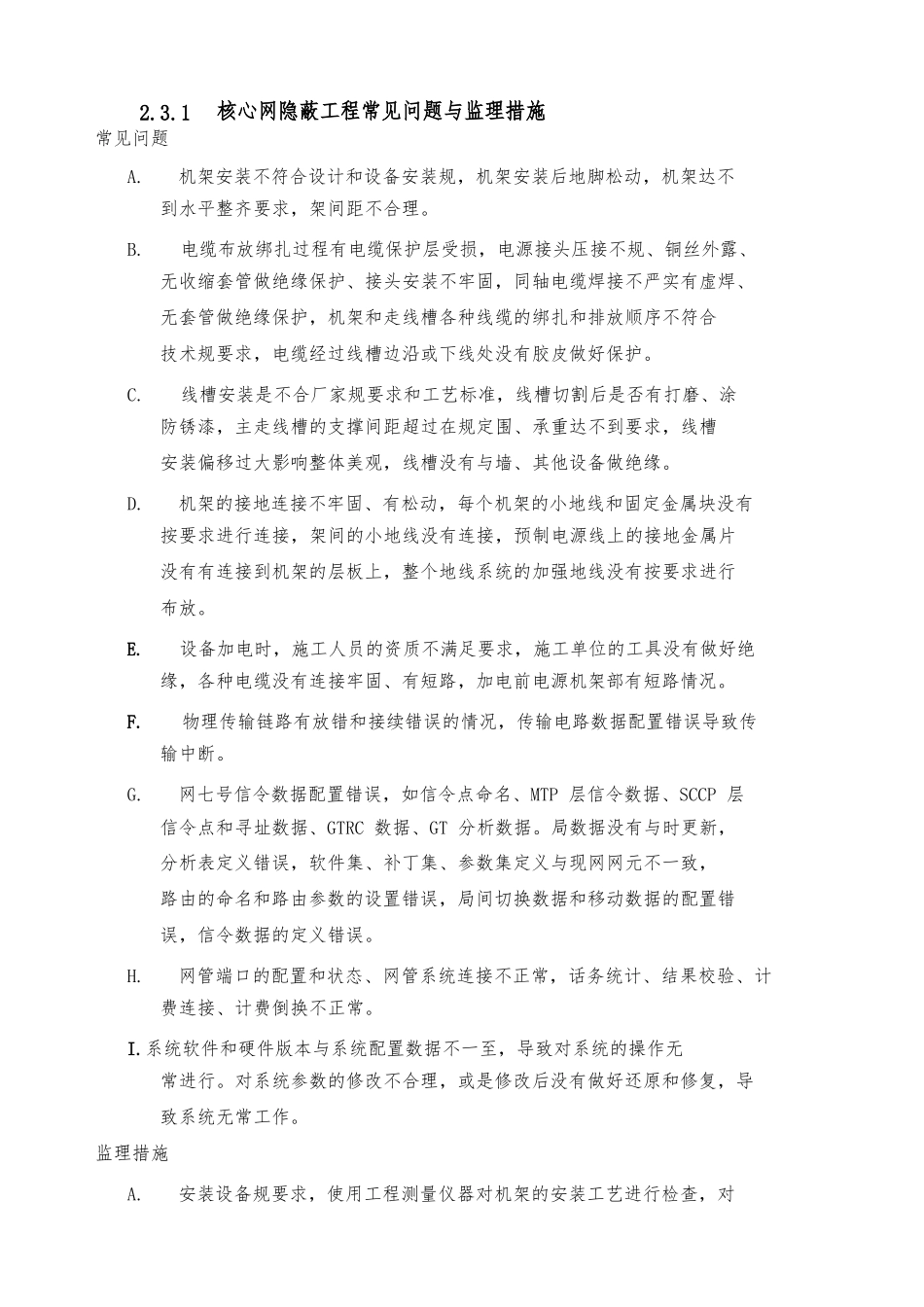

各项目工程的隐蔽工程的主要控制点如下:2.1 各专业隐蔽工程控制点2.2 各专业隐蔽工程监理措施序号专业隐蔽工程的主要控制点1核心网工程机架安装、电缆布放、电缆插头与电源端子制作、设备测试、线槽安装2无线网(设备)工程馈线接头安装、设备测试、机架底座安装3无线网(配套土建)工程基础梁模板制安、浅基础基坑开挖、深基础桩孔开挖,钢筋绑扎、钢筋笼与预制螺栓制安,混凝土浇筑,土方回填,地网母线搭接,简易机房地砖铺设4无线网(配套地网)工程 地网沟开挖、材料质量与规格、金属焊接与防腐5无线网(配套杆塔)工程 地脚螺栓制安、螺栓孔处理,法兰盘制安6无线网(配套装修)工程砖墙砌筑、外墙防水、屋面防水与保温、门窗安装、墙面抹灰、地砖铺设、电器照明与配电安装7无线网(配套电力)工程电缆沟开挖、电缆直埋、防盗混凝土浇筑、标志桩埋设、电杆埋设8无线网(简易机房)工程 机房基础金属构件制安、机房密封与防水9无线网(配套空调)工程 辅材用料、电源线的敷设、铜管安装、排水管布置10无线网优工程天花馈线布放、电梯井馈线布放、系统接地11传输网(设备)工程机架安装、电缆布放、电缆插头与电源端子制作、设备测试12传输网(管道)工程人手孔外批、基础、砌体质量、PVC 管敷设、回填土、管道埋深、特别情况保护、接头包封13传输网(光缆)工程接头盒封装、光缆(子管)布放、接续质量、开凿墙洞,杆洞挖深、地锚石挖深、避雷装置接地14配套电源工程机架安装、电缆接头与电源端子制作、电源设备接地、馈线布放15服务厅工程抹灰、、玻璃隔墙、吊顶、电气系统、综合布线、2.3.1 核心网隐蔽工程常见问题与监理措施常见问题A. 机架安装不符合设计和设备安装规,机架安装后地脚松动,机架达不到水平整齐要求,架间距不合理。B. 电缆布放绑扎过程有电缆保护层受损,电源接头压接不规、铜丝外露、无收缩套管做绝缘保护、接头安装不牢固,同轴电缆焊接不严实有虚焊、无套管做绝缘保护,机架和走线槽各种线缆的绑扎和排放顺序不符合技术规要求,电缆经过线槽边沿或下线处没有胶皮做好保护。C. 线槽安装是不合厂家规要求和工艺标准,线槽切割后是否有打磨、涂防锈漆,主走线槽的支撑间距超过在规定围、承重达不到要求,线槽安装偏移过大影响整体美观,线槽没有与墙、其他设备做绝缘。D. 机架的接地连接不牢固、有松动,每个机架的小地线和固定金属块没有按要求进行连接,架间的小地线没有连接,预制电源线上的接地金属片没...
