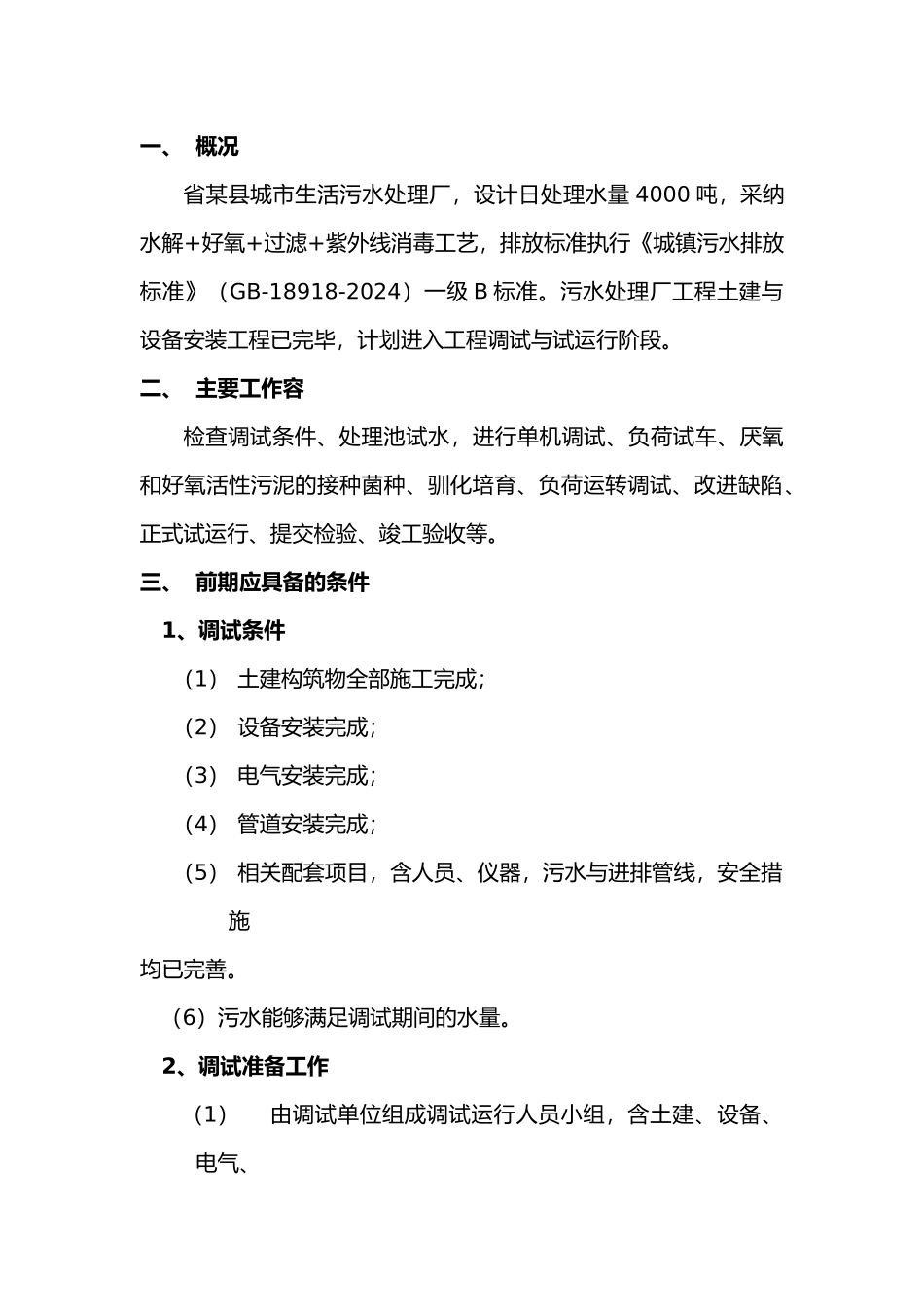

某县污水处理厂调试与试运行实施方案 二 0 一 一年十一月二十八日一、 概况省某县城市生活污水处理厂,设计日处理水量 4000 吨,采纳水解+好氧+过滤+紫外线消毒工艺,排放标准执行《城镇污水排放标准》(GB-18918-2024)一级 B 标准。污水处理厂工程土建与设备安装工程已完毕,计划进入工程调试与试运行阶段。二、 主要工作容检查调试条件、处理池试水,进行单机调试、负荷试车、厌氧和好氧活性污泥的接种菌种、驯化培育、负荷运转调试、改进缺陷、正式试运行、提交检验、竣工验收等。三、 前期应具备的条件1、调试条件(1) 土建构筑物全部施工完成;(2) 设备安装完成;(3) 电气安装完成;(4) 管道安装完成;(5) 相关配套项目,含人员、仪器,污水与进排管线,安全措施均已完善。 (6)污水能够满足调试期间的水量。2、调试准备工作(1)由调试单位组成调试运行人员小组,含土建、设备、电气、管线以与由建设方邀请的设计与施工方代表;(2)拟定调试与试运行计划安排;(3)进行相应的物质准备,如水(含污水、自来水),电,药剂的购置、准备;(4)由调试单位准备必要的现场设备,赌塞管道的沙袋等;(5)调试单位准备的检测、检测设备、标准试剂与其他调试药剂。(6)提交调试方案。四、调试工作流程说明1、工作流程图检查调试条件完成调试准备工作构筑物试水设备单机通电调试带负荷试车水解、好氧污泥接种和驯化半负荷运转调试全负荷运转调试试生产2、试水(充水)方式(1)按设计工艺顺序向各单元进行充水试验;(2)建构筑物未进行充水试验的,充水根据设计要求一般分三次完成,即 1/3、1/3、1/3 充水,每充水 1/3 后,暂停 3-8 小时,检查液面变动与建构筑物池体的渗漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。已进行充水试验的建构筑物可一次充水至满负荷。(3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。 (4)试水运行试验后,应填写试水运行单,提交调试报告。3、单机调试程序(1)单机调试应根据下列程序进行:a、 按工艺资料要求,了解单机在工艺过程中的作用和管线连接。b、 按单机使用说明书,检查安装是否符合要求,机座是否固定牢。c、 凡有运转要求的设备,要用手启动或者盘动,或者用小型机械协助盘动。无异常时方可点动。d、 按说明书要求,加注润滑油(润滑脂...
