电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

小型预制构件场区内上墙资料全

小型预制构件场区内上墙资料全_第1页
1/21
小型预制构件场区内上墙资料全_第2页
2/21

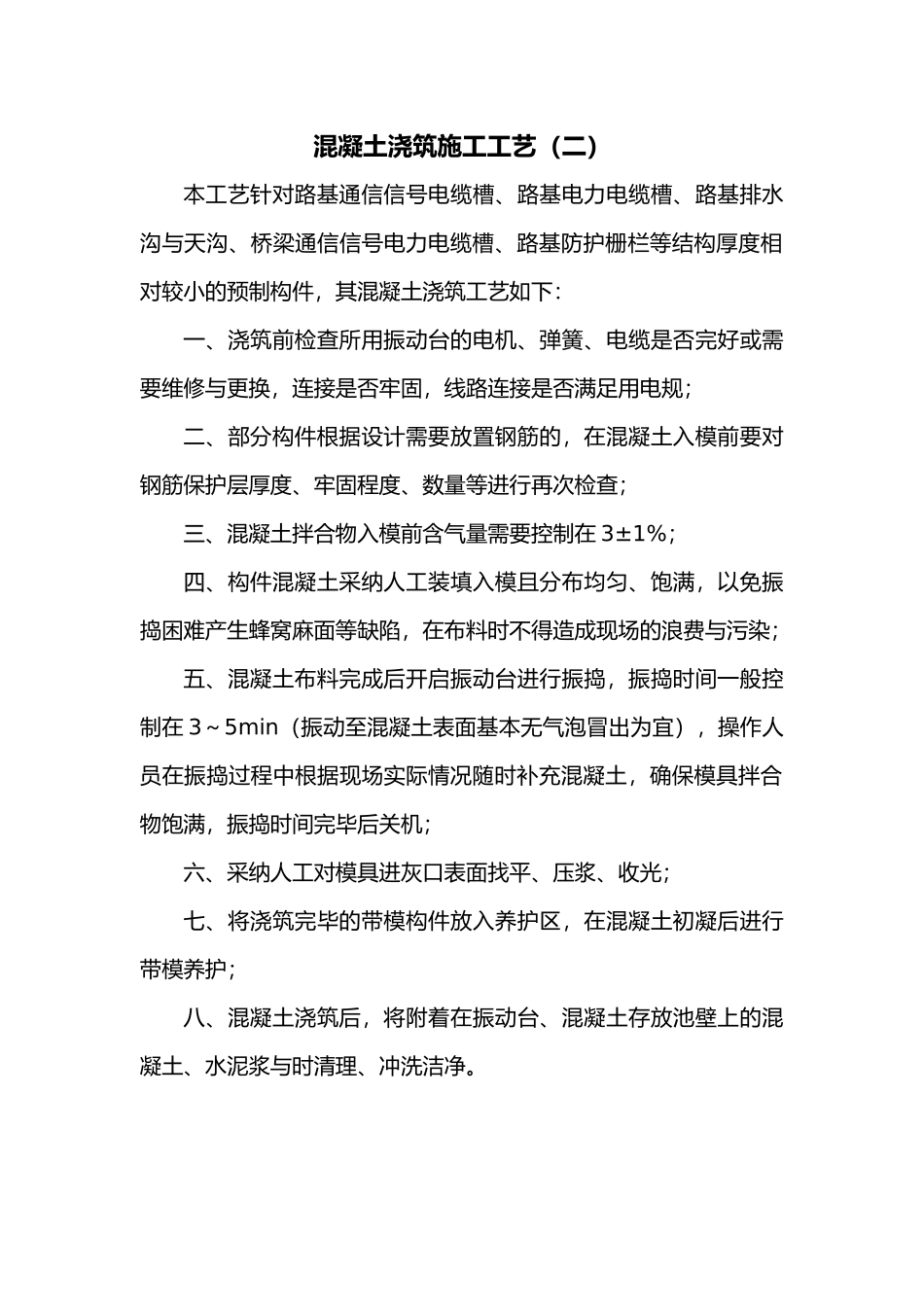

小型预制构件场区内上墙资料全_第3页
3/21
混凝土浇筑施工工艺(一)本工艺针对路肩挡块、截水缘、遮板等结构厚度相对较大预制构件,其混凝土浇筑工艺如下:一、浇筑前检查所用振动台的电机、弹簧、电缆是否完好或需要维修与更换,连接是否牢固,线路连接是否满足用电规;二、部分构件根据设计需要放置钢筋的,在混凝土入模前要对钢筋保护层厚度、牢固程度、数量等进行再次检查;三、混凝土拌合物入模前含气量需要控制在 3±1%。四、构件混凝土采纳人工装填入模且分布均匀、饱满,以免振捣困难产生蜂窝麻面等缺陷,在布料时不得造成现场的浪费与污染。五、混凝土布料完成后开启振动台进行振捣,振捣时间一般控制在 3~5min(振动至混凝土表面基本无气泡冒出为宜),操作人员在振捣过程中根据现场实际情况随时补充混凝土,确保模具拌合物饱满,振捣时间完毕后关机。六、采纳小型振捣棒对模板周边进行振捣,并采纳人工对其进灰口表面找平、压浆、收光。七、将浇筑完毕的带模构件放入养护区,在混凝土初凝后进行带模养护。八、混凝土浇筑后,将附着在振动台、混凝土存放池壁上的混凝土、水泥浆与时清理、冲洗洁净。小型预制构件施工工艺流程图(一)本工艺流程针对路肩挡块、截水缘、遮板等结构厚度相对较大预制构件,其施工工艺流程图如下: 模具的清理与打磨 混凝土的搅拌 模具内放置钢筋 混凝土浇注与振捣 进灰口砼面找平收光 带模构件预养护 模具拆除 构件的养护 构件的存放、倒运 粗细骨料含水率检测 试验室开具施工配料单 均匀涂刷脱模剂 砼运输至振动台处池子内 模具使用功能的排查 模具成型拼装与加固合格不合格 检查验收合格不合格 检查验收 钢筋进场验收按技术交底钢筋加工 钢筋绑扎 检查验收合格不合格混凝土浇筑施工工艺(二)本工艺针对路基通信信号电缆槽、路基电力电缆槽、路基排水沟与天沟、桥梁通信信号电力电缆槽、路基防护栅栏等结构厚度相对较小的预制构件,其混凝土浇筑工艺如下:一、浇筑前检查所用振动台的电机、弹簧、电缆是否完好或需要维修与更换,连接是否牢固,线路连接是否满足用电规;二、部分构件根据设计需要放置钢筋的,在混凝土入模前要对钢筋保护层厚度、牢固程度、数量等进行再次检查;三、混凝土拌合物入模前含气量需要控制在 3±1%;四、构件混凝土采纳人工装填入模且分布均匀、饱满,以免振捣困难产生蜂窝麻面等缺陷,在布料时不得造成现场的浪费与污染;五、混凝土布料完成后开启振动台进行振捣,振捣时间一般控制在 3~5min...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

小型预制构件场区内上墙资料全

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
