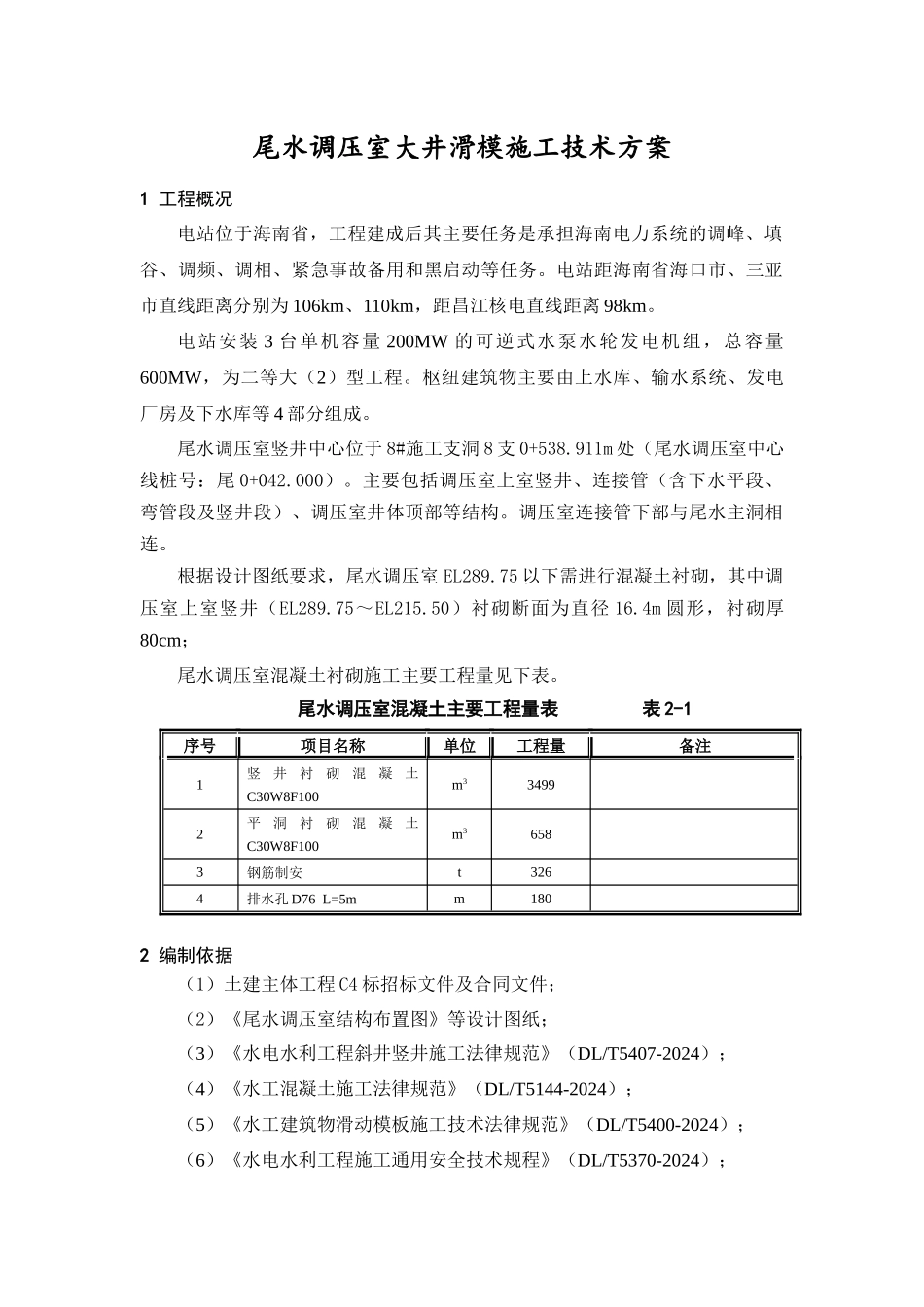

尾水调压室大井滑模施工技术方案1 工程概况电站位于海南省,工程建成后其主要任务是承担海南电力系统的调峰、填谷、调频、调相、紧急事故备用和黑启动等任务
电站距海南省海口市、三亚市直线距离分别为 106km、110km,距昌江核电直线距离 98km
电站安装 3 台单机容量 200MW 的可逆式水泵水轮发电机组,总容量600MW,为二等大(2)型工程
枢纽建筑物主要由上水库、输水系统、发电厂房及下水库等 4 部分组成
尾水调压室竖井中心位于 8#施工支洞 8 支 0+538
911m 处(尾水调压室中心线桩号:尾 0+042
主要包括调压室上室竖井、连接管(含下水平段、弯管段及竖井段)、调压室井体顶部等结构
调压室连接管下部与尾水主洞相连
根据设计图纸要求,尾水调压室 EL289
75 以下需进行混凝土衬砌,其中调压室上室竖井(EL289
75~EL215
50)衬砌断面为直径 16
4m 圆形,衬砌厚80cm; 尾水调压室混凝土衬砌施工主要工程量见下表

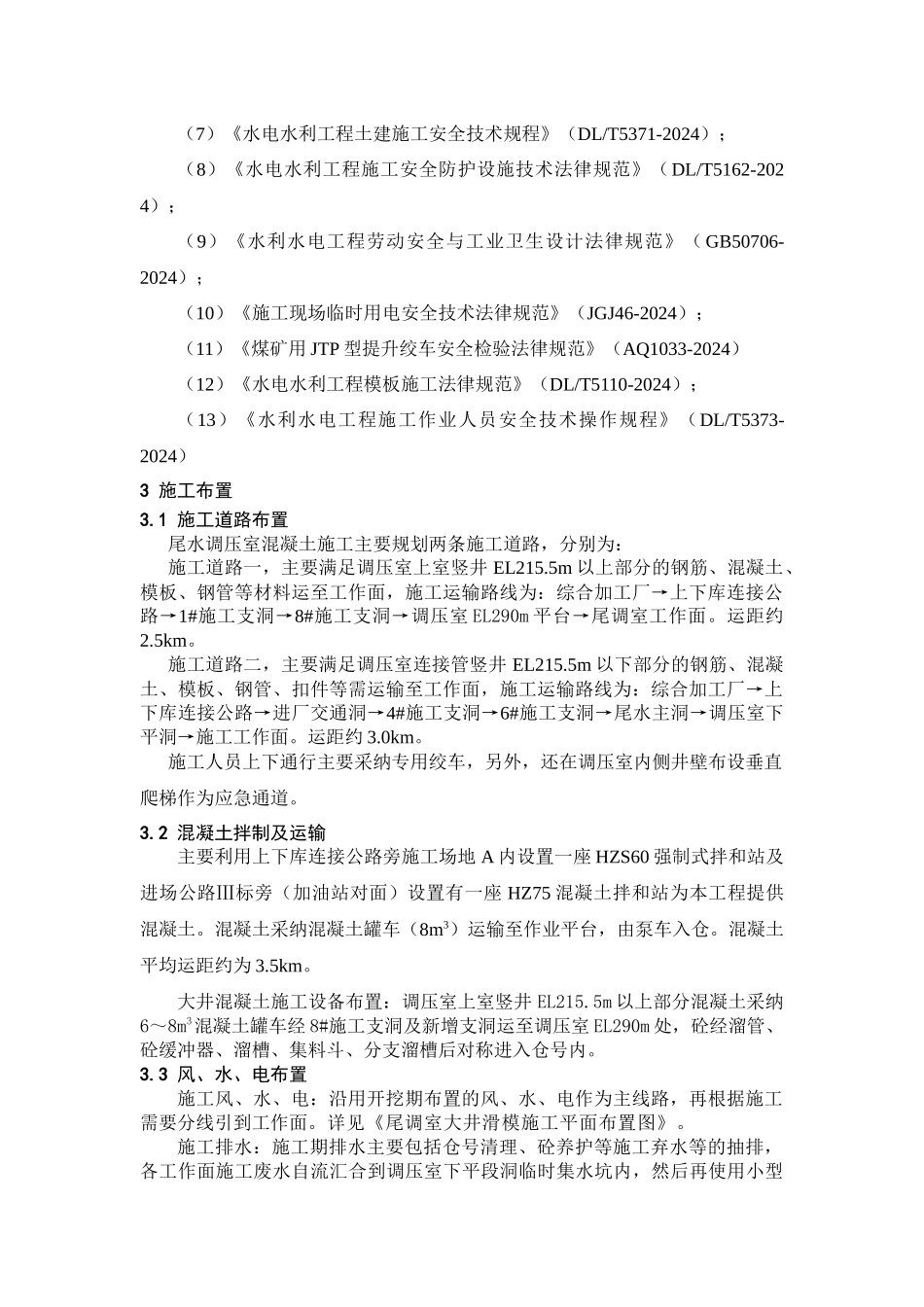

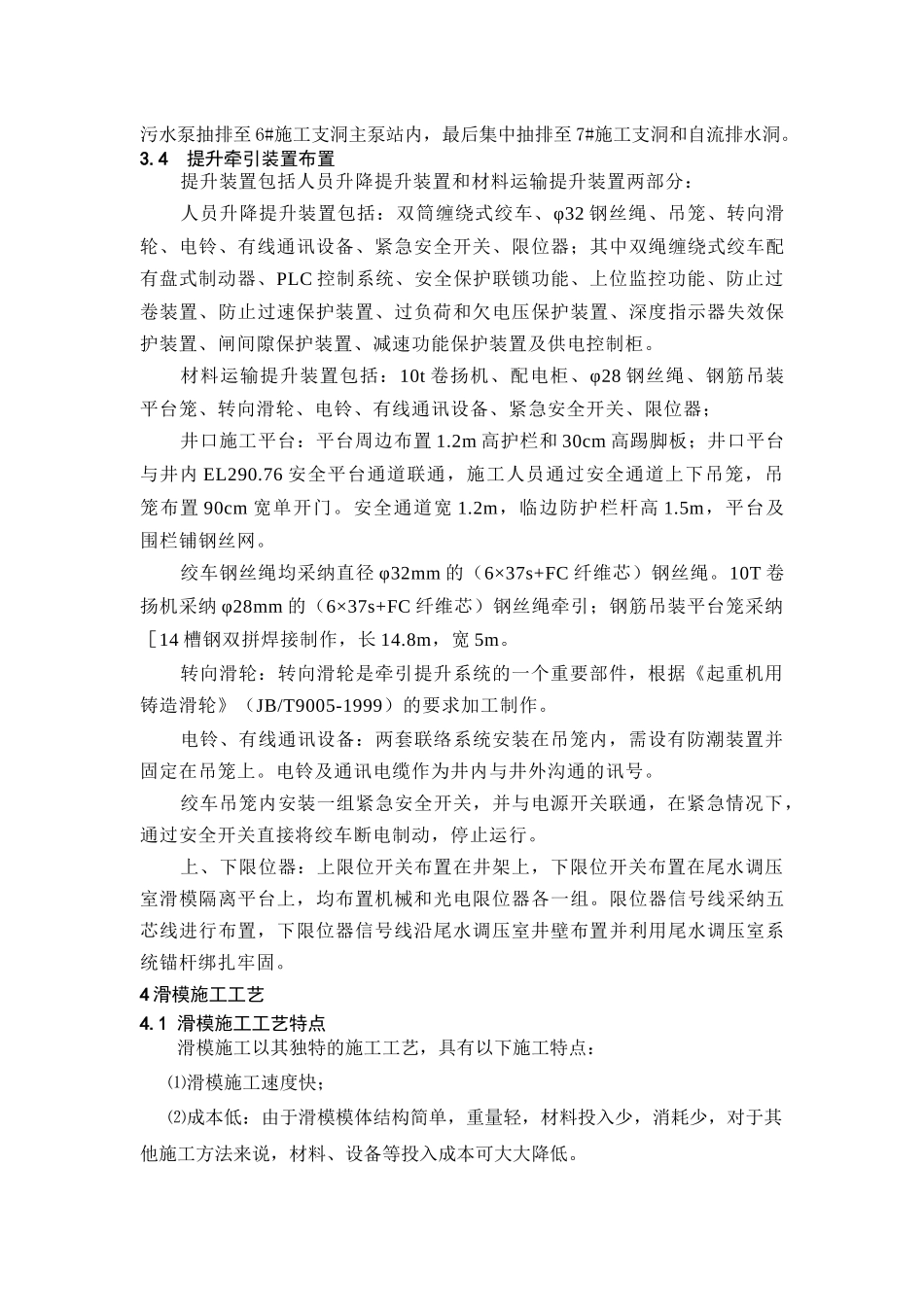

尾水调压室混凝土主要工程量表 表 2-1序号项目名称单位工程量备注1竖井衬砌混凝土C30W8F100m334992平洞衬砌混凝土C30W8F100m36583钢筋制安t3264排水孔 D76 L=5mm180 2 编制依据(1)土建主体工程 C4 标招标文件及合同文件;(2)《尾水调压室结构布置图》等设计图纸;(3)《水电水利工程斜井竖井施工法律规范》(DL/T5407-2024);(4)《水工混凝土施工法律规范》(DL/T5144-2024);(5)《水工建筑物滑动模板施工技术法律规范》(DL/T5400-2024);(6)《水电水利工程施工通用安全技术规程》(DL/T5370-2024);(7)《水电水利工程土建施工安全技术规程》(DL/T5371-2024);(8)《水电水利工程施工安全防护设施技术法律规范》
