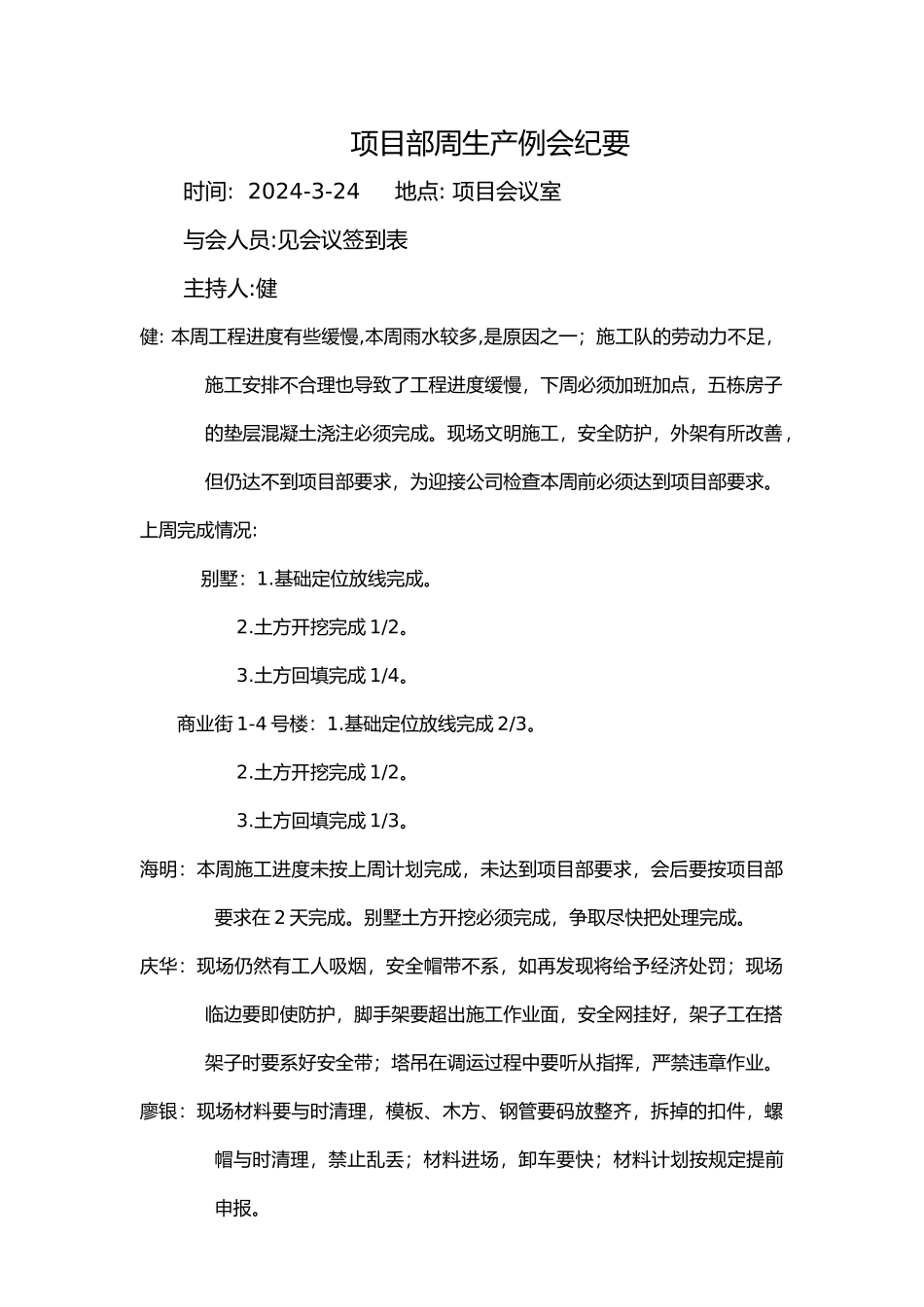

项目部周生产例会纪要时间: 2024-3-24 地点: 项目会议室 与会人员:见会议签到表主持人:健健: 本周工程进度有些缓慢,本周雨水较多,是原因之一;施工队的劳动力不足,施工安排不合理也导致了工程进度缓慢,下周必须加班加点,五栋房子的垫层混凝土浇注必须完成
现场文明施工,安全防护,外架有所改善,但仍达不到项目部要求,为迎接公司检查本周前必须达到项目部要求

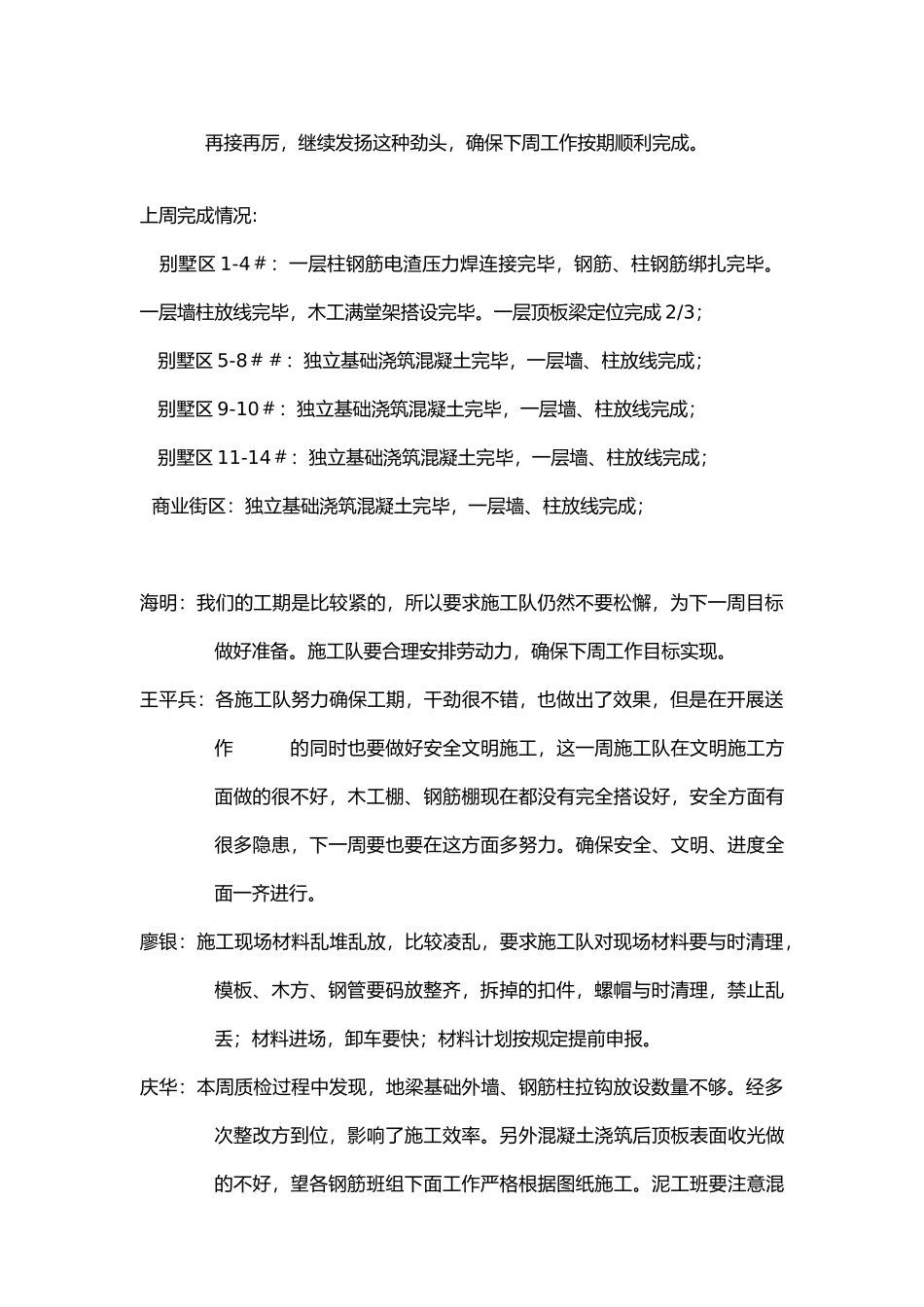

上周完成情况: 别墅:1
基础定位放线完成
土方开挖完成 1/2
土方回填完成 1/4
商业街 1-4 号楼:1
基础定位放线完成 2/3
土方开挖完成 1/2
土方回填完成 1/3

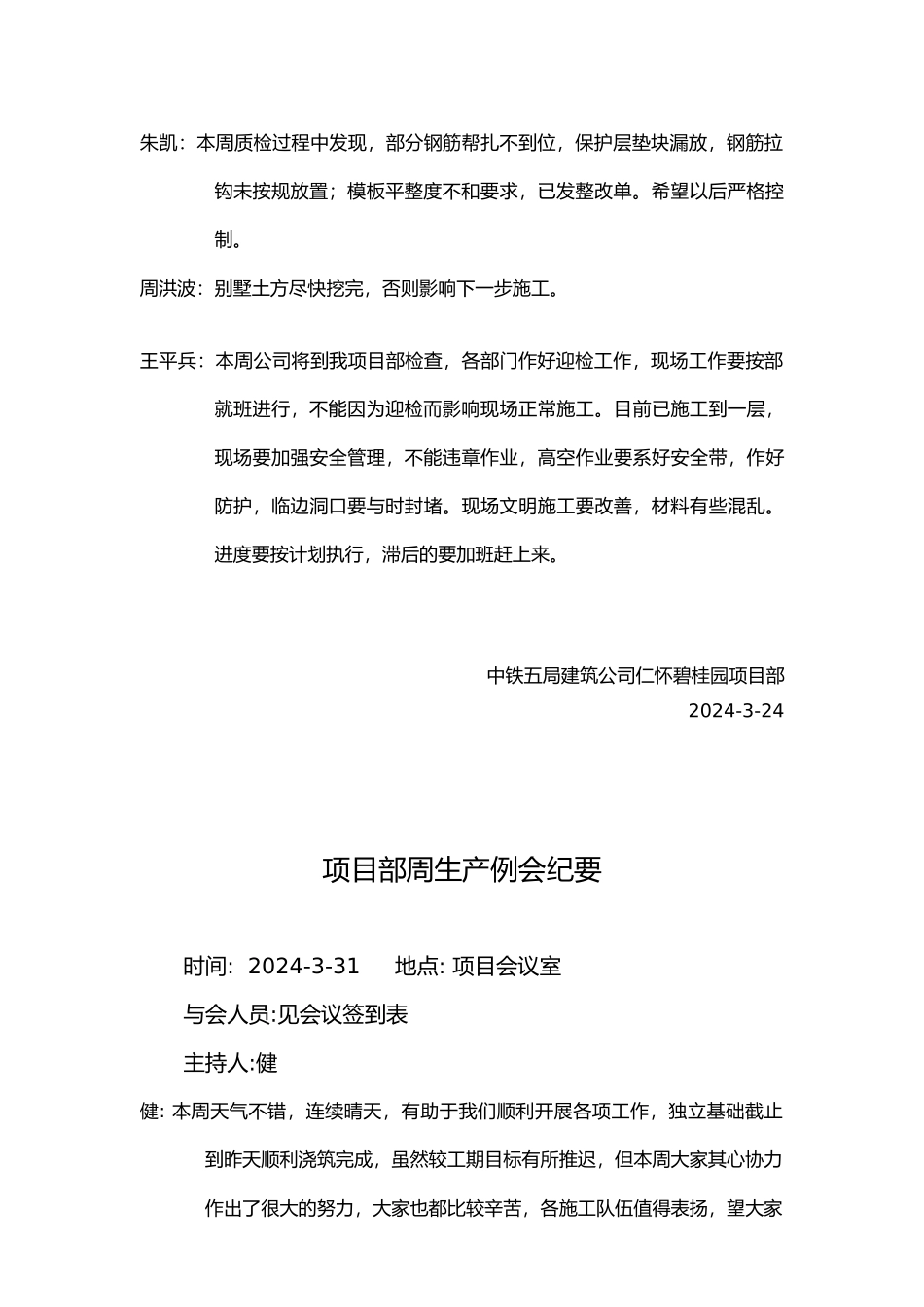

海明:本周施工进度未按上周计划完成,未达到项目部要求,会后要按项目部要求在 2 天完成
别墅土方开挖必须完成,争取尽快把处理完成
庆华:现场仍然有工人吸烟,安全帽带不系,如再发现将给予经济处罚;现场临边要即使防护,脚手架要超出施工作业面,安全网挂好,架子工在搭架子时要系好安全带;塔吊在调运过程中要听从指挥,严禁违章作业
廖银:现场材料要与时清理,模板、木方、钢管要码放整齐,拆掉的扣件,螺帽与时清理,禁止乱丢;材料进场,卸车要快;材料计划按规定提前申报
朱凯:本周质检过程中发现,部分钢筋帮扎不到位,保护层垫块漏放,钢筋拉钩未按规放置;模板平整度不和要求,已发整改单
希望以后严格控制
周洪波:别墅土方尽快挖完,否则影响下一步施工
王平兵:本周公司将到我项目部检查,各部门作好迎检工作,现场工作要按部就班进行,不能因为迎检而影响现场正常施工
目前已施工到一层,现场要加强安全管理,不能违章作业,高空作业要系好安全带,作好防护,临边洞口要与时封堵
现场文明施工要改善,材料有些混乱
进度要按计划执行,滞后的要加班赶上来
中铁五局建筑公司仁怀碧桂园项目部 2024-3-24项目部周生产例会纪要 时间: 2024-3-31 地点:
