电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程建设项目立项程序文件

工程建设项目立项程序文件_第1页
1/23
工程建设项目立项程序文件_第2页
2/23
工程建设项目立项程序文件_第3页
3/23

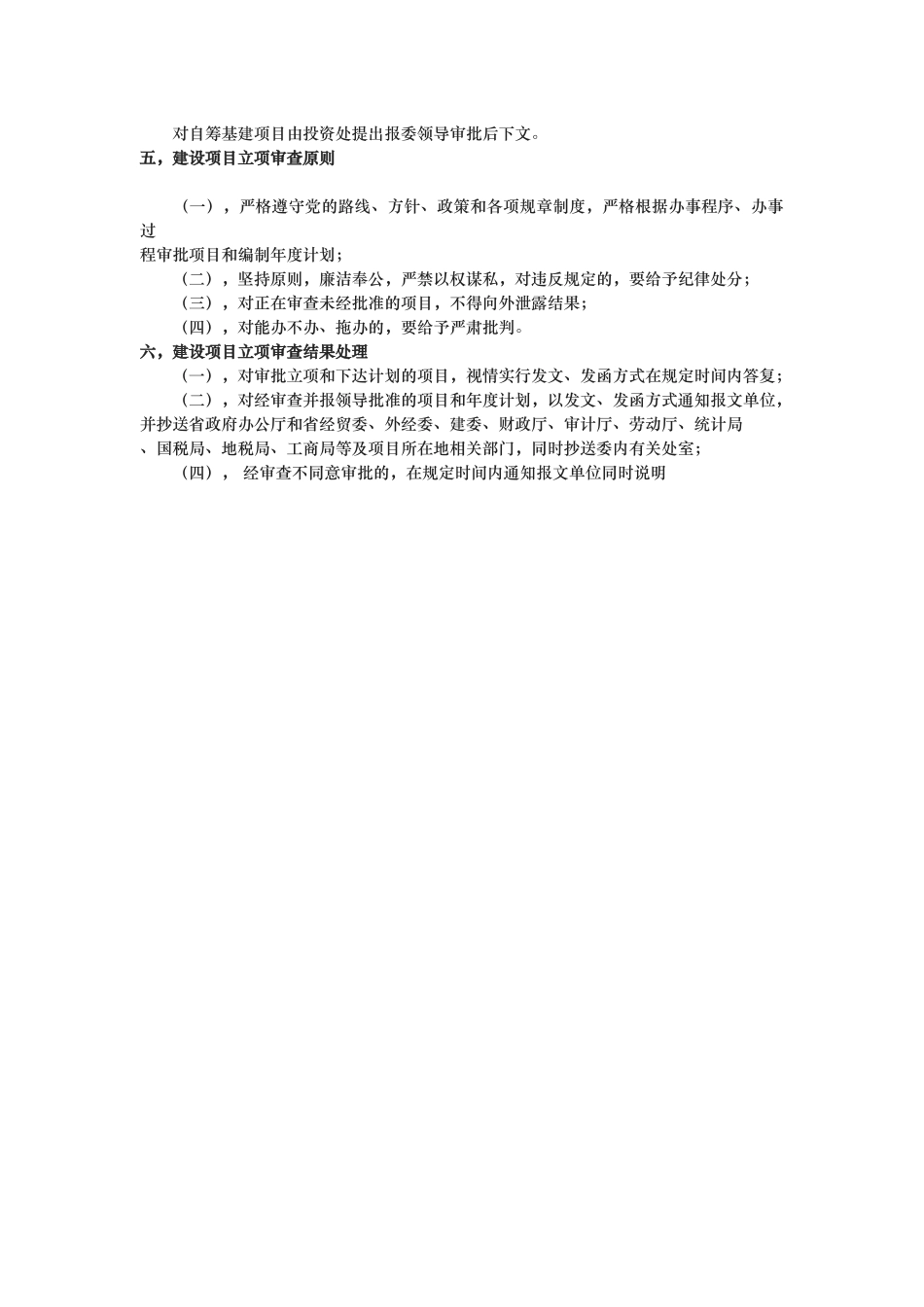

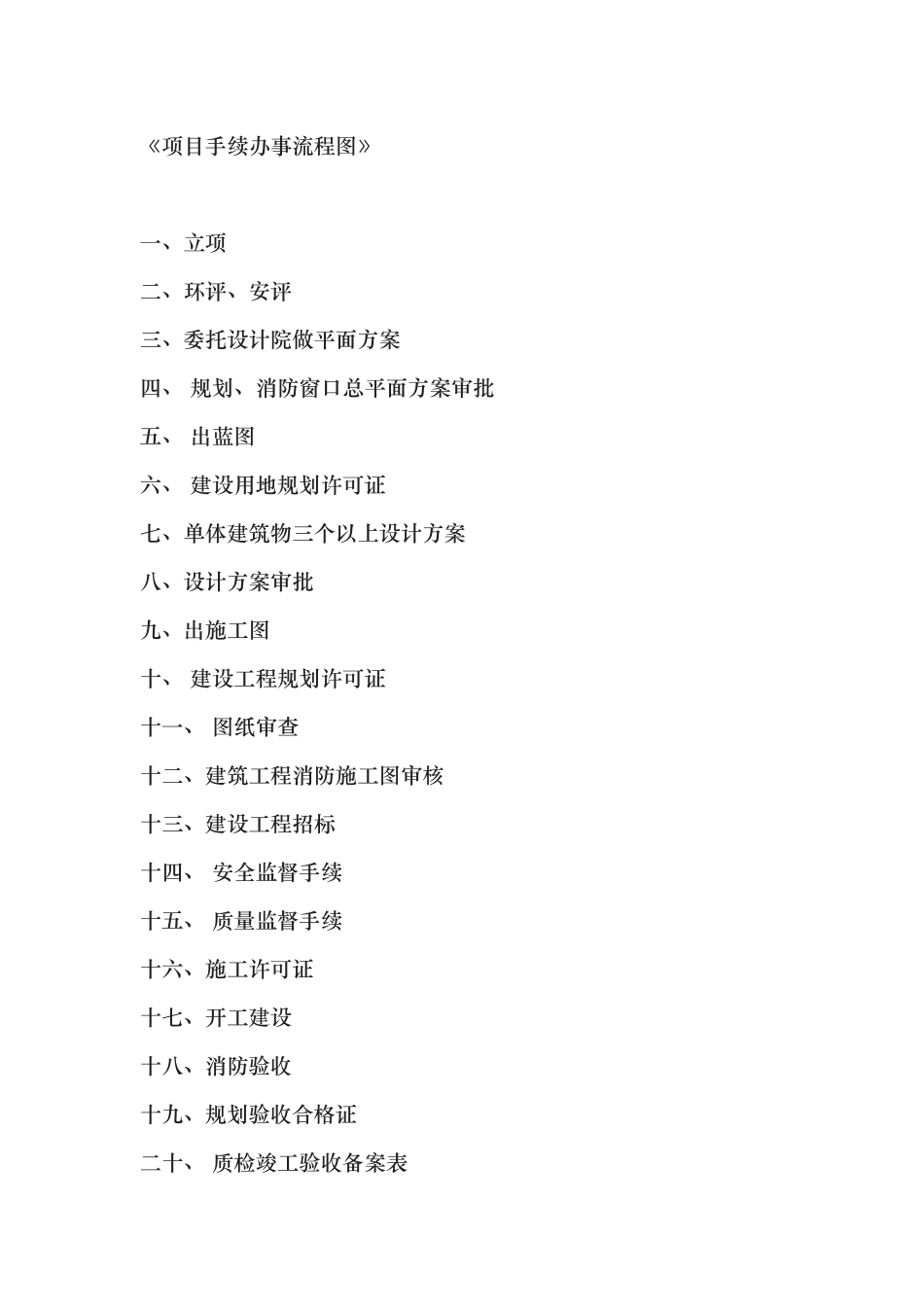

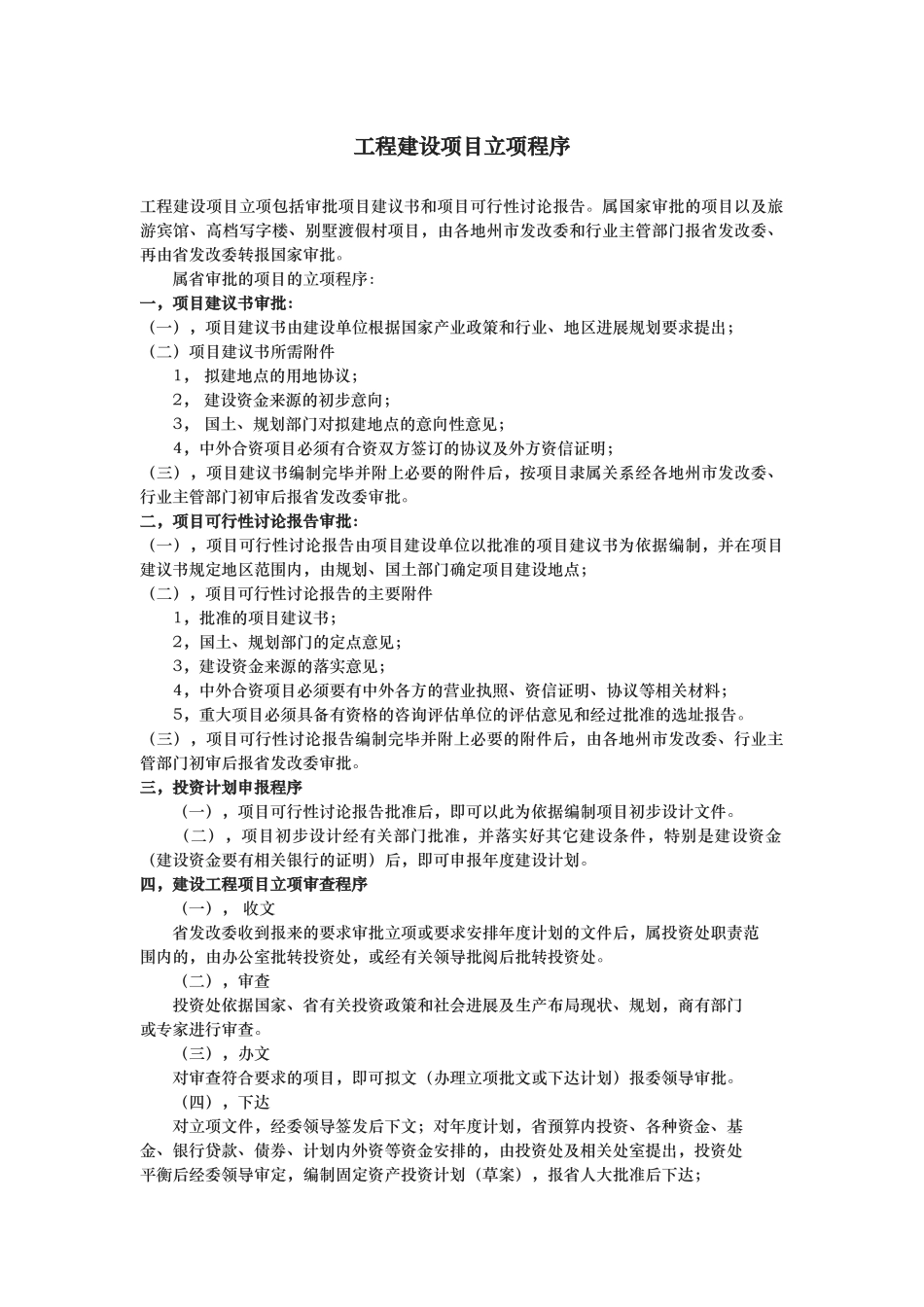

工程建设项目立项程序工程建设项目立项包括审批项目建议书和项目可行性讨论报告。属国家审批的项目以及旅游宾馆、高档写字楼、别墅渡假村项目,由各地州市发改委和行业主管部门报省发改委、再由省发改委转报国家审批。 属省审批的项目的立项程序:一,项目建议书审批:(一),项目建议书由建设单位根据国家产业政策和行业、地区进展规划要求提出;(二)项目建议书所需附件 1, 拟建地点的用地协议; 2, 建设资金来源的初步意向; 3, 国土、规划部门对拟建地点的意向性意见; 4,中外合资项目必须有合资双方签订的协议及外方资信证明;(三),项目建议书编制完毕并附上必要的附件后,按项目隶属关系经各地州市发改委、行业主管部门初审后报省发改委审批。二,项目可行性讨论报告审批:(一),项目可行性讨论报告由项目建设单位以批准的项目建议书为依据编制,并在项目建议书规定地区范围内,由规划、国土部门确定项目建设地点;(二),项目可行性讨论报告的主要附件 1,批准的项目建议书; 2,国土、规划部门的定点意见; 3,建设资金来源的落实意见; 4,中外合资项目必须要有中外各方的营业执照、资信证明、协议等相关材料; 5,重大项目必须具备有资格的咨询评估单位的评估意见和经过批准的选址报告。(三),项目可行性讨论报告编制完毕并附上必要的附件后,由各地州市发改委、行业主管部门初审后报省发改委审批。三,投资计划申报程序 (一),项目可行性讨论报告批准后,即可以此为依据编制项目初步设计文件。 (二),项目初步设计经有关部门批准,并落实好其它建设条件,特别是建设资金(建设资金要有相关银行的证明)后,即可申报年度建设计划。四,建设工程项目立项审查程序 (一), 收文 省发改委收到报来的要求审批立项或要求安排年度计划的文件后,属投资处职责范围内的,由办公室批转投资处,或经有关领导批阅后批转投资处。 (二),审查 投资处依据国家、省有关投资政策和社会进展及生产布局现状、规划,商有部门或专家进行审查。 (三),办文 对审查符合要求的项目,即可拟文(办理立项批文或下达计划)报委领导审批。 (四),下达 对立项文件,经委领导签发后下文;对年度计划,省预算内投资、各种资金、基金、银行贷款、债券、计划内外资等资金安排的,由投资处及相关处室提出,投资处平衡后经委领导审定,编制固定资产投资计划(草案),报省人大批准后下达; 对自筹基建项目由投资处提出报...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程建设项目立项程序文件

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
